混凝土最快多久可上人?常规认知中,混凝土要达到规范规定的可上人强度1.2MPa,至少也需要大半天时间,然而,我们的“快硬混凝土”颠覆认知:2小时强度可达到足以通车的30MPa!
以C50传统混凝土为例,平均来说,7天强度达到30MPa,14天强度达到40MPa,28天强度达到50MPa,想要通车或上重载,就必须等待数天。
然而,对于诸如市政道路或工厂车间等地面维修改造工程,不可长时间占用通行道路或工作场地,传统混凝土远远不能满足工期要求,快硬混凝土便应运而生!
快硬混凝土是采用高标号水泥、高性能掺合料、特制骨料及外加剂等组成,具有超早强特性,2小时强度可达30MPa,而且后期强度持续增长,耐久性好,体积稳定不易开裂。以C50快硬混凝土为例,基本指标如下:

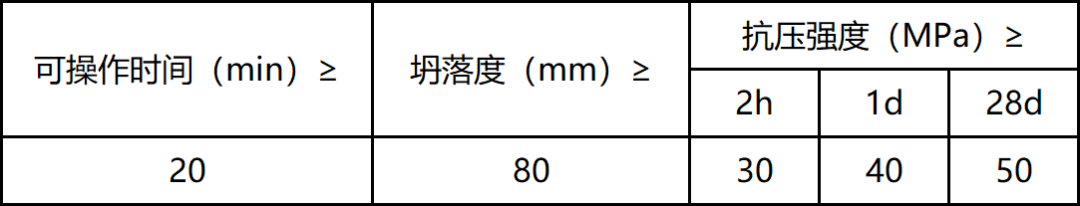

C50快硬混凝土性能指标
快硬混凝土工作性能优异,施工工艺等同于传统混凝土,一般采用干混料在现场按配比加水拌合现浇。需要注意的是:由于快硬混凝土前期水化反应迅速,浇筑后1h左右水化热集中排放,因此,施工前做好准备工作,安排足够人员进行拌合、浇筑、收面和养护各工序的连续作业,尽可能缩短作业时间以保证材料性能最大化发挥。
快硬混凝土工作性能

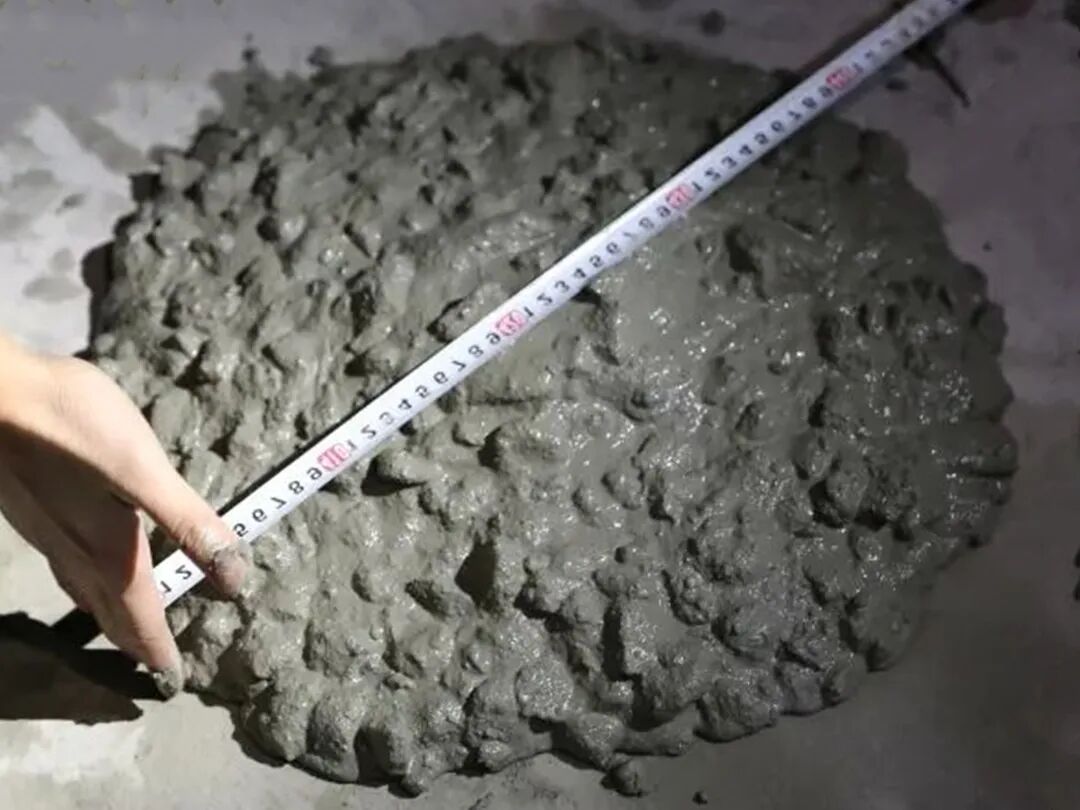

近年来,快硬混凝土已在上海市政道路抢修改造工程中大展身手,凌晨施工,2小时抗压强度可达30兆帕,清晨即可迎来车流早高峰通行,大大减少了对交通的影响。
路面伸缩缝抢修
我们且以路面伸缩缝抢修工程为例,来现场看一看快硬混凝土的施工工艺。
1、基层清理
施工前,应对凿除部位的型钢及钢筋进行检查,清理基层,不得有松散、碎屑或杂物等,浇筑前润湿基层但不得有积水。
2、拌合浇筑

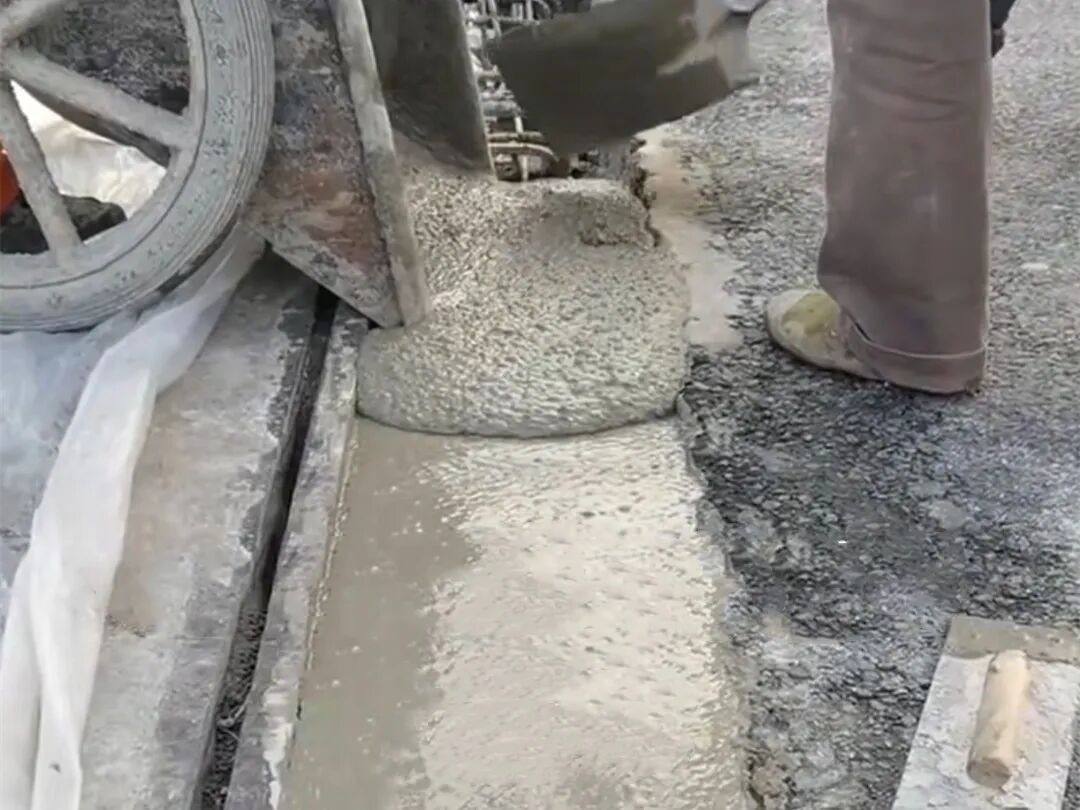

快硬混凝土多采用强制式搅拌机在施工现场拌制,为保证施工连贯性,干混料及拌合用水提前进场并明确配合比,搅拌时间充足以使原材料充分分散混合,无结块或分层等现象,保证浆料匀质性。

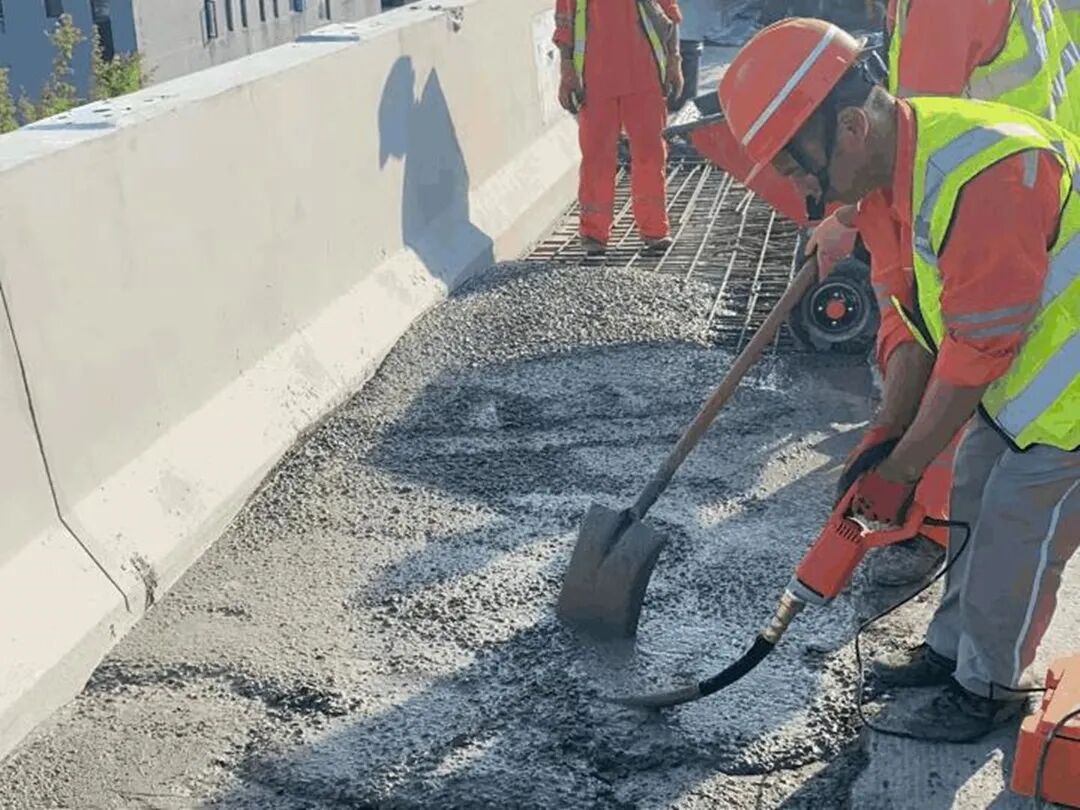

拌合
快硬混凝土浇筑施工的控制要点是密实度和平整度,并确保新浇混凝土与原结构界面结合紧密。

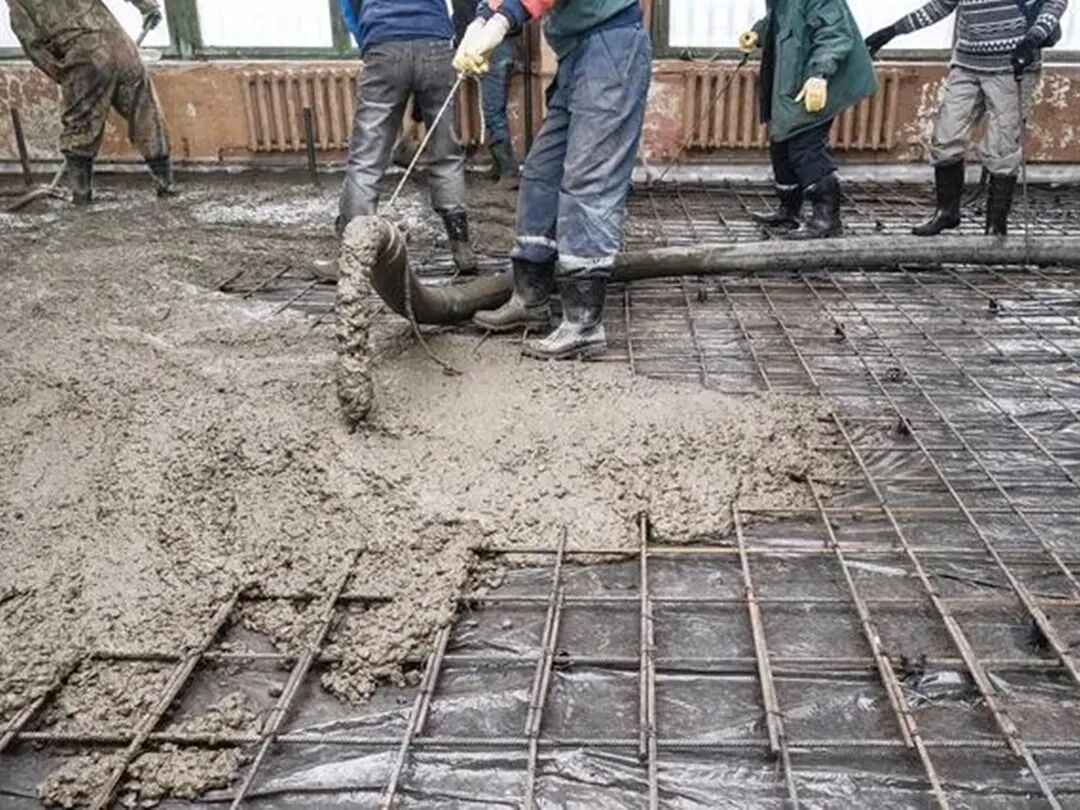

浇筑
3、收面养护

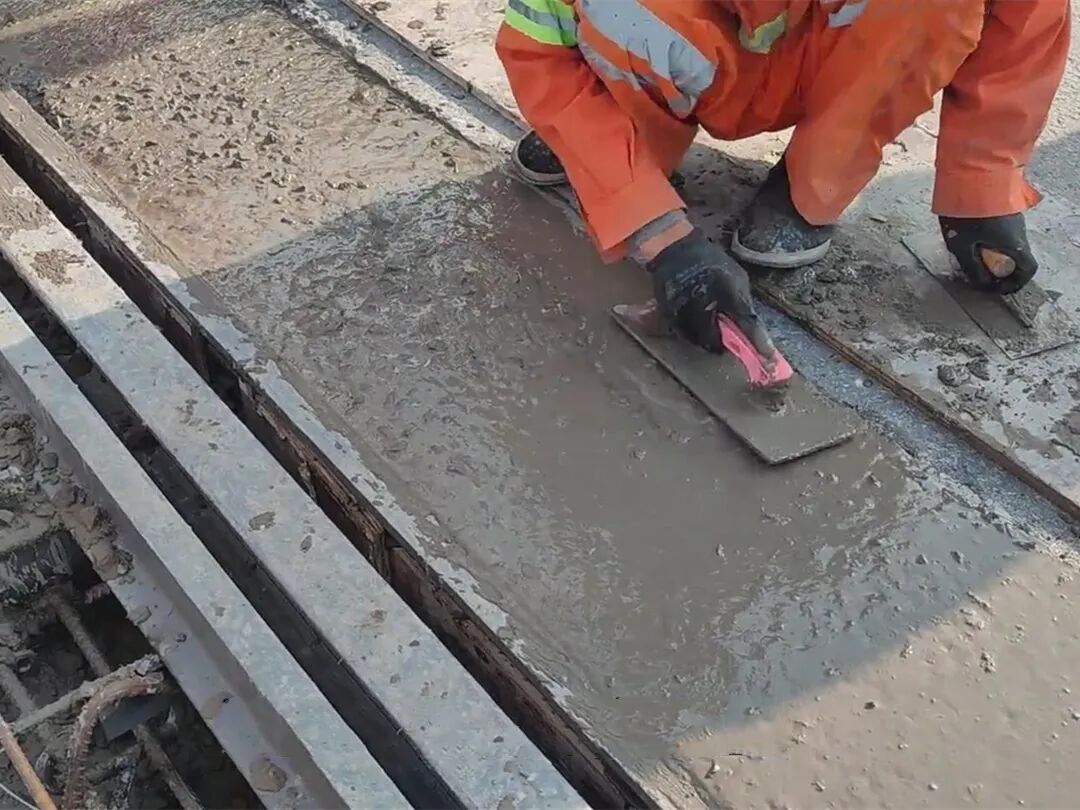

浇筑完成并确保密实度后,应立即进行收面,以防快硬混凝土因水化热导致表面失水开裂。
收面
收面完成要安排专人持续2小时的润湿或覆膜养护,并避免在养护期间对修补区域的外力冲击,直至确保混凝土硬化达到要求强度。
养护
