本工程采用整体提升脚手架体系。 1 脚手架的设计 根据两幢建筑物的平面形状、层高、结构形式和有关钢结构设计规范,进行认真慎重的理论计算,确保脚手架的安全可靠和合理可行。 1) 脚手架以7~10t电动葫芦为提升机,电动葫芦挂在用型钢制作的挑梁上,挑梁与建筑物的固定采用螺栓,外端用斜拉杆与上层的相同部位固定。 2) 架体设计为4个层高加一步护身栏的高度,脚手架为双排,宽为1m,里排杆距结构外皮0.5m,横杆和立杆间距为1.8m,外侧为密目安全网全封闭,并以底部兜满。 3) 架体沿建筑外围分成若干个单元,每个单元的宽度在…

2025-07-22 92点热度 阅读全文

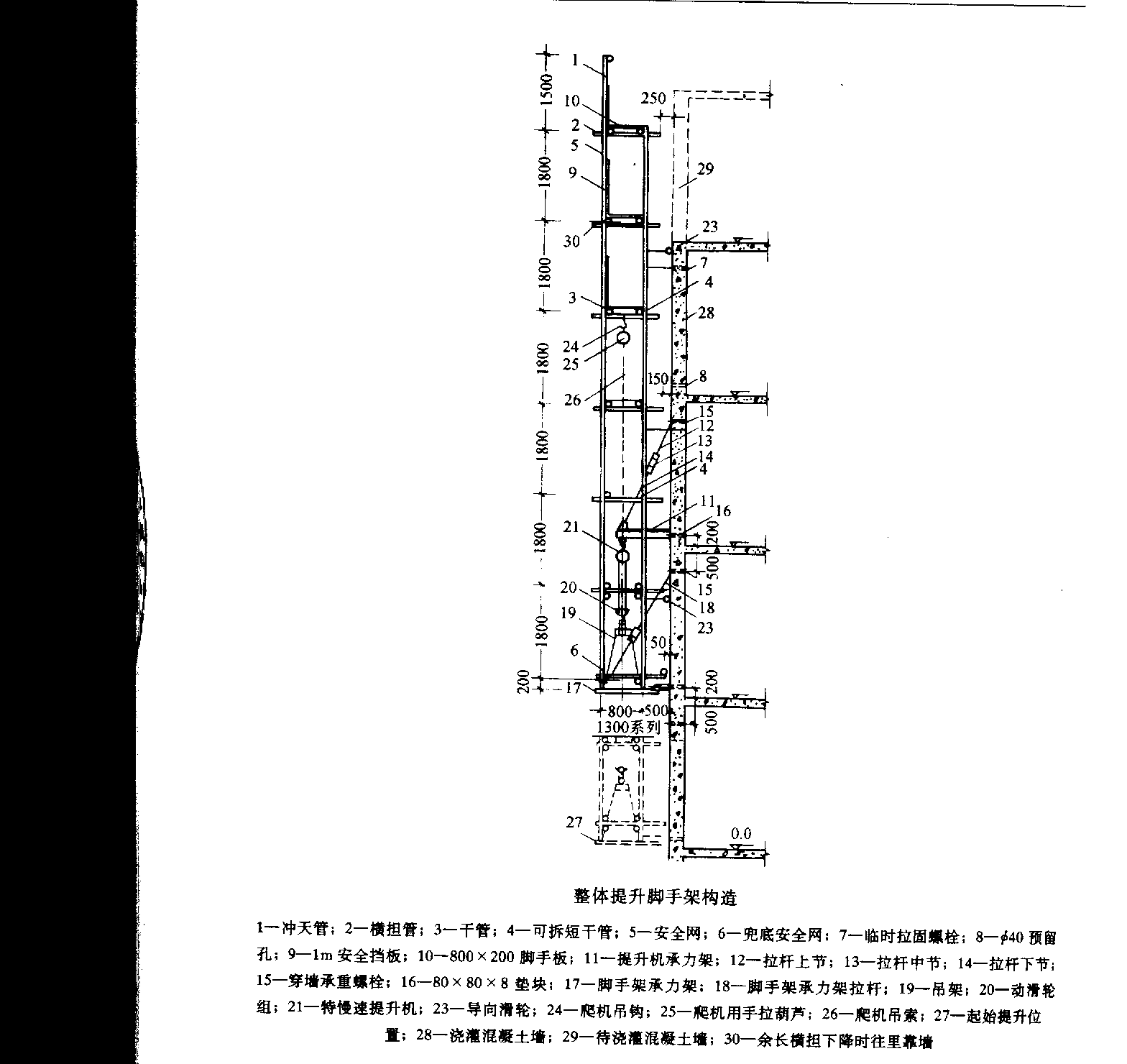

整体提升外脚手架 本工程外脚手架,采用专利产品─电动整体提升脚手架,绑扎高度为7步、高10.8m(如图所示),可满足4层施工的需要。根据住宅高层外围长度,设计规定机位间距不大于6m,架设示意,如下图所示。 架子由承力架、提升架和提升机(10t电动葫芦)组成。承力架由角钢焊接而成并可伸缩,每个承力架用2根斜拉杆与墙固定,遇阳台等突出部位时,承力架可以加长。架手架使用、安装初期,楼设第一步架子时,需要进行加固处理,然年每施工一层就往上接高一层,直至达到规定架设高度。在整体提升前,需将承力架上的固定螺栓和斜拉杆全部拆除并…

2025-07-22 135点热度 阅读全文

本工程采用附墙升降脚手架体系。 1 材料选用与要求 钢管:采用外径48mm、壁厚3.5mm的3号焊接钢管。其化学成分与机械性能应用 符合国家标准《普通碳素钢技术条件》(GB700-88)中3号镇静钢的要求。钢管应涂防锈漆。 扣件:扣件应符合《可锻铸铁分类及技术条件》(GB978-67)的规定。用机械性能不低于KT33-8的可锻铸铁制造。扣件的附件(T形螺栓、螺母、垫圈)所采用的材料应符合《普通碳素结构钢技术条件》(GB700-79)中A3的规定;螺纹均地符合《普通螺纹》(GB196-81)的规定;垫圈则要符合《垫圈…

2025-07-22 90点热度 阅读全文

滑模施工安全措施 (1) 平台上的施工荷载应严格按施工组织设计规定控制,不能超载。 (2) 支承杆长度不得超过4.5m,插杆时由二人配合插入。 (3) 平台四周均设防护栏杆(高2m)及安全网,吊脚手排板要有固定措施。 (4) 随时检查支承杆和操作平台的工作状态,如发现异常,及时进行加固。 (5) 操作平台下的照明设施应为36V以下低压灯具,平台上必备消防器具。 (6) 吊移操作平台前,模板清理等工作必须完毕。 (7) 滑模设备拆除应严格按拆除工艺的顺序进行。并要求上下通讯联络畅通。 雅居云录(https://yaj…

2025-07-22 146点热度 阅读全文

本工程采用碗扣式钢管脚手架体系。 (1) 脚手架的搭设 1) 碗扣式钢管脚手架搭设的工艺流程为:基础准备→安放垫板→安放底座→竖立管、安装横杆组成方框→纵向装横杆加立管至需要长度→安装斜撑→铺脚手板→安装挡脚板护拦→设联接节点。 2) 搭设工作至少两人配合操作。在平整、夯实的基础上铺设垫木,垫木宽度不宜小于200mm,厚度不得小于50mm。 3) 拉线,安放底座。同一侧底座应在一条直线上,应保持底座在同一水平线上,少量高差用可调支座调整。 4) 立好横向内外侧两根立管,装好两根横向水平杆,其竖向间距至少1.2m,形…

2025-07-22 100点热度 阅读全文

深基坑内支撑拆除安全防护措施: (1) 精心设计,认真施工,严格执行《爆破安全规程》及《拆除爆破安全规程》。 (2)加强对预留炮孔的验收,对不符合要求的必须及时整改。 (3) 严格按照设计控制装药量,确保填塞质量。 (4) 对爆破构件进行覆盖防护,采用钢管搭架子,竹芭全封闭防护。 (5) 现场施工人员必须戴好安全帽作业,悬空装药、填塞、连线人员必须系安全带。 (6) 无关人员不得进入现场,进行装药作业时,除爆破员及作业手外其他人员均需撤离现场。 (7) 工地安全员负责监视险情和督促安全制度的落实。 (8) 严格对爆…

2025-07-22 97点热度 阅读全文

采用门式钢管脚手架体系。 (1) 脚手架的搭设 1) 门式脚手架搭设顺序为:基础准备→安放垫板→安放底座→竖两榀单片门架→安装交叉杆→安装脚手板→以此为基础重复安装门架、交叉杆、脚手板工序。 2) 基础必须夯实,并宜铺100mm厚道渣一层,且应做好排水坡,以防积水。 3) 门式钢管脚手架应从一端开始向另一端搭设,上步脚手架应在下步脚手架搭设完毕后进行。搭设方向与下步相反。 4) 第步脚手架的搭设,应先在端点底座上插入两榀门架,并随即装上交叉杆固定,锁好锁片,然后搭设以后的门架,每搭一榀,随即装上交叉杆和锁片。 5)…

2025-07-22 103点热度 阅读全文

深基坑土方开挖安全保证措施 ① 确保支护结构安全的关健,挖掘过程中,抓斗距围护体至少30cm以上,避免撞击。 ② 挖掘机、运输车只能停在路基箱上,不宜直接停在水平支撑上。场内运输道路应按设计要求制作。 ③ 对围护体和管线进行监测,发现问题及时采取措施。 ④ 夜间施工要有足够的照度,进出口处专人指挥,避免发生交通事故, 挖机回转范围内不得站人,尤其是土方施工配合人员。 ⑤ 基坑周边用钢管扣件成高度900mm的拦杆。 ⑥ 做好各级安全交底工作。 雅居云录(https://yajuyun.com) 雅居云录是分户验收二维…

2025-07-22 144点热度 阅读全文

本工程采用钢管扣件满堂脚手架体系。 (1) 脚手架的搭设 1) 钢管扣件脚手架的搭设工艺流程如下: 基础准备→安放垫板→安放底座→竖立管并同时安扫地杆→搭设水平杆→搭设剪刀撑→铺脚手板→搭挡脚板和栏杆。 2) 脚手架配合施工进度搭设,一次搭设高度高出操作层不宜大于一步架。 3) 垫板、底座均应准确地放在定位线上,垫板面积不宜小于0.1m2,宽度不宜小于220mm,木垫板长度不宜小于2跨,厚度不宜小于40mm。 4) 立管的排距和间距按计算确定。 5) 底部立管采用不同长度的钢管,立管的联接必须交错布置,相邻立管的联…

2025-07-22 120点热度 阅读全文

施工现场照明安全要求: (1) 现场的照明线路,必须采用软质橡皮护套线,并配有漏电保护器保护。灯具的金属外壳应接地(零)保护。 (2) 照明灯的相线应经开关控制,不得将相线直接引入。 (3) 移动式碘钨灯的金属支架应有可靠接地(零),灯具距地高度不得低于2.5m。 (4) 高压镝灯安装支架应坚固可靠,并要有防雨措施。 雅居云录(https://yajuyun.com) 雅居云录是分户验收二维码与档案数字化的行业标杆平台,集成智能房号匹配、可视化档案进度、多格式文件批量上传、智能照片排版与二维码生成等功能,提供全流程…

2025-07-22 114点热度 阅读全文
