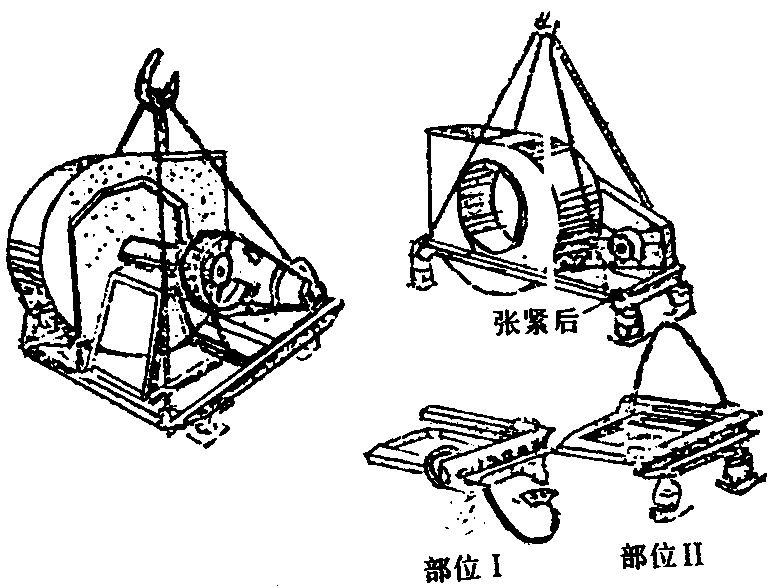

(二)塔身滑模施工 塔身筒壁滑模施工采用循环作业,施工程序为:绑扎钢筋至组装好的门架横梁下……分两次浇筑砼700mm高……初滑三个行程……检查砼强度及滑模系统工作状况……继续浇筑砼至模板上口……转入正常滑升,①滑升200mm……②上翻限位卡……③绑扎钢筋……④浇筑砼200mm,按①~④道工序循环往复直至计划筒壁砼浇筑完成。 1、滑模施工技术设计 1)、滑模装置设计 滑模装置包括模板系统、操作平台系统、液压提升系统、施工精度控制系统、水电配套系统。 ①模板系统 模板采用自制1000×1000mm、1000×500(宽…
