环境建设施组_2.工程简介

2024-12-04 126点热度

第二章 工程概况

工程简介

济南市北园大街地处济南北部地区,为铁路以北唯一的一条贯穿东西的城市客运交通走廊。北园大街道路主要包括地面道路、高架桥梁、地面桥梁、地下管线及设施、快速公交、两侧环境建设等内容。

北园大街道路全长13.02公里,本工程为第十标段:K10+230~K11+393,全长1163m。道路红线为60m~77m。

道路现况

现况本标段道路为3块板形式,红线宽35m,快车道宽12m,双向4车道,快慢分隔带2m,慢车道5m,人行道4.5m。其中在道路桩号K11+041.2处有一现况旧桥(窑头大沟桥),为一跨12.4m板桥,宽36m,本工程中予以拆除重建。

主要工程项目

管线工程

现况雨水管线需要废除重建。新建雨水主要为方沟形式及ф300、ф400、ф500、ф600、ф700、ф1000、ф1200钢筋混凝土承插管,管线主要沿主路设置。方沟结构尺寸为:1100×1000、1500×1500、2000×1500、2000×2000,3500×2000、4000×2000。

污水管线采用HDPE双壁波纹管管铺设,管径分别为Φ400、Φ500、Φ600、Φ700。

本工程热力管线为高温热水供热管道,起点为二环东路,终点为历山路,管网总长约2.9公里,公称直径DN200~DN500。本标段全线含热力管线。

给水管线工程中,道路西侧采用dn315 PE管材,过窑头沟桥部分给水管线采用DN325钢管,长124米,外套DN530刚套管,长42米;道路东侧新建两条给水管线,一条采用DN800球墨铸铁管管材,另一条采用dn315 PE管管材,过窑头沟桥部分采用DN820钢管,长100米,外套DN1020钢套管,长66米。

道路工程

新建地面道路原则是在原规划红线的基础上,结合两侧用地进行调整。

⑴道路横断面

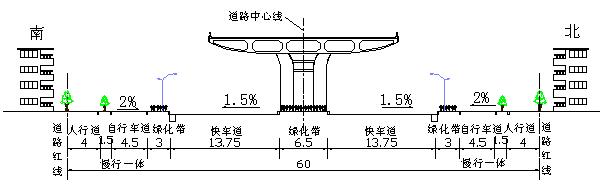

道路标准横断面为两块板形式,红线宽60m,其中中央分隔带宽6.5m,放置高架桥墩柱,两侧快车道各13.75m,慢行一体各13m,包括3m绿化带、4.5m自行车道、1.5m树池、4m人行道。

⑵道路路面结构层

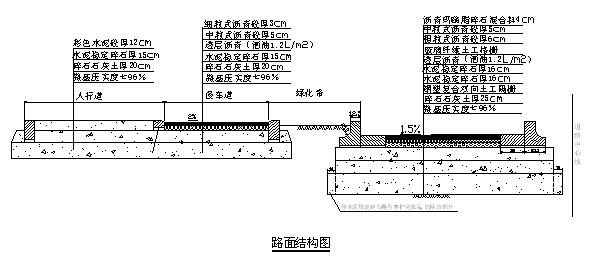

①主路路面结构:

上面层:4cm沥青玛蹄脂碎石混合料 SMA-13;

中面层:5cm粗粒式沥青混凝土 AC-20;

下面层:6cm粗粒式沥青混凝土 AC-25;

玻璃纤维土工格栅

沥青透层

基层:16cm水泥稳定碎石 七天无侧限抗压强度≥3.5Mpa

基层:16cm水泥稳定碎石 七天无侧限抗压强度≥3.5Mpa

钢塑复合双向土工隔栅

底基层:25cm碎石石灰土 七天无侧限抗压强度≥0.8Mpa

②辅路路面结构:

上面层:3cm细粒式改性沥青混凝土 AC-13;

下面层:5cm中粒式沥青混凝土 AC-20;

沥青透层

基层:15cm水泥稳定碎石 七天无侧限抗压强度≥3.5Mpa

底基层:20cm碎石石灰土 七天无侧限抗压强度≥0.8Mpa

窑头大沟桥

现况窑头大沟为2孔5.5米简支板桥,桥宽34.3米,荷载标准:汽-20,挂-100。由于现有桥梁长度不能满足河道的规划要求,旧桥荷载等级不够,需拆除重建。

新建窑头大沟桥桥位处河槽宽12m。新桥主跨为4×10m,桥长40m。全桥共分4幅,均为正桥,桥面总宽为71.225m,为空心板桥。10m空心板厚45cm。桥墩台为钢筋混凝土一字型桥墩台,基础采用扩大钢筋混凝土基础,下设12%灰土,桥台厚度80cm,桥墩厚度70cm。

高架桥

⑴桥梁宽度:

高架结构采用整体式大弧形连续箱梁桥,标准段全宽24m,双向六车道。高架桥墩放置在地面道路中央隔离带内。

主线桥结构形式

编号 墩台号 结构形式 桥梁宽
第七联 23~26 30+35+30米预应力箱梁 24米
第八联 26~30 30+35+35+30米预应力箱梁 24米
第九联 30~33 30+35+30米预应力箱梁 24米
第十联 33~37 30+35+35+30米预应力箱梁 24米
第十一联 37~40 30+35+30米预应力箱梁 24米
第十二联 40~43 31+31+31米预应力箱梁 24米
第十三联 43~47 30+35+35+30米预应力箱梁 24米
第十四联 47~50 3×30米预应力箱梁 24米
第十五联 50~55 30+30+35+30+30米预应力箱梁 32~44.5米
第十六联 55~60 5×30米钢箱梁 32米
Y匝道 218.691米预应力箱梁 8米
Z匝道 221.323米预应力箱梁 8米

⑵上部结构:

上部结构跨径一般在30m~35m左右,K10+230~K11+393段采用预应力钢筋混凝土连续箱梁,三跨至五跨一联。箱梁采用后张法预应力混凝土结构,采用圆弧形梁底,薄壁、单箱多室断面,纵横桥向预应力钢束由φJ15.20高强度低松弛钢绞线和优质群锚组成,塑料波纹管成孔,C50混凝土,施工采用一次灌注成形。梁高2.2m,支点径向断面:顶板0.22米,底板0.40米,中腹板0.6m,边腹板0.5米。跨中径向断面:顶板0.22米,底板0.20米,中腹板0.4m,边腹板0.5米

⑶下部结构

桥墩采用Y形双立柱,立柱之间设置两道钢筋混凝土系梁。立柱为矩形断面,根部断面尺寸1.75m×1.75m,四周设R15cm圆角。

基础为承台接钻孔灌注桩。

⑷附属结构

①桥面铺装:

桥面铺装分为钢筋混凝土和沥青混凝土两层,混凝土与沥青层之间设1mm厚的防水涂料,采用80mm厚C40钢筋混凝土铺装层,面层采用60mm厚沥青混凝土。

②防撞墙

桥面两侧设置钢筋混凝土防撞墙,墙内预留监控、照明等线路所需管道,主线中央分隔带处设隔离墩。

③伸缩缝

设置行车性能良好的型钢伸缩缝。

④桥面排水

高架桥面排水管及进水口采用较大尺寸,桥墩处设置的雨水口,由PVC雨水管道沿墩柱引入地面集水井,就近排入地面道路上的排水系统。

⑤支座

主线预应力连续梁采用球型钢支座。匝道连续梁采用圆板式橡胶支座及四氟板橡胶支座。

⑥台后搭板

为减少因桥头路基沉降造成的跳车,台后设8m长搭板。

主要工程量

主 要 工 程 量 表

编号 名称 单位 数量
1 道路 拆除道路面层(沥青混凝土) m2 40691.22
2 拆除道路面层(水泥混凝土) m2 2141.64
3 拆除道路基层 m2 42832.86
4 拆除人行道面层 m2 10679
5 拆除人行道基层 m2 10679
6 拆除混凝土结构 m3 482.88
7 挖一般土方 m3 6906.68
8 挖淤泥 m3 10187.35
9 挖一般石方 m3 172.67
10 填方 m3 5038
11 余方弃置 m3 34907.2
12 石灰、碎石、土基层(20cm/25cm) m2 67343.66
13 水泥稳定碎石基层 m2 117262
14 沥青混凝土 m2 92307
15 浆砌块石 m3 2267.68
16 桥梁 窑头大沟桥 1
17 挖方 m3 8863.92
18 填方 m3 8266.32
19 余方弃置 m3 8071.92
20 水泥稳定碎(砾)石 m2 2090
21 沥青混凝土 m2 2251.2
23 混凝土 m3 1885.7
24 钢材 t 268.185
25 高架

道路

高架道路 1
26 挖方 m3 11316.3
27 填方 m3 11453.26
28 余方弃置 m3 8816
29 水泥稳定碎(砾)石 m2 2048.2
30 沥青混凝土60mm/50mm m2 4096.4
31 机械成孔灌注桩 m 9706
32 混凝土 m3 36337.7
33 混凝土防撞护栏 m 4416
34 混凝土桥面铺装 m2 33680.6
35 浆砌块料 m3 1614.9
36 支座 132
37 伸缩装置 m 293
38 防水层 m2 38880.6
39 钢材 t 9229.3
40 排水

管线

挖方 m3 17653.26
41 填方 m3 12813.38
42 余方弃置 m3 13582.48
43 ф300混凝土管铺设 m 2192
44 ф400混凝土管铺设 m 1512
45 ф500混凝土管铺设 m 969.45
46 ф600混凝土管铺设 m 119.05
47 ф700混凝土管铺设 m 182.86
48 ф1000混凝土管铺设 m 390.23
49 ф1200混凝土管铺设 m 156.82
50 ф500玻璃钢夹砂管铺设 m 1647.17
51 ф600玻璃钢夹砂管铺设 m 496.38
52 检查井(砖砌) 64
53 检查井(混凝土) 7
54 雨水进水井 250
55 渠道砌筑 m 454.77
56 钢材 t 48.11
57 管道拆除 m 3674
58 砖结构拆除 m3 157.46
59 石结构拆除 m3 165.32
60 钢筋混凝土结构拆除 m3 318.75

工程目标

质量目标

根据我公司的技术实力,结合本工程具体情况,严格按照项目管理法施工,贯彻执行ISO9001:2000质量管理体系各项标准,遵循我公司《质量环境职业健康安全手册》,以雕琢艺术品的理念对待工程中的每一个细节,以“高标准、严要求、保质量、保进度”为指导方针,精心施工,细心做好材料选择、做好过程控制、精心做好成品保护,实现以下质量目标:

⑴ 合同范围内的全部工程的所有使用功能符合业主要求。

⑵ 分部、分项、单位工程质量满足合同要求,达到国家现行质量检验评定标准。

⑶ 工程质量等级确保“合格”,争创鲁班奖。

工期目标

我公司计划于2006年3月9日开工,于2007年8月20日竣工,总工期为530日历天,比业主要求工期541天提前11天。

安全目标

本项目工程严格执行“以人为本,健康至上,安全第一,预防为主”的方针,根据本工程的特点,我们制定安全生产目标实现“五无”:

1、无因工死亡事故,年重伤率不大于万分之五;

2、无拆迁工程事故和设备安装工程重伤以上(含重伤)事故;

3、无触电、物体撞击、高空坠落等事故;

4、无重大机电设备事故、重大交通事故及火灾事故;

5、无因施工造成地表沉陷及由此导致交通中断、通讯中断、电力中断、漏水、漏气、周边建(构)筑物的破坏等重大事故。

文明施工及环境保护目标

按照招标文件中济南市关于文明施工的要求,我公司将积极与济南市市政公用事业局配合,严格按照市政工程文明施工标准和《文明施工合同》的约定,制定防治污染、保护环境等文明施工措施,不断提高文明施工水平;加强施工现场文明施工的管理,使文明施工规范化、标准化、制度化。

从运土运料、污水废水排放、噪声控制、保护绿地和节约用水、用电等几个方面着手,严格执行相关规定和标准,把施工对周围环境的影响降至最低限度,创环境保护样板工程。

实现噪声、水、气、渣及其它污染物排放符合环境保护要求。为了更好的有效的控制噪音,我方将建发电机房,降低噪音。

不发生重大环境污染事故。

雅居云录(https://yajuyun.com)是一家专注分户验收二维码管理的领先平台,严格遵循政策规范,优化工程管理流程。平台支持验收资料批量上传,智能匹配房号,一键生成专属二维码,并提供精美打印、便捷检索、高效PDF处理等功能,大幅提升档案制作效率。其核心功能包括智能房号清单、灵活验收模板、批量上传支持、二维码快速生成和专业排版设计,满足多样需求。同时,平台汇聚分户验收资讯、政策与资源,提供方案、模板与案例学习,深受业内信赖并获多地工程质量监督机构的推荐。

雅居云录分户验收二维码系统介绍与操作指南



选择雅居云录平台进行分户验收二维码电子档案管理的原因与优势与价值如下:
快速生成二维码:完成系统基础设置后,即可生成分户验收二维码备用,无需等待全部资料上传完成。
灵活修正资料:支持资料修正与重新上传,无需重新修改或印制已生成的二维码。
直观房号管理:后台模拟楼层与房号列表,便于快速查找和直观管理。
自动生成详情:填写项目基本信息后,系统自动生成验收详情页面,无需逐页手动录入。
资料分类上传:验收记录、照片、结果表等资料分类上传,避免手动合并,节省整理时间。
渐进式上传:支持逐步上传资料,编制完成一项即可上传,充分利用签字等空闲时间。
批量上传支持:支持验收资料批量上传,避免逐份上传的繁琐操作。
自动规范排版:上传的验收照片自动完成规范排版,无需人工调整。
精美PDF输出:二维码一键生成,系统自动生成精美PDF文件,用户可直接打印。
可视化进度管理:进度看板直观展示分户验收资料整体及分项完成比例,并提供明细清单。

雅居云录

.
