地下室外墙后浇带位置回填土施工措施
本工程在配套地下室底板及顶板设置了宽度为1000mm的后浇带。在本工程施工中,结合我公司以往的施工经验,后浇带处采用快易收口网做新旧混凝土接茬处的隔离带,后浇带采用快易收口网施工,后浇带处的钢筋不断开。
后浇带在混凝土浇筑完60天后,用高一级掺有UEA微膨胀剂的微膨胀混凝土浇灌密实;浇筑前应进行钢筋除锈,清除浮浆、碎石等杂物,并冲洗干净。

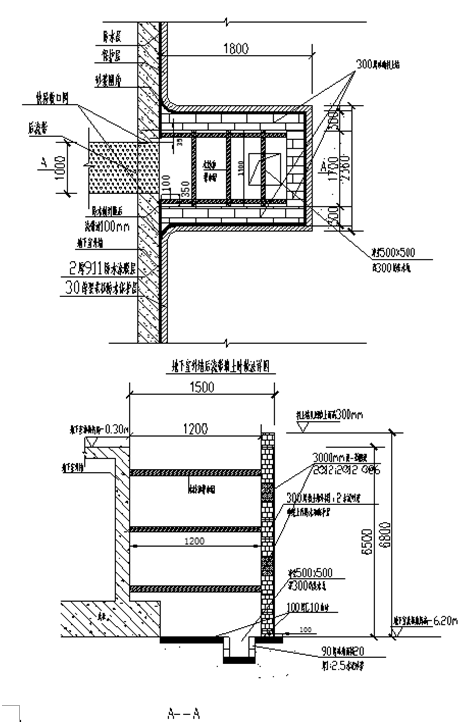

按照设计图纸要求,后浇带施工,须在结构施工完成后不少于60天才允许施工,为保证后浇带的后续施工,在不影响地下室外侧回填土施工前提下,在后浇带外侧砌筑300mm厚挡墙,具体做法见下图。
