郑州大学洛阳校区(过渡校区)装修改造
项目EPC总承包工程
装饰装修工程施工方案

编 制 人:
目 录
6.2.2 混合砂浆抹灰墙顶面施工方案与技术措施 - 29 -
7.4.2 职业健康安全管理组织机构和职责分工 - 42 -
| 序号 | 类别 | 文件名称 | 编号 |
| 1 | 国家行政文件 | 《建设工程安全生产管理条例》 | 国务院第393号令 |
| 2 | 国家行业规范 | 《工程测量规范》 | GB50026-2007 |
| 3 | 《建筑装饰装修工程质量验收标准》 | GB50210-2018 | |
| 4 | 《建筑地面工程施工质量验收规范》 | GB50209-2010 | |
| 5 | 《建筑工程施工质量验收统一标准》 | GB50300-2013 | |
| 6 | 《民用建筑工程室内环境污染控制标准》 | GB50325-2020 | |
| 7 | 《建筑内部装修防火施工及验收规范》 | GB50354-2005 | |
| 8 | 《建设工程施工现场消防安全技术规范》 | GB50720-2011 | |
| 9 | 《施工现场临时用电安全技术规范》 | JGJ46-2005 | |
| 10 | 《建筑施工高处作业安全技术规范》 | JGJ80-2016 | |
| 11 | 设计文件 | 郑州大学洛阳校区(过渡校区)装修改造项目EPC总承包工程施工图纸 | / |
| 12 | 企业技术标准 | 《建筑装饰装修工程施工技术标准》 | ZJQ08-SGJB 210-2017 |
表2.1-1 工程概况表
| 工程名称 | 郑州大学洛阳校区(过渡校区)装修改造项目EPC总承包工程 | 工程性质 | 公共建筑 | |
| 建设规模 | 14138.0万元 | 工程地址 | 洛阳机场路以南、周山大道以西,毗邻洛阳北郊机场、空港国际现代服务业科技园区部分未建设用地。 | |
| 总占地面积 | 45280m2 | 总建筑面积 | 44255.69m2 | |
| 建设单位 | 洛阳城投健康产业发展有限公司 | 项目承包范围 | 本项目有关的设计、施工、装饰装修、采购等范围的所有内容,包含但不限于方案设计、初步设计及设计概算、施工图设计、报批建设、与工程相关的设备及材料采购、工程施工、验收、移交、备案及质保期的保修等。 | |
| 设计单位 | 广州博厦建筑设计有限公司 | 主要分包工程 | 无 | |
| 勘察单位 | 机械工业第四设计研究院有限公司 | 合同要求 | 质量 | 达到国家质量验收合格标准 |
| 监理单位 | 中汽智达(洛阳)建设监理有限公司 | 工期 | 100日历天 | |
| 总承包单位 | 中建八局第一建设有限公司 | 安全 | 按洛阳市安全文明施工相关要求执行 | |
| 工程主要功能或用途 | 本工程为郑州大学洛阳校区学校研究生院用房。因业主方原因,新建学术交流中心、风雨操场、辅助用房暂不施工。 | |||
实验中心大楼室内装修做法
1号公寓室内装修做法
| 项目 | 做 法 名 称 | 构 造 做 法 | 适 用 范 围 |
|---|---|---|---|
| 楼/地面 | 楼面1:陶瓷地砖防水楼面 | 参见12YJ1-33页-楼201-F 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.30厚1∶3干硬性水泥砂浆 3.F1 1.5厚合成高分子防水涂料 F2 2.0厚聚合物水泥防水涂料 4.最薄处20厚1∶3水泥砂浆或C20细石混凝土找坡层抹平 5.素水泥浆一道 6.60厚C15混凝土垫层 7.150厚3∶7灰土或碎石灌M5水泥砂浆 8.素土夯实 |
一层男卫、女卫、洗衣房 |
| 楼面2:陶瓷地砖楼面 | 参见12YJ1-32页-地/楼201 地面: 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.20厚1∶3千硬性水泥砂浆 3.素水泥浆一道 4.60厚C15混凝土垫层 5.150厚3∶7灰土或碎石灌M5水泥砂浆 6.素土夯实 楼面: 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.20厚1∶3千硬性水泥砂浆 3.素水泥浆一道 4.现浇钢筋混凝土楼板 |
门厅、侯梯厅、公共走廊、楼梯间 | |
| 楼面3:水泥砂浆楼面 | 参见12YJ1-24页-地/楼101 地面: 1.20厚1∶2水泥砂浆抹平压光 2.素水泥浆一道 3.60厚C15混凝土垫层 4.150厚3∶7灰土 5.素土夯实 楼面: 1.20厚1∶2水泥砂浆抹平压光 2.素水泥浆一道 3.现浇钢筋混凝土楼板 |
管井 | |
| 内墙 | 内墙1:面砖墙面(贴至吊顶底) | 参见12YJ1-81页-内墙6CF 1.2厚配套专用界面砂浆批刮 2.7厚1:1:6水泥石灰砂浆 3.6厚1:0.5∶2.5水泥石灰砂浆压实抹平 4.10厚聚合物水泥防水砂浆(Ⅰ型) 5.素水泥浆一道(用专用胶粘剂粘贴时无此道工序) 6.3-4厚1∶1水泥砂浆加水重20%建筑胶(或配套专用胶粘剂)粘结层 7.4-5厚釉面砖,白水泥浆擦缝或填缝剂填缝 |
一层男卫、女卫、洗衣房 |
| 内墙2:面砖墙面(贴至吊顶底) | 参见12YJ1-81页-内墙6C
1.2厚配套专用界面砂浆批刮 |
门厅、侯梯厅、公共走廊 | |
| 内墙3:混合砂浆抹灰(A级无机涂料) | 参见12YJ1-78页-内墙3、涂304 1.9厚1:1:6水泥石灰砂浆 2.6厚1:0.5:3水泥石灰砂浆抹平 涂料: 1.清理抹灰基层 2.刮腻子二遍,分遍磨平 3.涂饰底层涂料 4.复补腻子,磨平 5.涂饰面层涂料二遍 |
楼梯间 | |
| 内墙4:水泥砂浆抹灰 | 参见12YJ1-77页-内墙1 1.9厚1∶3水泥砂浆 2.6厚1∶2水泥砂浆抹平 |
管井 | |
| 顶棚 | 顶棚1:铝合金方形板吊顶 | 参见12YJ1-99页-棚15 1.配套金属龙骨 2.铝合金方(矩)形板 |
一层男卫、女卫、洗衣房、门厅、侯梯厅、公共走廊 |
| 顶棚2:混合砂浆顶棚 白色乳胶漆 |
参见12YJ1-92页-顶5、涂304 1.现浇钢筋混凝土板底面清理千净 2.5厚1∶1∶4水泥石灰砂浆打底 3.3厚1:0.5∶3水泥石灰砂浆抹平 4.表面刷(喷)涂料另选 涂料: 1.清理抹灰基层 2.刮腻子二遍,分遍磨平 3.涂饰底层涂料 4.复补腻子,磨平 5.涂饰面层涂料二遍 |
楼梯间 | |
| 顶棚3:水泥砂浆顶棚 | 参见12YJ1-93页-顶6 1.现浇钢筋混凝土板底面清理干净 2.5厚1∶3水泥砂浆打底 3.3厚1∶2水泥砂浆抹平 4.表面刷(喷)涂料另选 |
管井 | |
| 踢脚 | 踢脚1:油漆踢脚(灰色) | 参见12YJ1-60页-踢2 1.12厚1∶3水泥砂浆 2.6厚1︰2水泥砂浆抹平 3.满刮腻子 4.底漆一遍 5.调和漆二遍 |
楼梯间 |
| 外墙 | 外墙1:真石漆外墙面 | 参见12YJ1-119页-外墙9A 1.9厚1∶3水泥砂浆 2.6厚1∶2.5水泥砂浆找平 3.5厚干粉类聚合物水泥防水砂浆,中间压入一层耐碱玻璃纤维网布 4.涂饰底层涂料 5.喷涂主层涂料 6.涂饰面层涂料二遍 |
|
| 外墙2:铝板装饰条 | |||
| 门厅、电梯厅 | 地面 | 600x1200浅色抛釉砖 | |
| 顶棚 | 铝方通吊顶 | 门厅、电梯厅 | |
| 定制铝单板吊顶(两侧220宽度纸面石膏板边吊,降80) | 走道 | ||
| 墙面 | 浅灰色乳胶漆 | 入口所在墙面 | |
| 白色乳胶漆 | 电梯门墙面、走道两侧 | ||
| 踢脚 | 灰色不锈钢踢脚线 | ||
| 健身房 | 地面 | PVC塑胶地面 | |
| 顶棚 | 铝方通吊顶(四周400宽度纸面石膏板边吊,降110) | ||
| 墙面 | 白黄相间乳胶漆墙面 | ||
| 踢脚 | 灰色不锈钢踢脚 | ||
| 双人宿舍 | 地面 | 600x1200抛釉砖 | 宿舍内 |
| 300x300防滑地砖 | 卫生间 | ||
| 顶棚 | 顶面刷乳胶漆 | 宿舍内 | |
| 角部做双层石膏板线 | 宿舍内 | ||
| 300x300铝扣板吊顶 | 卫生间 | ||
| 墙面 | 浅灰色乳胶漆 | 宿舍内 | |
| 300x600墙砖 | 卫生间 | ||
| 踢脚 | 成品木质踢脚线 | 宿舍内 | |
| 四人宿舍 | 地面 | 600x1201抛釉砖 | 宿舍内 |
| 300x301防滑地砖 | 卫生间 | ||
| 顶棚 | 顶面刷乳胶漆 | 宿舍内 | |
| 角部做双层石膏板线 | 宿舍内 | ||
| 300x301铝扣板吊顶 | 卫生间 | ||
| 墙面 | 浅灰色乳胶漆 | 宿舍内 | |
| 300x601墙砖 | 卫生间 | ||
| 踢脚 | 成品木质踢脚线 | 宿舍内 |
餐饮中心室内装修做法
| 项目 | 做 法 名 称 | 构 造 做 法 | 适 用 范 围 |
|---|---|---|---|
| 楼/地面 | 楼面1:陶瓷地砖地/楼面 | 参见12YJ1-32页-地/楼201 地面: 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.20厚1∶3千硬性水泥砂浆 3.素水泥浆一道 4.60厚C15混凝土垫层 5.150厚3∶7灰土 6.素土夯实 楼面: 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.20厚1∶3千硬性水泥砂浆 3.素水泥浆一道 4.现浇钢筋混凝土楼板 |
楼梯间、热力小间 |
| 楼面2:细石混凝土地/楼面 | 参见12YJ1-24页-地/楼101 地面: 1.40厚C20细石混凝土,表面撒1∶1水泥砂子随打随抹光 2.素水泥浆一道 3.60厚C15混凝土垫层 4.150厚3∶7灰土5.素土夯实 楼面: 1.40厚C20细石混凝土,表面撒1∶1水泥砂子随打随抹光 2.素水泥浆一道 3.现浇钢筋混凝土楼板 |
排油烟井 | |
| 内墙 | 内墙1:混合砂浆墙面(A级无机涂料) | 参见12YJ1-78页-内墙3 1.9厚1:1:6水泥石灰砂浆 2.6厚1:0.5:3水泥石灰砂浆抹平 |
热力小间(楼梯间面层采用A级无机涂料饰面) |
| 内墙2:水泥砂浆抹面 | 井道内壁及顶板底面采用20厚1:2水泥砂浆抹面压光 | 排油烟井 | |
| 顶棚 | 顶棚1:混合砂浆顶棚 | 参见12YJ1-92页-顶5 1.现浇钢筋混凝土板底面清理千净 2.5厚1∶1∶4水泥石灰砂浆打底 3.3厚1∶0.5∶3水泥石灰砂浆抹平 4.表面刷(喷)涂料另选 |
楼梯间、热力小间 |
| 踢脚 | 踢脚1:面砖踢脚 | 参见12YJ1-61页-踢3 1.9厚1∶3水泥砂浆 2.6厚1∶2水泥砂浆 3.素水泥浆一道(用专用胶粘剂粘贴时无此道工序) 4.3-4厚1∶1水泥砂浆加水重20%建筑胶(或配套专用 胶粘剂)粘结层 5.5-7厚面砖,水泥浆擦缝或填缝剂填缝 |
楼梯间、热力小间 |
| 外墙 | 外墙1:真石漆外墙面 | 参见12YJ1-119页-外墙9 1.9厚1∶3水泥砂浆 2.6厚1∶2.5水泥砂浆找平 3.5厚干粉类聚合物水泥防水砂浆,中间压入一层耐碱 玻璃纤维网布 4.涂饰底层涂料 5.喷涂主层涂料 6.涂饰面层涂料二遍 |
屋面女儿墙内侧 |
| 外墙2:铝板墙面 | |||
| 一层餐厅 | 地面 | 600x1200米黄色/灰色地砖 | |
| 顶棚 | 轻钢龙骨方通吊顶 | ||
| 轻钢龙骨纸面石膏板吊顶 | |||
| 墙面 | 乳胶漆饰面 | ||
| 踢脚 | 80mm不锈钢踢脚线 | ||
| 二层餐厅 | 地面 | 600x1201米黄色/灰色地砖 | |
| 顶棚 | 轻钢龙骨方通吊顶 | ||
| 轻钢龙骨纸面石膏板吊顶 | |||
| 墙面 | 乳胶漆饰面 | ||
| 踢脚 | 81mm不锈钢踢脚线 |
综合服务中心室内装修做法
| 项目 | 做 法 名 称 | 构 造 做 法 | 适 用 范 围 |
|---|---|---|---|
| 楼/地面 | 楼面1:陶瓷地砖地/楼面 | 参见12YJ1-32页-地/楼201 地面: 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.20厚1∶3干硬性水泥砂浆 3.素水泥浆一道 4.60厚C15混凝土垫层 5. 150厚3∶7灰土 6.素土夯实 |
除卫生间外其他房间 |
| 楼面2:陶瓷地砖地/楼面 | 参见12YJ1-33页-地/楼201-F 地面: 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.30厚1∶3干硬性水泥砂浆 3.F1 1.5厚合成高分子防水涂料 F2 2.0厚聚合物水泥防水涂料 4.最薄处20厚C20细石混凝土找坡层抹平 5.素水泥浆一道 6.60厚C15混凝土垫层 7.150厚3∶7灰土 8.素土夯实 楼面: 1.8-10厚地砖铺实拍平,稀水泥浆擦缝 2.30厚1∶3干硬性水泥砂浆 3.F1 1.5厚合成高分子防水涂料 F2 2.0厚聚合物水泥防水涂料 4.最薄处20厚C20细石混凝土找坡层抹平 5.素水泥浆一道 6.现浇钢筋混凝土楼板 |
卫生间 | |
| 内墙 | 内墙1:刮腻子墙面(A级无机涂料饰面) | 参见12YJ1-79页-内墙5A、5C,108页-涂304 1.抹灰墙面基层 2.2-3厚柔性耐水腻子分遍批刮,磨平 涂料: |
除卫生间外其他房间 |
| 内墙2:釉面砖墙面 | 参见12YJ1-81页-内墙6AF1 1.9厚1∶3水泥砂浆压实抹平 2.1.5厚聚合物水泥防水涂料(Ⅰ型) 3.素水泥浆一道(用专用胶粘剂粘贴时无此道工序) 4.3-4厚1∶1水泥砂浆加水重20%建筑胶(或配套专用胶粘剂)粘结层 5.4-5厚釉面砖,白水泥浆擦缝或填缝剂填缝 |
卫生间 | |
| 顶棚 | 顶棚1:刮腻子顶棚(A级无机涂料饰面) | 参见12YJ1-92页-顶6 1.现浇钢筋混凝土板底面清理干净 2.2-3厚柔韧性耐水腻子分遍批刮 3.涂饰底层涂料 4.复补腻子,磨平 5.涂饰面层涂料二遍 |
除走道外所有房间 |
| 顶棚2:铝合金板吊顶 | 参见12YJ1-99页-棚15 1.配套金属龙骨 2.铝合金方(矩)形板 |
走道 | |
| 踢脚 | 踢脚1:面砖踢脚 | 参见12YJ1-61页-踢3A-150高 1.9厚1∶3水泥砂浆 2.6厚1∶2水泥砂浆 3.素水泥浆一道(用专用胶粘剂粘贴时无此道工序) 4.3-4厚1∶1水泥砂浆加水·重20%建筑胶(或配套专用胶粘剂)粘结层 5.5-7厚面砖,水泥浆擦缝或填缝剂填缝 |
除卫生间外所有房间 |
| 外墙 | 外墙1:真石漆外墙面 | 参见12YJ1-119页-外墙9 1.9厚1∶3水泥砂浆 2.6厚1∶2.5水泥砂浆找平 3.5厚千粉类聚合物水泥防水砂浆,中间压入一层耐碱玻璃纤维网布 4.涂饰底层涂料 5.喷涂主层涂料 6.涂饰面层涂料二遍 |
|
| 外墙2:铝板墙面 | 由有资质专业厂家设计施工 |
职工公寓室内装修做法
| 项目 | 做法名称 | 构 造 做 法 | 适用范围 |
|---|---|---|---|
| 楼面 | 楼面1:陶瓷地砖防水楼面 | 参见12YJ1-33页-楼201-F 1.400x400地砖铺实拍平,稀水泥浆擦缝 2.30厚1∶3干硬性水泥砂浆 3.2.0厚聚合物水泥防水涂料 4.最薄处20厚C20细石混凝土找坡层抹平 5.素水泥浆一道 6.60厚C15混凝土垫层 7.150厚3∶7灰土 8.素土夯实 |
卫生间、厨房、阳台 |
| 楼面2:陶瓷地砖楼面 | 参见12YJ1-32页-地/楼201 楼面: 1.400x400地砖铺实拍平,稀水泥浆擦缝 2.20厚1∶3千硬性水泥砂浆 3.素水泥浆一道 4.现浇钢筋混凝土楼板 |
楼梯间 | |
| 楼面3:木地板楼面 | 楼面: 1.12mm木地板 2.3mm防潮垫 3.30mm水泥砂浆找平层 4.原建地面 |
卧室 | |
| 内墙 | 内墙1:面砖墙面(贴至吊顶底) | 参见12YJ1-81页-内墙6CF 1.2厚配套专用界面砂浆批刮 2.厚1:1:6水泥石灰砂浆 3.6厚1:0.5∶2.5水泥石灰砂浆压实抹平 4.1.5厚聚合物水泥防水涂料(Ⅰ型) 5.素水泥浆一道(用专用胶粘剂粘贴时无此道工序) 6.3-4厚1∶1水泥砂浆加水重20%建筑胶(或配套专用胶粘剂)粘结层 7.4-5厚釉面砖,白水泥浆擦缝或填缝剂填缝 |
卫生间、厨房、阳台 |
| 内墙2:混合砂浆抹灰 (A级无机涂料) |
参见12YJ1-78页-内墙3、涂304 1.9厚1:1:6水泥石灰砂浆 2.6厚1:0.5:3水泥石灰砂浆抹平 涂料: 1.清理抹灰基层 2.刮腻子二遍,分遍磨平 3.涂饰底层涂料 4.复补腻子,磨平 5.涂饰面层涂料二遍 |
楼梯间、卧室 | |
| 顶棚 | 顶棚3:铝合金方形板吊顶 | 参见12YJ1-99页-棚15 1.配套金属龙骨 2.铝合金方(矩)形板 |
卫生间、厨房 |
| 顶棚2:混合砂浆顶棚白色乳胶漆 | 参见12YJ1-92页-顶5、涂304 1.现浇钢筋混凝土板底面清理千净 2.5厚1∶1∶4水泥石灰砂浆打底 3.3厚1:0.5∶3水泥石灰砂浆抹平 4.表面刷(喷)涂料另选 涂料: 1.清理抹灰基层 2.刮腻子二遍,分遍磨平 3.涂饰底层涂料 4.复补腻子,磨平 5.涂饰面层涂料二遍 |
楼梯间、阳台 | |
| 顶棚3:轻钢龙骨石膏板吊顶 | 轻钢龙骨石膏板吊顶 | 卧室 | |
| 踢脚 | 踢脚1:面砖踢脚 | 参见12YJ1-61页-踢3 1.9厚1∶3水泥砂浆 2.6厚1∶2水泥砂浆 3.素水泥浆一道(用专用胶粘剂粘贴时无此道工序) 4.3-4厚1∶1水泥砂浆加水·重20%建筑胶(或配套专用胶粘剂)粘结层 5.5-7厚面砖,水泥浆擦缝或填缝剂填缝 |
楼梯间 |
| 踢脚2:木踢脚 | 60mm实木踢脚线 | 室内 | |
| 外墙 | 外墙1:真石漆外墙面 | 参见12YJ1-119页-外墙9 1.9厚1∶3水泥砂浆 2.6厚1∶2.5水泥砂浆找平 3.5厚千粉类聚合物水泥防水砂浆,中间压入一层耐碱玻璃纤维网布 4.涂饰底层涂料 5.喷涂主层涂料 6.涂饰面层涂料二遍 |
住宅外墙面 |
| 外墙2:水泥砂浆外墙面 | 参见12YJ1-113页-外墙2 1.刷专用界面剂一道 2.12厚1:3水泥砂浆 3.6厚1:2.5水泥砂浆抹面压光 |
女儿墙内墙面 |
本工程为装饰装修改造工程,主体结构除拆改外基本完成,可以进行装饰装修工程施工。
表3.1-1 人员职责分工
| 序号 | 姓名 | 岗位名称 | 职责 |
|---|---|---|---|
| 1 | 唐太 | 项目经理 | 项目总负责。 |
| 2 | 乔洋 | 项目执行经理 | 负责现场全部管理工作,以及协调工作。 |
| 3 | 靳阳光 | 项目总工 | 负责施工方案的编制;监督施工过程中按方案执行情况的落实。 |
| 4 | 杨孟成 | 生产经理 | 协调各专业队伍和专业分包的现场安全管理;负责施工过程控制,对施工过程中的质量、安全、文明施工、成品保护等负责。 |
| 5 | 裴豆豆 | 安全总监 | 装饰装修工程施工过程中安全管理全过程控制。 |
| 6 | 李恒达
白彦林 |
技术工程师 | 施工过程中提供技术支持及问题解答,并协助项目总工监督方案执行情况。 |
| 7 | 刘哲 | 质量总监 | 全面管控装饰装修工程施工质量。 |
| 8 | 杨保旭 | 专业工程师 | 负责施工现场的管理及工序管理和过程质量、安全的监督及检查,对质量部、安全部提出的整改要求进行监督实施。 |
| 9 | 李海锋 | 物资工程师 | 装饰装修工程所需材料采购,并保证材料质量。 |
| 项目管理目标名称 | 目标值 |
|---|---|
| 工 期 | 30日历天 |
| 质量目标 | 合格 |
| 安全文明目标 | 特种作业人员持证上岗率100%;安全防护用品正确配备率100%;无安全事故。 |
| 绿色施工目标 | 达到五节一环保要求,严格落实洛阳地区环保要求。 |
| 施工项目
名称 |
专业施工队
名称 |
资质
要求 |
开始施工
时间 |
建设工期 | 分包
方式 |
分包商
选择方式 |
责任人 |
|---|---|---|---|---|---|---|---|
| 装饰装修
工程 |
河南智豪建筑工程有限公司 | 专业资质 | 2021.09 | / | 劳务分包 | 公开招标 | 乔洋
靳阳光 李英杰 |
| 物资名称 | 采购单位 | 拟选供应商 | 采购地点 | 要求进场时间 | 责任人 |
|---|---|---|---|---|---|
| 木地板 | 项目部 | / | 洛阳 | 2021.8 | 李海锋 |
| 瓷砖 | 项目部 | / | 洛阳 | 2021.8 | 李海锋 |
| 铝扣板 | 项目部 | / | 洛阳 | 2021.8 | 李海锋 |
| 机械设备名称 | 拟选供应商 | 提供方式 | 要求进场时间 | 计划出场时间 | 责任人 |
|---|---|---|---|---|---|
| 施工升降机 | 郑州市德祥建筑设备有限公司 | 租赁 | 2021.08 | 2021.9 | 李海锋 |
| 吊篮 | 河南智豪建筑工程有限公司 | 租赁 | 2021.08 | 2021.9 | 李海锋 |
结合施工场地情况,装饰装修工程以各单体平行施工,不再进行施工段划分。
| 序号 | 重点和难点 | 具体分析 | 应对措施 | 责任人 |
|---|---|---|---|---|
| 1 | 装修与其他专业协调施工 | 室内装修装修工程与幕墙工程、机电安装、消防、智能化等相关专业都存在施工界面划分,如何做好与其他专业协调施工是管理重点。 | 服从大局,听从招标人指挥,做好协调配合工作,积极主动与各单位沟通,建立畅通沟通渠道 | 乔洋
靳阳光 杨孟成 |
| 2 | 工期管理 | 合同工期只有100天,包括设计出图时间,工期非常紧张。 | 尽早开始图纸深化及材料采购工作,尽早完成现场交接开展实质性施工。确保关键线路的资源投入,提高施工速度,满足关键线路上各分项工程的施工需求。 | 乔洋
靳阳光 杨孟成 |
第四章 施工进度计划
根据施工总进度计划要求,装饰装修工程施工时间为2021/09/01~2021/09/30,共计30日历天。
组织项目人员进行方案交底,各专业工长组织对各班组进行技术交底,安排技术人员对方案进行现场实施情况的实时监控,保证方案的落实、实施。
5.1-1 技术文件准备计划一览表
| 序号 | 文件名称 | 文件编号 | 配备数量 | 持有人 |
|---|---|---|---|---|
| 1 | 《工程测量规范》 | GB50026-2007 | 1 | 靳阳光 |
| 2 | 《建筑装饰装修工程质量验收标准》 | GB50210-2018 | 1 | 靳阳光 |
| 3 | 《建筑地面工程施工质量验收规范》 | GB50209-2010 | 1 | 靳阳光 |
| 4 | 《建筑工程施工质量验收统一标准》 | GB50300-2013 | 1 | 靳阳光 |
| 5 | 《民用建筑工程室内环境污染控制标准》 | GB50325-2020 | 1 | 靳阳光 |
| 6 | 《建筑内部装修防火施工及验收规范》 | GB50354-2005 | 1 | 靳阳光 |
| 7 | 《建设工程施工现场消防安全技术规范》 | GB50720-2011 | 1 | 靳阳光 |
| 8 | 《施工现场临时用电安全技术规范》 | JGJ46-2005 | 1 | 靳阳光 |
| 9 | 《建筑施工高处作业安全技术规范》 | JGJ80-2016 | 1 | 靳阳光 |
| 序号 | 工程部位 | 检验项目 | 单位 | 检验频率 | 检验时间 | 责任人 |
|---|---|---|---|---|---|---|
| 1 | 室内装修(水泥) | 细度、终凝时间等 | / | 按进场批次,以200t为一检验批,且不超过三个月 | 按进场批次,且不超过三个月 | 刘哲 |
| 2 | 室内装修(砂) | 含泥量等 | / | 400m³一组 | 400m³一组 | 刘哲 |
| 3 | 室内装修(防水涂料) | 不透水性等 | / | 同一类型、同一规格5000m2 为一验收批 | 5000m2一组 | 刘哲 |
| 4 | 室内装修(抹灰砂浆) | 抗压强度、保水率等 | / | 同一厂家、同一等级100t为一验收批 | 100t一组 | 刘哲 |
| 5 | 室内装修(室内腻子) | 容器中状态、低温贮存稳定性、干燥时间等 | / | 以每15t 同类产品为一批,不足15t 亦按一批计 | 15t一组 | 刘哲 |
| 6 | 室内装修(抹灰石膏) | 细度、凝结时间、抗折强度、抗压强度等 | / | 以连续生产的
100t 产品为一批 |
100t一组 | 刘哲 |
| 7 | 室内装修(瓷砖粘接剂) | 拉伸胶粘原强度、浸水后拉伸胶粘强度、热老化后的拉伸胶粘强度 | / | 同一厂家同一品种的产品,单位工程建筑面积在2万m2 以上时各抽查不少于6 次 | 不少于6 次 | 刘哲 |
| 8 | 室内装修(瓷砖) | 吸水率、断裂模数、破坏强度 | / | 同一厂家生产的、同一品种、同一类型的进场材料应至少抽取一组样品进行复验 | 不少于1组 | 刘哲 |
5.1-3 技术复核和隐蔽验收计划表
| 序号 | 技术复核
隐蔽验收部位 |
复核和隐蔽内容 | 责任人 |
|---|---|---|---|
| 1 | 抹灰工程 | 垂直度、表面平整度、阴阳角方正等 | 靳阳光 |
| 2 | 防水工程 | 防水卷材搭接长度 | 靳阳光 |
| 3 | 墙面砖工程 | 垂直度、表面平整度、阴阳角方正、接缝高低差等 | 靳阳光 |
| 4 | 地面砖工程 | 表面平整度、接缝高低差、踢脚线上口水平度极差、空鼓率等 | 靳阳光 |
| 5 | 门窗工程 | 门框正、侧面垂直度;门扇与地面留缝宽度;门扇与侧框间缝隙;门扇对口缝等 | 靳阳光 |
| 6 | 吊顶工程 | 面平整度、阴阳角方正等 | 靳阳光 |
| 序号 | 专业工种 | 劳动量
(工日) |
需要量计划(工日) | 责任人 |
| 2021年 | ||||
| 9月 | ||||
| 1 | 泥工 | 600 | 600 | 杨孟成 |
| 2 | 防水工 | 300 | 300 | 杨孟成 |
| 3 | 杂工 | 120 | 120 | 杨孟成 |
| 4 | 吊顶工 | 600 | 600 | 杨孟成 |
| 5 | 测量工 | 120 | 120 | 杨孟成 |
| 6 | 幕墙工 | 800 | 800 | 杨孟成 |
| 7 | 涂料工 | 1000 | 1000 | 杨孟成 |
| 序号 | 材料名称 | 规格 | 单位 | 数量 | 责任人 |
| 1 | 铝型材 | / | m3 | 50 | 李海锋 |
| 2 | 玻璃 | / | m2 | 3000 | 李海锋 |
| 3 | 胶 | 590ml/支 | m3 | 50 | 李海锋 |
| 4 | 铝板 | / | m3 | 3000 | 李海锋 |
| 5 | 粘结剂 | 25KG/袋 | m2 | 100 | 李海锋 |
| 6 | 石膏板 | / | m2 | 6000 | 李海锋 |
| 7 | 瓷砖 | / | m2 | 10000 | 李海锋 |
| 8 | 腻子 | 25KG/袋 | 袋 | 1000 | 李海锋 |
| 9 | 乳胶漆 | 18L/桶 | 桶 | 2000 | 李海锋 |
| 10 | 真石漆 | / | m2 | 10000 | 李海锋 |
6.1.1.1 施工工艺流程
基层清理→弹控制线→洒水湿润→铺找平层→铺装→养护→擦缝、勾缝→检查验收
表6.1.1.2-1 瓷砖铺贴工程施工要点
| 序号 | 施工工序 | 施工方法与技术措施 |
|---|---|---|
| 1 | 基层处理 | 将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。根据+0.5m水平控制线和设计图纸找出板面标高。卫生间部位还应做好防水隐蔽验收工作。 |
| 2 | 弹控制线、定标高 | 先根据排砖图确定铺贴的缝隙宽度。根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。 |
| 3 | 试排试拼 | 根据设计和工艺情况,试排砖块,核对与门口、柱边、墙边位置砖的套割情况。 |
| 4 | 排砖原则 | 1)开间方向要对称(垂直门口方向分中);
2)破活尽量排在远离门口及隐蔽处。 3)根据排砖原则画出排砖图,有地漏的房间应注意坡度、坡向。 4)卫生间坡面严格按图纸设计要求及相关规范。 |
| 5 | 铺砖 | 为了找好位置和标离,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。找平层上洒水润湿,均匀涂刷素水泥浆(水灰比为0.4~0.5)涂刷面积不要过大,铺多少刷多少;
结合层的厚度: 一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面层标高线3~4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)。 结合层拌和: 干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。铺贴时,砖的背面朝上抹粘结砂浆,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合。 铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。 拨缝、修整:铺完2~3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。 |
| 6 | 铺贴要求 | 水泥砂浆结合层上的地砖面层宜在垫层或找平层的混凝土或水泥砂浆抗压强度达到12kg/cm2后铺设。铺贴时宜采用干硬性水泥砂浆,紧密,砂浆就饱满,并严格控制标高,铺贴后应及时清理表面。并采取保护措施,待水泥砂浆结合层达到设计强度后打表面清理察亮。 |
| 7 | 地漏贴砖处理方法 | 卫生间等有水房间地面板材较大时,泛水坡度可稍缓,然后在地漏周围小面积内做二次泛水,此时坡度可稍大。 |
| 8 | 勾缝、擦缝 | 应在面层完成24h后进行勾缝、擦缝工作,并应采用同一品种、同强度等级、同颜色的水泥,或用专门的嵌缝材料。选择与地面颜色一致的颜料与白水泥拌和均匀后嵌缝。
1)勾缝:用l:l水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净。 2)擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。 |
| 9 | 养护 | 铺完砖24h后,洒水养护,时间不应少于7d,铺设48h内禁止上人。如需要在上作业时,需48h后进行,并应在地面铺塑料布或夹板,以免破坏地面。 |
6.1.1.3 质量标准
1)主控项目
(1)面层所有的板块的品种、质量必须符合设计要求。
(2)面层与下一层的结合(粘结)应牢固,无空鼓。
2)一般项目
(1)砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺棱等缺陷。
(2)面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。
(3)楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;防滑条顺直。
(4)面层表面的坡度应符合设计要求,不倒泛水、不积水,与地漏、管道结合处应严密牢固,无渗漏。
(5)砖面层的允许偏差应符合下表。
表6.1.1.3-1 瓷砖铺贴涂饰质量和检验方法
| 项次 | 项目 | 允许偏差(mm) | 检验方法 |
|---|---|---|---|
| 1 | 表面平整度 | 2.0 | 用2m靠尺和楔形塞尺检查 |
| 2 | 缝格平直 | 3.0 | 拉5m线和钢尺检查 |
| 3 | 接缝高低差 | 0.5 | 用钢尺和楔形塞尺检查 |
| 4 | 踢脚线上口平直 | 3.0 | 拉5m线和钢尺检查 |
| 5 | 板块间隙宽度 | 2.0 | 用钢尺检查 |
6.1.2.1 施工工艺流程
清理基层→配料搅拌→底层防水层→细部附加层→涂刷中层防水→涂刷面层防水→一次试水→保护层施→饰面层施工→第二次蓄水试验
6.1.2.2 施工要点
表6.1.2.2-1 防水工程施工要点
| 序号 | 施工工序 | 施工方法与技术措施 |
|---|---|---|
| 1 | 基层处理 | 1)必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,抹灰、压平,阴阳角处应抹成圆弧或钝角。
2)涂刷防水层的基层表面应保持干燥。并要平整、牢固,不得有、松动、空鼓、开裂及起砂等缺陷。 3)找平层与地漏、管根、出水口、卫生洁具交接处(边沿),要收头圆滑。坡度符合设计要求,部件必须安装牢固,嵌封严密。 |
| 2 | 节点部位处理 | 对地漏、管根、阴阳角等容易发生渗漏部位,应进行密封或加强处理。
1)嵌填密封膏:在管根等部的凹槽内嵌填密封膏,密封材料应嵌填严密防止裹入空气,并与缝壁粘结牢固,不得有开裂、鼓包和下塌现象。 2)细部附加层:在地漏、管根、阴阳角和出入口等容易发生渗漏的薄弱部位,增加一层胎体增强材料,以低碱无纺布、玻纤网格布为宜,其宽度应不小于300mm,搭接宽度应不小于1O0mm。施工时先涂刷聚合物水泥砂浆,然后铺胎体增强层,再涂聚合物水泥砂浆。 |
| 3 | 聚合物水泥砂浆防水层施工 | 先将防水涂料(按照改性剂:水泥=1:0.8的重量比)配制好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,施工时抹灰的厚度应一致,不得出现薄厚不均的现象。抹灰各层应紧密贴合,每层宜连续施工。下一遍涂刷应在上一遍涂膜固化后进行,以手摸不粘手为准。下一遍涂刷方向应与上一遍方向垂直。 |
| 4 | 防水涂膜施工 | 将防水涂料正确调配好并搅拌均匀,用胶皮刮或毛刷均匀涂刮一遍。操作时要厚薄一致,用料量为0.5~0.8㎏∕㎡。待第一遍涂料涂膜固化干燥后,要按第一遍涂刮方法涂刮第二遍涂料。涂料刮涂方向应与第一遍相垂直,用料量与第一遍相同。 |
| 5 | 第一次蓄水试验 | 防水层施工完毕后,必须进行闭水试验,试验时间不小于24小时以上,闭水厚度最薄处不得少于2cm。自顶板下方观测管道周边和其它墙边角处等部位无渗水、湿润现象。经监理单位、建设单位验收合格后办理隐蔽验收记录。 |
| 6 | 保护层施工 | 防水层上的保护层要一次成活。施工时要做好成品保护,防止破坏防水层。保护层向地漏找坡坡度不小于3%,施工完毕后养护7天。 |
| 7 | 第二次蓄水试验 | 防水保护层养护期过后,进行第二次闭水试验,标准及要求同第一次试水。 |
6.1.2.3 质量标准
1)主控项目
(1)涂膜防水材料性能必须符合设计和有关标准规定。并有产品合格证、试验报告。
(2)涂膜防水层及其局部应加强的变形缝、预埋管件处、阴阳角部位的做法,必须符合设计要求和施工规范的规定,不得渗漏水。
(3)涂膜防水厚度满足设计要求。
2)一般项目
(1)涂膜防水的基层应牢固,表面洁净,密实平整,阴阳角呈圆弧形,底胶涂层应均匀,无漏涂。
(2)附加涂膜层的涂刷方法、搭接、收头应按设计要求,粘结必须牢固,接缝封闭严密,无损伤、空鼓等缺陷。
(3)涂膜厚度均匀、粘结牢固严密,不允许有脱落、开裂、孔眼、涂刷压接不严密的缺陷。
6.1.3.1 施工工艺流程
基层处理→弹控制线→安装木龙骨→做防蛀、防腐处理→基层板安装→木地板铺设。
(1)楼板基层要求平整,有凹凸处用铲刀铲平,并用水泥加108胶的灰浆(或用石膏粘结剂加砂)填实和刮平(其重量比是水泥:胶=1:0.06)。待干后扫去表面浮灰和其它杂质,然后用拧干的湿拖布擦试一遍。
(2)在现场对实木地板进行挑选分堆。然后进行实木地板油底漆工作。精选时可分为二堆,即深色、浅色各为一堆,然后精选,即在深、浅色两堆中再选出木绞不一样的径切板和弦切板。然后根据各堆的数量,自行设计布置方案进行试铺,待方案经设计师或业主确认后开始铺设地板。
(3)安装木龙骨基架
1)木龙骨基架截面尺寸、间距及稳固方法等均应符合设计要求。
2)木龙骨基架应做防火、防蛀、防腐处理,同时应选用烘干木方。
3)先在楼板上弹出各木龙骨基架的安装位置线(间距300mm或按设计要求)及标高,将木龙骨基架放平、放稳并找好标高,用膨胀螺栓和角码(角钢上钻孔)把木龙骨基架牢固固定在楼板基层上,木龙骨基架与楼板基层间缝隙应用干硬性砂浆(或垫木)填密实,接触部位刷防腐剂。当地板面层距离楼板高度大于250mm时,木龙骨基架之间增设剪刀撑,木龙骨基架跨度较大时,根据设计要求增设地垄墙、砖墩或钢构件。
4)木龙骨基架固定时不得损坏楼板基层及预埋管线,同时与墙之间应留出30mm的缝隙,表面应平整,当房间面积超过100㎡或长边大于15m时应在木格栅中预留伸缩缝,宽度为30~50mm。在木龙骨基架上铺设防潮膜,防潮膜接头应重叠200mm,四边往上弯。隐蔽验收合格后进入下道工序。
(4)铺设基层板:根据木龙骨基架模数和房间的情况,将木夹板下好料将木夹板牢固钉在木龙骨基架上,钉法采用直钉和斜钉混用,直钉钉帽不得突出板面。采用整张板时,应在板上开槽,槽的深度为板厚的1/3,方向与格栅垂直,间距200mm左右。木夹板应错缝安装,每块木夹板接缝处应预留3~5mm间隙,同时木夹板边方向与实木地板长边方向垂直,木夹板短边方向接缝与木格栅预留伸缩缝错开。自检合格后进入下道工序。
(5)铺实木地板:从墙的一边开始铺钉实木地板,靠墙的一块离开墙面10mm左右,以后逐块排紧。不符合模数的板块,其不足部分在现场根据实际尺寸将板块切割后镶补,并应用胶粘剂加强固定。铺设实木地板应从房间内退着往外铺设。实木地板面层接头应按设计要求留置。当房间面积超过100㎡或长边大于15m时应在实木地板中预留伸缩缝,宽度为30~50mm,安装专用压条,位置按设计要求或与地板长边平行。
6.1.3.3 质量标准
表6.1.3.3-1 木地板面层的允许偏差和检验方法
| 项次 | 项目 | 允许偏差(mm) | 检验方法 |
|---|---|---|---|
| 1 | 板面缝隙宽度 | 1.0 | 用钢尺检查 |
| 2 | 表面平整度 | 3.0 | 用2m靠尺和楔形塞尺检查 |
| 3 | 踢脚线上口平齐 | 3.0 | 拉5m线和钢尺检查 |
| 4 | 板面拼缝平直 | 3.0 | 拉5m线和钢尺检查 |
| 5 | 相邻板材高差 | 0.5 | 用钢尺和楔形塞尺检查 |
| 6 | 踢脚线与面层的接缝 | 1.0 | 楔形塞尺检查 |
6.1.4.1 施工工艺流程
基层检察—基层清理及处理—抄平设置控制点—涂刷界面剂—自流平水泥施工—养护
6.1.4.2 施工要点
(1)基层检查:
全面彻底检查基层表面应无起砂、空鼓、起壳、脱皮、疏松、麻面、油脂、灰尘、裂纹等缺陷,表面干燥度、平整度应符合要求。
(2)基层清理及处理:
1)用清洁剂去除基层上的油脂、蜡及其它污染物,必要时用洗地机对地面进行清洗,将尘土、不结实的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理干净,使基层密实、表面无松动、杂物。
2)基层表面的浮土,必须用真空吸尘器吸干净。
3)对基层的蜂窝、孔洞等采用专用修补砂浆进行修补,对大面积空鼓应彻底剔除,重新施工;局部空鼓应采取灌浆或其它方法处理。对基层裂缝,应采取专项材料灌注、找平、密封。
4)要求基层必须坚固、密实,混凝土抗压强度不小于20Mpa,水泥砂浆抗压强度不小于15Mpa,否则,应采取补强处理或重新施工。对有防水防潮要求的地面,应预先在基层以下完成防水防潮层的施工。
(3)抄平设置控制点:
架设水准仪对将要进行施工地面抄平,检测其平整度;设置间距为1米的地面控制点。
(4)涂刷界面剂:
1)涂刷界面剂的目的是对基层封闭,防止自流平砂浆过早丧失水份,增强地面基层与自流平砂浆层的粘结强度,防止气泡的产生;改善自流平材料的流动性。
2)按照界面剂使用说明要求,用软刷子或底涂辊刷将稀释后的界面剂涂刷在基层上,涂刷要均匀、不遗漏,不得让其形成局部积液;对于干燥的、吸水能力强的基底要处理两遍,第二遍要在第一遍界面剂干燥后,方可涂刷。对于多孔表面,可以多涂刷一遍。
3)一般第一遍界面剂干燥时间约1~2小时,第二遍界面剂干燥时间约2~3小时。
4)确保界面剂完全干燥,无积存后,方可进行下一步施工。
(4)自流平水泥施工:
1)应事先分区以保证一次性连续浇注完整个区域
2)用量水筒准确称量适量清水置于干净的搅拌桶内,开动电动搅拌器,徐徐加入整包自流平材料,持续均匀地搅拌3~5分钟,使之形成稠度均匀、无结块的流态浆体,静置2~3分钟,使自流平材料充分润湿,熟化,排除气泡后,再搅拌2~3分钟,使料浆成为均匀的糊状,并检查浆体的流动性能。加水量必须按自流平材料的要求严格控制。
3)将搅拌好的流态自流平材料在可施工时间内倾侧到基面上,任其象水一样流平开。应倾侧成条状,并确保现浇条与上一条能流态地融合在一起。
4)浇注的条状自流平材料应达到设计厚度。如果自流平施工厚度设计小于等于10mm,则需要使用自流平专用刮板进行批刮,辅助流平。
5)应连续浇注,两次浇注的间隔最好在10分钟以内,以免接茬难于消除。
6)料浆摊铺后,用带齿的刮板将料浆摊开并控制合适的厚度,静置3~5分钟,让里面包裹的气泡排出,再用消泡滚筒进行放气,以帮助浆料流动并清除所产生的气泡,达到良好的接茬效果。
7)在自流平初凝前,须穿钉鞋走入自流平地面迅速用消泡滚筒滚轧浇注过的自流平地面以排出搅拌时带入的空气,避免气泡、麻面及条与条之间的接口高差。
8)用过的工具和设备应及时用水清洗。
(5)地面养护:
施工完的地面只需在施工条件下进行自然养护,应做好成品的保护,养护期间应避免阳光直射、强风气流等,一般8~10小时后即可上人行走,24小时后即可进行其它作业,铺设其他地面材料。
6.1.4.3 质量标准
表6.1.4.3-1 自流平整体面层的允许偏差和检验方法
| 项次 | 项目 | 允许偏差(mm) | 检验方法 |
|---|---|---|---|
| 1 | 表面平整度 | 2.0 | 用2m靠尺和楔形塞尺检查 |
| 2 | 踢脚线上口平直 | 3.0 | 拉5m线和用钢尺检查 |
| 3 | 缝格平直 | 2.0 | 拉5m线和用钢尺检查 |
6.2.1.1 施工工艺流程
基层处理→抹找平层→刷结合层→排砖、分格、弹线→选砖、浸砖→镶贴面砖→面砖勾缝→擦缝、清理表面
6.2.1.2 施工要点
1.基层处理:混凝土墙面部位:首先将凸出墙面的混凝土剔平,对光滑的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。砌筑墙体部位:使用水泥砂浆或预拌砂浆粉糙,贴砖前洒水润湿。
在内墙饰面砖施工前,对部分基层墙体要防潮层施工,设计要求采用1.5厚聚氨酯防水涂料防潮层,具体施工工艺如下:
1)底胶施工:为了加强涂膜形成后与基层的粘接力,将聚氨酯涂料稀释后涂刷,使其有效地渗入到基层毛细孔中,以达到增强涂膜与基层的粘接强度的目的。涂刷底胶时可滚刷或毛刷施工。涂刷的顺序是先上后下,不允许流淌、漏白等现象出现。
2)待底胶固化后进行的中涂,根据试验确定中涂用料,涂刷所用的工具和涂刷的程序与底胶施工相同
3)面涂:中涂物料反应成膜后即可进行面涂(中涂后约8-24h),其程序同中涂,但涂刷方向与中涂方向垂直。
2.抹找平层、刷结合层
1)进行挂线、贴灰饼、冲筋,其间距不宜超过2m。
2)将基层表面湿润,并按设计要求在基体表面刷结合层。基层表面明显凹凸处,应事先剔平或用1:3水泥砂浆找平。不同材料的基层表面相接处,应先铺金属网;及ALC墙板墙裙满挂金属网,方法与抹灰工程相同。
3)为使基层能与找平层粘结牢固,可在抹找平层前先洒聚合水泥浆处理。基层为加气混凝土时,应在清净基层表面后先刷108胶水溶液一遍,再用φ6mm扒钉满钉镀锌机织钢丝网(孔径32mm×32mm,丝径0.7mm),钉距不大于600mm。然后抹1:1:4水泥混合砂浆粘结层及1:2.5水泥砂浆找平层。
4)分层施工找平层,每层厚度不应大于7mm,并应在前一层终凝后再抹后一层;找平层厚度不应大于20mm,若超过此值应采取加固措施。
5)找平层表面刮平搓毛,并在终凝后浇水养护。
6)找平层的表面平整度允许偏差为4mm,立面垂直度允许偏差为5mm。
7)找平层施工后宜在其上刷结合层。
8)粘贴面砖时基层的含水率宜为15%~25%。
3.排砖、分格、弹线
1)按设计要求和施工样板进行排砖。排砖宜使用整砖,并确定接缝宽度、分格,如设计无规定时,接缝宽度可在1~1.5mm之间调整。对必须使用非整砖的部位,非整砖宽度不得小于整砖宽度的1/3。
2)管线、卫生设备支撑等部位,应用整砖套割吻合,不得用非整砖拼凑镶贴。
4.选砖:釉面砖镶贴前,首先要选砖,剔除缺棱掉角、翘曲等不合格面砖;根据砖的尺寸误差,选出大、中、小三种规格,将砖进行分类摆放。测量时除了对长度和宽度外,还需要对砖的对角线进行测量进行分类。
根据排版图及墙面尺寸,注意砖的排版与开关、插座、龙头等点位的对齐、对缝、对应关系,切割砖的规格不应小于整砖规格的1/3。
5.浸砖:将砖背面用钢丝刷清扫干净,放入净水中浸泡2h-3h,取出待表面晾干或擦干净后方可使用。瓷砖浸泡集中处理后运往各施工楼层,禁止分散浸泡及瓷砖背面处理。

图 6.2.1.2-1 对角线测量示意图

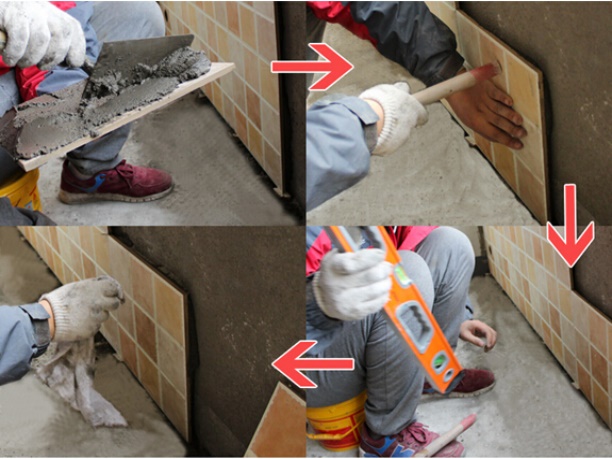

6.镶贴面砖:镶贴应自下而上进行,从最下一层砖的上口位置线先稳好靠尺,以此托住第一皮面砖;在面砖外皮上口拉水平通线,作为镶贴的标准;在面砖背面宜采用专用粘结剂镶贴(抛光砖或玻化砖),粘结剂厚度为6~10mm,粘贴后用灰铲柄或橡皮锤轻轻敲打,使之附线,再用钢片调整竖缝,并用靠尺通过标准点调整平整和垂直度;铺贴过程中需及时清理砖缝内的及砖表面的粘接材料。

图 6.2.1.2-2 贴砖示意图
7.勾缝与擦缝

图 6.2.1.2-2 贴砖勾缝示意图

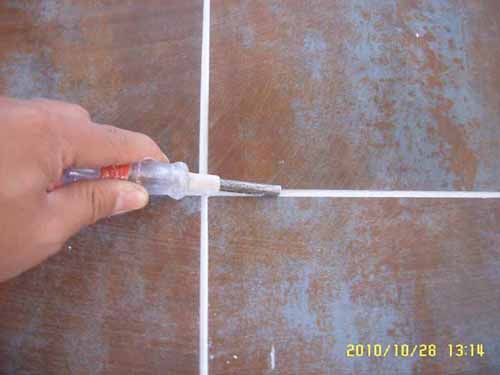

面砖铺贴完成后,用专用勾缝剂进行勾缝,先勾水平缝再勾竖向缝;要求勾缝平整、饱满;面砖勾缝完后,用布或绵丝擦洗干净。

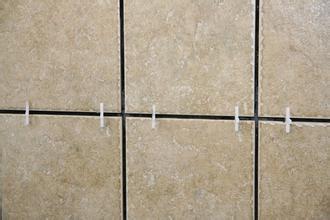

8.缝隙大小一致控制,施工使用塑料卡口。
图 6.2.1.2-3 嵌缝卡示意图
9.施工控制要点
1)弹线必须准确,经复验后方可进行下道工序。基层处理抹灰前,墙面必须清扫干净,浇水湿润;基层抹灰必须平整;贴砖应平整牢固,砖缝应均匀一致。
2)施工时,必须做好墙面基层处理,浇水充分湿润。在抹底层灰时,根据不同基体采取分层分遍抹灰方法,并严格配合比计量,掌握适宜的砂浆稠度,按比例加界面剂胶,使各灰层之间粘接牢固。注意及时洒水养护;
3)结构施工期间,几何尺寸控制好,外墙面要垂直、平整,装修前对基层处理要认真。应加强对基层打底工作的检查,合格后方可进行下道工序。
4)施工前认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖要细,贴灰饼控制点要符合要求。
10.成品保护
1)要及时清理残留在门窗框上的粘接材料。
2)油漆粉刷不得将油浆喷滴在已完的面砖上,如果面砖上部为外涂料或水刷石墙面,宜先做外涂料或水刷石,然后贴面砖,以免污染墙面;必须先做面砖时,完工后应采取贴纸或塑料薄膜覆盖等措施,防止污染。
3)后续施工不得碰撞墙面,阳角需用成品护角条进行保护。
4)镶贴好的瓷砖墙面,应有切实可靠的防止污染的措施;同时要及时清擦干净残留在门窗框、扇上的砂浆。特别是铝合金门窗框、扇,事先应粘贴好保护膜,预防污染。
5)各抹灰层在凝结前应防止风干、暴晒、水冲、撞击和振动。
6)少数工种(水电、通风、设备安装等)的各种活应做在陶瓷锦砖镶贴之前,防止损坏面砖。
6.2.1.3 质量标准
表6.2.1.3-1 内墙饰面砖粘贴的的允许偏差和检验方法
| 项次 | 项目 | 允许偏差(mm) | 检验方法 |
|---|---|---|---|
| 1 | 立面垂直度 | 2 | 用2m垂直检测尺检测 |
| 2 | 表面平整度 | 3 | 用2m靠尺和塞尺检测 |
| 3 | 阴阳角方正 | 3 | 用200mm直角检测尺检测 |
| 4 | 接缝直线度 | 2 | 拉5m线,不足5m拉通线,用钢直尺检测 |
| 5 | 接缝高低差 | 1 | 用钢直尺和塞尺检测检测 |
| 6 | 接缝宽度 | 1 | 用钢直尺检测 |
6.2.2.1 施工工艺流程
基层清理→修补墙面→抹砂浆找平层→刮腻子→刷第一遍无机涂料→刷第二遍无机涂料。
6.2.2.2 施工要点
(1)基层清理及墙面修补
粉刷砂浆找平层前进行墙面清理,将灰渣铲干净,然后将墙面扫净,适当洒水湿润并对墙面孔洞用砖块和细石砼进行修补。修补前,先涂刷一遍108胶水。然后,用水石膏将墙、柱表面的坑洞、缝隙补平干燥后用砂纸将凸出磨掉,将浮尘扫净。
(2)抹砂浆找平层
砂浆找平层分层抹压。
(3)刮腻子
刮腻子遍数可由墙面平整程度决定,一般情况下为2~3遍,腻子重量配比 为乳胶:滑石粉:纤维素=1:5:3.5,第一遍用胶皮刮板横向满刮,一刮板紧接着 一刮板,接头不得留搓,每刮一刮板最后收头要干净利落。干燥后磨砂纸,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。 第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并扫干净。 第三遍用胶皮刮板找补腻子,或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得将腻子磨穿。
(4)刷第一遍无机涂料
涂刷顺序是先刷顶板,后刷墙面,墙面是先上后下。先将墙面清扫干净,用 布将墙面粉尘擦掉。 无机涂料用排笔涂刷,使用新排笔时,将活动的排笔毛理掉。无机涂料使用前搅拌均匀,适当加水稀释,防止头遍漆刷不开。干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。
(5)刷第二遍无机涂料
第二遍无机涂料操作要求同第一遍。使用前充分搅拌,如不很稠,不宜加水或少加水,以防露底。漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后消扫干净便可成活。
(6)技术措施及质量保证措施
1)过墙管道、洞口等处提前抹灰找平。
2)无机涂料大面积展开前,由技术水平较好的工人做好样板间,并由班 组长进行实物交底。
3)涂漆前,物体表面油、水等杂物必须铲除干净。
4)无机涂料在施工期间,施工人员不可以随意稀释。
5)胶漆在使用前,用搅拌器充分搅匀。
6.2.2.3 质量标准
1)主控项目
(1)水性涂料涂饰工程所用涂料的品种、型号和性能应符合设计要求。
(2)水性涂料涂饰工程的颜色、图案应符合设计要求。
(3)水性涂料涂饰工程应涂饰均匀、粘贴牢固,不得漏涂、透底、起皮和掉粉。
(4)水性涂料涂饰工程的基层处理应符合现行规范标准规定。
2)一般项目
(1)薄涂料的涂饰质量和检验方法应符合表6.2.2.3-1的规定。
表 6.2.2.3-1 薄涂料的涂饰质量和检验方法
| 项次 | 项目 | 普通涂饰 | 高级涂饰 | 检验方法 |
| 1 | 颜色 | 均匀一致 | 均匀一致 | 观察 |
| 2 | 光泽、光滑 | 光泽基本均匀、光滑无挡手感 | 光泽均匀一致、光滑 | |
| 3 | 泛碱、咬色 | 允许少量轻微 | 不允许 | |
| 4 | 流坠、疙瘩 | 允许少量轻微 | 不允许 | |
| 5 | 砂眼、刷纹 | 允许少量轻微砂眼、刷纹通顺 | 无砂眼、无刷纹 |
(2)涂层与其它装修材料和设备衔接处应吻合,界面应清晰。
(3)墙面水性涂料涂饰工程的允许偏差和检验方法应符合表6.2.2.3-2的规定。
表6.2.2.3-2 墙面水性涂料薄涂料允许偏差和检验方法
| 项次 | 项目 | 薄涂料允许偏差(mm) | 检验方法 |
|---|---|---|---|
| 普通涂饰 | |||
| 1 | 立面垂直度 | 3 | 用2m垂直检测尺检查 |
| 2 | 表面平整度 | 3 | 用2m靠尺和塞尺检查 |
| 3 | 阴阳角方正 | 3 | 用200mm直角检测尺检查 |
| 4 | 装饰线、分色线直线度 | 2 | 拉5m线,不足5m拉通线,用钢直尺检查 |
| 5 | 墙裙、勒脚上口直线度 | 2 | 拉5m线,不足5m拉通线,用钢直尺检查 |
6.3.1.1 施工工艺流程
弹线→标记风口及灯具位置→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板
6.3.1.2 施工要点
表6.3.1.2-1 石膏板吊顶施工要点
| 序号 | 施工工序 | 施工方法与技术措施 |
|---|---|---|
| 1 | 弹线 | 根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。 |
| 2 | 标记风口及灯具位置 | 在地面弹线标记风口、检修孔、灯具、喷淋头、烟感等位置。 |
| 3 | 安装主龙骨吊杆 | 在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋。一般从房间吊顶中心向两边分,间距为900-1200,吊点分布要均匀。如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。 |
| 4 | 安装主龙骨 | 主龙骨沿房间长向布置,间距宜为900-1200mm,主龙骨用与之配套的龙骨吊件与吊筋安装。主龙骨悬臂端小于300mm,主龙骨距墙边小于等于200mm。 |
| 5 | 安装次龙骨 | 1)安装边龙骨,不得用木龙骨代替轻钢边龙骨。
2)安装副龙骨间距为400mm,副龙骨、挂件应与主龙骨口接头应错开。 |
| 6 | 安装石膏板 | 纸面石膏板与轻钢龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装纸面石膏板。
安装纸面石膏板用自攻螺丝(规格25*3.5mm)固定,自攻螺丝钉距板边以150-170mm为宜,板中钉距不超过200mm,螺钉应与板面垂直,均匀布置,已弯曲、变形的螺钉应剔除,并在离原钉位50mm处另安装螺钉。自攻螺丝钉距板边(纸面石膏板即包封边)10-15mm为宜,切割的板边以15-20mm。钉头嵌入纸面石膏板深度以0.5-1.0mm为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。 石膏板吊顶四个转角采用L型石膏板固定。每边长度≥800mm。 双层石膏板安装时,里、外层石膏板的接缝应错开≥300mm。 吊顶要求采用成品检修孔规格满足检修要求。周边龙骨须加固处理。 |
6.3.1.3 质量标准
(1)主控项目
1)轻钢骨架和石膏板面板的材质、品种、式样、规格符合设计要求。
2)轻钢骨架的吊杆,大、中、小龙骨安装必须安装位置正确,连接牢固,无松动。
3)罩面板应无脱层、翘曲、折裂、缺棱掉角等缺陷,安装牢固、平整色泽一致。
(2)一般项目
1)轻钢骨架顺直、无弯曲、无变形;吊挂件、连接件符合产品组合的要求。
2)纸面石膏板表面平整、洁净、颜色一致。无污染、反锈等缺陷。
3)纸面石膏板接缝形式符合设计要求,拉缝和压条宽窄一致,平直、整齐、接逢严密。
4)轻钢骨架纸面石膏板吊顶允许偏差项目表。
5)石膏板吊顶允许偏差应符合下表。
表6.3.1.3-1 石膏板吊顶允许偏差和检验方法
| 项次 | 项目 | 允许偏差(mm) | 检验方法 |
|---|---|---|---|
| 1 | 表面平整度 | 3 | 用2m靠尺和塞尺检查 |
| 2 | 缝格、凹槽直线度 | 3 | 拉5m线,不足5m拉通线,用钢直尺检查 |
6.3.2.1 施工工艺流程
弹标高控制线→弹吊顶杆点线→吊杆龙骨选材→吊杆固定→主、次龙骨安装→铝方通单元板块安装
6.3.2.2 施工要点
表6.3.2.2-1 铝方通吊顶施工要点
| 序号 | 施工工序 | 施工方法与技术措施 |
|---|---|---|
| 1 | 弹标高控制线 | 根据图纸及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经测量人员复核无误。 |
| 2 | 弹吊顶杆点线 | 根据吊顶排版图确定吊杆中心点位置,用墨线弹出,龙骨间距不大于1200mm,边距300mm,吊点弹线完毕后应及时检查。不得遗漏检修口、通道口等处的附加吊杆位置线。 |
| 3 | 吊杆龙骨选材制 | 吊杆与龙骨进场后,将材料报验资料上报监理单位,通过进场验收后,方可使用。龙骨搬运时造成的翘曲、变形者,应予修理。 |
| 4 | 吊杆固定 | 按照标高要求制作吊杆,并根据吊点位置安装固定吊杆,Φ8金属吊杆用膨胀螺栓与结构顶板连接,双向吊杆中距不大于1200mm。 |
| 5 | 主、次龙骨安装 | 吊杆安装完后安装主龙骨,注意调节起拱,然后安装次龙骨,龙骨间距不大于1200mm。龙骨接长应采取对接,相邻两龙骨的端部通过对接片固定对接,龙骨挂好后应调平。 |
| 6 | 铝方通单元板块安装 | 严格依照现场弹出的吊顶标高线,按照图纸从一侧向另一侧顺序安装铝方通,确保铝方通的质量及观感效果。
|
6.3.2.3 质量标准
(1)主控项目
1)吊顶标高、尺寸、起拱和造型应符合设计要求。
2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
3)暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。
4)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。
(2)一般项目
1)铝方通吊顶材质、规格、式样、及吊顶造型的基层构造、固定方法,必须符合设计要求和国家现行有关标准规定。
2)铝方通吊顶表面洁净、无污染、无划痕。
3)铝方通之间的缝隙、宽窄应一致,整齐。
4)无划痕、翘曲、变形等缺陷。
5)与其他设备口、灯具位置的设置必须按板块分割对称,布局合理;开口边缘整齐,护口严密不露缝。
6)铝方通的允许偏差应符合下表。
表6.3.2.3-1 铝方通面层允许偏差
| 项次 | 项目 | 允许偏差(mm) | 检验方法 |
|---|---|---|---|
| 1 | 表面平整度 | 2 | 用2m靠尺和塞尺检查 |
| 2 | 接缝直线度 | 2 | 拉5m线,不足5m拉通线,用钢直尺检查 |
| 3 | 接缝高低差 | 1 | 用钢直尺和塞尺检查 |
6.3.3.1 施工工艺流程
施工准备→预检隐蔽项→找平放线→安装吊杆→安装反支撑→安装转换层→安装主龙骨→安装专用龙骨→拉线矫正→安装铝扣板。
6.3.3.2 施工要点
1.施工准备:
首先确定施工部位,测量设计标高和实际标高是否相符,如果天棚标高受其他设施影响,即交报技术负责人落实解决。根据确认下来的准确的1M线,在墙面上弹确定后的标高线。
2.吊杆采用Ф8吊杆,吊杆间距800-1000mm,固定吊杆的膨胀螺栓螺栓应完全拉紧,不能松动。吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。当吊杆与设备相遇时,应调整并增设吊杆。
3.由于吊杆长度超过1500mm,在安装龙骨前设置反支撑或转换层。
4.安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。并通过熟悉图纸,与各方交底,掌握天棚上的灯具、疏散音箱、空调出(回)口、喷淋头、消防探头的具体位置,使主龙骨在吊放时尽量避开。
5.重型灯具及其他重型设备严禁安装在吊顶工程的龙骨上。
6.龙骨材质符合规范和设计要求,龙骨光滑平直,镀层饱满。
7.安装孔角龙骨时应起拱,一般为短跨的1/200(10m跨内水平线上中心提升1公分高),墙边第一根孔角龙骨距墙壁边缘≤200mm(排列到最后离墙距离超过200mm时应增加一根)接头要错开,不可与相邻龙骨接头在一条直线上,吊杆的方向也要错开,避免孔角龙骨向一边倾倒。
8.安装完孔角龙骨后,按照铝单板宽度确定J槽龙骨间距,用Ф6*16镀锌钢螺丝J槽龙骨将固定在孔角龙骨。
9.安装L型铝边角,与墙体用塑料胀管自攻螺钉固定,固定间距300MM。
10.安装饰面板:安装饰面板前应完成吊顶内管道和设备的调试及验收、办理隐蔽验收手续。饰面板与龙骨应连接紧密,平面需平整,不得有不平,翘曲现象。
11.成品保护
1)轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。
2)装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。
3)吊顶龙骨上禁止铺设机电管道、线路。
4)轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。
5)为了保护成品,罩面板安装必须在棚内管道试水、保温等一切工序全部验收后进行。
6)设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。
7)工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。

图 6.3.3.2 铝扣板吊顶安装示意图
6.3.3.3 质量标准
1 主控项目
(1)吊顶标高、尺寸、起拱和造型应符合设计要求。
(2)面层材料的材质、品种、规格、图案、颜色和性能应符合设计要求及国家现行标准的有关规定。
(3)面板的安装应稳固严密。面板与龙骨的搭接宽度应大于龙骨受力面宽度的2/3。
(4)吊杆和龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆和龙骨应进行表面防腐处理。
(5)板块面层吊顶工程的吊杆和龙骨安装应牢固。
2 一般项目
(1) 面层材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。面板与龙骨的搭接应平整、吻合,压条应平直、宽窄一致。
(2)面板上的灯具、烟感器、喷淋头、风口算子和检修口等设备设施的位置应合理、美观,与面板的交接应吻合、严密。
(3)金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤和擦伤等表面缺陷。
(4)吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
(5)板块面层吊顶工程安装的允许偏差和检验方法应符合表6.3.3.3的规定。

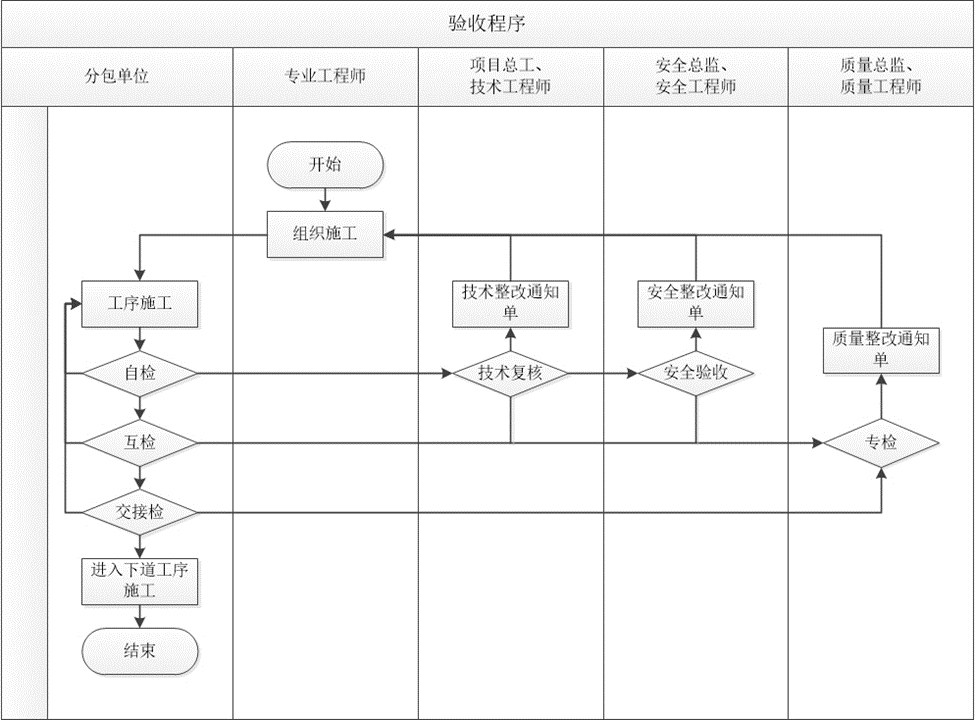

图6.4-1 验收程序
表6.3.3.3 铝扣板面层吊顶工程安装的允许偏差和检验方法
| 项次 | 项目 | 允许偏差(mm) | 检验方法 |
| 1 | 表面平整度 | 2 | 用2m靠尺和塞尺检查 |
| 2 | 接缝直线度 | 2 | 拉5m线,不足5m拉通线,用钢直尺检查 |
| 3 | 接缝高低差 | 1 | 用钢直尺和塞尺检查 |
验收程序见图6.4-1。
表6.5-1 验收人员统计表
| 序号 | 单位 | 职位 | 人员 | 备注 |
|---|---|---|---|---|
| 1 | 业主单位 | 项目负责人
现场主管 |
李晓磊
张晨飞 |
|
| 2 | 监理单位 | 总监理工程师
专业监理工程师 |
林盛光
杨园青 |
|
| 3 | 总包单位 | 项目经理
执行经理 项目总工 生产经理 质量总监 技术工程师 专业工程师 |
唐太
乔洋 靳阳光 杨孟成 刘哲 白彦林李恒达 杨保旭 |
|
| 4 | 分包单位 | 项目负责人 | 张顺成 |
7.1 绿色施工管理计划
成立绿色施工管理工作小组:
组长:乔洋;
组员:靳阳光、裴豆豆、李恒达、白彦林、刘哲、杨保旭、李海锋;
绿色施工监督员:杨孟成;
项目各部门职责的具体内容见表7.1.2。
表7.1.2 项目各部门职责表
| 序号 | 部门 | 主要管理职责 |
|---|---|---|
| 1 | 商务部 | 负责绿色施工方案落实,协助项目执行经理对人员、机械、设备进行组织协调;组织相关人员按绿色施工责任要求实施,并组织进行自检、互检和交接检查,组织进行自评价,落实改进措施; |
| 2 | 技术部 | (1)认真宣传、贯彻绿色施工法律法规、标准规范,检查督促执行,监督项目绿色施工费用的落实
(2)对项目的绿色施工进行监督检查,提出绿色施工改进意见。 (3)制订项目有关绿色施工管理制度。 (4)对耗能重点因素进行识别,制定相应措施,对项目施工监督管理进行总体策划并组织实施。 |
| 3 | 工程部 | (1)合理组织工序施工和材料的有效使用,减少能源和材料的损耗。对施工质量负责,避免因质量问题造成损耗。
(2)严格执行制定的绿色施工技术措施,并纳入技术类文件交底,履行签字手续,做好交底记录。 (3)检查施工人员执行节能减排技术操作规程的情况,制止违规操作。 (4)参加项目部涵盖绿色施工内容的文明施工检查,并落实不符合项的整改措施。 (5)监督分包商施工过程的绿色施工责任和义务的履行。 |
| 4 | 安全部 | (1)负责对现场机械设备设施的节能减排符合性验收。并负责对设施的完好情况进行过程监控。
(2)负责现场设备的维护保养,保证设备完好和性能满足施工要求,确保设备的不带病作业、不超负荷运行、不违章操作。 (3)负责现场设备能耗定额管理,负责设备能耗统计。 (4)负责对现场设备的使用状况进行检察监督,参加项目部涵盖绿色施工内容的文明施工检查,并落实不符合项的整改措施。 |
| 5 | 物资部 | 负责施工现场材料采购、保管、使用和运输的管理。 |
| 序号 | 保证措施 |
| 1 | 材料分类堆放,挂标识牌,地面混凝土硬化,裸土防尘覆盖,做好排水措施。 |
| 2 | 施工中的噪音排放,昼间<70dB,夜间<55dB。施工现场烟尘排放浓度<400mg/m³。夜间照明不影响周围社区。 |
| 3 | 施工垃圾分类处理,尽量回收利用。 |
| 4 | 施工产生的污水应经沉淀池沉淀后排入污水管网。 |
装饰装修工程应按照规范要求实行绿色施工。做好“四节一环保”工作,减少扬尘、噪音、建筑废弃物的污染。
| 序号 | 分项 | 实施措施 |
|---|---|---|
| 1 | 环境保护 | 1)水泥及水泥砂浆面层施工时,应防止扬尘污染环境。
2)施工中的噪音排放,昼间<70dB,夜间<55dB。施工现场烟尘排放浓度<400mg/m3。夜间照明不影响周围社区。 3)施工垃圾分类处理,尽量回收利用。 4)产生的各种垃圾必须分类存放、集中回收,禁止其四处洒落、埋入土中或作为一般的建筑垃圾处理,避免污染环境。 5)施工遗洒道路上的垃圾应有专人清扫。 |
| 2 | 节水与水资源利用 | 1)定期检验整修施工现场的输水管线,保证其状态良好。
2)输水管线采用节水型阀门。 3)做好施工现场需浸润材料的进场和使用时问规划,按时洒水浸润,避免重复作业。 4)制备砂浆用水及基层清理用水优先采用经沉淀后达到使用要求的再生水以及雨水、河水和施工降水等。 |
| 3 | 节材与材料资源利用 | 1)材料在运输过程中采取措施防止撒漏,如规定辆运输时材料应低于车帮50mm,现场运输应低于容器边沿50mm等。
2)施工前对保温板使用量进行规划计算,避免保温板采购进场材料过多造成浪费。 3)及时收集天气信息,做好天气预报工作,有针对性做好砂浆、砂石、水泥等的保管工作。 |
| 4 | 节能与能源利用 | 1)砂浆、防水保温材料及施工机具等在满足施工要求的前提下,采取就近采购原则。
2)砂浆制备时,工人、成品砂浆、水、运输机械合理配置,紧密衔接,确保施工连续流畅,避免施工间断造成机械空载运行。 |
| 5 | 节地与施工用地保护 | 1)卷材、砂浆等施工所需材料根据每月采购计划分批进场,材料堆场周转使用,提高土地利用率。
2)原料堆放场地设立维护设施,提高单位面积场地利用效率。 3)做好水泥、砂浆等的保存及使用管理,防止胶凝材料污染土地。 4)对非硬化区域进行标识,并设立警戒线,砂浆等撒落后及时清理,防止被硬化。 |
根据施工总进度计划要求,装饰装修工程施工时间为2021/09/01~2021/09/30,共计30日历天。
| 序号 | 措施类别 | 措施内容 | 责任人 |
|---|---|---|---|
| 1 | 周例会制度 | 每周召开工程协调会。在协调会上,由各分包商汇报现场施工进度和存在的问题及下一步的工作安排。业主和总承包将各分包商在现场施工的情况与施工计划进行对比,对各分包商的工作进行点评,并布置下阶段工作。工作例会形成会议纪要,并打印成文后发给各专业施工队予以确认。 | 乔洋
杨孟成 |
| 2 | 进度协调专题会议 | 对一些施工中影响进度滞后存在的棘手问题,必要时邀请设计院联合在现场组织召开专题会议予以解决。 | 乔洋
杨孟成 |
| 3 | 计划协调管理工作 | 协调配合关系,解决施工中出现的各种矛盾,克服薄弱环节,实现动态平衡。计划协调管理工作的内容包括:检查作业计划执行中的问题,找出原因,并采取措施解决;督促供应单位按进度要求供应资源;控制施工现场临时设施的使用;按计划进行作业条件准备;传达决策人员的决策意图;发布调度令等。要求协调管理工作做的及时、灵活、准确、果断。 | 乔洋
杨孟成 |
| 4 | 加强施工组织与协调管理保证工期 | 强化项目部内部管理人员效率与协调,增强与业主的联系,加强对施工队、专业施工单位的控制和与各个供货商的协作,并明确各方、各人的职责分工,减少扯皮现象,争取将围绕本工程建设的各方各个人员充分调动统一,共同完成工期总目标。 | 乔洋
杨孟成 |
7.3.1 质量控制目标分解
1)质量标准:合格。
2)达到国家现行有关施工质量验收规范及设计要求,一次性验收合格。
3)分项工程符合工程建设国家“施工质量验收标准”,确保质量一次性验收合格。
2 质量管理制度
表7.3.1 质量管理制度
| 序号 | 制度名称 | 制 度 内 容 |
| 1 | 方案(技术)交底制度 | 编制有针对性的施工方案,施工前要组织进行各级技术交底,各级交底以书面进行。 |
| 2 | 材料进场检验制度 | 材料进场,需根据国家规范要求分批量进行抽检,抽验不合格的材料一律不准使用,因使用不合格材料而造成的质量事故要追究验收人员的责任。 |
| 3 | 样板引路制度 | 施工操作注重工序优化、工艺改进和工序标准化操作,通过不断探索,积累必要的管理和操作经验,提高工序的操作水平,确保操作质量。 |
| 4 | 实测实量制度 | 对所有实测区进行100%实测实量并建立分层实测档案。 |
| 5 | 质量奖罚制度 | 与分包单位签订奖罚协议书,根据其工作的质量情况进行奖励和处罚。 |
| 6 | 技术复核制度 | 施工过程中,对于重要的技术质量工作,在分部分项工程施工前及施工过程中进行复核,以免发生重大偏差,影响工程质量和使用。 |
| 7 | 隐蔽工程验收制度 | 凡隐蔽工程必须组织验收,填写隐蔽工程验收文件。 |
| 8 | 成品保护制度 | 上下工序之间应做好交接工作,并做好记录。如下道工序的施工可能对上道工序的成品造成影响时,应征得上道工序操作人员及管理人员的同意。 |
| 9 | 质量例会制度 | 由项目技术负责人组织每周质量例会和每月质量讲评。对质量好的要予以表扬,对需整改的应限期整改,并在下次质量例会逐项检查是否彻底整改。 |
| 10 | 质量否决制度 | 不合格分项、分部和单位工程必须进行返工。不合格分项工程流入下道工序要追究班组长的责任,不合格分部工程流入下道工序要追究专业工程师和质量工程师的责任,不合格工程流入社会要追究质量工程师和项目经理的责任。 |
| 11 | 三检制度 | 实行自检、专检、交接检制度,并做好文字记录。隐蔽工程由工长负责组织,项目技术员、质量员、班组长参与检查,并做出较详细的文字记录。 |
1)质量管理组织分工与职责
| 序号 | 岗位/
部门 |
职责内容 |
| 1 | 项目经理 | 1) 工程质量的第一责任人,负责保证国家、行业、地方标准规范,以及企业工程质量管理规定在项目实施中得到贯彻落实。
2) 负责组织工程质量策划和施工组织设计大纲的编制,制定工程质量实施总目标,并监督项目各职能部门执行。 3) 及时了解项目的工程质量状况,参加项目的工程质量专题会议,支持项目专职工程质量管理人员的工作。 |
| 2 | 项目总工 | 1) 根据工程质量策划和质量计划,编制专项施工方案、工艺标准、操作规程,提出质量保证措施。
2) 负责组织图纸会审及各专业问题技术处理工作,组织项目质量技术交底工作,并监督落实。 |
| 3 | 质量总监 | 1) 参与工程质量策划和质量计划的编制,指导和监督项目质量工作的实施。
2) 监督项目部开展进场原材料、机械设备的检验、抽样和取样工作,并核查其出厂合格证和现场见证取样检测报告。 |
| 4 | 生产经理 | 1) 参与工程质量策划,组织项目质量计划的编制,并指导质量管理部工作。制定阶段质量实施目标,并对阶段目标的实施情况定期监督、检查和总结。
2) 负责定期组织质量讲评、质量总结,以及与业主、监理进行沟通和汇报工作。 |
| 5 | 质量部 | 1) 编制质量检验计划、过程控制计划、质量预控措施等并监督落实,对工程质量进行全过程控制。
2) 组织检查各工序施工质量,组织重要部位的预检和隐蔽工程检查。 3) 组织分部工程的质量核定及单位工程的质量评定;针对不合格品发出“不合格品报告”或“质量问题整改通知”,并监督检查其落实。 |
| 6 | 技术部 | 1) 对图纸、施工方案、工艺标准的确定并及时下发,指导施工生产。
2) 负责施工测量和各项试验检测工作。 3) 对工程技术资料进行收集管理,确保施工资料与工程进度同步。 |
| 7 | 工程部 | 1) 严格执行项目质量计划,对施工进行具体的安排部署,保证各专业工程质量目标的实现。
2) 负责按照规范、标准对施工过程进行严格检验与控制。 3) 负责本部门质量记录收集整理工作,做到准确、及时、完整、交圈和可追溯。 |
| 8 | 物资部 | 1) 严格按物资采购程序进行采购,对购入的各类生产材料、设备等产品质量负责,严把进场物资的质量关,使其性能必须符合国家有关标准、规范和工程设计的质量要求,采购资料及时收集、整理。
2) 组织对工程物资的验证,办理书面手续,开展进场物资的报验工作,对检验不合格的物资及时进行封存或退场处理,以防误用。 3) 负责进场物资库存管理,制定库存物资管理办法,做好标识工作。 |
2)技术保证措施
(1)编制符合现场实际情况的施工方案;
(2)方案实施前,组织方案交底和技术交底工作;
(3)保证测量仪器经过鉴定,满足现场测量要求。
表7.4.1-1 职业健康安全管理目标
| 名称 | 内 容 |
|---|---|
| 目标 | 死亡事故目标为零;轻伤率必须控制在0.2‰以内;安全隐患整改率100%;施工期间无重大火灾事故;施工期间无机械事故、急性中毒事故 |
| 方针 | 安全第一,预防为主 |
| 指导思想 | 预防预控、分级管理、分层负责 |
工程部
技术部
商务部
安全部
执行经理:乔洋
项目总工:靳阳光
质量总监:刘哲
技术工程师:李恒达
安全总监:裴豆豆
商务经理:李英杰
计划工程师:杨孟成
物资工程师:李海峰
项目经理:唐太
物资部
图7.4.2-1 安全管理组织机构
成立以项目经理为首,由执行经理、项目生产经理、项目安全总监、项目总工、项目安全部、其他相关职能部门及各专业工程师、施工作业层组成的纵向到底、横向到边的安全生产管理机构,并由企业安全部提供垂直保障,设置专职安全管理人员2人。
项目部各岗位安全生产职责见表7.4.2-1。
表7.4.2-1 项目各岗位安全生产责任
| 序号 | 岗位 | 责任 |
|---|---|---|
| 1 | 项目经理 | 1)对项目的安全生产工作负全面责任。
2)建立项目安全生产责任制,与项目管理人员签订安全生产责任书,组织对项目管理人员的安全生产责任考核。 3)组织制定和完善项目安全生产制度和操作规程。 4)每月带班生产时间不得少于本月施工时间的80%。 5)组织制定施工安全措施计划,并贯彻落实。 6)参与或主持本项目安全策划、安全工作计划的制定。 7)负责安全生产措施费用的足额投入,保证专款专用。 8)参加对项目管理人员和作业工人的安全教育。 9)参加项目定期的安全生产检查,落实隐患整改,保证生产设备、安全装置、消防设施、防护器材和急救器具等处于完好状态。 10)参加对现场大型机械设备、特殊防护设施的验收。 11)参加召开安全生产领导小组会议、安全生产例会,研究解决安全生产中的难题。 12)编制项目应急预案,并进行交底、培训和演练。 13)及时、如实报告生产安全事故,负责事故现场保护和伤员救护工作,配合事故调查和处理。 |
| 2 | 执行经理 | |
| 3 | 项目生产经理 | 1)组织项目施工生产,对项目的安全生产负主要领导责任。
2)组织实施工程项目总体和施工各阶段安全生产工作规划,组织落实工程项目人员的安全生产责任制。 3)组织落实安全生产法律法规、标准规范及规章制度,定期检查落实情况。 4)组织实施安全专项方案和技术措施,检查指导安全技术交底。 5)组织对安全防护设施、临时用电设施、消防设施及中小型机械设备的验收,参与危险性较大的分部分项工程的安全验收。 6)配合项目经理组织定期安全生产检查,组织日常安全生产和文明施工检查,对发现的问题落实整改。 7)协助项目经理组织项目管理人员和作业工人的安全教育,提高安全意识。 8)组织项目积极参加各项安全生产、文明施工达标活动。 9)发生伤亡事故时,按照应急预案处理,组织抢救人员、保护现场。 |
| 4 | 项目总工 | 1)对项目安全生产负技术领导责任。
2)严格落实安全技术标准规范,根据项目实际配备有关安全技术标准、规范。 3)组织编制危险性较大的分部分项工程安全专项施工方案,组织超过一定规模的危险性较大的分部分项工程的专项方案专家论证。 4)组织施工组织设计(施工方案)技术交底,检查施工组织设计或施工方案中安全技术措施落实情况。 6)对施工方案中安全技术措施的变更或采用新材料、新技术、新工艺等要及时上报,审批后方可组织实施,并做好培训和交底。 7)参加安全检查工作,对发现的重大隐患提出整改技术措施。 8)组织危险源的识别、分析和评价,编制危险源清单。 9)参加事故应急和调查处理,分析技术原因,制定预防和纠正技术措施。 |
| 5 | 项目商务经理 | 1)确定工程合同中安全生产措施费,在业主支付工程款时确保安全生产措施费同时得到支付。
2)在组织工程合同交底、签订分包合同时,明确安全生产、文明施工措施费范围、比例(或数量)及支付方式。 3)保证安全生产措施费的及时支付,做到专款专用,优先保证现场安全防护和安全隐患整改的资金。 4)审核项目安全生产措施费清单,对该费用的统筹、统计工作负责。 |
| 6 | 项目安全总监 | 1)对项目的安全生产进行监督检查。
2)监督项目安全生产费用的落实。 3)参与项目安全生产管理实施细则的编制,对落实情况进行监督。 4)协助制定项目有关安全生产管理制度、生产安全事故应急预案。 5)参与编制项目安全设施和消防设施方案,参与现场安全警示标志的合理布置。 6)参与安全生产技术交底及各类安全验收。 7)参与定期安全生产检查,组织安全管理人员每天巡查,督促隐患整改。对存在重大安全隐患的分部分项工程,有下达停工整改决定,并直接向上级单位报告的权利。 8)落实员工安全教育、培训、持证上岗的相关规定,协助项目经理组织作业人员入场三级安全教育。 9)组织开展安全生产月、安全达标、安全文明工地创建活动,督促主责部门及时上报有关活动资料。 10)协助项目经理组织项目日常安全教育、节假日安全教育、季节性安全教育、特殊时期安全教育等,督促班组开展班前安全活动。 11)发生事故应立即向项目经理、公司安全总监报告,并迅速参与抢救。 12)归档管理有关安全资料。 |
| 7 | 专业工程师 | 1)对其管理的单位工程(施工区域或专业)范围内的安全生产、文明施工全面负责。
2)严格执行制定的安全施工方案,按照施工技术措施和安全技术操作规程要求,结合工程特点,以书面方式向班组进行安全技术交底,履行签字手续,做好交底记录。 3)监督班组开展班前安全活动,督促班组做好班前安全活动记录。 4)检查施工人员执行安全技术操作规程的情况,制止不顾人身安全、违章冒险蛮干行为。 5)负责管理范围内临边、洞口防护、消防器材配备等安全设施的验收,参与危险性较大的安全分项工程、机械设备的验收。 6)参加项目安全生产、文明施工检查,对管辖范围内的事故隐患制定整改措施,落实整改。 7)负责对危险性较大工程施工的现场指导和管理。 8)发生生产安全事故,立即向项目经理报告,组织抢救伤员和人员疏散,并保护好现场,配合事故调查,认真落实防范措施。 |
| 8 | 安全工程师 | 1)认真宣传、贯彻安全生产法律法规、标准规范,检查督促执行。
2)每天进行安全巡查,及时纠正和查处违章指挥、违章操作、违反劳动纪律的行为和人员,并填写安全日志。对施工现场存在事故隐患有权责令纠正和整改,对重大事故隐患有权下达局部停工整改决定。重点部位实施旁站监督;负责对特殊工种人员证件的审查、收集、和管理。 3)对各类检查中发现的事故隐患督促落实整改,督促工长及时做好对隐患整改情况的复查验证。 4)参加现场机械设备、用电设施、安全防护设施和消防设施的验收。 5)建立项目安全管理资料档案,如实记录和收集安全检查、交底、验收、教育培训及其它安全活动的资料。 6)参加安全教育培训活动及安全技术交底工作。 7)完成项目安全总监/安全负责人交办的安全监督工作。 8)发生生产安全事故时,立即报告,参与抢救,保护现场,并对事故的经过、应急、处理过程做好详细记录。 |
| 9 | 材料工程师 | 1)负责物资、劳动防护用品的安全管理,所有料具用品均应符合国家或有关行业规定,并组织进场验收,建立台帐。
2)负责安全物资费用的ERP录入工作。 3)参加应急救援,负责所需设备、材料、用品等的及时供应。 |
| 序号 | 职业健康安全物资名称 | 数量 | 使用特征 |
|---|---|---|---|
| 1 | 安全帽 | 400个 | 防止物体打击,防止高空坠落造成伤害 |
| 2 | 安全带 | 400条 | 防止高空坠落,保证高空作业人员安全 |
| 3 | 安全网 | 5000m2 | 防止物体打击,防止高空坠落造成伤害 |
| 4 | 绝缘电阻仪 | 2个 | 绝缘电阻检测 |
| 5 | 接地电阻仪 | 2个 | 接地电阻检测 |
| 6 | 消防器材 | 100个 | 防火、防爆 |
| 7 | 安全标语 | 80个 | 对现场施工人员具有警示作用 |
| 8 | 操作规程牌 | 20个 | 规范现场施工,指导现场施工人员 |
| 9 | 高压水枪 | 20个 | 用于现场消防 |
| 10 | 医疗器材药品 | / | 防疫、治病作用 |
| 序号 | 制度名称 | 主要内容 |
|---|---|---|
| 1 | 安全生产责任制 | 明确各级人员安全责任,各级职能部门、人员在各自的工作范围内,对实现安全生产要求负责,做到安全生产工作责任横向到边、层层负责,纵向到底,一环不漏。 |
| 2 | 安全施工组织设计及专项方案审批制度 | 根据建设部《危险性较大分部分项工程安全专项方案编制及专家论证审查办法》及总承包技术管理规定,编写相关安全施工方案,并报相应部门审查、论证、审批,从技术上保障生产安全。 |
| 3 | 专项施工方案交底 | 方案审批完成后,由项目总工(方案编制人员)对项目部施工管理人员、相关分包单位、劳务单位主要负责人进行方案交底 |
| 4 | 安全技术交底制度 | 施工前由专业工程师最终向作业工人交底,明确施工时间、部位、作业
工序、施工中可能存在的危险、个人防护措施、应急措施、质量和安全重点要求、其他重点要求等。交底由项目安全工程师监督,并应就交底中的安全生产内容进行必要补充。 |
| 5 | 危险性较大分部分项工程分级监控管理制度 | 公司、二级单位、项目部监控组织人应根据手册分级监控一览表组织相关部门责任人对危险性较大的分部分项工程的实施工程进行重点监控及跟踪。 |
| 6 | 安全专项资金保障制度 | 总承包方和各分包方都要提取专款,用于落实劳动保护用品资金、安全教育培训专项资金以及保证安全生产的技术措施所需资金。 |
| 7 | 安全教育制度 | 工人入场必须进行总承包级、项目分包级和作业班组级安全教育,通过三级安全教育考核的施工人员方可进场施工。
每周一组织全体工人进行安全教育,对上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项进行交底,使广大职工从意识上认识安全的重要性。 |
| 8 | 特种作业持证上岗制度 | 特种作业人员必须具有良好的安全操作技能,持有相应工种的操作证,经查验后方可上岗,并在施工过程中随时携带备查。 |
| 9 | 班前安全活动制度 | 1)施工班组每天由班组长主持开展班前安全活动并作详细记录,学习作业安全交底的内容、措施。
2)了解进行作业环境的危险度、熟悉操作规程、检查劳保用品是否完好并正确使用。 |
| 10 | 定期检查与隐患整改制度 | 项目经理部每周组织一次安全文明施工大检查,由项目领导带队,各部门、各分包单位参与检查,对检查发现的问题进行通报,签发书面整改通知单责成责任单位和责任人整改,并按期复查。 |
| 11 | 现场消防管理制度 | 明确以项目经理为首的项目消防安全管理职责,明确项目部日常消防管理要求。尤其对项目动火管理:项目部必须实行三级动火管理,必须做到“四不动火”,即:没有签发动火证不动火;没有消防措施或动火措施未落实不动火;没有动火监护人不动火;动火部位,时间与动火证不符不动火。动火级别、动火范围、申请人、申请时
间、批准人及批准有效期均有要求。 |
| 12 | 突发事应急处理制度 | 一旦出现难以控制的安全隐患或险情,立即停止有关作业,立即报告有关部门,同时启动应急预案并及时采取措施排除险情。 |
| 13 | 危急情况停工制 | 一旦出现危及人员生命、财产安全的险情,要立即停工,待查明情况、排除险兆后方可复工。 |
| 14 | 重要过程旁站制 | 对于危险性大、工序特殊的生产过程,必须有管理人员现场指挥,出现问题及时处理。 |
7.4.5.1 施工机械安全
施工机械在使用过程中,按操作规程使用,加强对机械设备的管理,做到常检、常修、常保养,保持良好的工作状态。
7.4.5.2 安全用电
施工用电应符合《施工现场临时用电安全技术规范》用其他用电规范的要求,专人负责用电机具的施工,常检修用电机具,防止漏电。
7.4.5.3 安全标志和安全防护
1、安全标志:划分安全区域,充分和正确使用安全标志,布置适当的安全语。
2、安全防护:人员安全施工要求:现场人员坚持使用“三宝”。进入现场人员必须戴安全帽,穿胶底鞋,不得穿硬底鞋、高跟鞋、拖鞋或赤脚。
7.4.5.4 文明施工措施
1、进入施工现场必须戴好安全帽,严禁赤脚、光膊、穿拖鞋上班。
2、各种进场材料、机具要按平面布置,整齐堆放安置,做好边设备加工边废料清理工作,并在明显处设操作规程牌。
3、所有进场人员,在上岗前由项目经理进行职业道德教育,明确树立创优工程的意识,创现场文明窗口的意识。
4、施工人员要熟悉公司内部对现场管理内容的有关规定,积极主动地配合土建,做好现场管理工作。
5、要做到工完场清,垃圾分类堆放,及时处理。
为加强对应急事故的处理,项目部拟成立现场应急机制小组,以项目经理为组长,项目执行经理为副组长,项目部其他管理人员为组员组成。
组 长:唐太
副组长:乔洋
组 员:靳阳光、李恒达、白彦林(技术)、裴豆豆(医疗救治)、杨孟成(抢险)、李春颜(善后处理)、辛鹏飞(后勤保障、应急监测)、杨保旭(紧急疏散、现场保卫)
应急指挥领导小组办公地点设在现场办公室。
1 组长负责对安全生产事故的应急抢险、排险、救灾所需的一切人员、物资、通讯工具、交通工具等的全面组织、协调、指挥工作;负责事故调查和处理善后工作,安抚有关人员和调解工作,后勤配合工作;
2 副组长负责全面协助组长的各项应急指挥工作;负责向外部的消防、公安、医疗急救部门报警,发布和解除应急救援命令、信号。副组长执行组长指令,当项目部现场生活区范围内发生安全生产事故后,应迅速赶赴现场,领导指挥相关人员和物资进行应急抢险、排险、救援、救灾等工作。
3 成员职责范围:
1)负责组织抢险队员进行现场救援工作。
2)负责应急材料、物资的调配工作。
3)负责救援设备的调配和各类事故设备的抢维修工作。
4)负责督促做好事故的预防工作和安全措施的定期检查工作,负责对事故现场的保护及疏散人员工作;参与突发事故的调查,并配合勘察、取证等事故调查处理过程中的安全检查、督促、人员保护等工作。
5)负责应急事故有关文件材料的核对、盖章、上报、信息管理工作。
6)负责救援过程的现场停、送电指挥。
7)负责救援过程的现场停、送水指挥及日常生活、消防水源的维护及保障。
8)负责各类突发事故、事件状态下的生活后勤保证、运输车辆保证和受伤人员的救护工作,掌握灾后生活必需品及医疗药品的需求,及时向应急救指挥领导小组申请必需的生活物资,并负责发放。
表8.1-1 事故类型和危害程度分析
| 序号 | 事故类型 | 危害程度 |
| 1 | 触电事故 | 中等 |
| 2 | 机械伤害事故 | 中等 |
| 3 | 火灾爆炸事故 | 较大 |
| 4 | 高处坠落事故 | 中等 |
| 5 | 倒塌倾覆事故 | 较大 |
| 6 | 大型构件搬运事故 | 较大 |
| 7 | 食物中毒事故 | 较大 |
| 8 | 恶劣天气事故 | 较大 |
1)一旦发生事故,第一发现人根据实际情况采取适当的应急措施,并及时通知应急救援小组。应急救援小组接到报告后,应立即赶赴事故现场,组织、指挥抢救排险,并根据规定向上级有关部门报告,尽量把事故控制在最小范围内,并最大限度地减少人员伤亡和财产损失。
2)总承包项目部制定出本工程的安全消防通道及安全疏散道路路线图,在特定区域设置临时应急避难处,在通道口标明距离最近临时避难楼层的距离并确保通道的畅通,遇突发紧急事故时,由专人指挥与事故应急救援无关人员的紧急疏散,根据不同的事故,明确疏散的方向、距离和集中地点。
一旦发生事故时,施工现场应急救援小组在进行现场抢救、抢险的同时,要以最快的速度通过电话进行报警,如有人员伤亡的,要拨打“120”急救电话和联合体相关主管部门电话。如果发生火灾,应拨打“119”火警电话和总包单位相关主管部门电话。

除配备相应的医疗紧急救治药物、设备和人员外,应与项目部所在地附近医院-洛阳市第三人民医院长期保持联系,确保人员得到及时救治。
电话:0379-63508088 62723087
图8.3.2-1为项目至洛阳市第三人民医院紧急救援行车路线。
| 序号 | 类别 | 具体措施 | |
|---|---|---|---|
| 1 | 各类事故抢救措施 | 触电
事故 |
发生触电伤害事故,首先使触电者迅速脱离电源(方法是切断电源开关,用干燥的绝缘木棒、布带等将电源线从触电者身上拨离或将触电者拨离电源),其次将触电者移至空气流通好的地方,情况严重者,边就地采用人工呼吸法和心脏按压法抢救,同时就近送医院。 |
| 2 | 高处坠落及物体打击事故 | 1)发现事故发生人员应高声呼喊,通知现场安全员,由安全员打事故抢救电话“120”。
2)向上级有关部门或医院打电话抢救,同时通知生产负责人组织紧急应变小组进行可行的应急抢救,如现场包扎、止血等措施。防止受伤人员流血过多造成死亡事故发生。预先成立的应急小组人员分工,各负其责,重伤人员由水、电工长协助送外抢救工作,门卫在大门口迎接来救护的车辆,有程序的处理事故、事件,最大限度的减少人员和财产损失。 |
|
| 3 | 火灾
事故 |
1)迅速切断电源,以免事态扩大,切断电源时应戴绝缘手套,使用有绝缘柄的工具。当火场离开关较远时,应及时切断电源线。
2)当电源线因其他原因不能及时切断时,一方面派人去供电端拉闸,一方面灭火时,人体的各部位与带电体保持一定充分距离,抢险人员必须穿戴绝缘用品。 3)扑灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火机,二氧化碳灭火器、1211灭火器或干燥砂子,严禁使用导电灭火剂扑救。 4)一般情况发生火灾,工地先用灭火器将火扑灭,情况严重立即打“119”报警。 |
|
| 4 | 机械伤害事故 | 1)对于一些微小伤,工地急救员可以进行简单的止血、消炎、包扎。
2)防止受伤人员流血过多造成死亡事故发生。预先成立的应急小组人员分工,各负其责,重伤人员由水、电工长协助立即组织抢救工作,就近送医院。 |
|
| 5 | 中毒
事故 |
施工现场一旦发生中毒事故,让病人大量饮水、刺激喉部使其呕吐,立即送医院抢救,向当地卫生防疫部门报告,保留剩余食品以备检验。 | |
| 6 | 突然停电事故 | 1)停电后在没有照明的情况下,工人应在原地等待,直到照明恢复后,方可离开。
2)停电后,立即启动柴油发电机,由维修电工携带手提应急灯进入施工楼层,检查楼内的照明恢复情况,同时引导工人通过应急疏散通道有秩序撤出。 3)检查施工机械,依次将机械设备恢复到待用状态。 |
|
| 序号 | 应急物资名称 | 数量 | 使用特征 | 保管人 |
|---|---|---|---|---|
| 1 | 面包车 | 1辆 | 应急运送伤员 | 裴豆豆 |
| 2 | 吊车(30吨) | 1辆 | 应急吊装 | 裴豆豆 |
| 3 | 灭火器 | 100个 | 应急灭火,消防演练 | 裴豆豆 |
| 4 | 潜水泵 | 10个 | 应急防洪 | 裴豆豆 |
| 5 | 对讲机 | 50个 | 应急通讯指挥,消防演练 | 裴豆豆 |
| 6 | 手电筒 | 50把 | 应急照明 | 裴豆豆 |
| 9 | 应急灯 | 30盏 | 应急照明 | 裴豆豆 |
| 10 | 蛇皮袋 | 500只 | 应急防水,防洪 | 裴豆豆 |
| 11 | 铁锹 | 250把 | 应急救援 | 裴豆豆 |
| 12 | 雨裤、雨鞋、雨衣 | 500套 | 应急救援 | 裴豆豆 |
| 13 | 过滤式防毒面具 | 120副 | 消防演练、应急预案启动时使用 | 裴豆豆 |
| 14 | 自给式空气呼吸器 | 120副 | 消防演练、消防应急预案启动时使用 | 裴豆豆 |
| 15 | 担架 | 5副 | 消防演练、伤亡事故时使用 | 裴豆豆 |
| 16 | 卫生医疗箱 | 5个 | 消防演练、伤亡事故时使用 | 裴豆豆 |
组织相关人员参加专业防灾紧急应变培训,让参加防灾紧急应变的人员具备良好的体能、战斗意志以及明确各自的职责,熟悉潜在灾难的危险性质、救援的基本程序以及要领,掌握个人防护设备以及相关设备的详细使用方法等。防灾紧急应变培训主要内容包括:法规、条例和标准、安全知识、各级应急预案、抢险维修方案、安全岗位专业知识、应急救护技能、风险识别与控制、基本知识、案例分析等。
根据培训人员层次不同,教育的内容要有不同的侧重点。
1 安全法规
法规教育是应急培训的核心之一,也是安全教育的重要组成部分。通过教育使应急人员在思想上牢固树立法制观念,明确“有法必依、照章办事”的原则。
2 安全卫生知识
主要包括:
1)火灾、爆炸基本理论及其简要预防措施。
2)识别重大危险源及其危害的基本特征。
3)重大危险源及其临界值的概念。
4)化学毒物进入人体的途径及控制其扩散的方法。
5)中毒、窒息的判断及救护等。
3 安全技术与抢修技术
在实际操作中,将所学到的知识运用到抢修工作中,进行安全操作、事故控制抢修、抢险工具的操作、应用以及消防器材的使用等。
4 应急救援预案的主要内容
使全体职工了解应急预案的基本内容和程序,明确自己在应急过程中的职责和任务,这是保证应急救援预案能快速启动、顺利实施的关键环节。
5 紧急应变培训的对象
1)项目部领导和管理人员
他们要负责现场的安全生产,负责制定和修订事故应急预案,在应急状况下组织指挥抢险救援工作。因此,他们培训的重点应放在执行国家方针、政策;严格贯彻安全生产责任制;落实规章制度、标准等方面。
2)项目部全体职工
由于员工的素质参差不齐,生产技术水平和安全知识、安全技术水平有高有低,必须加强培训,以提高应急反应能力。
对职工培训的重点在于:
(1)树立法律意识,遵章守纪。
(2)应急预案的基本内容和程序。
(3)严格执行安全操作规程。
(4)与生产有关的安全技术。
(5)自救和互救的常识和基本技能等。
所有的员工通过培训熟悉并了解自己工作所在的岗位的应急预案的内容,知道启动应急预案后自己所应该承担的相应职责和具体工作。使他们能够在实际操作中,应用所学到的知识和技能,提高安全生产操作和处理、控制事故的技能。
3)专职应急抢险人员
本项目的专职应急抢险人员是发生事故时应急抢险的主力军,因此需要要大力加强技术培训工作。抢险救灾人员要熟悉应急预案每一个步骤和自己的职责,一定要切实做到面对灾害临危不乱,人人出手得过硬。对应急抢险人员培训的主要内容包括:
(1)熟悉应急预案的全部内容,以及在抢险救灾中遇到的各种情况的维修和抢险方案。
(2)熟练掌握本单位或部门在应急救援过程中所应用器具、装备的使用及维护,掌握和了解重大危害及事故的控制系统。
(3)熟悉并且掌握有关安全生产方面的规章制度、操作规程、安全常识,建立扎实的理论基础。
(4)熟悉并且掌握应急救援过程中的自身安全防护知识,防护器具的正确使用方法。
(5)本项目应急逃生线路、具体施工内容及周边自然和社会环境的相关信息。
(6)应急救援人员需要进行定期培训、定期考核,注重培训实效。
1 演练目的
根据本项目制定的应急预案组织相关单位开展定期和不定期两种方式进行防灾紧急应变演练,其中演练包括各个部门、各个分包单位演练和多各单位的协同演练,以及与市有关部门的合成演练或协同演练,通过处理各种紧急应变演练达到以下目的:
1)通过实战演练,加深员工对培训知识中各类防灾应变的处置和整个应变程序的理解,并且提高员工正确使用救灾器材的实战技能,以便在发生紧急情况下能够从容面对。
2)进一步提高救援人员的应急救援实战能力,提高协同作战以及遇到突发情况的实际操作能力。
3)强化培训突发事件发生时,现场人员撤离速度、撤离路线的选择和自我保护能力。
4)进一步了解重点岗位职工和新进场职工对预案的学习、应用和掌握能力以及针对紧急情况的反应能力。
5)检查应急救援的启动能力,各工种在突发事件来临时的整体协同能力和应急水平。
6)事后对演练的结果进行评估,分析预案中存在的不足,并予以进行改进和进一步的完善。
2 演练类型
演练的类型有桌面演练、功能演练和全面演练3种,各种演练的任务和实施过程如下:
1)桌面演练:桌面演练的基本任务是锻炼参演人员的解决问题的能力,解决应急组织相互协作和职责划分的问题。桌面演练一般在会议室内举行,由应急组织的代表以及关键岗位人员参加,针对有限的应急响应和内部协调活动,按照应急预案及标准工作程序来组织讨论施工段在发生紧急情况的时候应当采取的行动。并对演练后的活动形成书面文件,下发给各个单位的参加人员,并且在事后总结演练活动并且提出有关改进应急响应工作的建议,完善项目部的紧急救援措施,为突发情况做好充足的准备。
2)功能演练:功能演练的基本任务是针对应急响应功能,检验应急人员以及应急体系的策划能力以及响应紧急情况的反应能力。功能演练一般在应急指挥中心或施工项目经理部举行,并可同时开展现场演练,调用有限的应急设备。演练完成后,除采取口头评论形式外,还应提交有关演练活动的书面汇报,提出改进建议。
3)全面演练:全面演练的基本任务是针对应急预案中全部或者大部分应急响应功能进行全面的检验,以检验应急组织、应急运行的能力以及相互协调的能力。全面演练全部为现场演练,演练过程要求进行实战性的演练,并要求参与人员与参与的各个单位严肃认真配合演练的进行。
工程开工后三个月内,项目经理组织所有应急组织人员和单位,在现场模拟演练上述应急事件的处理情况,同时启动外部响应,检查是否到位、有效;以后每三个月进行一次复练、复查,找出其中的不足和存在问题,及时进行修订。当工程施工发生阶段性变化或作业人员发生较大变化时,应及时组织相关人员进行应急测试。
1)事故期间通讯系统能否运作。
2)人员能否安全撤离。
3)应急服务机构能否及时参加事故抢救。
4)是否有效控制事故进一步扩大。
5)是否妥善应对媒体关注。
6)外部相关配合单位是否积极关注,是否默契配合。
1 查明事故原因及责任人。
2 以书面形式向上级写出报告,包括事故发生的时间、地点、伤亡情况(人员姓名、性别、年龄、工种、伤害程度、受伤部位)。
3 制定有效的预防措施,防止此类事故再次发生。
4 组织所有人员进行事故教育。
5 向所有人员宣读事故结果及对责任人的处理意见。
6 紧急事故处理结束后,安全负责人填写记录,根据“四不放过”的原则,进行追究责任、事故分折、接受教训、采取相应整改纠正和预防措施并召集相关人员研究防止事故再次发生的对策。编写调查报告,负责对预案进行评审并改进预案。针对暴露出来的缺陷,不断地更新、完善和改进重大污染事件应急预案文件体系,加强重大污染事件应急预案的管理。
本工程施工现场将成立以项目经理为第一责任人的疫情防控处理领导小组,负责领导、指挥本项目区域内疫情防控工作。下设工人进场统计组、每日诊断隔离组、环境消毒组、疫情宣传教育组、防护用品筹备组5个工作组,同时结合建设单位及监理单位,形成疫情防控联动。遵循“预防为主,防治结合”、“以人为本、善待生命”的原则,以突发事件的预测、预防为重点,以对危急事件过程处理的快捷准确为目标,统一指挥、分级负责,一旦发生疫情,能以最快的速度、最大的效能,有序地实施救援,最大限度减少人员感染传播,把疫情造成的损失和影响降低到最低程度。
根据当前情况需要,项目部成立疫情防范领导小组,具体人员组成及职责如下:
| 序号 | 管理职务 | 姓名 | 职责和权限 |
|---|---|---|---|
| 1 | 组长 | 乔洋 | 全面负责项目疫情防控工作,是疫情防控工作的第一负责人。 |
| 2 | 副组长 | 靳阳光 | 负责制定新型肺炎疫情防控实施方案,并做好交底和培训工作。 |
| 3 | 工人进场统计组 | 杨孟成
杨保旭 |
负责项目部分包劳务人员的摸底和登记,收集所有分包人员复工前14日内体温检测情况及节假日活动信息登记表。 |
| 4 | 每日诊断隔离组 | 李春颜 | 负责每天7:30~8:30所有进场人员体温检测情况并填写表格,除上下班时间,其余时间各大门禁止作业人员随意进入。落实各项目门卫人员值守情况,如有异常禁止进入施工现场或严禁返工;协助完成项目存在疑似病例或病情后的应急工作。 |
| 5 | 环境消毒组 | 裴豆豆 | 1)负责疫情防控阶段项目部施工现场、办公室、生活区进行消毒;
2)负责监督检查现场所有人员防护口罩的佩戴情况及施工区域内污染物(废弃口罩等)的处理情况; 3)负责检查分包单位区域内的消毒情况; 4)当出现疑似病例或疫情后需要外部援助时,负责与相关方联系及路线引导。 |
| 6 | 疫情宣传教育组 | 裴豆豆
李春颜 |
1)所有人员进入现场前落实三级教育并涵盖疫情防治相关知识。
2)施工现场定期不定期抽查所有人员关于疫情防治知识熟悉程度,落实奖罚制度。 3)通过开展班前会、教育培训等多种方式宣传防疫知识。 4)收集新型冠状病毒感染的肺炎疫情最新情况并适时通报。 5)按照疫情防控责任层层分解的原则,组织项目部与各分包单位负责人签订疫情防控责任书,各分包单位负责人与其所有员工签订安全责任书,并于人员进场前交至项目安全部,否则不得进入施工现场。 |
| 7 | 防护用品筹备组 | 辛鹏飞 | 1)负责疫情防控物资、设备设施、防护用品及应急状态下人员隔离后的食品、生活用品及时供应;
2)对应急物资(口罩、消毒液等)销售单位的资质进行查验;负责相关应急物资的保管、维护和补充; 3)协助疏散、安顿隔离人员。 |
项目周边街道或小区范围内爆发新型冠状病毒肺炎疫情,项目部内有2名及以上人员被诊断患病,与其接触人员被隔离,造成大面积停工,员工正常生活受到严重影响。
项目部所在地区及周边未爆发疫情,项目部内出现1例确诊病例,或者项目周边街道或小区范围内出现1例确诊患者,项目部人员有与其接触史。
项目周边街道或小区范围内发现疑似新型冠状病毒肺炎疫情,疫情尚可控制,项目部出现1人或以上疑似病例、或出现接触其他疑似病例人员。
项目周边街道或小区范围内发现疑似新型冠状病毒肺炎疫情,疫情尚可控制,项目部现场生产、生活未受到影响。
1)项目部印制新型冠状病毒肺炎预防手册发放至每一位工人,并督促其学习(杜绝集中学习、开会等形式);
2)建立班组长微信群、工人微信群,定期发送疫情信息,宣贯疫情防控常识等;
3)张贴宣传条幅、海报等方式进行宣传教育,进一步强化工人日常防护、科学饮食和卫生安全意识,敲响预防新型冠状病毒的警钟;
4)做好思想稳定工作,确保施工顺利进行。
1)落实晨检和报告制度,设置疫情兼职报告人,负责防疫工作的监控与报告工作。
2)设置专人做好工人花名册每日登记制度,登记内容包含工人出勤、外出、体温、其他不良身体状况等。对因病缺席的工人,要确定掌握病因,要掌握全体工人的身体状况,对有发热,或伴随轻度干咳、乏力、呼吸不畅及腹泻等可疑症状者要隔离并密切观察,实行疫情快报制度,及时上报领导小组。
1 发现传染病疑似病例后,疑似病例所在单位或劳务班组应立即向疫情防控工作小组汇报,各劳务班组每天定时向疫情防控工作小组汇报本组疫情情况(是否有发热病人或疫情接触情况),如出现疑似病人由疫情防控工作小组联系医院进行甄别和处置。
2 疫情防控工作小组根据疑似病例是否有发热病人或疫情接触情况综合分析判断,向工程疫情防控指挥组汇报,发布预警通报,通知各劳务作好应急准备。
1 发生传染病或疑似病例后,实施24小时值班制度,在上级防疫部门专家的指导下对疑似病人及时进行甄别、抢救和转运,并予以有效隔离,同时向上级疾病控制部门进行报告,根据当地政府有关规定,统一专人专车转运至定点治疗医院进行进一步确诊、医学观察及治疗处理。
2 制作表格分发到各部门,组织人员对各部门人员的体温进行监测,发现疑似病例及时采取措施。
3 疫情防控工作小组及时将疑似病人医学观察及治疗处理情况向工程疫情防控指挥组领导报告。
4 疫情防控工作小组组织相关部门对外来人员及时进行摸底排查,尽早发现疫情的苗头,及时向工程疫情防控指挥组领导报告,同时做好厂区的卫生监督工作。
疑似病人经医学观察排除传染病例,或疑似病人经治疗处理后确认康复,生活区、办公区经过一段时间后无新的病例出现。疫情防控工作小组根据情况,综合分析判断后发布预警结束通报。
1 项目部第一负责人疫情防控领导小组组长乔洋,电话:13663007880。
2 当员工发现传染病疫情、群体性不明原因疾病事件时,应立即报告疫情防控领导小组组长或现场负责人。报告内容包括:时间、地点、症状、人员数量等。
3 疫情防控领导小组组长接报告后,立即报告公司疫情防控工作小组。
4 疫情防控工作小组应立即向应急救援指挥部领导报告并根据工程疫情防控指挥组意见,通知工程疫情防控指挥组其他人员。
5 经公司工程疫情防控指挥组同意,疫情防控工作小组向属地疾病预防控制中心等地方卫生部门报告。
6 突发事件发生后,应急救援指挥部应立即用电话、传真或电子邮件上报集团公司应急办公室,报告时间最晚不得超过1小时。
1 发生一般事件,疫情防控工作小组负责人作为响应责任人,并联动各职能部门共同响应的为三级响应。
2 发生重大、较大事件,公司工程疫情防控指挥组立即命令启动《疫情防控应急预案》,利用公司所有有关部门及一切资源共同响应外,还需要社会相关应急救援机构参与救援的事件为二级响应。
3 发生特别重大事件,启动地方政府政府《疫情防控应急预案》,需政府及社会相关应急救援机构救援的事件为一级响应。
1 疫情防控工作小组接到发现突发事件报告,根据事件的严重程度和影响范围,判断应急响级别。
2 三级响应:疫情防控工作小组负责人作为响应责任人,马上到现场确定情况,情况属实立即启动应急预案响应,并马上确定病患是否已经送至医院就医,通知后勤保障组对密切接触病患的人员进行隔离,并联动其他各组,密切关注事件的发展趋势,做好公司日常生产工作,并根据事态的发展确定是否启动应二级响应。
3 二级响应:疫情防控工作小组应立即向公司工程疫情防控指挥组领导报告。工程疫情防控指挥组总指挥接报告后,立即对现场情况进行确认,命令启动《疫情防控应急预案》,通知工程疫情防控指挥组所有人员参加应急处理会议。公司各相关部门同时联动,物资供应部确保公司正常生产物资的供应和临时急救药品等物资的采购;确保采购的安全性和被隔离员工的正常生活配给;疫情防控工作小组负责总调度,在工程疫情防控指挥组的指挥下及时、准确向属地疾病预防控制中心等地方卫生部门报告疫情情况,以及必要时第一时间向外部应急救援机构寻求救援,并根据事态的发展确定是否启动应一级响应。
4 一级响应:公司工程疫情防控指挥组在第一时间向政府及社会相关外部应急救援机构寻求救援,借助社会力量完成处置应急事件。
1 发现人应尽可能避免与患者直接接触或近距离接触,并离开患者生活、工作的房间或办公室等场所。在现场附近把守,防止人员进出,等待公司应急组织其他人员的到来。
2 发现人和其他人员不得接触患者碰触或使用的一切物品。传染病及疑似传染病或不明原因疾病人员当天活动的室内场所及接触过的物品、食物等,经工程疫情防控指挥组同意行政事务中心通知安全部先行隔离,为医疗机构人员调查取证保存原始材料。未经工程疫情防控指挥组同意,不得解除隔离。
3 考虑发现人有被传染的可能,在公司应急组织机构人员到达后,发现人简要汇报相关情况,并根据工程疫情防控指挥组安排,执行预防传染他人的隔离措施。
4 应急处置过程中,其他人员应尽可能避免与患者直接接角触或近距离接触,不得在未采取防护措施的情况下进入患者发病地点,以防传染。
5 发现疫情部门应做好人员情绪稳定工作,同时做好生产人员安排,确保生产的正常进行。
6 疫情防控工作小组人员带好防护用具,做好自我保护,防止疫情事件发生。
7 疫情防控工作小组负责收集、整理应急救援工作记录、方案、文件等资料,组织各部门对应急救援过程和应急救援保障等工作进行总结和评估,提出改进意见和建议,并将总结评估报告报上级主管部门。
项目部因地制宜,结合工地实际需求设置隔离区,隔离区远离人员聚集区,同时隔离区内水电及日常生活用品食物专人负责执勤保障。生活废弃物严格按照疫情防控要求进行无害处理。
项目部办公区单独设置防控救援医务室1间,医务室配备医用担架、医药箱、疫情防控救援隔离物资。并由防控联系人员裴豆豆负责对接定点救援医院,医院位置及联系方式如下。
| 医院 | 医院地址 | 急诊电话 |
| 洛阳市第三人民医院 | 洛阳市瀍河回族区龙泉三街坊158号 | 0379-63508088 |

应急救援路线图
项目部实施封闭式管理,在现场东门及北门设置疫情防控检查点,配备保安及兼职卫生员各一人,对进入项目的人员和车辆一律排查登记,并由保安人员及项目兼职卫生员对各出入口进入人员进行测体温、登记,体温异常及防护不到位的禁止入场。
工地复工前应储备所需的足额防疫物资,包括口罩、消毒药水、酒精、体温计、防疫药品等。配备足够的卫生员、保安人员和值班人员,其中卫生员配备2人,分别由赵威、刘哲兼任。
1)加强工地宿舍管理
宿舍符合防疫要求。宿舍设置的可开启式窗户应保持通风,室内高度、通道宽度、人均使用面积均不应小于规定指标,每间宿舍居住人员不得超过6人,宿舍内严禁使用通铺。
2)严格佩戴口罩
项目部统一配发合格的口罩,按照要求每人每天4个,所有在场人员必须依规佩戴。
3)加强工地饮食管理
项目部实行分餐制,人员配备独立餐具,避免集中就餐。工地设立食堂的,炊事人员必须经体检合格并持证上岗未设立食堂的,选择经合法经营的集体用餐单位,核实相关证照,确保食品、菜品来源安全可靠,严禁从无照无证餐饮单位和工地周边流动商贩处订餐。严禁工地区域宰杀、食用野生动物。
4)加强工地环卫管理
工人进场前三天组织专人对生活区、食堂、现场、办公区进行全面保洁和消毒,复工前每天组织一次保洁和消毒维护。
复工后工地生活垃圾应存放在封闭式容器中,及时清运,与建筑垃圾应分别运输和消纳。工地卫生员应每天对生活区和办公区的宿舍、办公室、厕所、盥洗区域、食堂、会议室、文体活动室等重点区域消毒不少于2次,并应留存消毒记录。
5)实行日常体温监测制度
工地内管理人员和劳务人员的体温监测每天应不少于3次,应留存监测记录。
6)防控救援医务室
项目部办公区单独设置防控救援医务室1间,医务室配备医用担架、医药箱等疫情防控救援隔离物资,作为急症状况送往医院前的临时救护及安置场所,及项目部管理人员发现感染时的临时安置场所,将其设在原物资仓库。
项目部联合各分包分别成立一个疫情防控处理专业队,项目部定期请当地急救援培训专家到现场给予培训,传授疫情防控处理知识和技能。
项目部根据洛阳市政府及公司疫情防控要求结合项目实际情况进行防疫防控检查。
根据项目入驻人员情况及时开展疫情防控处置演练,并邀请专家到现场给予指导,复工后根据疫情防控时段定期每半月安排一次演练,直至疫情结束。
加强疫情防控知识宣传普及工作,开设防疫宣传点,通过电子显示屏、条幅标语、微信公众号、工作群、电话通知等方式,大力宣传新型冠状病毒和冬春季节传染病防控知识,项目要把公共卫生健康知识和新型冠状病毒感染肺炎防范教育作为入场教育培训的必备内容,引导工人增强防控意识,提高自我防护能力。具体要求如下:
1 项目部疫情防控领导小组及时对进场人员进行岗位疫情防控知识教育和发生疫情后的防控措施教育。
2 组织对入场人员的调查,组织对疫情调查分析,提出处理意见和改进措施,并监督实施。
3 在疫情处置事件发生后,项目部及时进行评审和处理,并应对方案的有效性进行评价,以持续改进改管理办法和措施,并提交公司评审。
4 入场员工必须接受疫情防控知识教育后方能上岗,并由安全部、工程部配合实施。
5 各分包队务进场前,项目部对相关分包单位、施工作业班组、作业人员做详细交底说明并双方签字确认。
6 生产班组(分包单位)负责人针对当天生产活动进行疫情防控交底并填写记录。
雅居云录(https://yajuyun.com)雅居云录是专注于分户验收二维码服务的领先数字化平台,遵循政策规范,契合工程实际需求。平台支持验收资料批量上传、智能匹配房号,可一键生成全项目的每户二维码。系统提供灵活的验收模板、批量验收照片自动排版、可视化进度看板、精美的打印排版,大幅提升档案制作效率,深受业内信赖,并获多地工程质量监督机构推荐。
雅居云录分户验收二维码核心亮点:智能房号清单:后台直观呈现房号位置列表,让管理一目了然。灵活验收模板:预置多地分户验收模板,同时支持个性化调整,满足多种需求。高效批量上传:支持PDF一键批量上传(100户),并兼具即时拍照上传功能,大幅提升工作效率。批量排版照片: 海量验收照片一键上传,系统自动排版生成规范PDF存档文件,高效省力、准确规范。一键二维码生成:全项目二维码秒速生成,提供在线预览与打包下载功能,操作流畅便捷。专业排版设计:提供二维码精美打印排版,免除排版烦恼。可视化进度看板:动态更新档案完成百分比、直观进度图,并同步实时生成的详细待办清单,助力全局把控,进度尽在掌握。
雅居云录分户验收:批量上传,自动排版,省时省力,规范标准。
