2024年一建水利实务练习题答案

2025-05-28 350点热度

2024年一建水利实务(“想”试心意)

“想”试心语(“想”一想,试一试,用心做,考试一定过)

1.1.1 测量仪器的使用

水准仪按精度不同划分为4个等级。

普通水准测量:三、四等;精密水准测量:一、二等。

经纬仪,分为:游标、光学、电子。

尺常数一根K=4687mm,另一根K=4787mm。

微倾水准仪使用步骤:安粗、调照、精平、读数。

圆水准气泡居中称为:粗平;水准管气泡成像吻合称为:精平。

经纬仪的使用步骤:对中、整平、照准、读数。

经纬仪水准管气泡居中的操作步骤是整平。

照准的步骤:目镜调焦、粗瞄目标、物镜调焦、准确瞄准目标。



1.1.2 水利水电工程施工测量的要求

我国利用“1985国家高程基准”。

大比例尺:1万以内、中比例尺:10万以内; 小比例尺:100万以内。

平面放样方法:直角交会法、极坐标法、角度交会法、距离交会法。

高程放样方法:水准测量法、光电测距三角高程法、解析三角高程法、视距法。

视距法50m;视差法70m。

测角前方交会法进行细部放样,宜用三个交会方向。

开挖工程测量包括:原始的...、收方的...、竣工的...。

开挖工程量的计算中面积计算方法:解析法、图解法(求积仪)。

开挖工程量其差值小于5%(岩石)和7%(土方)时,取中数。

基点建立在变形区外,测点选在变形区内。

滑坡、高边坡:交会法;水平位移:视准线法;垂直位移:水准观测法。

误差的分类:系统误差、偶然误差、粗差。

1.1.3 水利水电工程地质与水文地质条件及分析

构造形态,分为:倾斜构造、褶皱构造、断裂构造。

褶皱构造,分为:背斜、向斜。

断裂构造,分为:节理、劈理、断层。

天然地震,分为:构造地震、火山地震、陷落地震。

人工地震,分为:爆破、巨石坠落、水库蓄水。

边坡变形破坏,分为:松弛张裂、蠕变、崩塌、滑坡。

岸坡岩体产生近似平行于边坡的裂隙,称为松弛张裂。

(基坑边坡)防止失稳措施:放坡、护面、支护、降水。

(围堰边坡)防止失稳措施:STOP、加固、降速、观测。

明排法的适用条件:渗而、不深。

管井降水适用条件:又渗、又深。

轻型井点降水的适用条件:不渗。

IMG_256

1.2.1 水利水电工程等级划分及工程特征水位

水利水电工程等别分为五等。

背表1:库容5×10⁷m³属于中型(Ⅲ等)水库的。

背表1:灌溉面积为98万亩,则此水库的工程等别为Ⅱ等。

背表2:Ⅱ等工程,其主要、次要、临时建筑物级别为2级、3级、4级。

背表3:水库大坝建筑物级别可提高一级情形有:70、90、100、130。

堤防的级别根据其保护对象的防洪标准按表确定。

背表4:堤防工程洪水重现期为50年一遇,该堤防为2级工程。

背表5:4级浆砌石围堰,相应围堰洪水标准应为10~5年一遇。

背表5:土石坝,拦洪库容为0.8×108m3,临时度汛洪水标准50~100年一遇。

背表5:某1级土石坝泄水建筑物封堵期间,进口临时挡水设施的设计水位的洪水标准应为200~500年一遇。

背表6:1级水闸,场地基本烈度为Ⅵ度,抗震设防类别为甲类。

最高洪水位以下的水库静库容称为总库容。

防洪库容:防洪高水位至防洪限制水位之间的容积。

调洪库容:校核洪水位水位至防洪限制水位之间的容积。

兴利 (有效、调节)库容:正常蓄水水位至死水位之间的容积。

1.2.2 水利水电工程合理使用年限及耐久性

合理使用年限:按设计功能安全使用的最低要求年限。

耐久性:建筑物在合理使用年限内保持其适用性和安全性。

水工建筑物级别提高或降低时,其合理使用年限应不变。

混凝土保护层厚度设计值<不应小于>粗集料最大粒径的1.25倍。

保护层厚度:砼表面到钢筋公称直径外边缘之间的最小距离。

背表:工程等别Ⅰ等的水库,其工程的合理使用年限为150年。

背表:2级的水闸,其闸门的合理使用年限为50年。

背表:海水水下区环境类别为三类。

背表:五类环境条件下的闸墩,砼保护层最小厚度是60mm。

背表:环境类别为三类的C25砼最小水泥用量为300Kg/m3

1.2.3 水工建筑物结构受力状况及主要设计方法

公路桥T形梁的预应力属于永久荷载。

静水压力属于可变荷载。

校核洪水位静下的静水压力偶然荷载。

单一安全系数法,S≤R/K,K:安全系数,R:结构抗力的取用值,S:作用效应的取用值。

图中对应的荷载:ΣA自重、ΣB扬压力、ΣC水压力、ΣD摩擦力。

1.2.4 水利水电工程建筑材料的应用

均质土坝的土料,黏料含量10%~30%,渗透系数小于10-4cm/s,其有机质含量(按重量计)不超过5%,易溶盐含量小于5%。

火成岩包括花岗岩、闪长岩、辉长岩、辉绿岩、玄武岩,水成岩包括石灰岩、砂岩,变质岩包括片、大、英。

大坝水位变化区域的外部混凝土,应避免采用火山灰质硅酸盐水泥。

水泥检验的要求,有:出厂质量证明书、28d强度证明书

水泥出厂质量证明书包括:厂名、品种、强度等级、出厂日期、抗压强度、安定性。

那些情况,水泥应复试:无出厂证明,3/1个月,怀疑,进口。

砂浆和易性中,流动性用沉入度表示,保水性用泌水率/分层度表示。

混凝土质量指标有:和易性、强度、耐久性。

混凝土和易性指标:流动性、黏聚性、保水性。

C30表示混凝土的抗压强度,25MPa≤fcu,k<30MPa。

混凝土的抗拉强度,一般约为相应抗压强度的10%左右。

抗渗性用抗渗等级W表示,抗渗等级分为六等,W4表示0.4MPa。

抗冻性用抗冻等级F表示,抗冻等级分为七等,F50表示50次冻融循环。

混凝土配合比的设计:水胶比、砂率、浆骨比。

水胶比,(水:胶凝材料);砂率,(砂:砂+石)。

细集料定义:其粒径在0.16~5/0.15~4.75mm之间的集料。

砂按<粗细程度>不同可分为:粗砂、中砂、细砂。

砂按<细度模数Mx>分为:粗砂、中砂、细砂、特细砂。

细度模数为2.0的砂属于细砂。

粗集料:特大石(80~120/150)、大石(40~80)、中石(20~40)、小石(5~20)。

粗集料的最大粒径要求(2-3-4要求):1/2(素),2/3(间距),1/4(构件)。

最大粒径为80mm,粒径组合分级包括:D20,D40,D80

拌制混凝土和砂浆用粉煤灰分为Ⅱ等。

原材料砂的检测项目:表面含水率、含泥量、细度模数。

原材料石的检测项目:表面含水率、含泥量、超逊径。

水工混凝土配料中,砂的称量允许偏差为2%。

新拌合混凝土检测项目:坍落度、水胶比、含气量、湿度。

砼质量检查和监测方法:物理方法,钻孔压水,钻孔取样,埋设仪器。

物理监测方法:超声波、射线、红外线。

钢筋塑性指标包括:伸长率、冷弯性能。

钢筋质量检验指标:屈服强度、极限强度、伸长率、冷弯性能。

钢筋拉力检验指标:屈服点、抗拉强度和伸长率。

钢筋标牌内容:厂家、日期、牌号、炉号、产品批号、规格、尺寸。

钢筋取样时,钢筋端部要先截去500mm再取试样。

钢筋检验不合格怎么办?Double、不使用。

水工纤维混凝土的拌合宜<先>干拌<后>湿拌。

钢纤维检验项目包括:外观、尺寸、抗拉强度、弯折性能、杂质含量。

合成纤维检验项目包括:外观、尺寸、断裂强度、初始模量、断裂伸长率、耐碱性能。

1.2.5 水力荷载

<垂直>作用于建筑物表面某点的静水压强公式p=γh。

水深为H时,单位宽度上<水平>静水压力P=(γh2)÷2。

扬压力,包括:上浮力和渗流压力。

上浮力:是由坝体下游水深产生的浮托力;

渗流压力:是在上、下游水位差作用下,产生的向上静水压力。

在扬压力分布图中,矩形部分的合力为浮托力,其余部分的合力为渗透压力。

动水压力:水利流速和方向改变时,对建筑物过流面所产生的压力,包括:时均压力和脉动压力。

浪压力:因波浪对水工建筑物临水面形成的浪压力。

1.2.6 渗流分析

土石坝渗流分析内容:渗流量、渗透坡降、渗透流速、浸润线位置。

混凝土坝渗流分析内容:渗流量、渗透坡降、渗透流速、渗透压力。

流网的网格是由曲线正方形(或矩形)图形构成。

k=(QL)/(AH),Q、L、A、H的含义是流量、面积、渗径、水头损失。

非黏性土,小颗粒沿着粗大颗粒间的孔隙通道移动,称为管涌。

非黏性土,颗粒群同时发生移动的现象,称为流土。

黏性土土体发生隆起、断裂和浮动等现象,称为流土。

渗流沿着两种渗透系数不同的土层接触面流动现象,称为接触冲刷。

渗流垂直于层面,将渗透小的颗粒带到渗透大现象,称为接触流失。

防止土石坝产生渗透变形的工程措施有:灌浆;防渗;排水、反滤、盖重。

土石反滤层的设置机理是:颗粒由小到大。右图①、②、③代表小、中、大。

1.2.7 水流形态及消能方式

运动要素都不会随时间改变,为恒定流。

渐变流,属于非均匀流;非均匀流,属于恒定流。

水库水位和隧洞闸门开度保持不变时,隧洞中的水流为恒定流。

水流遇到障碍物,障碍物对水流向上游传播,为缓流。

利用水跃消能为底流消能。

左图消能方式属于面流消能,右图属于底流消能。

2.1.1 施工导流标准

导流建筑物:临时性挡水建筑物、临时性泄水建筑物。

背表5:4级浆砌石围堰,相应围堰洪水标准应为10~5年一遇。

背表5:土石坝,拦洪库容为0.8×108m3,临时度汛洪水标准50~100年一遇。

背表5:某1级土石坝泄水建筑物封堵期间,进口临时挡水设施的设计水位的洪水标准应为200~500年一遇。

2.1.2 施工导流方式

(旧)底孔导流属于混凝土坝分段围堰法导流方式。

全段围堰导流程序可分为初期、中期和后期导流三个阶段。

(旧)全段围堰法导流分为:明渠导流、隧洞导流、涵管导流。

河谷狭窄的山区新建拱坝宜选用的施工导流方式是隧洞导流。

图中,施工导流方案___________,施工组织方案___________。

2.1.3 截流方法

截流步骤为:戗堤进占、龙口加固、合龙、闭气。

(旧)戗堤法截流包括:立堵、平堵、混合堵。

(旧)无戗堤法截流包括:爆破、建闸。

(旧)端进法抛投块料进占戗堤的截流方法是立堵法。

(旧)龙口建造浮桥,使堆筑戗堤上升的截流方法是平堵法。

(历史上考过四次)

(旧)在岩石坚硬、交通不便的峡谷地区,截流方式采用爆破法。

改善龙口水力条件措施:双戗截流、三戗截流、宽戗截流、平抛垫底。

2.2.1 围堰的类型

左图中,该土石围堰的防渗形式属于垂直防渗墙式。

右图中,A,铺盖;B,斜墙;C,反滤层;D,护面。

2.2.2 围堰布置与设计

均质土渗透系数:1×10-4cm/s,防渗体土料:1×10-5cm/s。

(背表1)5级均质土围堰,瑞典圆弧法,边坡稳定系数1.05。

混凝土围堰采用抗剪断公式,安全系数K'不小于3。

不过水围堰的堰顶高程:水位高、波浪爬高、安全超高之和。

(背表2)不过水围堰的安全超高:0.3、0.4、0.5、0.7米。

土石围堰防渗体顶部高程:水位高、加高值之和。

土石围堰防渗体加高值:斜墙式,0.6~0.8m;心墙式,0.3~0.6m。

2.2.3 基坑排水技术

初期排水包括:基坑积水、堰身渗水、覆盖层含水、降水。

初期排水速度太快的危害是:渗透压力大,造成边坡失稳产生塌坡事故。

初期排水速度:开始0.5~0.8m/d,接近排干时1.0-1.5m/d。

初期排水时间:大型基坑7〜5d,中型基坑5〜3d。

经常性排水包括:施工弃水、堰身渗水、覆盖层含水、降水。

2.2.4 导流泄水建筑物

导流明渠弯道半径≥3倍底宽,夹角≤30度。

导流隧洞弯曲半径≥5倍洞径,转角≤60度。

坝体预留缺口导流,空蚀指数<0.3时,采取掺气措施。

2.3.1 地基基础的要求及地基处理的方法

软土地基特点:软、矛盾<渗透系数小、含水量大>、对比<空隙大,孔隙率大>。

水工建筑物地基要求:强度、整体性、抗渗性、耐久性。

(➋)适用于砂砾石地基处理方法:______、______、______。

(➋)适用于软土地基处理方法:______、______、______。

能形成复合地基的方法是挤实法。

夯点的平面布置为:正方形、三角形。

高差过大或倾向下游时,宜开挖成台阶状。

开挖至设计岩基面0.5~1.0m时,应采用手风钻钻孔,小药量爆破。

遇到易风化的页岩、黏土岩时,应保留0.2~0.3m保护层。

岩基面起伏差应小于0.5m,不宜挖成台阶状。

2.3.2 灌浆施工技术

用浆液灌入岩体裂隙中以提高岩体的整体性称为固结灌浆。

隧洞衬砌混凝土与围岩之间空隙的灌浆方式属于回填灌浆。

建筑物和岩石之间灌浆,加强两者结合程度属于帷幕灌浆。

水工隧洞中的灌浆顺序是:回填灌浆、固结灌浆、接缝灌浆。

灌浆孔大于6m时,采用:自上而下、自下而上、综合灌浆法、孔口封闭灌浆法。

混凝土防渗墙下基岩帷幕灌浆宜采用:自上而下、自下而上。

帷幕灌浆,可选用:自上而下、自下而上、综合灌浆法、孔口封闭灌浆法。

帷幕灌浆工艺流程为:钻孔、裂隙冲洗、压水试验、灌浆、质检。

帷幕灌浆应按:压力小大、浆液稀浓、分序加密的三原则进行。

三排孔帷幕,灌注顺序为:下游排孔→上游排孔→中间排孔。

灌浆分序加密,顺序为:先导孔、Ⅰ序孔、Ⅱ序孔、Ⅲ序孔。

(➋)帷幕灌浆参数:防渗标准、深度、厚度、灌浆孔排数、灌浆压力。

帷幕灌浆<钻孔压水试验>,灌浆结束14d后进行。

固结灌浆盖重用途:防止...、提高...、保证...。

固结灌浆处理,用单点法进行压水试验,试验孔数需5%。

固结灌浆<检测岩体弹性波波速>,灌浆结束14d后进行。

固结灌浆<钻孔压水试验>,灌浆结束7d或3d后进行。

高压喷射灌浆,施工方法:单管法、二管法、三管法、新三管法。

高压喷射灌浆的成桩直径为0.6m,施工方法采用单管法。

高压喷射灌浆,喷射形式有:旋喷、摆喷、定喷。

高压喷射灌浆,左图为摆喷,右图为定喷。

高压喷射灌浆,施工程序为:钻孔、(地上试喷)、下置喷射管、喷射提升、成桩成板或成墙。

高喷墙的防渗性能检查方法有:围井、钻孔、开挖。

围井检查适用于<所有>结构高喷墙,钻孔适用于<厚度较大>的和<深度较小>高喷墙。

围井检查,7d进行;开挖,14d进行;钻孔,28d进行。

2.3.3 防渗墙施工技术

槽孔型防渗墙施工流程:平整场地→挖导槽→做导墙→安装挖槽机械设备→制备泥浆注入导槽→成槽→混凝土浇筑成墙。

防渗墙质量检查程序,包括:工序质量检查、墙体质量检查。

工序质量检查,包括:造孔、终孔、清孔、接头处理、混凝土浇筑。

混凝土浇筑检查,包括:钢筋笼、预埋件、观测仪器安装埋设。

终孔质量检查:孔深、槽孔中心偏差、孔斜率、槽宽和孔形、基岩岩样与槽孔嵌入基岩深度、一期、二期槽孔间接头的套接厚度。

清孔质量检查:接头孔刷洗质量、孔底淤积厚度、孔内泥浆性能(包括密度、黏度、含砂量)。

砼浇筑质量检查:导管布置、导管埋深、浇筑混凝土面的上升速度、钢筋笼、预埋件、观测仪器安装埋设、混凝土面高差。

防渗墙墙体质量检查,应在成墙28d后进行。

防渗墙墙体质量,检查内容为:墙体物理力学性能指标、墙段接缝、可能存在的缺陷。

防渗墙,检测方法包括:开挖检验、取芯试验、注水试验、无损检测。

3.1.1 土石方工程施工的土石分级

土石分级中,土分为4级,岩石分12级。

背表:砾质黏土属于Ⅴ类土。

背表:Ⅱ类围岩的稳定性状态是基本稳定。

背表:Ⅲ类围岩支护类型:喷混凝土、系统锚杆加钢筋网、跨度为20~25m时,浇筑混凝土衬砌。

背表:Ⅴ类围岩支护类型:管棚、喷混凝土、系统锚杆、钢构架,必要时进行二次支护。

3.1.2 土方开挖技术

(➋)反铲挖掘机适用于:Ⅲ类土。

(➊)反铲挖掘机作业循环包括:挖掘、回转、卸料、返回四过程。

(➋)铲运机按卸土方式分类:强制式、半强制式、自由式。

人工开挖土方时,预留建基面保护层厚度一般为0.2~0.3m。

3.1.3 石方开挖技术

大型采石场开采宜用深孔爆破法。

浅孔爆破,优点:_______,缺点:_______。

右图中,1、2、L、L1、L2、H,各对应:堵塞物、药包、装药深度、堵塞深度、炮孔深度。

(➋)炮孔方向不与抵抗线方向重合,炮孔与层面、节理斜交或垂直。

重要建筑物建基面附近爆破开挖采用预裂爆破。

岩石建基面保护层可采用分层爆破法施工。

明挖、地下洞室爆破时,爆破后5min、15min进入工作面。

(背表)保护层厚度:25(完整和坚硬)、30(较完整、较破碎和较坚硬)、30(破碎和较软)。

保护层<分层>开挖,第一、二、三层要求1.5m、0.7或0.5m、0.2m。

衡量爆破振动强度的参数:位移、速度、加速度。

锚索、锚杆灌浆、喷混凝土强度70%前,20m内不允许爆破。

(背表)爆破飞石对人员安全距离300m、200m、200m、300m。

3.1.4 锚固技术

锚杆按在洞室中布置分为:局部(随机)锚杆、系统锚杆。

锚杆按作用原理分为:全长粘结性、端头锚固形、摩擦型、预应力、自钻式注浆。

3.1.5 地下工程施工

按倾角分类:平洞、斜井(缓斜井、斜井)、竖井。

具体角度为:≤6°、(>6°,≤48°)、(>48°,<75°)、≥75°。

按规模大小分类:特小断面、小断面、中断面、大断面、特大断面。

面积为:A≤10、10<A≤25、25<A≤100、100<A≤225、A>225(m2)。

跨度为:B≤3、3<B≤5、5<B≤10、10<B≤15、B>15(m)。

进尺参数:围岩情况、断面大小和支护能力、监测结果。

控制范围:Ⅳ类围岩2m,Ⅴ类围岩1m。

3.2.1 土石坝施工机械的配置

无。

3.2.2 土石坝填筑的施工碾压试验

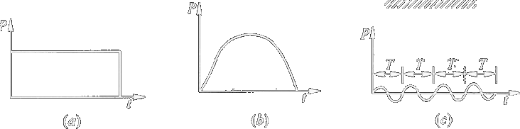

下图a、b、c图各对应静压、振动、夯击碾压。

黏性土的填筑标准:压实度、最优含水率。

设计压实度=设计最大干密度÷击实最大干密度。

含水率=水的质量÷干土质量。

1级、2级坝压实度为98%~100%,3级中低坝压实度为96%~98%。

砂砾石的填筑标准:相对密度。

土料填筑压实参数:碾重、含水量、碾压遍数、铺土厚度,振动碾还包括:振动频率、行走速率。

ωp是土的塑限。

非黏性土料的碾压试验作铺土厚度、压实遍数、干密度关系曲线。

3.2.3 土石坝填筑的施工方法

土石坝坝面作业工序有铺料、整平、洒水、压实、质检。

铺料宜平行坝轴线进行。防渗体铺料采用进占法后退铺土。

黏性土料含水量偏低,应在料场加水。

非黏性土料含水量偏低,应在坝面加水。

石渣料,应在压实前加水。

新层铺料前,对出现的光面应进行刨毛处理。

新层铺料前,对光面层进行刨毛处理的压实机具是光面碾。

进退错距法,b=B/n,b,错距宽度;B,碾滚净宽;n,碾压遍数。

土砂接头:坝体填筑,一般都采用土、砂平起平起的施工方法。

土砼接头:施工步骤:去污、涂浆、轻压、对称。

坝基结合面:

总方针:采用薄层、轻碾方法。厚度达到2m时,才可以使用重型压实机械。

黏性土、砾质土坝基(土基):施工含水量的上限,用与防渗体土料相同的碾压参数压实。然后刨毛3~5cm,再铺土压实。

非黏性土地基(砂砾石地基):应先压实,再铺第一层土料,施工含水量的上限,采用轻型机械压实,压实干密度可略低于设计值。

岩基(硬基):整平,封闭节理、裂隙。干燥可适当洒水,含水量略高的土料。

3.2.4 土石坝的施工质量控制

土料场检查内容:土质情况、土块大小、杂质含量、含水量等。

料场土料,含水量偏高,采取措施:改善料场的排水条件和采取防雨措施,翻晒处理,轮换掌子面的办法,也可以采用机械烘干法烘干。

石料场检查内容:石质、风化程度、石料级配大小、形状。

坝面作业中,检查:铺土厚度、土块大小、含水量、干密度。

干密度测定方法,黏性土、砂(土):环刀法;砾质土、砂砾料、反滤料:灌水法或灌砂法;堆石:灌水法。

堆石体的质量检查内:石料的质量、风化程度、石块的重量、尺寸、形状、离析架空。

排水反滤层,抽样数量25m×25m,1~2个。

条形反滤层,抽样数量50m,4个。

(DL)土石坝过渡料检查项目:干密度、颗粒级配。

3.3.1 面板堆石坝结构布置

(背书)堆石材料质量要求:①抗压强度、②石料硬度、③天然重度、④软化系数(抗风化能力)、⑤碾压后的密实度和内摩擦角、⑥碾压后的渗透能力(渗透性)。

面板堆石坝的过渡区位于垫层区和主堆石区之间。

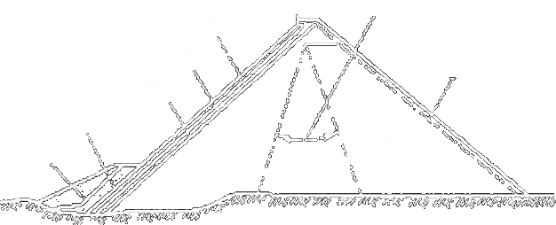

下图中,填写,6:混凝土面板;2:垫层区;3A:过渡区;3B:主堆石区;4:可变界限;3C:下游堆石区。

3.3.2 坝体填筑施工

进占法时,自卸汽车与推土机(在\不在)同一高程。

后退法时,自卸汽车与推土机(在\不在)同一高程。

垫层料摊铺采用后退法,堆石料摊铺采用斜坡振动碾、液压平板振动器。

垫层料碾压采用进占法,堆石料碾压采用重型振动碾。

块石有失稳,采用斜坡碾压与砂浆固坡相结合的施工方法。

堆石坝压实参数:①碾重、②行车速率、③铺料厚度、④加水量、⑤碾压遍数。

(背表)堆石料,压实检查项目:干密度、孔隙率、颗粒级配。取样次数1次/(5K~50Km³)。

垫层料干密度测量方法有挖坑灌水(砂)法、核子密度仪法。

挖坑灌水(砂)法,试坑直径4倍、3~4倍、2~3倍,最大不超过2米,厚度碾压层厚。

3.3.3 面板及趾板施工

面板的主要功能是防渗。

面板的施工包括:面板分块、垂直缝砂浆条铺设、钢筋架立、混凝土浇筑、养护。

面板混凝土养护至少90d。

对缝焊接:应用单面双道焊缝;搭接焊接:宜双面焊接焊接。

焊缝合格标准:表面光滑、不渗水、无孔洞、无裂隙、无漏焊、无欠焊咬边伤。

焊缝的渗透检验采用煤油检验。

4.1.1 混凝土拌合设备及其生产能力的确定

拌合机分为:强制式、自落式。自落式又分:鼓筒式、双锥式。

拌合机主要性能指标是工作容量。

拌合机工作循环:装料、拌合、卸料。

拌合设备生产能力,取决于:设备容量、台数、生产率。

(背表)生产能力为150m3/h的拌合系统,属于中型拌合系统。

(背表)生产能力为2万m3/月的拌合系统,属于中型拌合系统。

Qh=KhQm/(m·n),每个字母含义为:___、___、___、___、___。

Qh≥1.1SD/(t1-t2),每个字母含义为:___、___、___、___。

4.1.2 混凝土运输方案

(➋)辅助运输浇筑方案有:汽车、皮带机、履带式起重机。

混凝土自由下落高度不宜大于2m,超过时,采取缓降措施。

自卸车装载混凝土的厚度不小于40cm。

混凝土自由下落高度不宜大于2m。

泵送混凝土之前应先泵送砂浆润滑。

泵送混凝土最大集料粒径不应大于导管直径的1/3。

间歇时间超过45min清除混凝土泵的混凝土。

砼拌合过程中,按不合格材料处理情况:___、___、___、___。

砼运输过程中,按不合格材料处理情况:___、___、___、___。

4.1.3 混凝土的浇筑与养护

浇筑前准备作业:基础面处理、施工缝处理、立模、钢筋、预埋件及止水安设、开仓前全面检查。

砂砾地基,先清除杂物,再整平建基面,最后浇10~20cm低强度混凝土作垫层,防漏浆。

土基,先铺碎石、再盖上湿砂、然后压实后,最后浇混凝土;

(背)岩基,基础面处理步骤:清表、冲洗、若有去污。

施工缝处理过程:受力小、凿毛、涂浆1~2cm。

施工缝,高压水冲毛,5~20h;风砂枪冲(打)毛,1~2d。

平铺法、台阶法铺料厚度大于30cm,斜层浇筑法坡度小于10°。

分块尺寸和铺层厚度:受混凝土运输浇筑能力的限制。

铺料间隔时间主要受混凝土初凝时间、温控要求的限制。

铺料允许间隔时间,指混凝土拌合楼出机口到覆盖上层混凝土为止的时间。

出机口混凝土坍落度超过最大允许值时,按不合格料处理。

三个时间:混凝土养护时间不宜少于28天。塑性混凝土洒水养护时间6~18h。常态混凝土应在初凝后3h开始保湿养护。

低塑性混凝土:浇筑完毕后喷雾养护。

4.1.4 混凝土温度控制

入仓温度:指下料后平仓前测得的混凝土深5~10cm处的温度。

浇筑温度指:砼平仓振捣后,覆盖上层砼前,距砼表面下5~10cm处的砼温度。

温控指标:出机口温度、浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却、表面保护。

常态混凝土粗骨料预冷措施采用:风冷、浸水、喷淋冷水。

加冰拌和混凝土时,宜采用片冰或冰屑。

常态混凝土应在初凝后3h开始保湿养护。

混凝土浇筑后温度控制宜采用措施:冷却水管通水冷却、表面流水冷却、表面蓄水降温。

高温季节,常态混凝土终凝后可采用措施:表面流水冷却、表面蓄水降温。

4.2.1 模板的分类与模板施工

采用滑模的有:闸墩、混凝土面板、防浪墙、闸底板、廊道。

识图:1—支承钢架;2—钢模板;3—花篮螺杆;4—行驶轮;5—轨道。

(➊)拆移式模板的标准尺寸有:大型100cm ×(325~525)cm、小型(75~100)cm×150cm。

(➋)模板设计时,新浇筑混凝土重量按24~25kN/m³计算。

成型后的偏差不应超过模板安装允许偏差的50%~100%。

侧面模板拆除时,混凝土强度达到25×105Pa。

悬臂梁跨度为1.8m,底模拆除时,混凝土强度达到75%。

非悬臂梁跨度为8m,底模拆除时,混凝土强度达到75%。

4.2.2 钢筋的加工安装技术要求

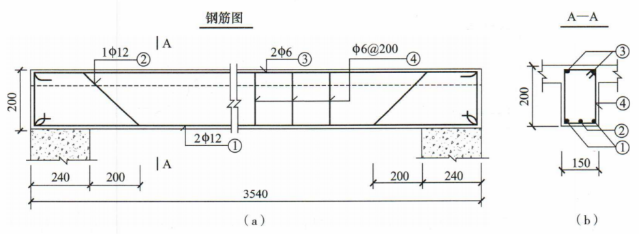

识图:是机械连接接头,是无弯钩搭接。

→双层钢筋的顶层钢。

算量:

nΦd@s,n根数,Φ类型,d直径,@s间距。

(➋)钢筋直径大于12mm的叫重筋。

钢筋代换,应按强度相等的原则进行。高一级换低一级,采用改变直径而不是改变根数。同钢号,直径不超过4mm,面积98%或103%。

箍筋等距离代换公式为:(fy1×AS1÷d1=fy2×AS2÷d2)。箍筋下料长度=周长+弯钩调整。

调直机调直后钢筋,表面伤痕不得使截面面积减少5%。

焊接(机械连接)接头,受拉区:50%,受压区:无;绑扎接头,受拉区:25%,受压区:50%。

焊接与绑扎接头距钢筋弯起点不小于10d。

4.3.1 混凝土坝的施工分缝分块

重力坝分缝有:横缝、纵缝、水平施工缝。

横缝作用:减小温度应力,满足混凝土浇筑能力、满足温控要求,适应不均匀沉降。

纵缝作用:减小温度应力、适应混凝土浇筑能力、散热。

拱坝为了:温控及防止收缩裂缝和满足混凝土浇筑能力的要求,需分层分块浇筑。

需要进行接缝灌浆的缝:重力坝横缝、拱坝横缝、竖缝、斜缝、错缝。

下图属于纵缝之错缝。

4.3.2 混凝土坝的施工质量控制

外观质量检查包括:裂缝、蜂窝、麻面、错台、模板走样。

试件不合格,可从<结构物>中钻孔取芯(或)无损检验再次检测。

已建成的(普通混凝土)结构物:应进行钻孔取芯和压水试验。

已建成的(钢筋混凝土)结构物:以无损检测为主,必要时钻孔取芯。

混凝土的强度及抗渗性能检查方法:压水试验、钻孔取芯、无损检测。

4.4.1 碾压混凝土的施工工艺及特点

掺入粉煤灰作用是:减少初热,增加后强,简化温控措施、降低成本。

RCC工法碾压厚度:30cm。

RCD工法碾压厚度:50cm、75cm、100cm。

碾压试验确定,碾压遍数、振动碾行走速度。

4.4.2 碾压混凝土的施工质量控制

碾压混凝土配合比:掺合料掺量、水胶比、砂率、单位用水量、外加剂。

天然砂石料时,三级配碾压混凝土的砂率为28%~32%。

VC值是评价碾压混凝土干湿度的指标。

VC太大,说明拌合料干,不易压实。

碾压混凝土压实质量的评价指标是相对压实度。

压实密度检测采用:核子水分密度仪、谐波密实度计、加速度计。

目前多采用:挖坑填砂法和核子水分密度仪方法检测。

碾压混凝土的养护和防护(2019(1)案例)

(1)

➊正常施工过程中:仓面应保持湿润。

➋不正常施工过程中:大风、干燥、高温气候下施工时,可采取仓面<喷雾>措施。

(2)正在施工和刚碾压完毕的仓面,应防止外来水流入。

(3)养护:➊终凝后应立即进行<保湿>养护。➋对水平施工缝,养护应持续至上一层碾压混凝土开始铺筑为止。➌对永久外露面,宜养护28d以上。➍台阶棱角应加强养护。

红色,未化简

VeBe仪用于测定碾压混凝土的稠度。

碾压混凝土强度在施工过程中是以监测密度进行控制的。

核子密度仪抽样:每铺筑100~200m2一个检测点,每层3个检测点,压实后1h内进行。

钻孔取样评定内容:芯样获得率、压水试验、物理力学性能、芯样断口位置及形态描述、芯样外观描述。

芯样获得率,评价均质性;压水试验,评价抗渗性;

芯样外观描述,评价均质性和密实性。

5.1.1 堤身填筑施工方法

(必须/不需要)按设计要求对堤基进行清理。

老堤加高培厚,清理范围包括堤顶和堤坡。

地面起伏不平,应按水平分层填筑,不得顺坡铺填。

地面坡度陡于1:5时,应削坡削至1:5。

机械施工时段长不应小于100m。

作业面应分层统一铺土,统一碾压,上、下层的分段接缝应错开。

相邻施工段的段间出现高差,应以斜坡面相接,结合坡度为1:3~1:5。

碾压行走方向,应平行于堤轴线。

防汛抢护原则:前堵后导、强身固脚、减载平压、缓流消浪。

漏洞以“前截后导、临重于背”为原则。

管涌的抢护在背水面,采取措施:反滤导渗,控制涌水,留有渗水出路。

应对措施,分别是:

前截后导,临重于背,对应漏洞险情;加高抢护,对应漫溢险情;

反滤导渗,控制涌水,对应管涌险情;堵口抢筑,对应决口险情;

抢修启闭设备,对应启闭机不能开启险情;墙后减载,对应墙体前倾、滑移。

5.1.2 护岸护坡的施工方法

堤岸防护工程分为:坡式(平顺)护岸、坝式护岸、墙式护岸。

5.2.1 水下工程施工

水下作业技术参数:船舶前移量、横摆速度、机具下放深度、排泥口吹填土堆集速度。

疏浚,采用顺流开挖方式,吹填,采用逆流开挖方式。

吹填,顺流施工法的船型是抓斗船。

分段施工情形:_____、_____、_____、_____、_____。

分条施工情形:_____、_____、_____、_____。

分层施工情形:_____、_____、_____、_____、_____、_____。

分条、施工原则是:远土近调、近土远调。

分层,施工原则是:上层厚、下层薄。

红色

5.2.2 水下工程施工质量控制

(横)断面中心线偏移不应大于1m。

水下边坡按台阶形开挖时,超欠比应控制在1.0〜1.5。

局部欠挖如超出下列规定时,应进行<返工>处理:

①欠挖厚度小于设计水深的5%,且不大于0.3m。②横向浅埂长度小于设计的5%,且不大于2m。③纵向浅埂长度小于2.5m。④超挖面积不大于5m2

测量成果报监理审查复核后,14日内完成单元工程质量评定。

第三方检测单位,工程完工后7日内对进行抽样检测。

验收主持单位应在工程完工14日内及时组织验收。

法人与施工单位工程交接工作的时间30个工作日内。

6.1.1 水闸的分类及组成

图中,1~18各对应什么部位_______________________________。

水闸的排水反滤设施一般布置在海漫部位。

水闸下连段包括:消力池、护坦、海漫、下游防冲槽、下游翼墙、两岸的护坡。

6.1.2 水闸主体结构的施工方法

水闸混凝土施工原则:先主后次、先深后浅、先重后轻、先高后矮。

施工缝的位置应设在结构受力较小的部位。

止水部位混凝土浇筑注意事项:不设置、不冲撞、不触及、适当推迟。

浇筑二期混凝土时,应采用补偿收缩细石混凝土。

门槽二期混凝土入仓时,注意事项________________________。

门槽二期混凝土振捣时,注意事项________________________。

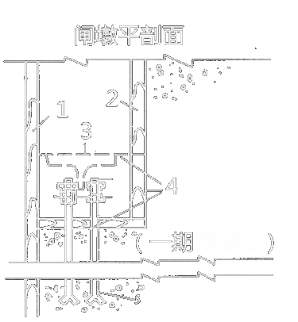

左图,1闸墩模版、2门槽模版、3撑头、4基础螺栓、5侧导轨、6门槽角钢、7滑轮导轨。

中图,1闸墩模版、2门槽模版、3导轨剖面图、4二期混凝土边线、5.基础螺栓。

右图,1垂直平面控制点、2预埋钢筋、3预留槽、4底槛、5侧轨、6样尺、7二期混凝土。

6.1.3 闸门的安装方法

闸门标志:制造厂名、产品名称、生产许可证标志及编号、制造日期、中心位置、总重量。

埋件资料:设计图样、施工图样和技术文件、闸门出厂合格证、闸门制造验收资料和出厂检验资料、闸门制造竣工图或能反映闸门出厂时实际结构尺寸的图样、发货清单、到货验收文件及装配编号图、安装用控制点位置图。

下图,1主轮、2____、3____、4____、5止水、6____、7反轨、8主轨。

闸门启闭,闸门安装完毕后,需作全行程启闭试验。

启闭试验目的是:门叶启闭灵活无卡阻现象,闸门关闭严密,漏水量不超过允许值。

工作闸门作动水启闭试验,事故闸门作动水关闭试验。

6.1.4 启闭机与机电设备的安装方法

型号“QL2×80D”的启闭机属于螺杆式启闭机。

型号“QP-□×□-□/□”的启闭机属于卷扬式启闭机。

启闭机试验包括:空运转、空载、动载(1.10)、静载(1.25)试验。

6.2.1 泵站的布置

主泵房相关工作:________________________________,

对应施工顺序为:10→3→2→7→9→6→12。

①老堤加高培厚、②进水流道层、③高压旋喷桩防渗墙、④出水池底板、⑤清污机桥、⑥电机层、⑦水泵层、⑧清污机安装、⑨联轴层、⑩钢筋混凝土方桩、⑪进水池、⑫厂房。

6.2.2 水电站的布置

低水头、大流量的是河床式水电站。

平水建筑物包括:压力前池、调压室。

6.2.3 水轮发电机组与水泵机组安装

冲击式水轮机:水斗式、斜击式、双击式。

反击式水轮机:混流式、轴流式、斜流式、贯流式。

(➊)低水头、大流量水电站,选用贯流式水轮机。

(➊)大型水斗式水轮机的应用水头为300~1700m。

(➊)HL 220-LJ-500, 220代表转轮型号,500代表转轮直径。

水泵的分类:叶片泵、容积泵、其他类型泵。

叶片泵包括:离心泵、轴流泵、混流泵。

(➋)可以连续给液体施加能量的是叶片泵。

(➊)20Sh-19,20代表进口直径,19代表比转数。

7.1.1 河流上修建永久性拦河闸坝的补救措施

水资源属于国家所有。

江河、湖泊、地下取水(实行、不实行)取水许可制度。

农村集体组织水塘的水(实行、不实行)取水许可制度。

水法第四条:开发、利用、保护、节约、防治水害。

水工程定义:开发、利用、保护、控制、调配。

(开发、利用、节约、保护、防治、控制、调配)

7.1.2 水工程保护的规定

判断题:生产(建设活动、建设项目)有(禁止、限制)性规定。

判断题:生产(建设活动、建设项目)有(禁止、限制)性规定。

水工程保护范围内,禁止从事危害安全的爆破、打井、采石、取土等活动。

管理范围内限制性活动有:建桥梁、修码头、铺设跨河电缆、铺设跨河管道。

水工程定义(凯莉包):开发、利用、保护、控制、调配。

水工程定义(百科):①防洪、②农田水利(排灌)、③发电、④航道及港口、⑤城镇供水排水、⑥环境水利、⑦河道堤防、⑧海堤、⑨海涂围垦。

堤防工程的护堤地属于堤防工程的(管理、保护)范围。

水工程的(管理范围、保护范围)视为为水工程设施的组成部分。

堤防工程的护堤地属(工程管理范围、堤防设施组成部分)。

河长体系分为四级。职责为:水资源保护、整治围垦湖泊、水环境治理、水污染防治。

水闸建筑物覆盖范围以外,水闸两侧管理范围宽度最少为30m。

7.1.3 水资源规划及水工程建设许可的要求

水资源规划按层次划分为:全国战略、流域、区域规划。

水工程(水法):(水库、码头、河道堤防、跨河桥梁、水闸)需办理规划同意书。

7.2.1 防洪规划方面的规定

无。

7.2.2 在河道湖泊上建设工程设施的防洪要求

防洪区是,分为:洪泛区、蓄滞洪区、防洪保护区。

蓄洪区属于(洪泛区、防洪保护区、滞洪区、防洪区)。

在蓄滞洪区内建造的房屋屋顶形式应当采用平顶式。

在蓄滞洪区内建设非防洪建设项目,未编制洪水影响评价报告且逾期不改正的,最多可处以5万元罚款。

7.2.3 防汛抗洪方面的紧急措施

防汛抗洪工作实行各级人民政府行政首长负责制。

河道在汛期安全运用的上限水位是指保证水位。

7.2.4 防汛抗洪的组织要求

方针:实行“安全第一,常备不懈,以防为主,全力抢险”的方针。

原则:遵循团结协作和局部利益服从全局利益的原则。

7.3.1 修建工程设施的水土保持预防规定

产生水土流失的基本动力是降雨。

水土流失程度用侵蚀模数表示,即单位时间内单位面积上土壤流失的数量。

水土流失潜在的区域,水土流失预防区;对水土流失严重的区域,水土流失治理区。

水土流失防治指标:扰动土地整治率、水土流失总治理度、土壤流失控制比、拦渣率、林草植被恢复率、林草覆盖率。

一级标准:国家级...\\\、省级重点预防保护区。二级标准:省级...\\\。

7.3.2 水土流失的治理要求

在陡坡地上开垦种植农作物,坡度不得陡于25度。

水土保持措施需要作出重大变更时,其变更方案应经原审批机关批准。

三同时是指:同时设计、同时施工、同时投产使用。

水土保持方案分为:水保方案报告书、水保方案报告表。

水土保持措施分为:防冲、储存、覆垦、利用、植物措施。

7.4.1 大中型水利水电工程建设征地补偿标准的规定

移民安置采取(前期补偿、补助)与(后期扶持)相结合的办法。

征地补偿移民安置原则是:以人为本、顾全大局、节约利用土地、可持续发展、因地制宜、统筹规划。

征地补偿移民管理体制是:政府领导、分级负责、县为基础、项目法人参与。

属于国家重点扶持的项目,其用地可以以划拨方式取得。

水利水电建设用地,一次报批、分期征收、按期支付。

土地补偿费和安置补助费与铁路项目(同等、不同等)标准。

7.4.2 大中型水利水电工程建设移民安置工程实施与验收的规定

无。

8.1.1 标准的使用要求

水利技术标准按层次共分为五级。

水利技术标准包括:国家、行业、地方、团体、企业标准。

技术标准编制过程:起草、征求意见、审查、报批(四个)阶段。

8.1.2 标准的框架

技术标准体系结构:功能序列、专业门类<构成>。



8.2.1 强制性标准

开敞式高压配电装置的独立开关站,四周设置的围墙高度2.2m。

地网分期工程,校核投产接地装置的接触、跨步电位差。

操作平台栏杆高度120cm,横挡间距35cm,挡板高度30cm。

高处专业使用脚手架平台,临空边缘应设高度1.2m的防护栏杆。

安全网距工作面的最大高度3m,水平投影宽度2m。

泵站基坑深井降水水泵应设置不少于2个独立的电源供电。

人货两用的施工升降机严禁人货同时运送。

地下洞室开挖施工过程中洞内氧气体积不应少于20%。

过水土石围堰的堰顶安全加高值不低于____m。(错题)

核子水分-密度仪放射源泄露检查的为6个月。

当可能坠落的高度超过24m时,应设双层防护棚。

载人提升机械安全装置:上限位装置(上限位开关)、上极限限位装置(越程开关)、下限位装置(下限位开关)、断绳保护装置、限速保护装置、超载保护装置。

氨压机车间符合的规定:____、____、____、____、____。

工业混杂区及商业中心区,夜间,等效声级限值50dB(A)。

从事尘、毒噪声等职业危害的人员,每一年一次职业体检。

设计建基面、设计边坡附近,严禁洞室爆破或药壶爆破施工。

拱脚下部开挖面至拱脚线最低点的距离1.5m。

顶拱混凝土衬砌强度不应低于设计强度的75%。

竖井单向自下而上开挖,距贯通面5m时,应自上而下贯通。

采用电力起爆方法,装炮时,可在30m以外用投光灯照明。

地下相向开挖30m,通知一端暂停工作。15m,单头贯通。

斜井相向开挖,距贯通尚有5m长地段自上端向下打通。

警戒线距建筑物外边线的距离10m。安全防护棚高度2.5m。

运输人员的提升设备的钢丝绳的安全系数12。

侧面模板拆除时,混凝土强度达到25×105Pa。

悬臂梁跨度为1.8m,底模拆除时,混凝土强度达到75%。

非悬臂梁跨度为8m,底模拆除时,混凝土强度达到75%。

单向开挖隧洞,安全地点至爆破工作面的距离为200m。

8.2.2 推荐性标准

施工现场的消防通道宽度为3.5m。

易燃、可燃材料堆集场距建筑物不小于3m。

(背表)塔吊与外电架空线路(380V),水平距离4m。

(背表)马路与外电架空线路(380V),垂直距离6m。

(背表)起重机械从220kV高压线通过, 垂直距离6m。

地上变压器:高台高0.5m,栅栏高1.7m,外廓距离1m。

杆上变压器:安装高度2.5m。

压力钢管内,照明电压上限为12V。

行灯电源电压,为36V。

高作定义:坠落高度基准面2m和2m以上的高处进行作业。

高作分级:一级[2~5m)、二级[5~15m)、三级[15~30m)、特级[30m~)。

高作分类:一般、特殊。

特殊高处作业:风、雪、夜、雨、悬空、异温、电、抢救。

遇到六级及以上大风天气不得高处作业。

三宝:安全帽、安全带、安全网。

三证:厂家安全生产许可证、产品合格证、安全鉴定合格证书。

安全帽检查试验周期为每年一次。

安全带检查内容:绳索、皮带、销口。

人力搬运爆破器材,每人一次以25~30kg,搬运者之间距离3m。

视线良好行驶,时速20km(工区内15km);山区5km。

平坦道路间距50m,上下坡应间距30m。

信号为鸣10s、停、鸣10s、停、鸣10s,属于起爆信号。

装药和堵塞使用木、竹制做的炮棍。严禁使用金属棍棒装填。

点燃导火索应使用香或专用点火工具,严禁使用火柴、香烟和打火机。

同一爆破网路内的电雷管,电阻值应相同。

康铜桥丝电阻极差0.5Ω,镍铬桥丝电阻极差0.25Ω。

网路中的支线、区域线和母线各自的两端应短路、绝缘。

雷雨天严禁采用电爆网路。

导爆索只准用快刀切割,不得用剪刀剪断。

采用电力起爆方法,装炮时,可在30m以外用投光灯照明。

地下相向开挖30m,通知一端暂停工作。15m,单头贯通。

竖井单向自下而上开挖,距贯通面5m时,应自上而下贯通。

9.1.1 设计资质(红色)

9.1.2 施工资质

(旧)水利资质序列:总承包、专业承包、劳务分包。

(新)水利资质序列:综合资质、总承包、专业承包、专业专业。

总承包序列分为____个等级,专业承包序列分为____个等级。

总承包乙级业务承担范围:______________________________。

9.2.1 水利水电工程施工工厂设施

施工工厂设施任务:制备施工所需的建筑材料、供应水、电和压缩空气、建立工地内外通信联系、维修和保养施工设备、加工制作非标准金属构件。

(背表)设计生产能力为400m3/h的砼生产系统,属于大型。

混凝土生产系统单位小时生产能力可按月高峰强度计算。

Qh=KhQm/(m·n),每个字母含义为:___________________。

Qh≥1.1SD/(t1-t2),每个字母含义为:___________________。

砼,变冷的方法:冷水拌合、加冰搅拌、骨料堆场降温、预冷集料;变热的方法:热水拌合、加热集料。

一般<不把>胶凝材料选作预冷或者预热材料。

骨料预冷方法:水冷法、风冷法、真空汽化法、液氮预冷法。

低温季节气温标准:5d+5℃<或>5d-3℃。

施工供水量应满足日高峰生产用水和生活用水,并消防用水量进行校核。

一类负荷:小命没了;二类:土和混凝土;三类:加工厂。

9.2.2 水利水电工程施工现场规划

施工场地分区有:主体工程施工区、施工工厂区、当地建材开采区、工程存、弃渣场区、仓库、站、场、码头等储运系统区、机电、金属结构和大型施工机械设备安装场区、施工管理及生活区、工程建设管理及生活区。

材料储存料公式为q=QdK/n,Q代表高峰年需要材料储存量、d代表需要材料的存储天数。

下图对应:A木工加工场、B油库、C仓库、D砼拌合站、E生活区。

9.2.3 水利水电工程施工进度计划

全过程:筹建期、准备期、主体工程施工期、完建期。

总工期:准备期、主体工程施工期、完建期。

筹建期工作,包括:对外交通、施工供电、通信系统、征地、移民、招标、评标、签约。

网络图计算:

9.2.4 水利水电工程专项施工方案

专项施工方案内容:工程概况、编制依据、计划、工艺技术、安全保证措施、劳动力计划、计算书及相关图纸。

专项施工方案由:技术、质量、安全(审核)。

专项施工方案由:技术负责人、监理总监、法人备案(签字)。

专家论证方案由:技术负责人、监理总监、法人负责人(签字)。

专项、专家(数字PK):基5、高8跨18、100-200-300、20-50-150。

专项、专家(中文PK):拆除爆破、围堰用电、地下暗挖人工16m、水上水下、沉井顶管。

9.3.1 建设项目管理专项制度

老三项:

“三项”制度:项目法人责任制、招标投标制、建设监理制。

项目法人(责任制、负责制)。

大、中、小型工程人数按照30人、12人、6人配备。

(删)水利项目设计可不招标的情况有:___________________。

(删)设计标,招标人与中标人签订合同后7个工作日内补偿。

(判断题)监理单位按照(监理规范)对项目进行管理。(×)

监理实行总监理工程师负责制

新三项(代建制):

代建单位对项目施工准备阶段至竣工验收阶段进行管理。

监理单位不符合代建单位资质条件。

代建制项目在可研阶段提出代建方案,施工准备阶段前选定代建单位。

实施水利工程建设项目代建制时,施工招标的组织方为代建单位。

(➋)支付代建单位的奖励资金一般不超过代建管理费的10%。

新三项(PPP):

PPP实施程序:项目储备、项目论证、社会资本方选择、项目执行。

项目合作期低于10年不纳入PPP项目库。

BOT、BOOT、BOO、TOT各代表建设→运营→移交、建设→拥有→运营→移交,建设→拥有→运营、移交→运营→移交。

实施机构,组织起草PPP项目合同草案。

社会资本方的选择方式包括:公开招标、邀请招标、竞争性谈判方式。

PPP项目公司可由:社会资本方出资组建,或政府+社资方出资组建。

PPP项目公司向政府移交项目的过渡期是12个月。

实施机构对履行PPP项目建设与运行管理责任进行监管。

新三项(信用):

信用等级分为:AAA很好、AA良好、A较好、B一般、C较差三等五级。

综合得分80分,信用等级为AA良好。

信用评价公示期7个工作日;在公示期内,提出异议;15个工作日内回复。

水利建设市场主体信用等级有效期为3年。

市场主体信用信息分为:基本信息、良好行为记录信息、不良行为记录信息。

不良行为记录信息分为:一般不良、较重不良、严重不良。

一般不良,包括:责令整改、约谈、停工整改、通报批评、建议解除合同。

较重不良,包括:警告、罚款、没收违法所得、没收非法财物。

严重不良,包括:责令停产停业(含停业整顿)、暂扣许可证或执照、吊销许可证、执照或者资质证书(含降低资质等级)。

公开期限-1:基本,长期;良好,1年;

公开期限-2:一般不良,1年;较重不良,1至2年;严重不良,1至3年。

扣分标准:2023版教材,P179。

9.3.2 工程安全鉴定

水闸在首次安全鉴定后,以后应每隔10年进行一次鉴定。

水库大坝首次安全鉴定,应在竣工验收后6~10年年内进行。

水闸工程,存在严重损坏,除险加固后,能正常,三类闸。

大坝工程,存在较严重安全隐患,不能正常运行,三类坝。

大坝安全鉴定报告书由鉴定承担单位、安全评价单位编制。

水库验收前应进行蓄水安全鉴定。

水库蓄水安全鉴定由法人负责组织实施。

9.3.3 水利工程建设稽察、决算及审计的内容

稽察发现质量管理制度未建立,可以认定问题性质为严重。

水利工程竣工财务决算应由法人编制。

法人的法定代表人对竣工财务决算的真实性、完整性负责。

大中型项目投资标准:非经营,3000万元;经营性,5000万元。

大中型水利工程预留费用控制在(总概算)的3%以内。

待摊投资的待摊方法有按实际发生数、概算数的比例分摊。

水利审计按建设过程分为:开工、建设期间、竣工决算审计。

审计部门对竣工决算的真实性、合法性、效益性审计监督评价。

竣工决算审计包括:准备、实施、报告、终结四个阶段。

审计终结阶段工作包括:整改落实、后续审计。

项目法人在收到审计结论60个工作日内执行完毕。

审计方法包括:详查法、抽查法、核对法、调查法、分析法、其他方法。

其中,其他方法包括:(1)按照审查书面资料的技术,分为:审阅法、复算法、比较法等。(2)按照审查资料的顺序,分为:逆查法、顺查法等。(3)实物核对的方法,分为:盘点法、调节法、鉴定法等。

竣工决算审计是:竣工结算调整、竣工验收、财务决算审批、法人任期经济责任评价的重要依据。

9.3.4 工程建设创建活动

文明工地创建标准:体制机制健全、质量管理到位、安全施工到位、环境和谐有序、文明风尚良好、创建措施有力。

不得申报文明工地情形:__、__、__、__、__、__、__、__。

获得“文明工地”可作为:主体信用、大禹奖、安全生产标准化评审的参考依据。

申报文明工地的项目,已完工程量应达全部工程量的_____%。

一个文明建设工地按:一个工程项目、一个标段、几个标段联合申报。

项目经理评价的等级:A级,≥90、≤100、B级,≥80、<90、C级,≥70、<80。

项目经理评价指标:资格资历(20分)、工作业绩(50分)、信用记录(20分)、奖励荣誉(10分)。

9.4.1 水利工程施工监理的工作方法和制度

监理的工作方法:现场记录、发布文件、旁站监理、巡视检验、跟踪检测、平行检测、协调。

平行检测的费用由发包人承担。

水利工程建设监理单位资格等级分为:甲级、乙级、丙级。

水利工程监理单位的监理人员中,不划分专业的是总监理工程师。

总监理工程师,可授权给副总监理工程师的是调整监理人员。24版,P264-266,12条内容。

审批分部工程开工申请报告是监理工程师。24版,P264-266,监理工程师职责:18条内容。

9.4.2 水利工程施工监理工作的主要内容

开工前,监理工程师应检查发包人施工图纸、基准点的移交、施工用地、道路、供电、供水、通信等。

开工条件的控制包括:签发开工通知、分部工程开工、单元工程开工、混凝土浇筑开仓。

平行检测,土方数量5%。

9.4.3 水力发 电工程监理质量控制的内容

9.4.4 水力发 电工程监理合同费用控制的内容

水电工程项目划分为:单位、分部、分项、单元工程。

工程质量检验按:单位、分部、单元工程进行。

水电变更,分为:重大、较大、一般、常规设计变更。

10.1.1 水利行业施工招标投标的主要要求(招标程序)

《招标文件》中,不加修改引用:投标人须知、评标办法、通用合同条款。

《资格预审文件》中,不加修改引用:申请人须知。

最高投标限价知识点:____________________________。

标底知识点:____________________________。

招标公告和公示信息应当在中公网或者省公网发布。

招标文件的发售期5日。

组织踏勘和投标预备会知识点:Y/N组织、Y/N参加、No分别组织、先勘再会。

投标人发现:缺页或不全:立即;有疑问:17天澄清;有异议:10日前提出。

招标文件的澄清和修改15天<且>影响编制,延长投标截止时间。

招标文件发出之日起至投标文件截止,至少20日。

开标知识点:________________________________。

拒收标书三种情形:_________、_________、_________ 。

招标评标办法:_________、_________ 。

详细评审因素:_________、_________、_________、_________ 。

中标候选人公示流程:_______、_______、_______、_______ 。

第一中标候选人被取消情形:______、______、______、______。

确定第二中标候选人,履行程序为:_________、_________。

电子招标投标交易平台运营机构<不得>_________。

10.1.1 水利行业施工招标投标的主要要求(公平公正,24版删除)

依法招标的项目不得以<特定>行政区域或者<特定>行业的业绩、奖项(作为)加分条件或者中标条件。属于:招标人(限制、排斥或非法干涉)投标人。

限定个人只能购买本地企业的服务、在边界设置关卡,阻碍本地产品运出、限制外地经营者在本地设立分支机构,属于:招标人(限制、排斥或非法干涉)投标人。

不退还投标保证金的银行同期存款利息属于:影响生产经营成本标准、影响生产经营行为标准、商品和要素自由流动标准、市场准入和退出标准。

10.1.1 水利行业施工招标投标的主要要求(投标条件)

财务状况表包括:资产负债表、现金流量表、利润表、财情书。

类似工程业绩,包括:功能、结构、规模、造价。

投标人业绩,包括:中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)、合同工程完工证书的复印件。

信用,AAA:很好、AA:良好、A:较好、B:一般、 C:较差。

水利建设市场主体信用等级<有效期>为3年。

项目经理满足要求:_______、_______、_______ 、_______。

判断题:单位负责人为同一人或者存在控股、管理关系的不同单位,不得参加同一标段投标或者未划分标段的同一招标项目投标。(√)

投标企业提供证书包括:_______、_______ 、_______。

项目经理提供证书包括:_______、_______ 、_______。

10.1.1 水利行业施工招标投标的主要要求(投标程序)

投标文件份数是正本1份,副本4份。

投标截止前修改投总报价,应同时修改“清单”中的单价和措施费报价。

投标保证金一般不超过合同估算价的2%,最高不得超过80万元。

投标人不按要求提交投标保证金的,其投标文件作无效标处理。

退投标保证金:签订合同后5日内,向中、未中人退还本金+利息。

投标人:撤销、不签合同、不交履保金,投标保证金将不退还。

已收取投标保证金的,应当自收到撤回通知之日起5日内退还。

细微偏差,拒不补正的,在详细评审时可以对其作最不利的量化。

投标文件中的大写金额和小写金额不一致的,以大写为准。

总价与单价不一致,以单价为准,但明显小数点错误除外。

水利工程施工招标投标有效期一般为56天。

定标未能在有效期完成,拒绝延长,退保证金;同意延长,保证金也延长而且不改标书。

属于投标人相互串通投标:______、______、______、______。

视为投标人相互串通投标:______、______、______、______。

异议类型包括:资审文件、标书、开标、评标结果。

异议步骤:第1步,投标人→招标人;第2步,投标人→招标办。

异议时间:2-3、10-3、0-0、3-3-0-3。

10.1.2 水利水电工程施工合同文件的构成

合同附件格式,包括:合同协议书、履约担保、预付款担保。

合同文件,包括:协议书、中标通知书、投标函、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价工程量清单、其他。

投标文件格式,包括:_______、_______、_______、_______、_______、_______、_______、_______、_______、_______、_______、_______、_______。

招标图纸作用:用于在履行合同中作为<衡量变更>的依据。

投标图纸作用:用于在履行合同中<检验>承包人是否按其投标时<承诺>的条件进行施工的依据。

10.1.3 发包人的义务和责任

开工流程:先有,再有(开工日期、开工通知),7d。

14d内未进场施工,接到通知7d内交延误报告。

延误报告内容:不能及时进场的原因、补救措施。

场地范围图内容:永久、临时占地的范围和界限;

施工场地资料:地质图纸和报告,地下障碍物图纸。

甲供材内容:名称、规格、数量、价格、交货方式、交货地点、交货日期。

承包人要求更改发包人设备交货地点,应事先报请监理批准。

甲供材费用处理办法:________________、________________。

合同争议处理方法有:协商、争议评审组评审、仲裁、诉讼。

10.1.4 承包人的义务和责任

履约担保:when中标后,签订合同前交,交(合同)10%,when完工证书28d退。

建筑业企业需缴纳保证金有:投标保证金、履约保证金、质量保证金、农民工工资保证金。

长期换项目经理流程:发包人同意、14d通知发包人+监理。

短期换项目经理流程:监理同意、派代表代行其职责。

不利物质条件定义:不能预测、可以避免、可以克服、客观情况。

不利物质条件处理方法:赔钱赔工期、变更处理。

乙供材,乙报监理审批:品种、规格、数量、供货时间、供货人。

乙供材,乙向监理提交:质量证明文件、质量标准。

两点一线:合同签订14d内,甲向乙提供基准点、基准线、水准点。

乙收到资料的28d,将施工控制网交监理审批,监理14d内批复。

补充地质勘探:永久,费用发包人承担;临时,费用承包人承担。

10.2.1 水利水电工程项目法人分包管理职责

合同中<约定>采用工程分包的,(事先)应当明确分包单位的:设备资源、资质、名称、管理人员、业绩、分包内容。

主要建筑物有:堤坝、泄洪建筑物、输水建筑物、电站厂房、泵站。

主要建筑物的主体结构由设计单位明确。

下列情况:变更、承包人自己、专利,法人可向承包人推荐分包人。

推荐后如承包人<同意>,则签合同,负责任;

推荐后如承包人<拒接>,则自己找、法人同意。

下列情况:老天爷造成,经上机同意,法人可以指定分包人。

指定分包人直接对法人负责。

10.2.2 水利水电工程承包单位分包管理职责

水利工程分包按分包性质分为:工程分包、劳务作业分包。

采用劳务分包的,承包单位须将拟分包单位的:资质、工种、数量、名称、管理人员、业绩等情况报(监理)单位审核,报(建设)单位审批。

承包人应在分包合同签订个7工作日内,送发包人备案。

项目、技术、财务、质量、安全必须是本单位人员。

本单位人员是指合同、工资、社保。

承包人未设立现场管理机构的属于转包。

“工程款支付凭证上载明的单位与施工合同中载明的施工单位不一致”的情形属于挂靠。

将工程分包给不具备相应资质或安全生产许可证的单位或个人施工的属于违法分包。

10.2.3 水利水电工程分包单位管理职责

禁止分包人将工程违法分包。

(➊)合同问题包括:一般合同问题、较重合同问题、严重合同问题、特别严重合同问题。

(➋)合同问题包括:一般合同问题、较重合同问题、严重合同问题。

签订的劳务合同不规范问题属于______方面______合同问题。

10.2.4 施工管理条款(1.质量管理)

隐蔽部位,监理要求复检,复检合格,发包人承担费用、工期,(Yes、No)利润;

若复检不合格,承包人承担费用和工期,(Yes、No)支付利润。

缺陷责任期(工程质量保修期)从工程通过合同工程<完工验收后>开始计算。

水利水电工程质量保修期通常为<一年>,河湖疏浚<无工程质量保修期>。

10.2.4 施工管理条款(2.进度管理)

进度计划修订流程:________、________、________、________。

开工报审表内容:(施工道路、临时设施、材料设备、施工人员等)施组落实情况、工程的进度安排。

提前完工协议包括:新时间、新计划、新措施、新条件;新费用。

甲原因停工,乙怎么办____________________________________。

10.2.4 施工管理条款(3.变更管理

变更意向书:监理人→承包人发出。

变更意向书内容:变更内容、变更时间要求,图纸和资料。

变更估计原则:采用、参考、商定或确定。

变更指示内容:内容、进度、图纸和文件、目的、范围、工程量、技术。

暂估价定义:事定干、钱不定。

暂估价如何招投标:承包人不参与、承包人参与。

10.2.4 施工管理条款(4.价格调整)

公式1:

字母的含义:

P0要求:__________、__________、__________、__________。

公式2:△P=P0-max(P1,P2)×(1±r%)

公式3:

_________条件:S=1.15Q0×P0+(Q1-1.15Q0)×P1

_________条件:S=Q1×P1

10.2.4 施工管理条款(5.计量与支付)

单价子目特点:_________________________________________。

总价子目特点:_________________________________________。

预付款计算:

进度款申请单内容:工程价款、变更、索赔、预付款(+、-);质量保证金、其他。

进度款流程:交申请单、14天监理核查、28天给钱。

完工付款申请单:合同总价、已支付价款、应支付金额、(应扣的质保金)。

完工付款的流程:_______、_______、_______、_______。

两金不共存:_______________,两金留一金:_______________。

质保金不得高于工程价款<结算总额>的3%。

农民工

工资专用账户的用途______。注销条件_____。余额归___。

业主责任:_____________________;

总承包责任:___________________;

分包责任:_____________________。

10.2.4 施工管理条款(6.违约)

10.2.4 施工管理条款(7.索赔)

承包人提出索赔要求,发包人_____天内就予以答复。

监理人收到承包人索赔通知书后,答复索赔处理结果时间____天。

索赔流程:_______、_______、_______、_______、_______。

索赔函件有哪些:索赔意向通知书、索赔通知书、连续索赔通知书、最终索赔通知书。

索赔通知书内容:工期费用、原因理由、记录证明。

10.2.4 施工管理条款(8.合同解除的价款结算与支付)

承包人违法分包导致合同解除,对已经完成的质量合格建设工程,工程价款应_______。

11.1.1 建设项目的类型及建设阶段划分

建设程序:项目建议书、可研、初步设计、施工准备、建设实施、生产准备、竣工验收、后评价。

前期工作:项目建议书、可研、初步设计。

立项包括:项目建议书、可研。

水利项目按其功能和作用分为:公益性、准公益性、经营性。

水利项目实行:统一管理、分级管理、目标管理。

可研作用:技术可行、经济合理、环境可控、社会可控。

概算超过估算10%,需专题报告;超过15%,则需重编可研。

生产准备(运行准备)工作项目法人组织。

后评价中过程评价包括:前期工作、建设实施、运行管理。

后评价包括:过程评价、经济评价、社会及移民评价、环境及水土保评价、目标和可持续性评价、综合评价。

11.1.2 施工准备阶段的工作内容

施工准备工作:_____、_____、_____、_____、_____、_____。

施工准备条件:可研批准、环评批准、年度投资计划下达或建设资金已落实。

11.1.3 建设实施阶段的工作内容

工程开工之日起15个工作日,法人将开工情况的书面报告报项目主管单位和上一级主管单位备案。

施工详图提交施工单位前,应由监理签发。

按照政府监督、法人负责、社会监理、企业保证,建立健全质量管理体系。

项目法人对工程建设的质量工作负(领导责任、全面责任)。

水利设计变更分为:重大设计变更、一般设计变更。

泵站供电电压达到110kv以上属于重大设计变更。

水利工程重大设计变更应报初步设计批准。

工程规模发生(重大)变化的设计变更应事先征得可研同意。

不需要报原初设同意的变更是:主要建筑物形式变化、水库库容变化、堤防工程局部基础处理方案变化、主要料场场地变化。

11.2.1 水利工程验收的分类及工作内容

水利工程,法人验收:分部、单位、中间、完工。

水利工程,政府验收:阶段、专项、竣工。

工程验收结论应经2/3以上验收委员会(工作组)成员同意。

工程验收应在质量检验和质量评定的基础上进行。

验收资料具有:真实性、完整性、历史性。

11.2.2 水利工程项目法人验收的要求

法人验收流程,四根箭头:______、______、______、______。

法人验收流程,条件内容:__________、__________。

验收鉴定书内容:_____、_____、_____、_____、_____、_____。

(我是梦中传彩笔,欲书花叶寄朝云)

11.2.3 水利工程阶段验收的要求

阶段验收包括:导(截)流、下闸蓄水、通水验收、首(末)台机组启动、部分投入使用、其他。

政府验收流程,四根箭头:______、______、______、______。

截流验收流程,条件内容:__________、__________。

被验单位有谁:_____、_____、_____、_____、_____、_____。

水电站机组,带额定负荷运行72h;

泵站机组,带额定负荷运行24h<或>7d内累计48h。

11.2.4 水利工程竣工验收的要求

竣工验收应在:完工并满足一定条件(后1年)进行。

一定条件是指:泵站经过排水或抽水期;疏浚没有;其他工程经过6个月(经过一个汛期)至12个月。

竣工验收主持单位应在初步设计批准文件中确定。

竣工验收自查流程:___________________________________。

合同工程完工验收,(法人)与(施工单位)交接工作。

施工单位递交了:质量保修书、完成施工场地清理、提交有关竣工资料后,法人30个工作日内向(施工单位)颁发完工证书。

质量保修书内容:完工验收情况、保修范围和内容、保修期;保修责任、保修费用、其他。

移交内容包括:工程实体、其他固定资产、工程档案资料。

法人完成工程建设任务的凭据是竣工验收鉴定书。

11.2.5 水利工程建设专项验收的要求

竣工环境保护验收技术工作三个阶段:准备、验收调查、现场验收。

竣工环境保护验收中,建设单位成立验收工作组,工作组成员包括:设计单位、施工单位、环境影响报告书(表)编制机构、验收监测(调查)报告编制机构、专业技术专家组成。

验收调查应包括:工程前期、施工期、运行期<三个>时段。

判断题:水土保持设施竣工验收由项目法人主持。(√)

判断题:水土保持设施验收报告由项目法人编制。(×)

判断题:水土保持分部工程质量等级分为合格和优良。(√)

档案的保管期限分为:永久、30年、10年。

施工图没有变更,加盖(施工单位)竣工图章。

重绘的竣工图按原图编号。

标题栏包含:施工单位名称、图纸名称、编制人、审核人、图号、比例尺、编制日期。

重绘的竣工图,加盖(监理单位)竣工图审核章。

档案验收结果的等级有:优良、合格、不合格。

水利工程建设项目档案验收前,项目法人应组织参建单位编制档案自检报告。

参建单位3个月内向(项目法人)办理档案移交;

项目法人半年内向(运行管理单位)办理档案移交。

11.3 水力发电工程验收

水电阶段验收:截流验收、蓄水验收、水轮发电机组启动验收。

水电专项验收:枢纽工程、移民安置、环境保护、水土保持、消防、劳动安全与工业卫生、工程决算、工程档案。

蓄水验收申请,蓄水前6个月报送。

水轮机验收、特殊单项、专项验收,应由项目法人在验收前3个月向有关部门报送。

(截流验收、蓄水验收、水轮机验收、特殊单项、专项验收)

枢纽工程专项验收由省级人民政府能源主管部门负责。

省政府能源主管部门负责的验收:工程蓄水验收、专项验收、竣工验收。

12.1.1 水利工程项目法人质量管理职责

质量是工程在:安全、适用、经济、美观等方面反映。

建设工程合同包括:勘察、设计、施工。

监理属于委托合同。

项目考核得分占考核总分的40%。

年度考核得分为90分,相应其考核等级为A级。

12.1.2 水利工程施工单位质量管理职责

施工单位必须接受质监单位对:施工资质等级、质量保证体系的监督检查。

监理必须接受质监单位对:监理资格、质量检查体系、质量监理工作的监督检查。

水利保修期从工程(完工验收合格日/完工证书颁发日)算起。

水利工程保修期1年,疏浚工程保修期0年。

12.1.3 水利工程监理单位与检(监)测单位质量管理职责

监理质量控制考核内容:质量控制体系建立情况、监理控制相关材料报送情况、监理控制责任履行情况。

施工单位必须接受质监单位对:施工资质等级、质量保证体系的监督检查。

监理必须接受质监单位对:监理资格、质量检查体系、质量监理工作的监督检查。

12.1.4 水利工程勘察设计单位质量管理职责

勘测设计失误单位问责:通报批评、警示约谈、责令整改、责令停业整顿、降低资质等级、吊销资质证书。

勘测设计失误责任人问责:通报批评、警示约谈、书面检查、留用察看、调离岗位、降级撤职。

12.1.5 水利工程质量监督的内容

水利工程,质量监督方式以抽查为主。

水利工程,质量监督,从办理质监手续始,到竣工验委同意交付使用止。

质监机构的兼职监督员可来自招标代理、运行管理单位。

质监监督工作清单内容(12项内容)(24版P377):

___、___、___、___、___、___、___、___、___、___、___、__。

质量缺陷分为:一般质量缺陷、较重质量缺陷、严重质量缺陷。

认定的质量缺陷,采取的鉴定方法:常规鉴定、、权威鉴定。

责任人为注册执业人员的,追究方式:停止执业1年、5年内不予注册、吊销执业资格证书、罚款。

质监考核内容:质量监督计划、质量行为、实体质量检查、工程质量核备。

12.1.6 水利工程质量事故分类与事故报告内容

质量事故分为:一般、较大、重大、特大质量事故。

质量事故等级考虑因素:直接经济损失、对工期的影响、工程正常使用。

(背表1)处理不影响使用质量问题:质量缺陷、一般、较大、重大。

(背表2)土方开挖工程,直接经济损失20万元,处理后不影响工程正常使用和寿命。根据有关规定,该事故属于一般质量事故。

提出水利工程重大质量事故书面报告的时限为48h内。

12.1.7 水利工程质量事故调查的程序与处理的要求

调查权限:事故应由省水利厅组织调查的是(重大)质量事故。

四不放过原则:人未教育、人未处理、措施不落实、原因不清楚。(红色)

职责划分:较大质量事故,法人组织,制定方案,报上级审定,报省厅备案。

事故调查分析处理程序:

12.1.8 水力发电工程建设各方质量管理职责

水电项目,质量监督的工作方式为巡视检查。

巡视检查分为:段性质量监督检查、专项质量监督检查、随机抽查质量监督检查。

12.1.9 水力发电工程施工质量管理及质量事故处理的要求

三检制度:初检、复检、终检、自检、终检。

(班组初检、作业队复检、项目部终检、自检、监理终检)

(➊)水电质量按照:直接经济损失、对工期的影响、工程正常使用+耐久性、可靠性分类。

(➊)水电质量分为:一般、较大、重大、特大质量事故。

(➊)水电工程,法人负责组织专家组进行调查的是较大事故。

(➊)水电工程,特大质量事故的处理方案由设计提出。

12.2.1 水利水电工程项目划分的原则

单位工程,划分原则:枢_____、堤_____、引_____、除_____。

分部工程,划分原则:枢_____、堤_____、引_____、除_____。

水利水电工程质量,是安全性、适用性、使用功能、外观、环保总和。

项目法人<组织>监理、设计、施工进行工程项目划分,并确定VIP。

项目法人在主体工程开工前将划分情况报质量监督机构确认。

独立发挥作用<或>独立施工条件的建筑物属于,____工程。

重要隐蔽单元工程包括:_____、_____、_____、_____、_____。

水利工程见证取样资料应由_____制备。

12.2.2 水利水电工程施工质量检查的要求

原材料不合格,怎么办:_______________________________。

单元(工序)不合格,怎么办:_________________________。

混凝土(砂浆)试件不合格,怎么办:___________________。

施工质量评定表应由施工单位填写。

缺陷备案内容包括:部位、原因、是否处理和如何处理、对使用的影响。

质量缺陷备案表(五个谁):监理组织填写,参单签字,向质监备案,法人向主持汇报资料。

12.2.3 水利水电工程施工质量验收的要求

分部工程质量评定优良,其单元工程优良率70%以上。

单位工程质量评定合格,其外观质量得分率70%以上。

分部工程,质量评定优良的标准:____________、___________。

单位工程,质量评定优良的标准:____________、___________。

结论报质监核备:重要隐蔽单元工程、关键部位单元工程、单位工程、工程外观、工程项目。

评定结论报质监核定:一般单元工程、重要隐蔽单元工程、关键部位单元工程、工程外观。

基坑开挖单元工程质量评定流程:_____、_____、_____、_____。

中型水利工程外观质量评定组人数不应少于5人。

12.2.4 水利水电工程单元工程质量标准

工序质量评定中,监理4h进行复核。

质量评定中,属于监理单位提供:平行检测、复检、自检、终检。

工序,质量评定优良的标准:____________、___________。

分工序单元,质量优良的标准:____________、___________。

不分工序单元,质量优良的标准:____________、___________。

如遇246张评定标准没有的情况:____________、___________。

13.1.1 水利工程定额

其他材料费=(主要材料)×百分率%

零星材料费=(人+机)×百分率%。

现浇混凝土定额中不包括:清仓、平仓振捣、铺水泥砂浆、模板制作

配料过程中的损耗和附加费用包含在配合比材料用量中;

拌制过程中的损耗和附加费用包含在定额混凝土用量中;

运输过程中的损耗和附加费用包含在定额混凝土用量中;

浇筑过程中的损耗和附加费用包含在定额混凝土用量中。

13.1.2 水力发电工程定额



13.1.3 工程量清单

500101002001,各部分含义:水利工程、专业工程、分类工程、分项工程、名称顺序码。

措施项目清单中,围堰工程量为10000m3,实际工程量13000m3,结算工程量为13000m3

暂列金额:定义,变更准备;金额=(分+措)×5%。

零星工作清单包括:人工、材料、机械<单价>。单价由投标人确定。

投标报价表主表:投标总价、项目总价表、分类分项、措施项目、其他项目、零星工作项目清单计价表。

13.2.1 投标阶段成本控制

建安工程费由:直接费、间接费、利润、材料补差、税金组成。

建安工程费中,人工费属于直接费费。

判断题:

基本直接费包括人工费、材料费、现场经费(×)

其他直接费包括临时设施费(√)

间接费包括工地检验试验费(×)

企业管理费包括生产工人工伤保险费(√)

属于临时设施费的有:夜间施工增加费、特殊地区施工增加费、场内供电费用(场内施工排水)、安全生产措施费。

人工均划分:工长、高级工、中级工、初级工<四>档次。

材料费包括:材料原价、运杂费、运输保险费、采购及保管费。

营改增后,混凝土的调整系数为1.03。

运输保险费=(原价)×费率,保管费=(原价+运杂费)×费率。

砂石材料采购及保管费费率为3.3%。

工程单价构成中,量→定额消耗量、价→基础单价、费→费率。

修理及替换设备费应除以1.09的调整系数。

投标报价低报的情形有:施工条件差的工程工期要求急的工程、投标竞争对手多的工程、支付条件好的工程、风险较大的特殊工程

不平衡报价,情形:__________、__________、_________。

不平衡报价,优点:____________;缺点:_______、_______。

13.2.2 施工阶段成本控制

不包含在明挖单价中,需另行支付(植被清理费、场地平整费 )。

灌注桩的钢筋另行支付。

编号为④钢筋的费用不单独计列,摊入的工程单价中。

判断题:

现浇混凝土的模板费用,根据模板使用次数另行支付(×)

混凝土工程中使用的钢筋,以吨为单位进行计量(√)

不可预见地质原因超挖超填,包含在相应单价中,不另行支付(×)

混凝土配合比试验,包含在混凝土单价中,不另行支付(√)

混凝土坝体中的接触灌浆,以设计图纸进行计量(√)

砌体工程,计量支付因素规则:____________、_____________。

疏浚工程,超挖量、自然回淤量、开工展布与收工集合、避险与防干扰措施、排泥管安拆移动、使用辅助船只,不另行计量支付。

疏浚工程的辅助措施(如浚前扫床和障碍物的清除、排泥区围堰、隔埂、退水口及排水渠等项目),另行计量支付。

14.1.1 水利工程项目法人的安全生产责任

地下管线资料:供水、排水、供电、供气、供热、通信、广播电视。

法人自开工之日起14d内将保证安全生产的措施方案报有关部门备案。

(法人)安全生产目标内容:控制、投入、应急管理、危险源、文明施工、教育培训、隐患排查、人际社交环。

重大危险源为为:一级、二级、三级、四级重大危险源。

重大事故隐患内容,各单位可按照清单直接判定隐患等级。

(背表)直接判定的隐患有:P266表格。

五落实:措施、时限、责任、资金、应急预案

14.1.2 水利工程施工单位的安全生产责任

度汛方案批准流程:乙根据甲度汛方案、甲报防汛指挥机构。

三类人员:企业负责人、项目负责人、专职安全管理人员。

安全生产考核合格证书有效期为3年。

安全生产知识包括:方针政策,法律法规、安全有关法、章、范,安全生产技术。

管理能力包括:教育培训、危险源评、管、隐患排查、事故报告和处置、应急管理。

经安全生产教育培训合格,连续3年每年度不少于12个学时。

(背书)施工单位安全生产管理制度:21条。

三级安全,包括:公司、项目部(工段、区、队)、班组教育。

二级教育,包括:现场规章制度、遵章守纪教育。

安全标志可分为:禁止标志、警告标志、指令标志、提示标志。

安全标志背景色:禁止,白色;警告,黄色;指令,蓝色;提示,绿色。

安标图形符号色:禁止,黑色;警告,黑色;指令,白色;提示,白色

需要设置警告标志的有:电气设备的防护围栏、超过55度的斜梯、可能坠入的槽、孔等

、露天油库、安全出口

“当心火灾”标志属于警告标志。

多个标志牌一起,顺序为:警告→禁止→指令→提示。

管路着色:供油管,红色;压缩空气管,白色。

14.1.3 水利工程勘察设计与监理单位的安全生产责任

勘察安全责任落实在:标准、文件、操作规程<三>方面。

设计安全责任落实在:标准、文件、人员<三>方面。

监理安全责任落实在:技术标准、施工前审查、施工中监督检查<三>方面。

监理代法人两个义务:发现隐患,整改、拒不...//,报告。

C证职责:日常监督检查、发现隐患→报告、违章→制止。

14.1.4 水利工程安全生产监督管理的内容

安全生产信息:基本、危险源、隐患、事故、应急管理信息。

➊基本信息,包括:单位基本信息、工程基本信息。

➋危险源信息,包括:基本信息、管控措施方案信息。

➌隐患信息,包括:隐患基本信息、整改方案、整改进展、整改完成。

➍事故信息,包括:生产安全事故信息、较大涉险事故信息。

安全事故信息报告包括:文字报告、电话快报、事故月报、调查处理情况报告。

安全事故,分为:一般、较大、重大、特别重大。

较大涉险事故,定义:3人困、10人险、500人散。

事故发生后报告流程:0,立即报告;1,1个小时;2,两个政府。

➎应急管理信息,包括:应急预案信息、应急预案演练信息、应急队伍信息、应急物资和装备信息。

发生特别重大事故、重大、较大、一般的,分别为:水利部、水利部相关司局和省厅、省厅和市局、市局赶赴现场。

风险管控六项机制:查找、研判、预警、防范、处置、责任。

四不放过:原因未查清、人员未处理、整改措施未落实、人员未受到教育。

14.2.1 水利水电工程建设项目风险管理

风险类型,包括:人员、经济、工期、环境、社会影响。

风险从发生可能性与损失严重性进行评估。

(背表)可能性“偶尔”,损失严重性“严重”,等级为Ⅱ级。

接受准则:I级可忽略,II级可接受,III级有条件可接受,IV级不可接受。

风险处置方法:规避、缓解、转移、自留、利用。

采用保险进行风险转移的是,损失大概率小。

风险等级:重大风险、较大风险、一般风险、低风险。

风险:重大,红色;较大,橙色;一般,黄色;低,蓝色。

危险源类别:施工作业类、机械设备类、设施场所类、作业环境类、其他类。

危险源级别:重大危险源、一般危险源。

危险源级别+风险等级:____、____、____、____、____、____。

重大风险:概率大、危害程度大,或危害程度大、概率中;极其危险,由法+监+施管控,主管部门监督检查。

危险源辨识方法:直接判定法、安全检查表法、预先危险性分析法、因果分析法。

风险评价的方法:直接评定法、安全检查表法、作业条件危险性评价法(LEC)。

D=LEC,D,危险性大小值、L,可能性大小、E,人体暴露于危险环境的频率、C,危险严重程度。

D=240,危险程度,高度危险,需立即整改;风险等级较大风险。

14.2.2 安全事故应急管理

《水利工程建设重大质量与安生事故应急预案》属于部门预案。

应急管理原则:以人为本,安全第一。属地为主,部门协调。分工负责,协同应对。专业指导,技术支撑。预防为主,平战结合。

(背表)生产安全事故:特别重大、重大、较大、一般。

事故报告方式:快报、书面报告。

快报采用方式:电话、手机短信、微信、电子邮件。

电话快报内容:事故发生单位名称、地址、负责人姓名和联系方式,发生时间、具体地点,已经造成的伤亡、失踪、失联人数和损失情况。

书面报告内容:事故发生单位概况,发生单位负责人和联系人姓名及联系方式,发生时间、地点以及事故现场情况,发生经过,已经造成伤亡、失踪、失联人数,初步估计的直接经济损失,已经采取的应对措施,事故当前状态以及其他应报告的情况。

发生特别重大生产安全事故,启动一级应急响应。

保障措施包括:信息与通信保障;人力资源保障;应急经费保障;物资与装备保障。

14.2.3 安全生产标准化

水利生产经营单位包括:项目法人、施工单位、管理单位。

安全生产标准化评审得分85分,则安标化等级为二级。

安全生产标准化等级证书有效期为3年。

发生1人(含)以上死亡、发生较大安全生产事故且负有责任、存在非法生产经营建设行为、申报材料不真实的、迟报安全生产事故,分别记15分、20分、15分、20分、20分。

记分10分,黄牌警示;记分15分,证书不予延期;记分20分,撤销证书。

15.1.1 绿色建造基本要求

15.1.2 废水、废物、噪声、粉尘和废气、危险品控制

15.1.3 节能减排与生态保护

15.2.1 健康保护与环境监测

15.2.2 绿色施工评价

结束语

戒骄戒躁戒手机,聚焦聚焦再聚焦。

精讲诚可贵,做题价更高。若为考试过,两者皆可抛。背、背、背。

贵司邀我来,当然是,好风凭借力,送我上青云。平时大家备考,做到头悬梁锥刺股,十步做一题,千里不留行。考场之上,丹墀对策三千字,金榜题名五色春。查询成绩,都能,春风得意马蹄疾,一页看遍长安花。领证之时,朋友圈写上,慈恩塔下题名处,十七人中最少年。下回李老师再来贵司之季,我们一起,明年此日青云上,笑看人间举子忙。证书注册之后,大家都能,上台阶、位更高、权更重,钱更多,人更美。恰似,大鹏一日同飞起,扶摇直上九万里。
