  1. 砌筑井

检查井施工时,要求基底承载力大于100Kpa,检查井、沉砂井采用MU7.5砖砌,基础采用砼垫层基础,雨水系统检查井、沉砂井只需内壁用水泥砂浆批荡,污水系统与合流制系统的检查井、沉砂井内外壁均需用水泥砂浆批荡。
施工工艺流程图:

地面道路改造工程排水施工方案 - caiw1203 - 我的博客

  1. 地面道路改造工程排水施工方案 - caiw1203 - 我的博客 井室砌筑
    混凝土基础强度必须达到1.2MPa以后,方可进行井室砌筑。砌筑前,应将砌筑部分清理干净,并洒水润湿。并对凿毛处理的部位刷素水泥浆。
    井室砌筑采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌。砌完一层后,再灌一次砂浆,然后再铺浆砌筑上一层砖,上下两层砖竖向缝应错开。

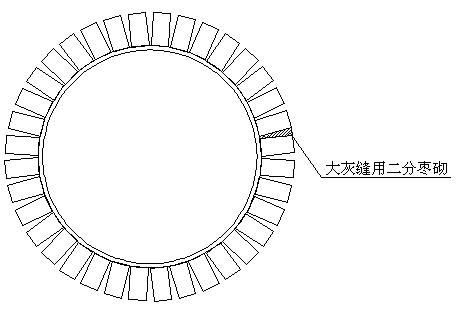

井室砌筑排砖示意图
砌砖宜采用“三一”砖砌法,即一铲灰、一块砖、一挤揉;采用铺浆法操作时,铺浆长度不超过500mm。砖砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满。严禁用水冲浆灌缝。砌筑时,要上下错缝,相互搭接,水平灰缝和竖向灰缝控制在8~12mm。
2、流槽与脚窝
流槽应与井室同时进行砌筑。雨水检查井流槽高度为到顶平接的支管线的管中部分。流槽表面采用20mm厚1:2.5水泥砂浆抹面,压实抹光,与上下游管道平顺一致,以减少摩阻;污水检查井流槽高度为干线管顶高,表面采用20mm厚1:2.5水泥砂浆抹面,压实抹光,与上下游顺接一致。脚窝应提前用1:2.5水泥砂浆预制
3、踏步安装
踏步安装时,要求上下垂直,尺寸一致。踏步应边砌筑井墙边安装,位置要准确,随时用尺测量其间距,在砌砖时用砂浆埋牢,不得事后凿洞补装,砂浆未凝固前不得踩踏。
4、井筒砌筑
井筒高度应符合设计要求,砌筑时要挂中心线,边砌边测量内径尺寸,防止尺寸出现偏差。圆形收口井井筒砌筑时,要根据设计要求进行收口。四面收口时每层不应超过30mm;三面收口时每层不应超过40~50mm。
5、抹面勾缝
抹面前应先用水湿润砖面,然后采用三遍法抹面,第一遍1:2.5水泥砂浆打底,厚10mm,必须压入砖缝,与砖面粘贴牢固,第二遍抹厚5mm找平,第三遍抹厚5mm铺顺压光,抹面要一气呵成,表面不得漏砂粒。抹面完成后,井顶应覆盖养护。
勾缝前检查墙体灰缝深度,清除墙面杂物,洒水湿润。勾缝要求深浅一致,交接处平整,一般要求比墙面深3~4mm,勾完一段清扫一段。
6、井环及井盖安装
井环采用C25混凝土预制,下铺1:3水泥砂浆座底。井盖采用型号为OT500-7的球墨铸铁新型防盗井环盖。为了保证井盖与道路路面的平顺,我司将按照路面设计高程、纵横坡度,在路面沥青上面层施工前完成井环和井盖的安装。



雅居云录分户验收二维码与电子档案平台批量上传支持:PDF文件和现场照片均支持批量上传、即时归档。

雅居云录后台核心功能一览:

  • 🏠 智能房号管理: 可视化呈现房号清单,结构清晰,查找便捷。
  • 🧰 模板灵活可配: 内置多地验收模板,支持自定义编辑,快速适配。
  • 📤 批量上传支持: PDF文件和现场照片均支持批量上传、即时归档。
  • 🖼️ 照片自动排版: 验收照片自动生成带PDF档案,节省人工排版时间。
  • 🔲 二维码一键生成: 项目二维码秒速生成,支持预览与打包下载。
  • ⭕ 进度可视看板: 实时查看任务状态与完成进度,辅助项目管理。

雅居云录

.
