边坡地质灾害施工组织设计

2025-09-18 98点热度

目 录

第一章 工程概况及编制依据 - 1 -

一、工程概况: - 1 -

二、编制依据 - 1 -

三、编制原则 - 2 -

第二章 施工总体部署 - 3 -

第三章 施工总体安排 - 6 -

(一)施工总体目标 - 6 -

(二)、施工协调管理 - 6 -

(三)施工区段的划分与施工队伍的安排 - 7 -

(四)进度计划安排 - 8 -

(五)机械设备及劳动力安排 - 9 -

第四章 施工组织与管理 - 10 -

(一)项目部组织管理网络 - 10 -

(二)项目部技术力量配置表 - 11 -

(三)项目部管理机构的职能 - 12 -

(四)劳动力组织计划 - 15 -

第五章 工程施工设备配置 - 18 -

一、机械配置原则 - 18 -

二、机械配置计划 - 18 -

三、机械配置情况 - 18 -

第六章 主要原材料选用 - 20 -

一、原材料选用 - 20 -

第七章 主要工程项目的施工方案、施工方法 - 22 -

主要工程项目的施工方法 - 22 -

第八章 季节性施工措施 - 44 -

一、雨季施工其他注意事项 - 44 -

第九章 施工技术保证措施 - 45 -

一、技术管理机构 - 45 -

二、施工技术管理措施 - 45 -

三、推行现代化枝术管理 - 46 -

第十章 施工进度计划及保证措施 - 47 -

一、施工总工期 - 47 -

二、施工进度横道图 - 47 -

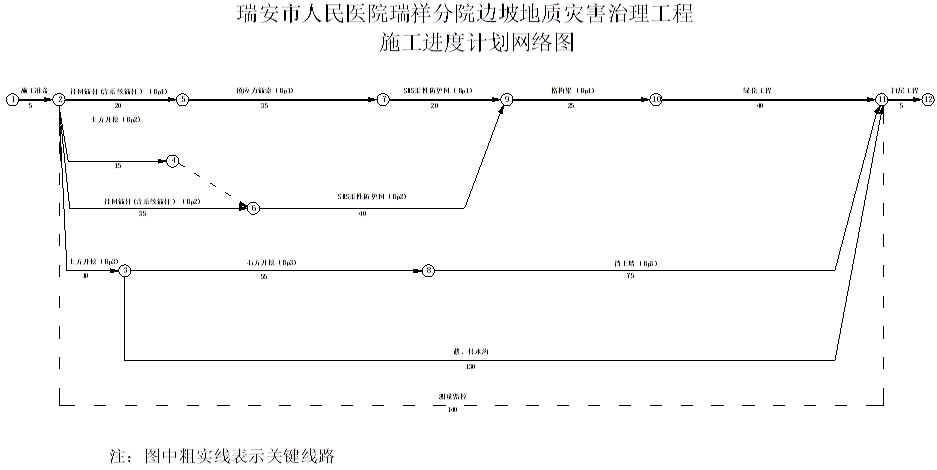

三、施工进度保证措施 - 47 -

第十一章 工程质量保证措施 - 52 -

一、质量目标:施工质量达到合格要求。 - 52 -

二、质量管理组织机构 - 52 -

二、质量保证管理措施 - 52 -

三、质量保证技术措施 - 54 -

四、材料质量保证措施 - 56 -

第十二章 安全保证体系及措施 - 57 -

一、安全管理目标 - 57 -

二、安全生产责任制 - 57 -

三、安全教育 - 59 -

四、安全培训 - 59 -

五、安全技术交底 - 60 -

六、安全检查 - 60 -

七、现场安全纪律 - 60 -

八、主要危险工程安全保证措施 - 60 -

(一)土方工程 - 60 -

(二)脚手架 - 61 -

(三)施工用电 - 62 -

(四)场内交通运输安全 - 63 -

第十三章 文明施工与环境保护措施 - 64 -

一、文明施工的措施 - 64 -

二、环境保护措施 - 65 -

第十四章 竣工保修 - 66 -

一、保修期 - 66 -

二、缺陷责任期 - 66 -

三、承诺 - 66 -

第十五章 信息管理与技术档案管理 - 67 -

一、信息管理 - 67 -

二、施工技术档案管理 - 67 -

第一章 工程概况及编制依据

编制说明

施工组织设计依据业主提供的招标文件及补充文件、招标设计附图和我们现场调查、咨询资料,并结合我单位多年在同类及类似工程中的丰富施工经验,本着尊重实际的科学态度和一切为业主服务的经营宗旨而编制的。

一、工程概况:

1、瑞安市人民医院瑞祥分院位于瑞安市莘塍镇瑞祥新区,场地三面环山,医院门口有瑞枫公路直达,交通便利。用地范围内共有3 处废弃的采石边坡,从医院门口起顺时针编号为Bp1~Bp3,每处边坡根据坡向、岩体结构又分为3~4 段。边坡坡脚线总长近800m,最大坡高95m,坡脚拟建传染病房、宿舍楼、康复中心大楼等医院建筑物。

2、工程内容:瑞安市人民医院瑞祥分院三侧边坡(边坡Bp1坡长约198m,边坡Bp2坡长约201m,边坡Bp3坡长约395m)的坡顶、坡面危石清除,SNS防护网和锚杆/锚索,砼格构梁,截、排水沟,浆砌块石挡土墙及坡脚土石方清理外运等分项工程。

二、编制依据

1、瑞安市人民医院瑞祥分院边坡地质灾害治理工程施工招标文件(项目专用本);

2、瑞安市人民医院瑞祥分院边坡地质灾害治理工程施工设计图;

3、标前会议及其补遗书(如果有);

4、交通部颁发的《公路工程国内招标文件范本》(2003年版)以及有关的施工技术规范、试验规程、评定标准、招标文件要求的技术规范等;

5、本投标人对工程现场的实地调查,对施工所需的水、电、道路及原材料等的实际调查情况;

三、编制原则

1、遵循施工招标文件条款,设计图纸和规范验收标准的原则;

2、坚持实事求是,一切从实际出发的原则,在制定施工方案时,根据本投标人施工能力、经济实力、技术水平,坚持科学组织,合理安段的建设项目,平行作业,确保高速度、高质量高效率完成本合同段的建设;

3、坚持施工全过程严格管理的原则,在施工过程中,严格执行监理工程师的指令并尊重监理、业主的意见、严格管理、严格施工;

4、坚持积极推广应用“四新”技术成果的原则,发挥科技在施工中的先导作用;

5、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为基本形式,充分发挥专业人员和专业设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。

第二章 施工总体部署

根据本合同段的地形及交通条件、工程规模和工程特点,经综合考虑,对本合同段进行施工总平面布置,详见《施工平面总体布置图》,文字说明如下:

1、项目经理部及工区布置

项目经理部

项目经理部拟安置在Bp1施工区块前缘原有民房位置,考虑租用民房。主要考虑交通和通讯较为方便,有利于全线的工程施工管理及方便与业主、监理工程师的工作联系。

各工区驻地

根据现场实地考查结果及工程施工管理的需要,各工区驻地设在项目部附近,以便于工作联系。

2、砂浆拌和场

场地设置

根据本合同段的防护工程的数量及地理位置,拌和场及块石等料主要设置在Bp3场地上。

施工所需的高强钢丝网、锚杆、锚索等成品材料放置于项目部东北侧仓库中。同时也便于材料的进场。

电力配置

在项目部位置(Bp1前缘)施工区块附近安装200KVA的变压器(由业主提供),为空压机、潜孔钻机及小型机械设备(注浆机等)提供电力。拌和场因使用频率、使用的设备以及成本问题考虑,可采用30KVA柴油发电机。

供水

生活用水接当地自来水,水泥砂浆的拌和、养生、绿化用水采用自来水洒水车供水。

生产及生活用房

项目经理部按照标准化项目部建设,各工区按标准化工区标准租房建设生产及生活用房,且本工程施工期间,承包人应在生产、生活区和运输车辆里布置有效的防火与消防设施且配备一定数量的手持灭火器。

3、施工便道与便桥

本合同段主要利用老路进场,已基本满足施工需要。

4、炸药库

本合同Bp3施工区块工程石方的开挖,使用炸药的由当地配送公司统一配送。

5、工程分包计划

6、主要材料供应

本项目主要材料(如锚杆钢材、锚索及锚具、SNS柔性防护网等)均采用厂家直接供应至施工现场,提供必要的质保单、发票等。

第三章 施工总体安排

(一)施工总体目标

1、工程质量目标:合格。

2、安全生产目标:在整个工程建设过程中确保无重大伤亡事故,无管线事故,达到国家安全文明施工标准化管理达标工地。

3、工期:计划开工、竣工日期在施工合同中明确,计划工期150日历天。监理工程师下达开工指令时间为:2011年8月5日;要求竣工时间为2012年1月4日。

4、工地标准化建设目标:按国家建设部、交通部和浙江省有关建设施工现场标准化管理规定组织施工,确保工程达到安全文明标准化工地,且在工程施工期间在生产、生活区和运输车辆里布置有效的防火与消防设施和配备一定数量的手持灭火器。

5、廉政建设目标:廉政、廉洁、无违法违纪行为。

(二)、施工协调管理

1、与业主的工作协调

a、尊重业主对工程的统一领导,配合业主与相关单位的协调。

b、在施工过程中,经常与业主保持联络,加强沟通,主动及时定期向业主反映工程进度、质量等情况。

2、与设计单位的工作协调

a、我方与设计单位的工作协调,首先应取得业主的支持和配合。

b、积极与设计单位联系,进一步了解设计意图和工程要求,补充和充实我方实施性施工方案。

c、认真阅读施工图,对施工图上的疑问积极与设计联系沟通。

3、与监理工程师的工作协调

a、尊重监理,积极配合现场监理的工作。

b、对于监理工程师提出的质量问题,无条件就地解决。

4、与其他施工单位的协调

在业主的领导下,作好与各施工单位的协调工作,本着友好协商的原则促进整个工程顺利开展。

(三)施工区段的划分与施工队伍的安排

根据本工程的特点,考虑到工区的布局和承担工程量的均衡性及工程进度的总体平衡,我们计划结合工程施工的实施方案,拟组建一支土石方工队、一支防护(锚杆、挂网)工队、一支浆砌(挡墙、截排水沟)工队、一支绿化工队。上述各施工工区均由项目部统一指挥,主要工程项目段落划分见附表1。

附表1 施工段划分与施工队伍安排表

序号 工程项目 管理层名称 施工队伍
名称 施工任务
1 边坡土石方 边坡清理工区 土石方施工队 边坡清理开挖土石方
2 边坡防护 防护工区 锚杆、挂网施工队 锚杆(索)、挂网边坡防护
3 浆砌工程 浆砌工区 浆砌施工队 挡墙、截排水沟、少量砼水沟
4 绿化工程 绿化工区 绿化施工队 绿化工程

(四)进度计划安排

1、总工期:150日历天;

2、单项工程工期计划

①第一阶段进度目标:

施工前期准备工作阶段,以开工为目标,认真进行施工准备,确保准时开工,创造出全局性的施工作业面,为全面开工奠定基础。

②第二阶段目标:

边坡土石方工程全面开工阶段,其中边坡土石方工程控制在55天内完成;

③第三阶段目标;

锚杆挂SNS柔性防护网边坡防护工程施工阶段;锚杆(索)、挂SNS柔性防护网与土石方可以同时开始,总体控制在75天内完成。

④ 第四阶段目标:

浆砌工程(挡墙与截、排水沟),由于基础开挖与砌筑基本需人工完成,故用安排时间较长。本项目治理三个边坡,各分项工程之间互不干扰,可与石方开挖同时开工,总体控制在120天内完成。

⑤第五阶段目标:

绿化工程为Bp1、Bp2、Bp3三个边坡坡脚绿化,在主体工程基本完成后开始进行,总体控制在40天内完成。

⑥第五阶段目标:

工程扫尾、竣工资料整理、施工总结等工程全面竣工阶段,在工程完工后剩余5天完成。

(五)机械设备及劳动力安排

1、设备、人员动员周期

⑴、设备

为加快施工进度,减少体力劳动,进场前对投入的机械设备使用情况,周转情况,认真进行一次调查研究,并调集机械设备,组织一次维修保养工作,确保机械设备运转正常。

由于工程需投入设备数量较多,各工程项目交叉流水时间长,本投标人将根据各结构层的实施计划,安排主要机械厂设备的进出场时间和内部调整计划,详见《主要施工机械表》及《配备的材料、试验、测量、质检仪器设备表》。

⑵、人员

拟投入本合同工程的施工人员高峰期90余人,在实际施工过程中,将根据实施性施工作业计划的需要,分轻重缓急,普通工种可在各工区内调剂,技术工和管理人员由项目经理部统一调配。 本工程各施工工序基本上均处于平行施工状态,因此上述的调配方法符合便于施工管理工作的原则。

2、设备、人员、材料进场方法

⑴、设备:主要大型设备从公司总部调入,常用设备随施工队带入,施工机械设备采用陆运进场。

⑵、人员:主要行政人员管理人员和技术人员(含技术工)由公司总部派遣,生产工人随施工队伍陆续进场。

第四章 施工组织与管理

(一)项目部组织管理网络

(一)、组织机构设置

目前我项目部已配备了指挥得力、效率高、应变力强的项目班子。本项目实行项目法管理,项目经理为项目施工第一责任人,全面负责处理项目的决策与管理工作。制定目标管理方法,实行安全、质量一票否决权,开展创精品工程活动和文明施工竞赛,力争安全、高效、文明、环保全面丰收。项目经理部作为本标段工程驻现场的组织指挥机构,全面负责组织指挥本标段工程的施工,并与业主、监理工程师、设计单位密切配合,搞好组织协调、组织保障等工作。经理部下设工程技术科、质量安全科、机械材料科、计划财务科、办公室。项目部下设四个工区,组织机构见附图。

项目经理

李卫华

项目技术负责人

金丽华

李文强、程剑

工程技术科

陈正东、余廖

质量科

李天飞、叶新炬

安全科

周美莲

财务科

各作业班组

朱林军

办 公 室

项目组织机构图

(二)项目部技术力量配置表

为保证工程施工的顺利进行,我公司已配备了专业素质合格,技术过硬,结构合理的项目经理部。

项目经理部组织机构设置及职能分工表

序号 机构名称 岗 位 人数 备 注
1 经理室 项目经理 1 负责全面工作
项目副经理 1 协助项目经理负责全面工作,并负责安全工作
技术负责人 1 全面领导技术质检工作
2 质检科 质检工程师 1 负责质检工作
试验工程师 / 委托实验室
3 综合办 统计、计划、合同 / 负责日常及资料管理
资 料
4 工程技术科 技 术 1 负责施工技术工作
安 全 1 负责石矿安全工作
测量、监测 1 负责监测、测量工作
6 设备材料科 电 工 1 负责施工电工和职工生活用电
机 修 1 负责现场各种机械设备的维修保养
设备、材料采购 / 负责设备、材料采购工作
仓管员 / 负责工程材料的进出库及保管
7 财务科 出纳 1 负责项目部日常财务管理工作
合 计 10

(三)项目部管理机构的职能

1、项目经理职责

a、受总公司总经理委托及授权全面负责本工程的施工管理。组建项目领导班子,落实管理责任制;

b、重点抓好工程施工组织和协调工作;

c、抓好工程质量和进度,确保工程如期保质保量完成;

d、抓工程施工和生产计划,做好各项计划的协调、平衡的检查、督促工作;

e、抓好工程现场机构、设备、材料管理

f、抓好安全生产和文明施工管理,确保安全生产落实;

g、抓好施工职工的政治思想工作;

h、完成上级交给的各项工作。

2、项目总工职责

负责工程质量及技术工作,是整个工程技术和质量直接责任人。组织编制实施性施工组织设计,确定施工技术措施。组织施工人员进行图纸会审及技术交底,负责新工艺的推广及落实。监督检查施工工艺的实施情况,负责工程中技术问题的处理。

a、彻执行国家、行业的规范、规程、技术准、上级和企业的技术文件及合同技术要求;

b、负责项目部技术、质量方面的工作,协调解决生产的问题;

c、负责与业主、设计单位洽淡有关技术质量事项;

d、确保公司质量体系和合同要求的活动有计划地实施,明确各岗位质量职责,做好工序质量的监督工作;

e、负责将合同中技术质量要求传递给有关部门和人员;

f、协助项目经理组织项目部或会同公司技术部门自审、会审图纸;

g、负责工程技术资料(质量记录)审核;

r、对产生不合格产品的现象进行纠正;

h、对工程质量负直接责任;

3、施工员职责

a、在项目经理和技术负责人领导下,负责工程技术工作和施工管理工作;

b、负责编制施工组织设计与实施计划;

c、根据设计图纸、有关规范规程、施工组织设计、项目质量计划组织施工,按计划控制施工质量和施工进度;

d、负责工程各专业、各工种、作业班组的协调工作,以及质量监督,对当班施工工程量进行复查,记好施工日记,处理施工中技术问题;

e、会同施工技术负责人、质量员做好工序自检工作;

f、负责组织工程质量检验,及时收集整理工程质量验收资料,妥善保管工程技术资

g、料,按规定要求进行归档;

推广应用统计技术,积极收集质量信息;

4、质量员职责

a、在技术负责人领导下,负责工程的全面质量管理工作,认真做好质量管理工作中的组织协调、检查落实工作;

b、负责工程的质量理监理工作,对施工全过程严格实行质量管理;

c、认真做好每道工序的质量检查和技术资料验收,及时办理好技术资料和签证手续;

d、及时做好度块的制作、保养、送检工作,认真填写原始记录;

e、配合质检部门做好质量监理工作;

f、完成施工技术负责人交办的各项工作。

5、安全员职责

a、全面负责管理施工现场和安全生产工作,按照“五同时”要求和配合项目经理和技术负责人抓好工地安全生产;

b、严格按规范检查施工现场的电器线路布置、安装工作 ,确保安全用电;

c、认真检查落实现场平面布置是否符合安全生产要求;

d、做好施工现场的防火安全工作,认真检查落实民工工棚灭火设备;

e、做好施工现场安全检查工作,民现隐患及进纠正,做好记录;

f、管理施工现场各类机构安全运输工作,作道之前检查,之后保养,落实工作;

g、做施工现场的交通管理;

h、抓好工地安全宣传工作及安全路标、路牌、安全标志工作;

i、抓好工地安全月活动,提高现场管理人员及民工的安全意识,管理现场安全,保卫工作及文明生产工作。

j、发生工伤事故,要协助保护好现场,及时填表上报,认真负责参与事故的调查,不隐瞒事故情节,真实地向有关领导汇报情况。

6、材料员职责

a、根据生产计划和生产实际情况,及时编制机械设备需要计划,做好机构设备的进退场工作,确保工作正常施工;

b、周密安排调度,合理调用机构设备,提高设备利用率;

c、根据施工进度和生产计划,及编制出材料需用计划,做好落实工作;

d、办理好各类材料的验收工作,材料领用符合手续;

e、办理好各类材料的运输工作;

f、认真做好材料验收,严格实行计量,及时提供各种材料质保书和复试报告;

g、做好施工现场材料保管工作,落实防水、防火措施,减少材料浪费;

h、做好工程材料消耗统计工作,认真填好各种材料报表;

i、完成施工技术负责人交给的各项工作;

(四)劳动力组织计划

我们将根据工程进度情况,及时、合理地调节各工种人员。初步安排列表如下:

劳动力投入计划表

工 种 人数 主要施工何分项工程 进场时间 退场时间
项目部人员 10 全部 开工前五天 完工后三天
钻工 15 锚杆分项 分项开工前二天 分项完工后二天
钢筋工 2 防护格构分项 分项开工前二天 分项完工后二天
模板工 5 防护格构分项 分项开工前二天 分项完工后二天
架子工 6 锚杆分项、格构分项、防护 分项开工前二天 分项完工后二天
挂网技术工 10 挂网分项 分项开工前二天 分项完工后二天
普 工 30 锚杆分项、格构分项、挂网分项、浆砌挡墙分项 开工前二天 完工后二天
特种机械驾驶员 5 土石方分项 分项开工前二天 分项完工后二天
驾驶员 8 土石方分项 分项开工前二天 分项完工后二天
合计 91

(五)项目部与材料供应商的协调

与供应商合作和协调性和适应性:

1、对原材料、半成品等供应商的确定,应本着“质量第一、择优选择”的原则进行;

2、确定供应商后,应严格按照相关法律法规认真、签定合同,合同内应明确质量方面的双方责任,明确供应时间及拖延供应付责任,确保工程质量、进度安全不受影响。

3、工程施工过程中,项目部作为甲方,应认真履行义务,如对运输提供便利、及时验收货物,及时付款等等,以免引起纠纷,对工程的顺利进行造成负面影响。

4、工程施工过程中,项目部作为甲方,更应严格把关,作好质量验收,安全存放材料等工作,确保工程质量。

第五章 工程施工设备配置

一、机械配置原则

根据本工程的施工强度,结合我公司现有设备状况,投入本工程的施工机械配备原则如下:

1、机械完好率按90%考虑,台班时间利用率0.90,用工时间利用率0.85。

2、施工机械考虑一定的备用量

二、机械配置计划

整个工程施工的主要设备进场时间原则上一次性到位,有些后期使用的设备根据施工需要进场。

三、机械配置情况

本工程主要施工机械设备配置情况详见“工程主要施工机械设备表”

进场主要施工机械表

序号 设备名称 型号规格 数量(台) 备注
1 办公电脑/笔记本 兼容机/联想 1/3
2 打印机 Generic 16BW-5 1
3 水准仪 DS3 1
4 全站仪 南方GTS311 1
5 测量辅助设备 1
6 砼抗压试模 15×15×15cm 2
7 砂浆抗压试模 7.07×7.07×7.07cm 4
8 风钻 YT—24型 8
9 风钻 YT—20型 8
10 锻钎设备 定制 1
11 钎杆 1m、1.5m、2m、3m、3.5m、4m、4.5m、5m 10
12 空压机 VFY12(12m3) 2
13 空压机 KY16(3m3) 6
14 装载机 ZL50 1
15 自卸汽车 东风/黄河 8
16 灰浆搅拌机 UJ100 2
17 柴油发电机 GF-150(30KW) 2
18 挖掘机 PC320 3
19 潜孔钻机 YQ60 2
20 注浆机 ZJ20 1
21 电线 5mm2 1000
22 灯具 20
23 木工机具 1
24 木模板 1
25 吊装设备 2

第六章 主要原材料选用

一、原材料选用

本工程施工所使用的材料均向其他单位厂家购买,在选用材料时应当用遵守以下原则:

1、杜绝使用不合格厂家提供的产品;

2、杜绝使用厂家提供的不合格产品;

3、使用信誉较好的厂家产品;

4、主要原材料使用要经过业主、监理的认可;

5、所使用的材料必须“三证”齐全,抽验合格;

对施工过程消耗较多的轮胎、配件则采取就近取优的原则。从丽水市区直接采购,对危险品油料,将由配置两个大油罐车送至现场,然后用两台现场加油车给各施工机械设备现场加油,除火工材料外,其它材料都将在中标后,开工前签订相关采购合同,根据工程进展情况,逐步投入现场使用。

本工程影响工程质量的材料主要是轮胎、油料等,对这些材料首先在采购方面进行质量把关,对采购进来的材料,特别是雷管要进行参数检查试验,经试验,其参数不符合出厂要求的给予退货处理。经检验合格的则按要求分类储存。雷管、炸药应由专门人员储存在专门的库房里。

采购前做好供货商评价、评审工作,确保采购物资由合格供货商供应保证进场物资质优、量足、经济、及时。对物资采购实施负责。采购员要负责材料的进场,办理交验入库、负责交清原材料质保书、合格证、使用说明书等质量证明资料。保管员要负责进入现场的所有物资的接收工作,根据入库单的数量及规格的有效期、数量、材质、品名、规格是否符合要求并负责填好进货检验单,对进入现场所有物资的安全负责。

保管员要根据货物的特点,分类码放整齐,做到过目见数,检点方便,成行成列,及时对入库货物进行有效标识,并悬挂于货架明显处,对易燃、易爆、有毒材料分为类、分仓库存放,并做好验收、发放记录。

第七章 主要工程项目的施工方案、施工方法

主要工程项目的施工方法

(一)土石方开挖

Bp1

该边坡坡顶松散层大多已被清除,边坡坡顶有少量的松散岩土体(包括残坡积土层、全强风化层),尽量予以清除,坡顶需要清坡方量约200m3

Bp2

Bp2高边坡对台坎以1:1的坡率适当放坡。南侧坡顶为5~8m厚的松散土体,尽量挖除或以1:1的坡率削坡。尽可能的清除整段边坡坡面浮石、节理裂隙发育较明显的松散块石、悬挂突出的危岩体,使坡面平顺。需清除的坡顶松散土体方量约3500m3,坡面危石约1000m3。坡脚原有弃渣及清理的岩土体一并外运,方量约6000m3

Bp3

需清除的坡顶松散土体约2500m3,坡面危石方量约200m3,边坡两端山体基岩开挖方量约56000m3。整段Bp3坡脚及坡面弃渣4000m3,连同需清理的岩土体一并外运,方量约62700m3

削方卸载工程质量要求:

(1)削方需严格按照设计坡率自上而下进行,削方弃土应及时分散处理,不得将弃土堆置在坡顶及坡面上。

(2)削方及危岩清除必须具有有效的防御措施,施工时应保证削方体两侧边坡岩土体的稳定,杜绝在削方及清除危岩过程中诱发危岩崩落灾害,造成对其坡脚其他施工人员和机械设备的毁损;

(3)清除危岩应避免因人工松动危岩而造成危岩体的整体崩落、弹跳、冲击;

(4)清除前应作好坡脚及周围的安全防护工作,设专人负责,加强现场监测。

(5)削方及清除危岩应遵循“信息施工、动态设计”的原则,发现特殊情况,应立即与设计方联系,对设计作出适当的调整。

1、施工方法

1.1对于部分土层、强风化层有施工条件的可采用挖掘机开挖,以提高施工效率,在坡脚处用铲车、挖机进行坡脚回填。

1.2由于该处爆破物品审批有很大难度,且时间较长,火工用品使用同样较为不方便,成本也高。与业主勾通协调后决定不使用爆破方案开挖石方。边坡石方开挖采用镐头机加挖掘机进行作业。

2、土方的开挖

土方的开挖自上而下地进行,施工时以机械施工为主,人工为辅。

3、石方的开挖

先采用镐头机松动石方,对于岩体宽的部位用挖掘机挖除并抛至坡下,对于岩体薄的部位(挖掘机不能到达之处),以人工清理为主。施工时需注意边坡与设计一致,避免超挖。

3.1作业配合:在选取作业面时,充分考虑挖掘、装运机械的作业条件和顺序,并与之形成交替区域,在条件受限制时,应用装载机倒碴。

3.2高边坡段挖方施工

高边坡段挖方施工是解决边坡不稳定隐患的关键,必须高度重视。

3.3高边坡段挖方开工前5天,根据深度、长度、边坡高度、地形、地质、开挖断面、土方调配及弃方等情况,制订详细的施工作业计划。

3.4开挖前,先作好排水系统,防止施工过程中地表水对边坡的冲刷。

3.6严格按图纸施工,若实际地质与设计有出入,在确保边坡稳定的前提下,及时提出坡率修改意见报监理审批。

3.7采用“横向分层、纵向分段,两端同步、阶梯掘进”的方式施工;运碴通道与掘进工作面合理、妥善安排,做到运碴、排水、挖掘互不干扰,以确保开挖顺利进行。

3.8石方开挖,采用镐头机松动石方为主,使边坡符合设计要求。开挖后边坡上不得留有松石、危石。边坡上每节的碎落台必须按设计图做足,修凿平整,以确保岩体稳定。

(二)锚杆工程

1、 锚杆

(1)锚杆施工前先检查坡面岩石情况,对不稳定岩块予以人工撬挖清除。

(2)锚杆材料

锚杆采用钢筋规格分别Φ25预应力锚杆、Φ28的普通砂浆锚杆。注浆水泥采用32.5R普通硅酸盐水泥,采用洁净合格的水,PH=6~8。注浆采用经筛分的细沙。

预应力锚杆杆体采用精轧螺纹钢筋,牌号K40Si2MnV,直径φ25,锚杆孔径为110mm,锚杆抗拉强度设计值为200kN,极限抗拔力不小于360kN,锁定拉力为150kN(锚杆设计拉力的0.75倍),孔内贯注M30水泥砂浆,竖直、水平间距为4.0m,一般菱形布置,垂直坡面成孔,入射角度为20°。

(3)钻孔

普通砂浆锚杆采用YT—24(28)型气腿式风钻成孔,钻孔直径为Φ45mm。

预应力锚杆采用YG-60型潜孔钻机钻孔,钻孔直径为Φ110mm。锚杆孔的施工做到:

① 孔位根据设计要求和围岩情况作出标记,偏差不大于20cm。

② 锚杆孔深度误差不大于10cm,且锚杆孔保持直线。

(4)插锚杆、注浆

① 注浆前用高压风浆锚杆孔吹干净。

②先将锚杆插入孔内,锚杆应插入孔底,然后向孔口注入水泥砂浆,注浆孔口压力不大于1.5-2.0MPa,并稳定2min。孔内砂浆应饱满。

③注浆开始或中途停止30分钟时,用水润滑浆罐及管路

(5)锚头施工

锚头的施工包括锚头钢筋制作、支模及锚头混凝土浇注。

必须严格按照设计要求的钢筋规格、型号、大小、间距等进行钢筋的制作和安装。钢筋搭接必须严格按照施工规范执行。钢筋制作安装完毕后,必须经监理工程师签认后方可进行下一道工序。

在进行锚头支模时,必须达到设计要求的锚墩尺寸,关键是必须保证锚头与锚杆钻孔轴线相垂直。

按照设计要求的混凝土强度,混凝土配合比试验得出的配合比进行配料,用强力式搅拌机进行拌合,用振动棒振捣密实。浇筑过程必须作到连续。

在浇注过程中,必须按照规范要求制作混凝土抽样试压件对所配制的混凝土进行随机抽样检验。

(6)锚杆的质量检查

①每批锚杆材料均应附有产品合格证,承包人应按施工图纸要求和国家标准规定的材质标准验锚杆材料厂的性能。

②进行注浆密实性试验,检测其密实度。

③每300根锚杆中至少抽查一组(三根)测定其抗拔力,抗拔试验的锚杆取样应选项择边坡中具有代表性的支护锚杆。当地质情况复杂和原材料变动时,应增抽一组度验锚杆。

④按有关规定的方法进行锚杆抗拔力试验

测量定位

钻 孔

洗 孔

锚杆安装

取材除锈

封 孔

注 浆

砂浆制作

图:锚杆施工工艺流程

锚杆施工工艺流程为:

清理坡面→搭设脚手架→锚杆放样→机械造孔→锚杆制作安装→注浆锚固→养护→外露杆体保护

1、施工脚手架搭设

由于本工程为边坡施工,多为高空、准高空作业,且钻孔设备自身较重,加上工作时会产生较大扭力,因此对施工架的搭设要求较高。

(1)搭设施工架前根据锚孔的排间距,布置施工架的竖向支撑及层高

(2)施工架的工作面水平钢管不大于0.4米,层高不得大于1.7米,竖向支撑钢管间距不大于2.0米。

(3)施工架按工作面坡度搭设,与坡面间距方便施工为原则。各层必须搭设防护栏,脚手片或木板固定必须紧密。

2、锚杆孔施工

锚杆孔径为42mm、110mm,选用YT24(28)型气腿式风动凿岩机、YG-60型潜孔钻机钻孔成孔,造孔过程中应做好锚固段始末两处的岩粉采集,如在其它部位发现软弱岩层、出水、落钻等异常情况,也应随里作好采样记录,并及时报告监理工程师。如遇地层松散、破碎时,采用跟管钻进,以使钻孔完整不坍。如遇坍孔,立即停钻,进行固壁灌浆处理,待水泥浆初凝后,重新清孔钻进。

钻孔到位应采用高压风、水循环冲洗,孔内不允许有积水、石粉和石渣等。钻孔结束后,必须经监理工程师验收后,才能够进行锚杆安装、注浆等工序。在安装锚杆前,将钻孔孔口堵塞保护。

3、锚杆的加工、安装

⑴砂浆锚杆采用外购钢筋自加工,钢筋原材料选用优质钢材,并有质量检测报告。预应力锚杆使用外购标准化成品Φ25精轧螺纹钢。

⑵锚杆截面尺寸及长度严格符合设计要求。

⑶锚杆杆体使用前先进行调直、除诱、除油并将杆体头部加工成扁铲形以利于减少钎阻力并增加锚固力。

⑷锚杆入孔前对钻孔重新进行通孔检查,对塌孔、掉块进行清理干净或处理,不得欠深。安装前应对锚杆体进行详细检查,核对锚杆编号与钻孔的孔号,并对损坏的进行修复和更换。

⑸推送锚杆时用力要均匀一致,应防止在推送过程中损坏锚杆配件。推送锚杆时不得使锚杆转动,在将锚杆体送至预定深度后,检查排气管和注浆管是否通畅,否则应拔出锚杆体,排除故障后重新安装。

4、锚杆注浆

锚杆采用先注浆后插入锚杆,注浆时先将注浆管插入至距孔底300-500mm处然后堵塞孔口开始注浆,随着砂浆的注入缓慢匀速抽出,并始终保持注浆管口埋在砂浆内,注浆体积应略多于需要体积,将注浆管全部抽出后迅速沿轴线对中插入锚杆杆体,插入时不得左右摇晃,杆体插入长度不得小于设计规定的95%,杆体插入后若孔口无砂浆溢出,应及时补浆。杆体到位后用木楔或小石子在孔口上卡住,防止杆体滑出。

在进行下一道工序前注浆体养护不少于三天,清理杆头并使用裸露长度10—18cm。砂浆未达到强度的70%时,不得随意碰撞,锚杆安装后不得随意敲击,其端部3天内不得悬挂重物。

预应力锚杆采用注入油脂的护套做防腐处理,注浆浆液采用M30水泥砂浆,注浆时注浆导管与锚杆主筋同时送入孔底。注浆强度达到设计强度的80%后,方可施加预应力。施加预应力为设计值的1.1倍,张拉应分级进行。

锚杆需安装锚垫板并拧紧螺母,使格栅张紧并紧贴坡面或稍压入地层,锚垫板的弯钩必须卡入格栅网孔内。上边界及侧过界必须压在锚杆外侧,下边界绳必须卡压在锚杆的上侧。并将锚垫板与锚杆焊接。最后用加入改性聚丙烯纤维的混凝土封闭锚头,以防止锚杆腐蚀。

(三)预应力锚索施工

1、定测锚孔

先由测量人员将各锚孔的位置放于实地,并打桩编号,再根据孔位进行钻孔平台搭设,最后精确地把锚孔位置放于实地重新打桩编号,并准确地计算出孔口、挡墙外侧预留孔口距离。

2、钻进成孔

开孔前认真校核钻机钻杆方向和倾角,无误后方可用ф110钻具开孔钻进,工程地质由技术人员跟班作详尽的地质偏录。

如遇易塌孔段,则采用ф150开孔,下ф120套管用以保护,至基岩面后采用ф110钻进,钻至基岩中等风化带满足设计要求终孔。

钻进完成后,改后ф110钻具装扩孔钻头,对孔底2m深度范围内进行扩孔拉毛;再用高压水泵加压清水冲洗钻孔至流出清水,并准确测量孔内钻杆长度,同时计算出锚索长度。

锚索长度=孔深+孔口至预留口长度+1.2m

3、锚头、锚具制作

锚头部分的锚身、锚技、锚头塞及锚具部分的锚板、锚环、锚塞均由本公司机械厂按设计及规范进行制作,存放运输。

4、锚索制作

a、装配锚头:把钢绞线自锚身小端穿入穿出身外20~30mm,将锚头塞装入其内并塞紧,把钢绞线头向内敲拢呈锥形,然后装上锚技。锚头装配完成后由专职的持证焊工进行锚头焊接。

b、加工锚索:把各盘钢绞线按蜷曲方向盘数均等相对或相背位置穿入按规格钻孔的钢板再行合拢,用绑扎丝按400~500mm间距绑扎牢固,使之成为一根锚索。

c、防腐处理

预应力锚杆的防腐处理应符合下列规定:自由段的预应力锚杆可采用除锈、刷沥青船底漆,沥青玻纤布缠裹其层数不少于二层,并装入套管中;自由段套管两端100—200mm长度范围内用黄油填充,外绕扎工程胶布固定,对于无腐蚀处理后,预应力锚杆锚头的锚具经除锈、涂防腐漆后采用钢筋网罩、现浇混凝土封闭,且混凝土强度等级不低于C30,厚度不小于100mm,混凝土保护层厚度不小于50mm。

5、锚固

a、计算纯水泥浆用量:根据孔径、锚固段长度计算各孔所需浆量及材料用量,纯水泥浆水灰比为0.50,充盈系数按1.2~1.5考虑。

b、制浆备浆:根据各孔的需浆量,将每次灌浆需准备的该孔的材料搅拌后储存于浆桶内。

c、下锚索:用孔内灌浆管(1寸铁水管)套住锚技,向孔底捅水管送锚索至孔底,其控制误差不得超过200mm。

d、锚固段灌浆:将备好的浆液用砂浆泵(灌浆压力为300KPa)灌入孔内,孔内灌浆管需边灌边退出,但始终保持灌浆管出口在浆面下2.0~3.0米,并及时填写灌浆记录,做好抗压试块。

6、张拉、封闭锚索

锚索张拉在锚固体强度达到设计强度80%后用张拉机对锚索初张拉,拉力为100KN,次数1~2次,并用锚具进行初步锁定。正式张拉时,应张拉至550kn,再按规定定值进行锁定。预应力筋定48h内,若发现预应力损失大于锚杆力设计值的10%,应进行补偿张拉;灌浆材料达到设计强度时,方可切除外露的预应力筋、切口位置至外锚具的距离不小于100mm。

张拉锁定后对非锚固段补浆,切断锚索钢绞线并留长15mm,然后进行封闭。

预应力锚索施工工艺流程图

锚头焊接

加工锚索

二油二布防腐

下料备用

草定孔位

搭机台

Φ

150

Φ120套

Φ110成孔钻进

钻孔清孔量孔深

水泥浆

水泥浆

下锚

非锚固段灌

封闭

锚具

(三)挂高强度(SNS)钢丝网工程

用GSS2A型SNS柔性防护网布置于Bp1、Bp2整个坡面,加固范围为坡脚完整中风化基岩以上至坡顶2m以外的范围,主要是防护坡面碎块石的崩落。Bp1总防护面积6100m3;Bp2总防护面积12000 m3

1、材料:

格栅采用高强度钢丝格栅,强度不低于1770Mpa,钢丝直径为3mm,热镀锌等级不低于AB级,格栅网孔内切圆直径为65 mm。边界绳采用12热镀锌钢绳,单根长度不宜大于40m。网间缝合绳采用8热镀锌钢丝绳。

2、施工工艺:

放样→铺网→穿缝合绳→上锚垫板→上螺帽→穿边界绳→做锚头

3、施工方法

⑴清坡:规整地形边界,清除浮土浮石,砍伐树木至根部。

⑵在挂网之前,锚杆注浆的养护时间不得少于3天,清理锚杆头使其露出长度为10—18cm,锚杆需进行热镀锌等防腐处理;

⑶从上向下铺挂格栅网,格栅网间重叠宽度不宜小于5cm,两张格栅网间以及必要时格栅网与支撑绳间用φ1.5扎丝进行扎结,当坡角小于45°时,扎结点间距一般不宜大于2m, 当坡角大于45°时,扎结点间距一般不宜大于1m;

⑷铺网时钢丝网一定要拉紧,而且使网一定要垂直与地面,待网铺完后再做整体调整。调整完毕后下面进行网间缝合。

⑸格栅纵向边界应重叠一至两个网孔宽度,横向无须重叠,缝合丝或绳穿过搭接孔,端头应与格栅丝纽结或用绳卡固定。

⑹边界绳从格栅网孔穿过至两端钢绳锚杆,张紧并用4个绳卡固定。

⑺安装锚垫板并拧紧螺帽,使格栅张紧并紧贴坡面或稍压入地层,锚垫板的弯钩必须卡入格栅网孔内。上边界及侧边界必须卡压在锚杆外侧,下边界绳子必须卡压在锚杆的上侧。并将锚垫板与锚杆焊接。

⑻检查格栅与坡面的贴紧情况,根据需要布置安装辅助锚杆。

4、安全要求

所有施工人员工作时必须配戴安全帽,高空作业时必须配戴安全带,不准穿拖鞋进行高空作业,操作人员必须听从现场管理人员的指挥,做到令行禁止。

测量定位

挂网锚杆制安

合格

挂高强钢丝网

锚垫板安装

验 收

锚头封堵

砼制作

图:挂高强钢丝工艺流程图

(四)挡土墙及截、排水沟

1、挡土墙

浆砌块石挡墙有2处,其中 Bp3坡脚挡墙长275m,墙高1.5m,2.5m;Bp1对面小山丘坡脚护坡挡墙长28m,挡墙高1.5m。

①挡土墙砌筑

基础要求进入中风化基岩0.5m。

首先要根据图纸要求进行放样,并架设龙门架,以便施工时容易控制。在砌筑过程中应严格控制砂浆、混凝土的配合比,并把配合比写在牌子上,挂于搅拌机旁,并指定专人配料、专人操作拌合(熟练工)。砂浆用搅拌机搅拌,随拌随用,使用中发现泌水现象,应在砌筑前再拌合。

浆砌块石分层砌筑,先铺砂浆再砌石块。铺浆厚3-5cm,各砌层均应座浆,砌缝需用砂浆填充饱满,不得无浆直接靠贴,严禁先堆砌石块再用砂浆灌缝。每层依次砌角石、面石,然后砌腹石。上、下两层应骑缝,内外石块应交错搭接,块石砌放应按照“丁”、“顺”、“嵌”、“楔”的方式排放,使块石间嵌紧密墙身稳定。砌体外露面应平整美观,条石外露面上的砌缝应预留空隙,以备勾缝处理。在墙身的砌筑过程中按规范要求做试块并和墙身一起作好养护工作。

挡墙砌筑时根据要求设置排水孔与伸缩缝。

②挡墙回填

Bp3坡脚挡墙根据地形修建,东、西两侧在坡脚5m处修建,墙后回填0.7m厚的种植土,作为绿化隔离带。

③ 排水孔与沉降缝施工

挡墙底部设置一排泄水孔,孔口离地面30cm,间距3m。参照有关规范要求15m设置沉降缝,缝宽2cm,采用沥清麻絮填充。

2、截、排水沟

Bp1坡顶5m以外设置截水沟,3处边坡坡脚均设置排水沟,Bp1坡顶截水沟上口宽0.7m,下口及深度均为0.5m,内坡1:0.2;坡脚排水沟宽0.5m;Bp2、Bp3坡脚排水沟宽0.6m。

①截、排水沟采用浆砌块石砌筑,沟顶、沟底、内侧采用30mm厚的M7.5水泥砂浆抹面。坡脚排水沟在中风化基岩中时,直接在基岩中开挖0.7m深、0.7~0.8m宽的矩形沟槽,沟内壁用10cm的C25砼抹面。

②斜坡上截水沟沟底坡度在30°以上时采用跌水坎,且每隔5m设置一个凸榫。坡脚排水沟沟底坡率大于5%。

③截水沟每隔4~6m设置一道沉降缝,用沥青麻絮填充。

3、材料

①石料质量

A、石料利用本采石场已有的并符合设计质量要求的块石,不足部分从附近采石场购进。

石料等级应符合图纸规定或监理要求。石料在使用前应进行试验,以确定石料各项物理力学指标值。并经监理人员批准后采用。

B、石料应强韧、密实、坚固与耐久,质地致密,色泽均匀,无风化剥落和裂纹及结构缺陷。石块中部厚度大于30㎝,长短边比小于3,标号不小于40号。角隅石或墩尖端的镶面石,根据需要应修凿至所需形状。

C、石料不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其它有物质。

②砂浆

A、砂浆强度等级应符合图纸规定。

B、砂浆所用水泥、砂及水应符合规范规定的要求,砂浆中砂宜用中砂或粗砂。

C、勾缝砂浆强度等级不低于M7.5,且均不低于砌筑砂浆的强度等级。

4、施工一般要求

①在砌筑前每一石块均应用干净并使用其彻底饱和,垫层亦应干净并湿润。所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。垂直缝应先将已砌好的石块的侧面抹浆,然后用侧压砌置下一相邻石块;或石块就位后灌入砂浆。当用小石子混凝土填垂直缝时,应用扁钢捣实。

②所有石料均应按层砌筑。当砌体相当长时,应分为几段。

③如果石块松动或砌缝开裂,应将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。

5、质量保证措施

①严格控制砌筑所用的砂浆、混凝土的质量以及所使用石料的质量,作好各试验抽检工作,确保材料的质量达到要求。

②砌筑时严格控制砂浆、混凝土用量,确保座浆饱满、密实。

③砌筑时注意砌筑的密度,避免出现空洞现象,保证挡墙的砌筑密度符合规范所规定的要求。

④砌筑完成后,必须对挡墙进行养护,需经常洒水,保持石料、砂浆表面湿润。

⑤混凝土浆砌块石时混凝土座浆不少于6cm。

⑥重要及主体砌筑物,不同强度等级不同配合比的水泥砂浆及小石子混凝土,每工作班分另各制取2组试件(每组试件,水泥砂浆取6个70.7mm×70.7mm×70.7mm立方体,小石子混凝土取3个150mm×150mm×150mm立方体)。

⑦一般及次要砌筑物,每工作班取一组试件。

6、质量检查

①基本要求

a、石料规格和质量应符合有关规定。

b、地基与基础必须满足图纸要求。

c、砂浆或混凝土的配合比应符合试验规定。

d、砌石分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞。

e、混凝土表面应平整、密实,施工缝整齐,无蜂窝麻面现象。

f、墙背填料符合图纸要求。

g、沉降缝、泄水孔的位置和数量应符合图纸要求。

②检查项目

浆砌块石挡土墙、浆砌块石水沟的检查项目参照有关规范“偏差项目标准表”。

③外观鉴定

a、砌体坚实牢固,勾缝平顺,无脱落现象;混凝土表面平整,无蜂窝、麻面。

b、泄水孔坡度向外,无堵塞现象。

c、沉降缝整齐垂直,上下贯通。

d、位于弯道处的挡土墙要平顺、圆滑、美观。

浆砌工程施工工艺流程图

N

N

Y

测量放样

开挖基坑

修整夯实基础

自检基底应力、尺寸及标高

报工程师审批

浆砌块片石砌筑

自检砂浆强度、平面位置及标高

报工程师审批

浆砌块、片石墙身

自检砂浆强度、平面位置及标高

报工程师审批

水泥砂浆勾缝

自 检

报工程师审批

挡墙、截排水沟工程交验

水泥砂浆勾缝

养护及清理场地

单项工程交验

水泥、砂、块料试验

砂浆配合比设计

报工程师审批

第八章 季节性施工措施

一、雨季施工其他注意事项

1、加强和气象站联系,注意一切工作、生活的安全。

2、对各种电器、机具加强监护,防止危险。

3、加强值勤工作,下雨时工地上必须认真巡查,发现问题立即及时处理。

1)冬季施工应根据当地气象预报及施工所在地的具体情况,做好施工期间的防寒防冬工作。

(2)在雨冬季施工时,施工现场应及时排除积水,人行道的上下坡应挖步梯或铺砂。脚手板、斜道板、跳板上应采取防滑措施。加强对支架、脚手架和土方工程的检查,防止冻融倾倒和坍塌。

(3)冬季施工时,可能受冻的机械设备、材料等应做好防范措施,施工人员要提前做好准备工作。

4、 夜间施工

(1)夜间施工时,现场必须有符合操作要求的照明设备。施工住地要设置路灯。

(2)施工中的小型桥涵两侧及穿越路基的管线等临时工程,应设置围栏,并悬挂红灯示警标志。

第九章 施工技术保证措施

一、技术管理机构

建立以项目总工程师为核心的系统的技术管理网络体系,实行技术人员岗位承包责任制,逐级责任到人,一级抓一级,一级保一级,争创优质工程。本工程中土方大多为填方,在雨季施工时应做好切实的保护作,以保证质量。

本工程挡墙施工时应加强沟槽排水工作。

二、施工技术管理措施

1、把好图纸资料审核关。施工前项目总工组织专业技术人员认真核对本标段设计文件和资料,切实领会设计意图,认真编写《施工组织设计》。

2、作好技术交底工作。技术人员对每项工程除技术交底,对重、难点工程组织专门技术专题会议,每项目工序开工前组织技术授课培训,做到每位施工人员在上岗前心中有数。

3、把好测量放样关。施工测量放样严格按照有关规范进行,施工测量放样所用的控制点,临时水准点,应不定期联测,确保中线、水平、标高不出错。施工前应对照图纸进行精密的测量放样,施工中进行严格的监测,施工完后进行复测。其测量精度应满足国家有关测量规范《工程测量规范》(GB50026-93)要求。

4、作好隐蔽工程验收记录工作、建设工程分项验收及中间验收工作,并对相关资料进行分类整理归档管理。

5、作好施工日志与施工记录。对当日出现的技术问题进行分析总结并商讨解决方案以及对这些技术方案进行记录并归档,作为后继施工的参考资料。

三、推行现代化枝术管理

1、推行现代化技术管理,运用统筹网络技术编制实施性施工组织计划,在保证工期的前提下,搞好资源优化,努力降低成本,并严格按照网络计划组织实施,使整个工程随时处于受控状态。

2、积极推广新技术、新材料、新工艺,组织好施工生产,坚持把依靠科学技术和人的主观能动性结合起来,把科学技术转化为生产力。

3、运用现代化技术装备,采用先进的检测手段,控制施工的每个环节。

4、充分利用网络信息系统,寻求相关的技术支持,促进施工技术进步。

5、保存好有关工程进度、质量检验、隐蔽工程、试验报告、障碍物拆除以及所有影响本程的原始记录和照片,编制完整的工程竣工文件和竣工图纸。

第十章 施工进度计划及保证措施

一、施工总工期

工程工期为150日历天。根据本工程特点及投标承诺,结合我单位的实际施工能力,经过周密、合理的安排,计划在150日历天内完成本工程施工。

二、施工进度横道图

工程施工各分项工程工期安排见施工进度横道图。

三、施工进度保证措施

1、编制详细施工组织设计,做好开工前的有关准备工作:如施工项目管理人员、主要施工机械的落实,以及采购的材料渠道落实,做到一旦中标,即可迅速进场开工。

2、建立项目经理部后,并着手按预定方案调集施工骨干力量,选派具有同类工程施工管理经验的人员组成一个精干的项目部班子,全面负责实施该工程项目的施工和质量管理,全权负责本项目工程的实施。

3、充分发挥我公司的优势,公司所属各职能部门全力支持项目经理部,确保项目所需人员、设备机具、材料物资按时进场,生活、生产顺利进行,争取黄金施工季节的一分一秒,确保工程总工期有一个良好的开端。

4、详细编制施工计划。强化计划管理,用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材设料备、劳动力安排、施工质量和安全措施等内容传达到每个岗位上的职工,使每位职工心中有数。施工时制定详细的各分项工程的施工技术措施、组织流水作业,做到技术先进,工艺合理。在确保质量的前提下快速施工,同时要因地制宜,要据工程的实际情况发挥职工的积极性,集思广益,加快工程的进展速度。

5、实施施工任务完成情况检查反馈制度。施工员每天将细化了的施工任务,以书面的形式下达到施工班组,当天及时进行检查并做好记录。对不能按期完成的任务应及时反馈,项目经理部及时分析原因,采取必要措施,确保各施工环节和总进度不受影响,并结合经济奖罚制度来制约,做到责、权、利挂钩,以制度促使各部门、各班组及员工保质按期完成当天的施工任务。

6、积极组组织和开展劳动竞赛。根据施工阶段的特点,对施工量大、环节少的任务,开展班组之间的劳动竞赛,对优胜者进行奖励。增加各班组间的分工合作,弘扬荣辱与共的团队精神,以点带面推动全体人员的工作干劲和劳动热情。

7、机械设备做到平时保养,并备足零部件和配足机修人员,提高机械设备生产保证能力。

8、正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工的积极性。

9、项目部设专人负责收听气象预报,编制气象预报图,作为施工计划编制的参考仿制之一,避免因天气变化造成对施工进度、质量的不良影响,做到以科学为仿制指导计划和施工。及时掌握气象动态分析,抢晴天,赶雨天,抓住有利时机,环环相扣,步步为营。

10、项目经理部将对工程实行目标管理,用经济责任制对工期、质量、安全等等进行全面奖罚考核,重奖重罚。

11、施工进度计划派专人监督执行,做到计划科学合理,施工认真到位,并在施工过程中不断予以优化,力争提前完成本标工程。

12、根据工程情况分成几个工作面,各段任务责任到人。合理安排劳动力,做好现场组织工作。

13、确保设备、人力、物力充足,计划安排采取长计划、短安排、每旬编制计划,按制定的施工进度每旬检查一次,做到只许提前,不许退后,如发现退后必须在下一个旬内进行赶工,不得拖延,必要时增加劳动力,加班加点,保质量,抢工期。

14、制定各项施工用料的供应计划,确保材料供应及时到位,满足施工要求。并存有备料,决不因材料短缺而影响工期。

15、根据各施工段情况编制出施工网络图,抓住关键线路,保证各工序顺利施工,关键工序施工时严格控制其进度,必要时增加劳动力和机械设备。同时认真制定各工序之间的衔接计划措施,缩短上下工序的衔接时间。

16、加强质量监督,避免工程返工,严格按图纸规范施工,对单元工程及时进行质量自检、互检、验收评定,提高一次成功率,避免因返工延误工期。

17、与当地居民和监理、设计部门协调好关系,减少工作纠纷,加强配合。

18、学习和应用新工艺、新技术,用科学技术来提高我们的施工进度、施工质量、施工效益。

表一 施工总体计划表

主要工程项目 日历天 150日历天
计划施工时间 30 30 30 30 30
1、施工准备 2011.8.5 2011.8.10 5
2、Bp1 挂网锚杆 2011.8.10 2011.8.30 20
预应力锚索 2011.8.30 2011.10.4 35
SNS柔性防护网 2011.10.4 2011.10.24 20
格构梁 2011.10.24 2011.11.18 25
3、Bp2 土方开挖 2011.8.11 2011.8.26 15
挂网锚杆 2011.8.11 2011.9.14 35
SNS柔性防护网 2011.9.14 2011.10.28 40
4、Bp3 土方开挖 2011.8.11 2011.8.21 10
石方开挖 2011.8.22 2011.10.15 55
挡土墙 2011.10.16 2011.12.30 75
5、截、排水沟 2011.8.6 2012.12.15 130
6、绿化 2011.11.19 2011.12.29 40
8、扫尾工程 2011.12.29 2012.1.4 5

第十一章 工程质量保证措施

一、质量目标:施工质量达到合格要求。

二、质量管理组织机构

百年大计、质量第一,为确保工程创优,在公司质量管理委员会的领导下,项目部成立质量管理领导小组,建立质量管理控制网络,制定严格的质量保证措施。

质量管理领导小组由项目经理,项目副经理,总工及质量内审员组成。质量管理小组,以项目总工为核心,由技术人员、测量技术人员、质检员、试验员等组成。

详见质量管理组织机构图

二、质量保证管理措施

1、 在施工全过程中,自始自终坚持由项目经理、项目总工、质检员组成的质量检查领导小组,由领导小组领导开展各项生产QC活动,建立质量责任制,实行奖罚制度,狠抓质量教育,提高职工的质量意识和素质,把质量隐患消灭在施工过程中。

2、 工地配备专职检查员,确保各工序都有质量控制和监督。

3、 实行“三检制”,对各单元工程进行分级检查,质检员均持证上岗,并有多个工程质检的施工经验。

4、 施工各工序要认真复核,经验收合格后方可进行下道工序施工,并严格执行单元工程质量等级评定制度。

5、 认真接受业主和有关质检部门的监督、检查和工程监理。

积极配合业主单位、设计单位及监理工程师检查工程质量。按月向甲方提供质量报告及有关技术资料。

6、 坚持对材料按规范进行试验、复检制度,外购的钢筋、水泥等材料的质量必须经检验合格后方能使用。

7 、坚持质量奖罚制度,并定期对工程质量进行全面检查、总结。

8 、健全和完善工程技术档案,做好原始资料记录和整理工作,及时完成竣工资料整理。

质量管理领导小组

项目副经理

项目总工

质检工程师

测 量 员

质 量 内 审 员

施 工 员

材 料 员

试 验 室

专 职 质 检 员

各工班质检员

质量管理组织机构图

三、质量保证技术措施

1、目前我公司已建立一套比较完整的生产运行机制和质量保证体系。本工程如能中标,我公司将全力以赴,集中力量,建立健全质检体系,确保工程一次验收合格率100%,工程整体质量等级合格

2、 开工前组织施工技术人员熟悉图纸、领会设计意图,了解工程特点,并按施工图纸、规范、标准要求及施工技术措施向各班组做好技术交底。

3、工地设立施工技术室、质安室,各施工点配备专职质检员、施工员、测量员、资料员,确保各工序都有质量控制和监督。

4、严格执行班组“自检”、项目部“复检”、公司“专检”相结合的“三检制”,对各分项、单元、工序进行分级检查,隐蔽工程需经验收后方可覆盖,做好质量的事前、事中、事后控制。详见三检制操作图。

5、施工各工序由专人从事详细、准确的施工记录,按规范要求进行质量自评,经验收合格和监理认可或签字后方可进入下道工序施工。

6、工地质检员根据设计及有关规范、规程及规定要求,分别绘制质量控制表格,对所有建筑材料、设备、施工工艺均按现行规范、技术等要求进行控制,确保工程质量。

7、对工地所有的计量仪器、工器具设备采取定期或不定期检查,确保施工进度要求。

8、对工程测量控制点做到三角复核,实行现场自检、复检、交接检查,确保施工测量正确无误。

9、 坚持贯彻工程施工“百年大计,质量第一”的方针,实行质量一票否决制,坚持高标准、高起点、严要求,精心管理、精心施工。如出现不符合质量要求的局部已完工程,坚决纠正,不留后患,并根据“三不放过”原则,总结经验教训,确保工程内在质量合格,外表美观。

10、 严格按设计要求,把好原材料进场关,并按规范要求及时复检,合格后方可投入工程使用。

班组质量负责人

专职质检员

项目经理部

公司技安科

工作面自检

施工员复检

质检员终检

业主、监理验收

资 料 员

公司总工程师

项目经理

项目副经理

项目总工程师

“三检制”操作图

四、材料质量保证措施

1 、严格按照合要求,把好材料进场关。材料入场前,先取得产品合格证、质保单和材料样品,同时按规范要求和质量标准对其进行复检,复检合格后方可投入本工程使用。对检验不合格的原材料,一律不得入库,绝对禁止不合格原材料混杂到工程建设之中。

2 、所有用于本工程的材料,设专人负责验收,合格后记录入库,并妥善保管。材料按产品的种类、特性、规格、批次分类堆放整齐,做好醒目标志。

3 、材料的产品出厂合格证、质保单集中于专职质检员统一保管,工程结束后作为质量验收的备查原始资料归档于竣工验收资料中移送业主。

第十二章 安全保证体系及措施

一、安全管理目标

本着“安全第一,预防为主”的安全管理方针,加强机构管理,加大反习惯违章操作的力度,杜绝安全事故,做到事故率为零。坚持安全生产、文明生产为基础,各级领导为安全第一责任人,安全防护思想必须到位;坚持以“班组控制异常和未遂”为基础的各级控制事故的逐级责任制。本工程实行半封闭施工,确保行人和车辆的通行安全是本项目安全工作的重点。

二、安全生产责任制

安全管理是施工企业管理的一项重要内容,确保安全生产,防止事故发生的企业各级领导和全体职工的重要职责。针对本工程特点,将层层落实安全生产责任制,做到规范管理,责任到人。

1、建立完整的安全监督及各级安全责任制。成立以项目经理为组长,专职安全员为副组长的经理部安全委员会。设置专职安全员负责督促检查全过程安全工作,各作业班组织设置兼职安全员,负责各工种的安全工作,实行纵向到位横向到边的全方位管理。进场员工均应接受入场安全教育,教育职工树立安全与生产统一的思想,自觉遵守安全生产规章制度。在实施过程按期执行安全活动制度,及时研讨安全工作经验教训。

2、贯彻“安全第一、预防为主”的方针,执行国家和企业关于安全生产的政策,贯彻实施劳动保护法和规章制度,努力改善施工条件,防止伤亡事故。

3、结合工程特点,建立安全技术措施制度,各分项工程在编制施工方案过程中必须编制安全生产技术措施。建立安全交底制度,各班组在宣布生产任务时,对施工安全提出明确要求,把施工技术和安全生产同时交底,并组织工人讨论,使人心中有数,个个做到安全。

4、工程开工前,详细核对设计文件,根据施工地段的地形、地质、水文、气象等资料,在编制施工组织设计的同时,制定相应的安全技术措施。

5、严格遵守操作规程,严禁各种违章指挥和违章作业的行为发生。参加施工的人员,必须接受安全技术教育,熟知和遵守本工程的各项安全技术操作规程,并定期进行安全技术考核,合格者方准上岗操作,对于从事电气、登高作业、焊接、车辆驾驶等特殊工种的人员,应经过专业培训,获得合格证书后,方准持证上岗。凡进入现场的人员、均要服从值班人员指挥,遵守各项安全生产管理制度。正确使用个人防护用品,禁止穿拖鞋、高跟鞋或赤脚进入施工现场。

6、施工现场设置足够的消防设备。施工人员熟悉消防设备的性能和使用方法,并组织一支经过训练的义务消防队伍。

7、加强与气象、水文等部门的联系,及掌握气温、雨雪、风暴各汛情等预报,做好防范工作。

8、操作人员上岗前,必须按规定穿戴防护用品,施工负责人和安全检查员随时检查劳动防护用品和穿戴情况,不按规定穿戴防护用品的人员不得上岗。

9、施工所用的各种机具设备和劳动保护用品,定期进行检查和必要的检验,保证其经常处于完好状态;不合格的机具设备和劳动保护用品严禁使用。

10、由安全部门依照国家及省市,有关安全生产的方针、政策、法律、法规、条例和规定,制定本项目各级部门和相关责任人的安全管理制度,做到任务明确,有章可循。

11、严格执行各级部门有关安全施工的文件、规定及各自行业的安全工作规程。

12、各级经济承包有明确的安全指标和包括奖惩办法在内的保证措施,层层签订责任状,做到严肃纪律、奖惩分明、确保安全生产。

三、安全教育

1、进入场地的工人必须进行所属工种的安全教育,经考试合格后方可进行该工种的操作。

2、工人变换工种,必须进行新工种的安全教育。

3、做好安全教育记录,建立“职工劳保发放记录卡”,根据工种要求发放并记录。

四、安全培训

特种作业人员必须经有关部门培训,经考试合格后持证上岗,操作证必须按期复审,不得延期使用。

五、安全技术交底

分部分项工程施工时需进行全面的,有针对性的书面安全技术交底,受交者确认后,履行签字手续。

六、安全检查

建立定期的安全检查制度、定时间、定要求,明确重点部位,重点设备、危险岗位。作业段每天,工程队每周,项目半个月一次进行检查和总结,提出整改意见,落实整改措施,并进行复检。

七、现场安全纪律

进入现场人员必须严格遵守“施工现场十大纪律和施工现场六不准”、“控制”的规定,对不听劝阻的,一律责令其离场。

八、主要危险工程安全保证措施

(一)土方工程

(1)高陡边坡处施工必须遵守下列规定:

①如需人工作业的,作业人员必须绑系安全带;

②开挖工作应与装运作业相互错开,严禁上、下双重作业;

③坡面上的操作人员对松动的土、石块必须及时清除,严禁要危石下方作业、体息和存放机具。

(2)在落石与岩堆地段施工,应先清理危石和设置拦截设施后再行开挖.其开挖面坡度应按设计进行,坡面上松动石块应边挖边清除.

(3)采用人工挑、抬、运土,应检查箩筐、土箕、抬扛、扁担、绳索等的牢固程度。

(4)机械在危险地段作业时,必须设明显的安全警告标志,并应设专人站在操作人员能看清的地方指挥。驾机人员只能接受指挥人员发出的规定信号。

(5)机械在边坡、边沟作业时,应与边缘保持必要的安全距离,使轮胎(履带)压在坚实的地面上。

(二)脚手架

1、应严格按照规定进行施工。

2、高血压、心脏病等不适应高空作业的施工人员严禁上架作业。

3、进入施工现场必须带安全帽,高空作业系安全带。

4、从事高空作业操作时,衣着要灵活扣紧,思想要集中,不得违章冒险作业,高处作业的材料要堆放平稳,工具应随手放入工具袋内。

5、遇有恶劣气候(如风力在6级以上,大雨雾雪等)影响工作安全时,禁止露天高出作业。

6、搭设时应有专人指挥,悬挂好禁令标志牌。

7、脚手架防雷接地装置应和主体防雷接地连接,测定电阻应小于4欧姆。

8、指定专人调节撑杆,做到松紧一致,确保受力均匀,脚手架经常检查、维修和保养。

9、各工种进行上下立体交叉作业时,不得在同一垂直方向操作,尤其是南立面,搭设双排架子,必须注意上部主体施工严防掉物伤人。

(三)施工用电

1、操作人员必须持证上岗。

2、电气设备和金属外壳应采用接地或接零保护,在同一供电气系统中不得将一部分电气接地,而将另一部分电器设备接零。

3、严禁带电作业或采用预约停电送电时间的方式进行电气检修。检修电气设备前必须切断电并在电源开关上挂“禁止合闸有人工作”的禁告牌。警告牌的挂取应有专人负责。

4、严禁带电移动设备。严禁使用漏电潜水泵。严禁使用非生产性电炉。严禁用电捕鱼和私设电网。

5、各种电闸箱内,应保持清洁,不得存放任何东西,并配备安全锁。非本岗位作业人员不得擅自合闸。工作完毕后,应切断电源,锁好电闸箱。所有配电间及配电箱处应挂“有电危险”的警告牌。

6、电气设备必须做好定期检查工作,确保运行正常。

7、发生人身触电时,应立即切断电源,然后对触电用紧急救护。严禁在未切断电源之前直接与触电者接触。

8、各种熔断器的熔丝必须严格按规定合理选用,严禁用其它金属丝等非专用熔丝替代。

9、施工现场的各种配电箱、开关箱应装设在干燥、通风及常温场所。配电箱、开关箱必须防雨、防尘。

10、每台用电设备应有各自专用的开关箱,必须实行“一机一闸”制,严禁用一个开关电器直接控制二台及二台以上用电设备(含插座)电源控制开关应设在机械设备附近处。

11、移动式机械的电源导线(或临时电源)必须采用绝缘良好的橡皮护套铜芯软电缆其中必须有一根专用的接地(拉零)线。电源导线不得直接绑扎在金属架上。

施工用电将编制施工用电专项方案

(四)场内交通运输安全

1、严格遵守交通规则和有关规定,驾驶车辆必须证、照齐全,不准驾驶与证件不符的车辆,严禁酒后开车。

2、发动前应变速杆放到空档位置,并拉紧手刹车。

3、发动后应检查各种仪表、方向机、制动,灯光等是否灵敏可靠,确认周围无障碍物时方可鸣号起步。

4、车涉水和通过漫水桥时应事先查明行车路线,并需有人引车,如水深超过排气管时,不得强行通过,严禁熄灭。

5、坡道上被迫熄灭停车,应拉紧手制动器,下坡挂低档,严禁空档滑行。

6、泞路面应低速行驶,不得急刹车,冰雪路面应装防滑链条,下坡时不得滑行,并由低速档控制速度,禁止争刹车。

7、严格遵守项目制定的线路行驶,遵守项目设立的安全指示及警示标志行驶。

8、认真学习本工种的安全技术交底。

9、服从项目部专职人员的指挥,做好与施工机械的配合。

10、动输超长、超宽、超高构件,应遵守交通部门有关规定外,还需要研究运输方案机制及安全措施。

第十三章 文明施工与环境保护措施

一、文明施工的措施

文明施工是企业形象的重要标志,也是保证安全与质量的重要措施,为此需制定好以下几项保证措施;

1、加强宣传发动,统一思想,使广大干部职工认识到文明施工是企业形象、队伍素质的反映,是安全生产的保证,增强文明施工和加强现场管理的自觉性。

2、结合本工程实际情况,在项目经理部及各工区负责人中明确分工。落实文明施工现场责任区,制定相关规章制度,确保文明施工现场管理有章可循。

3、施工场地严格按施工平面图布置,各项临时施工材料堆放有条不紊、场地平整、道路和排不畅通,机械停放整齐,整个施工场区做到条理化、紧凑化、简洁化。

4、工地实行挂牌施工,非施工人员严禁进入施工现场或作业区。

5、认真了解当地的乡规民约,遵纪守法,不得破坏当地风俗习惯。严禁打架、斗殴、赌博。

6、建立日常的安全巡查工作,每天必须有人轮流值班,管理文明施工、安全保卫工作。

7、施工结束,应做到“工完、料净、场地清”,清除施工现场及生活区的一切临时设施及建筑、生活垃圾,保持场地的整洁有序。

二、环境保护措施

环境保护是为了保护与改善生活环境和生态环境,防止污染和其他公害,保障人体健康,促进生产,必须把环境保护工作纳入工作计划,建立环境保护责任制度,采取有效措施,防止生产建设过程中产生的废水、废渣物、粉尘、恶臭气体、噪声等对环境的污染和危害。

1、环境污染的防治

1)粉状材料采用袋装或其他密封方法运输,不散装散卸。施工运输道路,采取防止尘土飞扬的措施。

2)工程施工用粉末材料,存入室内。当受到条件限制在露天堆存时,采取防止尘埃飞扬和因水流失的措施。

2、防止水、土污染和流失

1)、施工所产生的垃圾和废弃物质,如清理场地的表层腐殖土、工程剩余的废料,根据各自不同的情况,分别处理,不任意裸露弃置。

2)、清洗施工机械、设备及工具的废水、废油等有害特质以及生活污水,不直接排放于河流或其他水域中,也不倾泻于饮用水源附近的土地上,以防污染水质和土壤。

3、劳动保护措施

1)、严格执行国家有关劳动保护的法规,采取措施做好各项劳动保护工作。

2)、配备和定期检查维护施工现场的劳动保护器具。

3)、按规定及时给职工发放个人劳动保护用品。

第十四章 竣工保修

一、保修期

保修期自实际交工日期起计算,具体期限在项目专用合同条款数据表中约定。本项目保修期为一年。保修期一年后本公司将继续履行合同其它条款(如果有);无论何时如果业主单位对该项目有什么要求,我公司都将积极配合。

二、缺陷责任期

在缺陷责任期内,承包人应尽快完成在交工验收证书中写明的未完成工作,并完成对本工程的修复或监理人指令的修补工作。本项目缺陷责任期为两年

三、承诺

若本公司不履行保修义务和责任,则本公司愿承担由于违约造成的法律后果,并由发包人将其违约行为上报省级主管部门,作为不良记录纳入建设市场信用信息管理系统。

第十五章 信息管理与技术档案管理

一、信息管理

项目设专人负责计划、统计报表的编制与传递工作,由工程技术科内业工程师负责,根据工程实际及业主、监理和上级主管部门的要求,按时编制和上报。

成立专门的信息反馈组织,该小组承担本工程的测量任务信息传递工作,及时准确地向业主、监理和设计提供施工进度报表、施工情况结果,使业主、监理和设计能准确及时地了解施工情况,及时协助施工单位解决施工中出现的问题,确保工程安全、快速、优质的完成。

二、施工技术档案管理

1、技术档案管理目标

1)、认真做好本工程施工的技术档案工作,维护企业经济利益、合法权益和历史真实面貌。

2)、在工程施工阶段,认真搞好竣工资料积累工作和档案资料管理工作,以达到资料的真实性、准确性和完整性。

2、技术档案管理要求

1)、建立以项目经理为第一责任人、项目总工程师为负责人的技术档案管理领导小组。

2)、归档文件、材料要求字迹清楚,图面整洁,不得使用褪色的书定材料书写、绘制。

3)、确保工程施工中文件资料准确无误,并及时做好竣工图。凡归档的材料,都应做到完整准确、组卷合理、整洁美观,有利于长期保存。

3、技术档案管理的主要内容

1)、业主及监理工程师提供的有关工程图纸、设计通知、会议纪要、技术联系单及有关文件等一切有关材料。

2)、施工单位的施工组织措施、施工技术设计、技术联系单、合同文本及各种有关的报表等。

3)、施工材料的质保书、工程验收单、测量定位纪录等资料。

4)、工程竣工资料所需的竣工图纸及工程概况、施工记录、验收记录、设计变更、重要文件、工程照片、录像等资料。

4、技术档案管理人员的主要职责

1)、负责有关技术档案的接收、登记整理、汇编、归档等日常工作,科学地管理档案。

2)、积极利用档案管理现代方法和工具,不断提高档案管理现代化水平。

3)、负责项目总工和上级对口管理机构布置的其他有关技术档案管理的任务。
