六合高新科技城建设项目
原有建筑拆除施工方案
编制单位:
编 制 人:
审 核 人:
审 批 人:
日 期:
第一章 编制依据
1.1 编制依据
1、已拆除厂房的建筑结构示意图;
2、《建筑拆除工程安全技术规范》;
3、现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》;
4、《房屋拆迁施工现场防治扬尘污染管理规定》;
5、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;
6、其它相关专业规范及行业标准。
第二章 工程概况
南京法伯耳纺织有限公司位于南京六合区郁庄路2号,本次拆除工程共拆除三块地段:差别化粘胶长丝工程,建筑面积57690平方米,建筑基地面积45900平方米;差别化粘胶长丝工程酸站,建筑面积2290平方米,建筑基底面积为917平方米,建筑层数为3层,地下一层,建筑高度24.0米,差别化粘胶长丝工程原液建筑面积4075平方米,建筑基底面积为1193平方米,建筑层数为3层,建筑高度21.95米。

第三章 施工组织
3.1 施工管理组织
针对此工程项目,我公司推选的项目班子一律持证上岗,并且该项目经理仅负责此工程。实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。并配备技术负责人、施工负责人、安全负责人及其他技术、安全、施工等专业人员组织施工管理。

3.2 劳动力组织
| 序号 | 工种级别 | 按工程施工阶段投入劳动力情况 |
| ① | 拆除技工 | 40人 |
| ② | 机械工 | 10人 |
| ③ | 架子工 | 10人 |
| ④ | 水电工 | 8人 |
| ⑤ | 气割工 | 10人 |
| ⑥ | 安全守护及巡查工 | 8人 |
第四章 施工准备
4.1 技术准备工作
(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。
(2)学习有关规范和安全技术文件。
(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。
(4)向进场施工人员进行安全技术教育。
4.2 现场准备
(1)开工前必须采取封闭式围挡,根据本工程特点,围挡按照如下要求设置:
施工现场围护采用PVC围挡完全封闭,围挡高度2米,围护结构离开建筑物安全距离为1.5倍的建筑物高度。
(2)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。
(3)疏通运输道路,接通施工中临时用水、电源。
(4)切断被拆建筑物的水、电、煤气管道等。
(5)开工前察看施工现场是否存在高压架空线,拆除施工的机械设备、设施在作业时,必须与高压架空线保持安全距离。
(6)拆除工程的施工现场必须有作业通道。平面运输通道宽度为4-5米左右,以满足运输工具通行的需要,作业通道内不得堆放杂物,要保证室内上、下通道应保持畅通。非作业通道利用警示带隔开,并制作标志牌利于通道口作出警示。
4.3 机械设备材料的准备
主要施工机械设备表:
| 序号 | 机械设备名称 | 规格型号 | 数量 | 额定功率(kw) | 生产能力 | 备 注 |
| 1 | 金刚石绳锯切割机 | SGJ-20 | 6 | 15 | 正常 | |
| 2 | 挖机(带破碎头) | 1立米 | 10台 | (长臂) | 正常 | |
| 3 | 挖机(带破碎头) | 1.2立米 | 5台 | 正常 | ||
| 4 | 挖机(带破碎头) | 1.5立米 | 5台 | 正常 | ||
| 5 | 汽车 | 10吨 | 20台 | 正常 | ||
| 6 | 起重机 | 40吨 | 5台 | 正常 | 汽吊 | |
| 7 | 灌装洒水车 | 4台 | 正常 |
4.4 警示标识的准备
在工地固定场所设置下列标牌:
(1)工程概况牌:标明工程项目名称、拆房施工单位名称和施工项目经理、拆(竣)工日期、监督电话;
(2)房屋拆除安全生产牌;
(3)文明施工牌。在拆除工程施工现场醒目位置应设安全警示标志牌,采取可靠防护措施,实行封闭施工。
第五章 关键施工方法
5.1 施工方法选择
本工程环境内人流量较大,施工环境要求避免高噪声、扬尘等污染。因此本工程混凝土切割主要采用静力切割机械作业。
5.2 混凝土切割工程施工机具
建筑物板梁柱结构局部切割作业,原有建筑物A/B厂房保留的部分应外形完整、功能不得或缺。原则上应采用静力切割方式。本拆除工程采用静力切割机械有绳锯、碟锯等,先分块后再把垃圾外运。
金刚石绳锯切割机(绳锯)为液压驱动动力装置切割设备,型号SGJ-20,绳锯长度20m,电机功率15kW,是建筑物钢筋混凝土板梁墙柱等结构的切割拆除以及加固施工适用的切割设备。绳锯对密排钢筋混凝土构筑物、厚砖墙,以至水下结构切割作业均能胜任,可对较厚实的混凝土实现各种切割。绳锯切割作业深度不受限制,可满足墙锯不及的切割深度,具备施工效率高、使用范围广泛、无震动,对原结构无损伤、切割面平整美观、无需再对切割面做修整、切割精度高、环保(噪音小,粉尘少)、对切割作业环境和空间无特殊要求等特点。
5.3 切割拆除
切割混凝土作业之前应清理作业面,使作业面不要有块状物等建筑垃圾。混凝土切割应在0℃以上环境温度条件下作业。施工空间环境能满足切割设备正常操作。
5.4 混凝土切割工程施工工艺
混凝土切割工程施工工艺流程如下所示:
搭设卸荷支撑架——定位放线——确定切割大小及顺序及切割线——角部处理——计算角部过度切割长度——绳锯定位固定——绳锯切割——切割块清运——清理工作面
5.4.1拆除范围周边梁板支撑加固
混凝土切割时局部边缘结构必须在楼板、梁的下部做支撑架支撑。支撑架搭设范围根据楼板、梁的结构具体情况确定,并酌予施加反力,紧顶楔死,有效卸荷。在搭设支撑平台前应考虑锯路切割线,避免机械切割到支撑架平台。拆除部位楼板下支撑架示意图:

5.4.2定位放线
切割混凝土前应按照设计图纸要求准确测量出切割位置及大小尺寸,弹出切割控制线,经监理单位或建设单位确认后再进行切割。弹线尺寸偏差宜不超过50mm。
5.4.3确定切割顺序
混凝土切割作业总体施工顺序为由上至下。
5.4.4绳锯定位固定
(1)根据楼板等结构切割线的位置安装导轨,导轨沿切割线适当接长,导轨与混凝土构件间采用膨胀螺栓紧固。按设备产家“设备安装说明书”的要求,把绳锯安装在导轨上,牢固固定。立杆下设置50*200木跳板。
此步架上在拆除范围内板下满铺木跳板梁下立杆纵横距为1200mm拆除部位楼层顶下层楼板面层
(2)绳锯等切割设备由具有上岗证的熟练工人操作,执行机械操作规程作业。
5.4.5混凝土块体分割
混凝土切割块体尺寸依据现场机械吊装或人工搬运的条件确定。切割块体大尺寸以滑轮组起吊能力酌定,一般视构件厚度不同,每块可取100~200kg,落定在支撑平台或分散放置在楼板上,然后再清运。
5.4.6混凝土块体分割与外运
现场吊运能力的大小决定了拆除时混凝土切割块体的大小及重量。切割分块的大小根据吊运能力确定,每次吊装不得超过现场安全起吊能力,不宜过大或过长。在现场局限条件下,可采用“人工+手推车”搬运;当人工搬运时,将已切割混凝土部分与原结构分块断开,分散搁置在操作架上,利用脚手板斜面移动到楼板上。切割块体的大小以便于“人工+手推车”搬运为度。
5.5 切割作业技术要点
5.5.1 切割前角部预处理
采用绳锯进行切割, 由切割用的锯片形状及切割块体的形状所决定, 在切割时不可避免地存在着过度切割现象。故需要在切割作业之前由切割锯片的直径及切割块体的厚度, 计算出过度切割值。

5.5.2切割时对原结构的保护
在对待切割块体破碎前,先切断混凝土中的钢筋,以避免机械凿除过程中因钢筋震动的传递影响原结构中混凝土与钢筋的连接。切割块体或破碎混凝土的临时堆放地点必须是楼层能承受荷载较大的地方,如柱梁结合部位,堆放地点要远离洞口等临边位置。切割块体不允许直接下落冲击操作平台或结构楼板,应在混凝土块体下落部位铺好木方或其它垫板,缓冲平稳落地。
5.6 静力切割要求规范
1.认真搞好施工现场规划,场内布置整齐,紧凑有序。机械设备归类整齐停放;材料物资等分别类及时入库或存放在指定位置。
2.使用前,应检查并确认电动机、电缆线均正常,保护接地良好,防护装置安全有效,锯片选用符合要求,安装正确。
3.启动后,应空载运转,检查并确认锯片运转方向正确,升降机构灵活,运转中无异常、异响,一切正常后,方可作业。
4.混凝土切割操作人员,在推操作切割机时,不得强行进刀。
5.切割厚度应按机械出厂铭牌规定进行,不得超厚切割。
6.混凝土切割时应注意被切割砼的力变化。防止卡锯片、绳锯等。
7.混凝土切割作业中,当工件发生冲击、跳动及异常音响时,应立即停机检查,排除故障后,方可继续作业。
8.切割的混凝土块大小应严格计算重量,不得超出起吊允许范围。
9.严禁在运转中检查、维修各部件。
10.作业后,应清洗机身,擦干锯片绳锯,排放水箱余水,收回电缆线,并存放在干燥、通风处。
第六章 施工顺序及注意事项
6.1 施工顺序
1.本工程采用长臂挖机和挖机共同作业,施工程序应从上至下,逐层分栋拆除,按板、非承重墙、梁、承重墙、柱顺序依次进行或依照先非承重结构后承重结构原则进行拆除。
2.屋檐、阳台、雨棚、外楼梯、广告版等在拆除施工中容易失稳的外挑构件,先予拆除。
3.必须按楼板、次梁、主梁、柱子的顺序进行施工。拆除建筑的栏杆、楼梯、楼板等构件,应与建筑结构整体拆除进度相配合,不得先行拆除。
4.建筑的承重梁、柱,应在其所承载的全部构件拆除后,再进行拆除。
6.2 注意事项
1.部分拆除的同一建筑物或构筑物进行拆除前,应先对保留部分采取必要的加固措施。
2.禁止立体交叉方式拆除施工。砌体和简易结构房屋等确需倾覆拆除的,倾覆物与相邻建筑物、构筑物之间的距离必须达到被拆除物体高度的1.5倍以上。
3.施工中必须由专人负责监测被拆除建筑的结构状态,并应做好记录。当发现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患。
4.拆卸下来的各种材料应及时清理,分类堆放在指定场所,拆下的材料和建筑垃圾应及时清理
5.拆除施工应分段进行,不得垂直交叉作业。作业面的孔洞应封闭。
6.拆除横梁时,应确保其下落有效控制时,方可切断两端的钢筋,逐端缓慢放下。
7.拆除柱子时,应沿柱子底部剔凿出钢筋,使用手动倒链定向牵引,采用气焊切割柱子三面钢筋,保留牵引方向正面的钢筋。
8.拆除楼板时,现浇钢筋混凝土楼板应采用粉碎性拆除。楼板捶击粉碎后应暂时保留其钢筋网,待切割放梁前割除。
9.拆除预制楼板时,应将预制板块逐块分离,用手拉葫芦或绳索将板吊起,下放到低层楼面回收利用或破碎。
第七章 拆除工程文明施工管理
为加强文明施工管理,在认真学习贯彻国家及地方文明施工管理条例基础上,组织成立文明施工管理小组,由项目经理任组长,从现场施工、垃圾运输到日常生活文明均设专人管理,切实加强施工现场文明施工,并制作文明施工标志牌,放在醒目的地方提醒工人注意,共同维护一个文明的施工条件。
7.1 文明施工注意事项
1.清运渣土的车辆应在在施工封闭范围内停放;清运渣土的车辆应封闭或采用苫布覆盖,出入现场时应有专人指挥。
2.拆除工程施工时,为降低粉尘对人员及环境影响,我方将设专人向被拆除的部位洒水降尘。
3.拆除工程完工后,我方将及时将施工渣土清运出场,做到不积压。
4.落实防火安全责任制,建立义务消防组织,明确责任人,负责施工现场的日常防火安全管理工作。根据拆除工程施工现场作业环境,在保证充足的消防水源的基础上,在施工配备足够的灭火器材;并对工人进行安全消防教育,学习正确使用安全器材的方法,加强安全防火意识。
5.施工现场建立健全用火管理制度,对工人进行用火安全施工教育培训,提高工人用火安全意识。施工作业用火时,须履行用火审批手续,经施工安全负责人审查批准,领取用火证后,方可在指定时间、地点作业。作业时应配备专人监护,作业后必须确认无火源危险后方可离开作业地点。
6.施工现场设置消防车道,并应保持畅通。施工现场道路保持两方向畅通,保证消防车辆能够,及时进入事发现场进行救援工作。
7.对工人进行岗前教育,施工作业应当在批准的施工场地内进行,不得在施工场地范围外堆放物料、机具等。
8.不得在施工现场焚烧油毡、橡胶、油漆、垃圾以及其他产生有毒、有害烟尘和恶臭气体的物质。
7.2 扬尘防尘及文明施工措施
1.房屋拆迁施工现场应当设置高度2米的围挡。
2.房屋拆迁施工现场当设立垃圾渣土临时存放场地。并及时清运,垃圾渣土运出房屋拆迁现场时,应当按照批准线路和时间,运到指定的场所倾倒。
3.房屋拆迁施工现场垃圾渣土应当有专人负责管理,并配高压洒水车定期洒水清扫路面。
4.房屋拆迁施工现场内的运输出口处内侧应当铺设长度不小于2.5米宽度不小于出口宽度的混凝土路面,并在出口处设置车轮冲洗设备。及相应排水和泥浆沉淀设施。
5.运输垃圾渣土的施工运输车辆驶出房屋拆迁施工现场时,装载的垃圾渣土高度不得超过车辆槽帮上沿,并应将车辆槽帮和车轮冲洗干净。
6.噪音控制措施:人为噪声的控制,施工现场提倡文明施工建立健全控制人为噪音的管理制度尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的直觉意识。
强噪声作业时间的控制,凡在居民稠密区进行强噪声作业的严格控制作业时间,晚间作业不超过22时,早晨作业不早于6时,特殊情况连续作业的应尽量采取降噪措施,事先做好周围群众的工作,并报有关主管部门备案,后方可施工。 尽量选用低噪声设备有消声降噪声设备的施工机械,施工现场的强噪声机械要设置封闭机械棚以减少强噪声的扩散。
第八章 安全管理
8.1 安全生产管理体系
1.安全生产目标
达到五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾,无中毒事故”。并将一般减微事故发生频率控制在3‰以下。
2.安全方针:安全第一,预防为主
3.安全和文明施工目标:
杜绝死亡和重大伤亡事故
年重伤事故频率控制在1‰以内;
年工伤事故频率控制在3‰;
月工伤事故频率控制在1‰以内;
力争达到安全生产,文明施工优良工地。
4.安全管理责任制度:

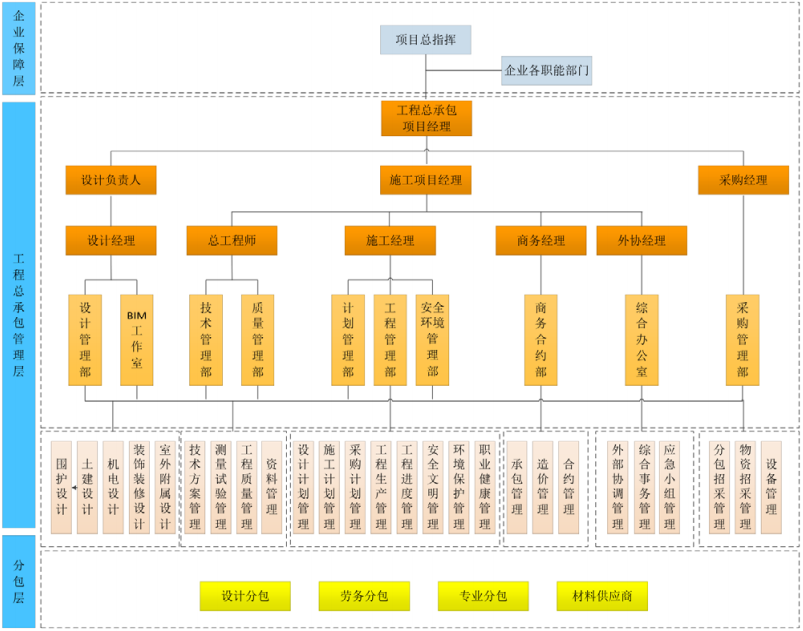

项目经理必须对拆除工程的安全生产负全面领导责任。项目经理部应设工程安全负责人,检查落实各项安全技术措施。施工安全分为施工管理、安全教育、机械设备、现场维护及日常生活5大部分,各部分设专人进行监督管理,负责将安全小组的决定落实并向各施工班组安全小组交底并监督。做到安全落实到人,专人专项,职权分明。如下页安全管理体系网络图所示。
5.安全教育制度:
按照公司的安全教育制度,加强宣传教育,制订科学合理的施工方案,现场组织切合实际的作业程序,正确严格地执行和运用施工及安全规范。对进场的工人进行摸底测试,统一进行安全教育,增强质量、安全意识。各专业班组认真进行技术交底,认真学习和深刻体会施工技术规范和施工安全规范。经过培训交底达到合格的职工才允许上岗操作,为安全工作顺利圆满开展打下坚实的基础。在施工过程中,建立每周一次的安全教育,由项目经理或专职安全员主持。同时在每道施工工序进行前,由专职安全员做书面的安全技术交底,各班组长带领施工人员认真贯彻落实。
8.2 一般规定
(1)进入施工现场的人员,必须配戴安全帽。凡在2m及以上高处作业无可靠防护设施时,必须使用安全带,安全带应高挂低用,挂点牢靠。如系安全带确有困难时,必须采取切实、有效、确保安全的其它防护措施,不得冒险作业。
(2)拆除建筑物一般不应采用推倒法,因特殊情况采用该方法时,遵照《建筑安装工程安全技术规程》的要求,必须符合下列条件:
①砍切墙根的深度不能超过墙厚度的三分之一,墙的厚度小于两块半砖的时候,不许进行掏掘;
②在掏掘前,要用支撑撑牢;
③推倒前,应发出信号,待全体人员避到安全地方后,方可进行。
(3)拆房施工作业时严禁向下抛掷,拆卸各种材料应及时清理,分别堆放在指定场所。施工现场应做到材料堆放整齐,周围通道、沟管保持畅通,场内无积水,及时清运建筑垃圾。人工拆除主要扬尘环节应有控制措施,安排专人定时洒水保持潮湿。
(4)遇有风力在六级以上、大雾天、雷暴雨、冰雪天等恶劣气候影响施工安全时,禁止进行露天拆除作业。临设及外架必须有避雷措施。防雷接地可与工程的避雷预埋件临时焊接连通,接地电阻达到规定要求,每月检测一次,发现问题及时改正。设专人掌握气象信息,及时作出大风,大雨预报,采取相应技术措施,防止发生事故。禁止在台风、暴雨等恶劣的气候条件下施工。台风来临前,所有的机械要停放在安全地点,所有零星材料要加强覆盖,所有生产和生活临设要加防风缆和压盖。
(5)当日拆除施工结束后,所有机械设备应停放在远离被拆除建筑的地方。 施工期间的临时设施,应与被拆除建筑保持一定的安全距离。
(6)拆除工程施工现场的安全管理应由施工单位负责。从业人员应办理相关手续,签订劳动合同,进行安全培训,考试合格后,方可上岗作业。特种作业人员必须持有效证件上岗作业。拆除工程施工前,必须对施工作业人员进行书面安全技术交底。
(7)施工现场临时用电必须按照国家现行标准《施工现场临时用电安全技术规范》JGJ46的有关规定执行。夜间施工必须有足够照明。电动机械和电动工具必须装设漏电保护器,其保护零线的电气连接应符合要求。对产生振动的设备,其保护零线的连接点不应少于2处。电源采用三相五线制,设专用接地线。总配电箱和分配电箱应设防雨罩和设门锁,同时设相应漏电保护器。从配电房到现场的主线一律采用质量合格的电缆,并要正确架设。严格做到“一机一闸一漏电保护装置”。一切电气设备必须有良好的接地装置。电动机械必须定机定人专门管理,使用小型手持电动工具时均使用带漏电保护的闸箱。
(8)拆除工程施工过程中,当发生重大险情或生产安全事故时,及时排除险情、组织抢救、保护事故现场,并向有关部门报告。此一过程有安全管理小组负责。
第九章 拆除工程安全生产事故专项应急预案
为加强拆除工程施工的安全管理工作,提高项目部在施工过程中对突发事件的应变能力,尽快控制事态,尽量减少损失,尽早恢复正常的施工工序,制定本预案。
9.1 潜在风险点及救援特点
1.被拆除建筑物及构件意外坍塌;
2.拆除过程中发生意外爆炸;
3.挖断地下管线;
4.拆除机械倾覆。
在既有建筑物或构筑物的拆除过程中,发生坍塌事故、意外爆炸事故时,容易造成施工人员及周围群众伤亡,甚至群死群伤的恶性重大事故;发生拆除机械倾覆容易造成操作者伤害与机械报废的财产损失;发生挖断地下管线事故容易造成该区域管线系统破坏中断,遇有有毒气体与易燃气体管线,容易造成中毒、火灾等事故的发生。
9.2 应急处置基本原则
1.坚持“以人为本、预防为主”的基本原则;
2.坚持“保护人员优先、保护环境优先”的基本原则;
3.坚持“统一领导、紧急处置、快速反应、分级负责、协调一致、消除危险”的原则;
4.坚持“常备不懈、统一指挥、高效协调、持续改进”的原则。
9.3 应急救援常用物资
1.应急常用工具及器材
应急工具:灭火器、消防桶、铁锹、撬棍、千斤顶、麻绳、气割工具、小型金属切割机、电焊机、清水泵、污水泵、电动葫芦、通风机、卷扬机、工程锚杆钻机、中空注浆锚杆、螺纹钢筋、混凝土喷射机、喷浆机、注浆泵、空压机、电工常用工具等。
应急器材:发电机、电力线缆、专用开关、插座、移动式变配电设备、型钢、架管、扣件、木枋、架板、水输送管道、草袋、砂石、水泥、安全帽、安全带、救生衣、防雨帐蓬、应急灯、对讲机等。
2.应急常用机械设备及交通工具
挖掘机、推土机、装载机、自卸汽车、液压汽车吊、衬砌台车、面包车、越野车、皮卡车等。
3.应急常用药品及医疗器材
消毒用品、急救物品(创口贴、绷带、无菌敷料)及各种常用小夹板、担架、止血袋、氧气袋、防毒面具等。
9.4 风险预防措施
1.加大安全宣传力度,增强现场管理人员和作业人员的安全防护意识,提高全员安全素质,认真落实拆除工程过程中的各项安全技术措施。
2.拆除前对要拆除的建筑物进行仔细、深入、全面的调查,编制严密、科学、合理的拆除方案,经项目技术负责人审定,报上级主管单位批准后方可执行。
3.必须坚持“自上而下,对称拆除”的原则,不允许多层构件或建筑物同时拆除。每当拆除一部分结构时,应采取加固或围护措施,以防止另一部分倒塌。
4.收尾工作要将杂物及时清理并运送到安全的地点,集中堆放,做到拆除一片,清理一片,同时做好拆除现场的围护工作。
5.拆除时不宜盲目追求拆除速度,要考虑到人员及自然因素的影响和制约,严禁违章作业,冒险作业。
6.拆除时要加强安全保护工作,应设置信号,周围要设置围栏,夜间应设红灯示警。较大或沉重材料要用吊绳或起重机吊下或运走,禁止抛掷。
9.5 信息报告程序
1.报警系统及程序
(1)事故发生后或有可能发生事故时,目击者有责任与义务立即报告施工现场负责人;
(2)施工现场负责人调查掌握情况后,及时向项目部应急救援指挥机构报告;
(3)项目部应急救援指挥机构接到事故或预警信息后,由安全质量管理部向项目部主管领导汇报,并通报项目部应急救援指挥部总指挥长、副总指挥长、各成员部门及应急工作组负责人。
2.报警方式
(1)施工现场发生任何安全生产事故, 首先拨打公司应急救援指挥中心值班电话;
(2)事故现场如有人员伤亡时, 立即拨打急救中心电话120;
(3)施工现场以电话方式报告后,需用书面材料以传真或电子邮件的方式报告公司应急救援指挥中心;
3.事故报告内容
(1)事故发生的时间、地点、事故类别、简要经过、人员伤亡情况;
(2)事故发生单位名称,事故现场项目负责人姓名;
(3)工程项目与事故险情发展事态、控制情况,紧急抢险救援情况;
(4)事故原因、性质的初步分析;
(5)事故的报告单位、签发人与报告时间。
4.报告时限
事故发生后,1小时之内由事故现场报告给项目部应急救援指挥中心;4小时之内由项目部报告给公司。
9.6 应急处置措施
1.现场急救措施
(1)意外坍塌事故
当建筑物出现坍塌时,应立即用撬棍支起或用起重设备自上而下吊起坍塌重物,固定稳定后,营救出受伤人员;同时,清除抢救区域危墙体、构筑物、构件等,确定被埋人员的位置,营救被埋人员。救援时严禁使用机械开挖;
(2)意外爆炸事故
当发生意外爆炸事故时,应第一时间联系119火警指挥中心请求救援,疏散周围群众,防止二次爆炸对生命财产安全造成的威胁;同时现场在条件允许的前提下进行伤员营救;对于受伤人员,首先观察受伤部位,失血多少,对于一些微小伤,工地急救员可以进行简单得止血、冰敷、包扎;烧伤严重者,急救人员需立即联系就近医院紧急送往烧伤整形科进行抢救。
(3)挖断地下管线事故
发生燃气泄露事故,应及时通知燃气公司先将气源关闭,进驻现场处理。组织现场作业人员撤离现场,严禁明火,防止发生燃烧、爆炸事故发生。事故救援指挥部应在最短时间内将事故上报主管领导与部门, 并报当地政府启动其相应应急预案,并隔离事故现场,清除事故危险源,避免事故扩大化。
(4)拆除机械倾覆事故
当发生机械倾覆事故时,首先观察司机是否被困在操作室内或压在机械下方, 检查有无其它人员被砸伤或掩压在其下面,相邻构筑物是否受到侵害。若有人员被困,确定被困人员的位置,并立即组织现场急救。当营救被困人员时,切勿用机械营救,以防伤人;同时调用其它起重设备或顶升设备将倾覆机械缓慢拉起,再组织全力抢救被困人员。如果被困人员被卡住,无法脱身,可用切割设备切除卡死构件,再进行营救。
2.应急指挥措施
(1)报请就近医护人员进行现场急救,拨打120急救电话向急救中心求救。求救电话一定要讲清楚事故发生地点、受伤人数和人员受伤情况,并派人到主要路口引导急救车尽快赶到事故现场。同时,现场急救人员在急救车到来之前,应对受伤人员进行急救;
(2)认真保护事故现场,凡与事故有关的物件、痕迹、状态,不得随意破坏。加强现场警戒,防止无关人员进入事故现场;
(3)根据实际情况研究补救措施,在确保人员安全的前提下,组织恢复正常施工秩序。
9.7 应急物资设备的管理与维护
安全应急预案的物资装备由施工现场项目部统一管理,专人负责维护保养。每次安全应急抢救完后,做好统计工作,对损失的物资设备进行及时维修与更新。
附图:应急救援路线示意图
郁庄路→S247→S501→富民街→泰山路→延安路。此救援路线用时最短且红绿灯最少。

雅居云录(https://yajuyun.com)雅居云录是专注于分户验收二维码服务的领先数字化平台,遵循政策规范,契合工程实际需求。平台支持验收资料批量上传、智能匹配房号,可一键生成全项目的每户二维码。系统提供灵活的验收模板、批量验收照片自动排版、可视化进度看板、精美的打印排版,大幅提升档案制作效率,深受业内信赖,并获多地工程质量监督机构推荐。
雅居云录分户验收二维码核心亮点:智能房号清单:后台直观呈现房号位置列表,让管理一目了然。灵活验收模板:预置多地分户验收模板,同时支持个性化调整,满足多种需求。高效批量上传:支持PDF一键批量上传(100户),并兼具即时拍照上传功能,大幅提升工作效率。批量排版照片: 海量验收照片一键上传,系统自动排版生成规范PDF存档文件,高效省力、准确规范。一键二维码生成:全项目二维码秒速生成,提供在线预览与打包下载功能,操作流畅便捷。专业排版设计:提供二维码精美打印排版,免除排版烦恼。可视化进度看板:动态更新档案完成百分比、直观进度图,并同步实时生成的详细待办清单,助力全局把控,进度尽在掌握。
雅居云录后台核心功能一览:
- 🏠 智能房号管理: 可视化呈现房号清单,结构清晰,查找便捷。
- 🧰 模板灵活可配: 内置多地验收模板,支持自定义编辑,快速适配。
- 📤 批量上传支持: PDF文件和现场照片均支持批量上传、即时归档。
- 🖼️ 照片自动排版: 验收照片自动生成带PDF档案,节省人工排版时间。
- 🔲 二维码一键生成: 项目二维码秒速生成,支持预览与打包下载。
- ⭕ 进度可视看板: 实时查看任务状态与完成进度,辅助项目管理。
