  1. 地面饰面砖工程
    1. 基本原则
      1. 实测前,同一标段内根据各楼栋进度,从图纸随机选取处于装修中期或后期阶段2-4套房作为实测套房。户数最多的房型为必选。
      2. 所选2套房的检测指标为:表面平整度、垂直度、阴阳角方正。累计实测实量6个实测区。
    2. 表面平整度(地面饰面砖工程)
      1. 指标说明:反映饰面砖地面平整程度。
      2. 合格标准:瓷砖地面[0,2]mm;石材地面[0,1]mm
      3. 测量工具:2米靠尺、楔形塞尺
      4. 测量方法和数据记录:
  2. 地漏的汇水区域不测饰面砖地面表面平整度。
  3. 每一功能房间饰面砖地面都可以作为1个实测区,累计实测实量6个实测区。
  4. 每一功能房间地面(不包括厨卫间)的4个角部区域,任选两个角与墙面夹角45度平放靠尺共测量2次。客餐厅或较大房间地面的中部区域需加测1次。这2或3次实测值作为判断该实测指标合格率的2或3个计算点。
  5. 每一个厨/卫间地面共测量2次,其实测值分别作为判断该实测指标合格率的2个计算点。
  6. 所选2套房不能满足地面饰面砖表面平整度的6个实测区时,需增加实测套房数。
      1. 示例:

    1. 厨、卫生间阳台完成面高差(地面饰面砖工程)
      1. 指标说明:干湿区分离。
      2. 合格标准:厨卫间室内外高差不低于1.5cm,阳台室内高低差不低于3cm
      3. 测量工具:钢尺、卷尺、扫平仪
      4. 测量方法和数据记录:
  1. 房内厨房、卫生间、阳台/露台都可以作为1个实测区,累计实测实量6个实测区。
  2. 要求卫生间与相邻自然间完成面最高点高差不低于1.5cm,阳台完成面最高点与相邻自然间高差不低于3cm。
  3. 所选2套房不能满足厨、卫间阳台完成面高差的6个实测区时,需增加实测套房数。
    1. 饰面砖拼缝宽度(地面饰面砖工程)
      1. 指标说明:反映地面砖勾缝宽度是否一致,是否存在大小头现象。
      2. 合格标准:不小于设计值、不大于设计值0.5mm
      3. 测量工具:钢尺或其他辅助工具(平直且刚度大)、钢塞片
      4. 测量方法和数据记录:
  4. 房内厨房、卫生间、阳台/露台的地面饰面砖都可以作为1个实测区,累计实测实量6个实测区。
  5. 在每一饰面砖地面,目测选取两个疑似缝隙偏差最大的瓷砖拼缝位置,使用楔形塞尺进行测量,2次实测的实测值,分别作为判断该实测指标合格率的2个计算点。
  6. 所选2套房不能满足拼缝宽度的6个实测区时,需增加实测套房数。

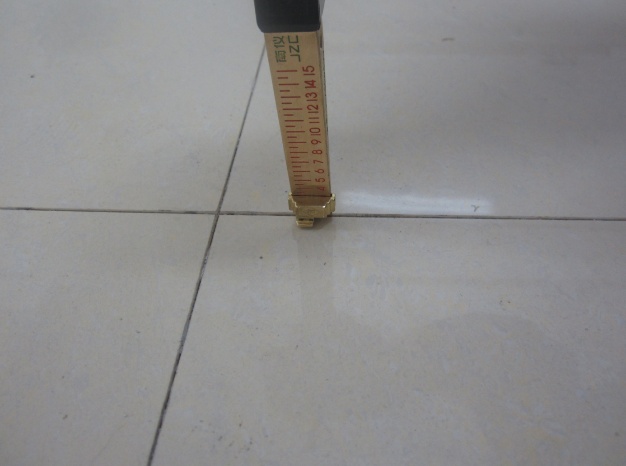

  7. 图示:

    1. 接缝高低差(地面饰面砖工程)
      1. 指标说明:该指标反映地面两块饰面砖接缝处相对高低偏差的程度。主要反映观感质量。
      2. 合格标准:[0,0.5]mm
      3. 测量工具:钢尺或其他辅助工具(平直且刚度大)、钢塞片
      4. 测量方法和数据记录:
  1. 该指标宜在装修收尾阶段测量。
  2. 每一功能房间饰面砖地面都可以作为1个实测区,累计实测实量6个实测区。
  3. 在每一饰面砖地面,目测选取2条疑似高低差最大的饰面砖接缝。用钢尺或其他辅助工具紧靠相邻两饰面砖跨过接缝,用0.5mm钢塞片插入钢尺与饰面砖之间的缝隙。如能插入,则该测量点不合格;反之则该测量点合格。2条接缝高低差的测量值,分别作为判断该实测指标合格率的2个计算点。
  4. 为统计方便和提高效率,不合格点均按0.7mm记录,合格点均按0.3mm记录。
  5. 所选2套房不能满足地面饰面砖表面接缝高低差6个实测区时,需增加实测套房数。
      1. 示例:
