中旅高新中和GX2020-25(071)地块
住宅项目地块二
职业健康安全方案

编 制 人:
审 核 人:
审 批 人:

2021年 04 月
1、编制目的及依据
1.1 编制目的
减少和控制危害,减少和控制事故,尽量避免生产过程中由于事故造成的人身伤害、财产损失、环境污染以及其他损失。
1.2 编制依据
| 序号 | 级别 | 名称 | 编号 |
| 1 | 国家地方法律法规 | 中华人民共和国建筑法 | |
| 2 | 中华人民共和国安全生产法 | ||
| 3 | 建设工程安全生产管理条例 | ||
| 4 | 中华人民共和国职业病防治法 | ||
| 5 | 规范、规程和标准 | 建设项目职业病危害分类管理办法 | |
| 6 | 建筑机械使用安全技术规程 | JGJ33-2012 | |
| 7 | 建筑施工高处作业安全技术规范 | JGJ80-2016 | |
| 8 | 建筑施工安全检查标准 | JGJ59-2011 | |
| 9 | 施工现场临时用电安全技术规范 | JGJ46-2005 | |
| 10 | 建筑工程施工现场环境与卫生标准 | JGJ146-2013 | |
| 16 | 其他 | 本工程施工组织设计 |
2、工程概况
| 工程
名称 |
中旅高新中和GX2021-25(07(1)地块住宅项目 | 工程性质 | 住宅 | |
| 建设规模 | 本工程规划建设用地面积约 20535 ㎡,总建筑面积约 75184 ㎡,其中住宅地上建筑面积约 52692 ㎡,2栋26层住宅,1栋19层住宅,5栋10层住宅;地下室建筑面积 22492 ㎡,地下室负一层建筑面积17399㎡,局部有负二层,负二层建筑面积5092㎡。 | 工程地址 | 本项目位于四川省成都高新区中和街道龙灯山社区 12 组(原红松村 2 社)、13 组(原红松村 1 社)、应龙社区 7 组(原陆肖村 1 社) | |
| 总占地面积 | 20535m² | 总建筑面积 | 75184m² | |
| 建设单位 | 中旅新川(成都)置业有限公司 | 项目承包范围 | 施工总承包工程(包括但不限于土石方开挖、回填土(室外-0.75m 标高以下的总平土方回填、地下室基坑周边及基础周边土方回填、地下室室内房心土方回填)、降排水、基坑支护、基础、主体、屋面、保温、防水、钢结构、人防工程结构部分、成品装配式预制构件、外墙抹灰、室内土建粗装修、楼梯间粗装修工程、室内给排水、电气及防雷接地(接地、防雷、照明、动力工程)、楼梯栏杆、护窗栏杆、预留预埋(弱电、消防、通风、防排烟、泛光照明、电梯、景观及总平雨污水、供配电等工程预留预埋)、电缆桥架及线槽供货及安装、总承包服务(含总承包服务费、分包施工及临时水电费)工程等)。 | |
| 设计单位 | 四川洲宇建筑设计股份有限公司 | 主要分包工程 | 桩基工程、防水工程 | |
| 勘察单位 | 西北综合勘察设计研究院 | 合同要求 | 质量 | 合格(一次性竣工验收合格),达到附件“中旅投资质量管控的相关条款”。 |
| 监理单位 | 首盛建设集团有限公司 | 工期 | 745天 | |
| 总承包单位 | 中建新疆建工(集团)有限公司 | 安全 | 获得成都市建筑安全文明施工标准化工地,同时符合《中旅投资文明施工标准》、《成都市高新区建设工程施工安全监督指南》以及所处行政区其它相关规定。 | |
| 分包单位 | / | 科技 | 争创“四川省新技术应用示范工程” | |
| 工程主要功能或用途 | 住宅 | |||
3、施工安全管理
根据OHSAS18001《职业安全与卫生管理体系》和国家标准GB/T28001《职业 健康安全管理体系规范》的要求,明确安全管理目标,建立安全保障体系,在施工中贯彻“安全第一,预防为主”的安全生产工作方针,认真执行国务院、建设部、成都市关于施工企业安全生产管理的各项规定,把安全生产施工管理工作规范化,使安全生产工作与施工生产紧密结合,保证施工人员在生产过程中的安全与健康,严防各类事故发生,以安全促生产。
3.1 安全文明施工管理重点、难点分析
保证广大工人最根本的利益,才能使整个工程和谐、顺利地进行,而广大工人最根本利益的基础就是保证人身安全及有一个相对舒适的工作环境,因此在施工中,为广大工人提供一个安全、文明的施工环境是我们自始至终贯彻的基本原则。
我单位根据国家及四川省、成都市有关安全生产的法律、法规和相关文件的规定,结合本工程特点和企业以往承建类似工程积累的丰富管理经验,认真分析施工现场潜在的各种安全事故隐患,确定本工程的安全管理重点、难点。
| 序号 | 重点、难点 | 监控分析 |
|---|---|---|
| 1 | 基坑支护 | 严格控制开挖顺序,分层进行开挖;土钉、锚杆施工严格按照设计及施工方案施工,确保拉力值满足设计要求;限制坡顶堆载,基坑周围不得堆积荷载;加强基坑检测数据统计及基坑巡查,如出现数据过大或现场预警及时按照应急方案处理。 |
| 2 | 模板支撑体系 | 地基处理、架体搭设严格按照施工方案执行;首先施工竖向结构,竖向结构施工完毕后作为架体整体拉结点,确保架体整体稳定;混凝土浇筑顺序严格按照施工方案施工,自中间向两侧分层浇筑。 |
| 3 | 吊装作业 | 对特种作业人员进行教育,确保持证上岗;对塔吊等设备定期进行维护保养,确保安全可靠。 |
| 4 | 高空作业 | 做好工人的安全教育和安全技术交底,正确佩戴劳动防护用品;严格按照施工方案进行施工;临边防护严格按要求进行设置。 |
3.2 安全管理目标与管理体系
3.2.1 安全管理目标
1、安全管理方针:“安全第一,预防为主,综合治理”。
2、安全生产目标:确保无重大工伤事故,杜绝死亡事故;不发生重大机械事故、火灾事故、急性中毒事故。
3、安全管理的指导思想:“预防预控、分级管理、分层负责”。
4、安全文明目标:成都市建设工程安全生产文明施工示范工地
3.2.2 建立安全管理组织保证体系

依据本工程施工的安全管理方针和安全生产目标,成立项目安全管理领导小组,由项目经理负责,并指定现场经理具体负责日常安全施工。由现场经理、安全总监、专业责任工程师,各分包单位等各方面的管理人员组成安全管理保证体系,其中项目经理为安全生产第一责任人。建立健全安全施工管理制度,明确各级安全职责,检查督促各级、各部门切实执行安全施工责任制。组织全体职工的安全教育工作,定期组织召开安全施工会议,经常巡视施工现场,发现隐患,及时解决。

安全管理组织保证体系
3.2.3落实安全责任制
1、项目经理
| 序号 | 岗位职责 | |
| 1 | 项目经理是工程项目安全生产第一责任人,对工程项目的安全生产负全面领导责任。 | |
| 2 | 贯彻落实各级政府及公司的各项政策和规定,结合工程特点及施工性质,制定有针对性 的安全生产管理办法和实施细则并组织实施。 | |
| 3 | 根据工程情况配备足够数量的专职安全人员,建立项目安全生产保证体系。 | |
| 4 | 建立项目安全责任目标体系,明确各级人员、各个部门和分承包方的安全 | |
| 5 | 负责督促安全技术措施经费的计划、安排、落实和投入,并保证有效实施。 | |
| 6 | 组织落实项目安全管理方案和安全技术措施方案,保证项目安全投入的有效实施。 | |
| 7 | 定期组织项目文明安全生产大检查和特殊时期的专项检查。 | |
| 8 | 组织制定并落实项目安全生产应急救援预案,建立应急救援体系。 | |
| 9 | 明确安全生产、文明施工管理责任,定期部署、检查职责的贯彻落实。出现问题,应及 时解决、处理。 | |
| 10 | 支持安全总监依法依规实施监督、检查,并坚决支持其对违章实施处罚。 | |
| 11 | 接到发生事故的报告,应亲自组织抢救,保护事故现场;按规定迅速报告公司主管部门 或公司主管领导;组织相关人员积极配合事故调查。项目经理对依法报告事故负责,并 负责采取有效措施防止同类事故的重复发生。 | |
2、现场经理
| 序号 | 岗位职责 |
| 1 | 对工程项目安全生产负直接领导责任,在施工管理中,贯彻执行安全生产法律法规和各 项安全管理制度。 |
| 2 | 组织编制施工计划的同时,编制安全生产措施计划,并确保安全防护措施的落实、措施 经费的及时投入和专款专用。 |
| 3 | 组织开展安全宣传教育活动,对各级各类人员、分包队伍安全生产责任制的落实情况进 行考核。 |
| 4 | 组织执行安全技术措施及专项安全技术方案,组织实施现场安全防护,合理调整施工进 度,调节施工进度与安全生产方面的矛盾,确保施工生产安全。 |
| 5 | 领导项目安全总监、安全员开展安全监督检查工作,听取、采纳安全生产的合理化建议, 组织开展重大安全活动。 |
| 6 | 组织定期安全生产检查,制止、纠正违章指挥、违章操作。查出安全事故隐患,按照“四定一落实”的原则组织整改并督促整改完成情况。 |
| 7 | 执行“五同时”的原则,在组织施工时必须首先做好安全工作。领导并实施项目安全生 产教育工作。教育员工能够辩识危险、危害,提高安全生产意识,增强建筑施工安全操 作技能。 |
| 8 | 定期主持召开安全生产管理工作会议,分析安全生产形势,落实安全管理责任,完善安 全防护技术措施,消除安全生产管理薄弱环节,部署下一步安全生产管理要求。 |
| 9 | 发生因工伤亡事故,应立即组织并指挥抢救伤员,组织人员采取应急措施,防止事态扩 大。并配合事故调查和事故现场停工整改整顿工作。 |
3、总工程师
| 序号 | 岗位职责 |
| 1 | 主持项目安全技术管理工作,对项目安全生产负技术领导责任。 |
| 2 | 主持编制项目施工组织设计及安全技术专项方案,并对专项方案编制的针对性、准确性、 及时性负责。负责停止使用国家淘汰、禁止使用的危及生产安全的工艺、设备。 |
| 3 | 组织编制技术措施计划和季节性施工方案时,必须制定相应的安全技术措施,及时解决执行中出现的问题。 |
| 4 | 主持制订重大安全隐患整改方案并指导实施。 |
| 5 | 参加大型机械设施、安全防护措施的检查验收。 |
| 6 | 参加安全生产事故的调查、分析与处理。组织制定重大隐患整改方案,并指导实施。 |
| 7 | 主持编制冬、雨季施工方案。 |
4、安全总监
| 序号 | 岗位职责 |
| 1 | 在项目现场经理的直接领导下履行项目安全生产工作的监督、管理职责。 |
| 2 | 组织开展工程项目危害因素辨识和风险评价工作,参与项目安全管理方案或安全技术措施 计划的编制,并监督检查执行情况。 |
| 3 | 组织项目总、分包安全员开展安全日检,及时制止和查处违章指挥、违章操作、违反劳动 纪律的行为和人员;及时发现和处理各种事故隐患,必要时采取局部停工直至全面停工整顿的非常措施,具有安全一票否决权。 |
| 4 | 组织开展安全宣传教育活动,负责各级、各类人员的安全培训考核,督促分包队伍开展班组安全教育活动,监督各级管理人员、作业人员持证上岗。 |
| 5 | 督促、参加施工现场机械设备、设施、安全防护设施的检查验收,负责安全设备、防护器材、重要劳动保护用品、急救设备和器具的验收和监督管理。 |
| 6 | 负责施工现场安全应急救援预案的演练和落实。 |
| 7 | 参加事故的调查与处理,监督整改预防措施的落实。 |
| 8 | 督促并实施安全教育,包括进场工人三级安全教育、周一安全教育、转场工人安全教育, 特种作业人员进场考核;总分包管理人员安全培训及年审工作。 |
| 9 | 宣传贯彻国家、政府有关安全生产方针政策、法律法规,监督安全生产规章制度、各项规 范规程在项目工程的贯彻执行和落实。 |
| 10 | 参与专项安全技术措施、方案编制的讨论并监督经过审批的方案的执行。 |
5、商务经理
| 序号 | 岗位职责 |
| 1 | 负责索取所有分包队伍的施工资质和安全资质证件并审核把关。组织签订含有安全生产责任、义务与权利条款的分包合同。 |
| 2 | 因不能按期拨付分承包工程款时,应采取措施协助分包解决好经常性劳保用品的供应。 |
| 3 | 负责协助配合扣除安全违章罚款。 |
6、项目部各部门
| 序号 | 岗位职责 |
| 1 | 履行与部门职责相关的安全生产管理责任,并将责任分解到人。 |
| 2 | 部门经理要保证自身与部门人员都能受到安全生产法律法规与安全规章制度的培训和教育, 并能在管理工作中贯彻执行。 |
| 3 | 在工程管理中,必须贯彻“管生产必须管安全”的原则,从技术、工期、料具设备、能源、环境、工人操作技能等方面确保实现安全生产的最佳选择和配置,发现问题或隐患,采取措施,落实责任 组织整改,消除隐患。 |
| 4 | 严格执行安全技术交底制度,逐级进行安全技术交底。安全技术交底必须坚持分部分项,包括基础、结构、模板工程,脚手架工程,临时用电及维护,现场机械装拆、使用与维护管理洞口临边防护,压力容器管理、使用,有毒有害作业、危险化学品管理与使用等,并跟踪检查、指导。严格禁止达不到安全生产要求的设备设施进入施工现场并强行使用。严格控制未取得安全资格证的人员进入现场从事施工。 |
| 5 | 部门经理或主管责任师参加现场定期安全生产检查,查出问题或隐患,必须按“四定一落实的原则组织整改,并作好整改记录。 |
| 6 | 对涉及主管范围内的材料、器具、设施、设备以及操作人员持证资格进行检查验收。验收应按 相关标准和验收表。验收合格,所有相关方签认,方准使用或投入运行。 |
| 7 | 因工发生伤亡事故,应积极参与抢救和现场保护工作并立即向经理部主要领导报告。相关部门及人员应积极配合事故调查,提供相关资料、证据绝不可提供伪证或毁灭证据。 |
| 8 | 履行参加施工现场检查,设备设施验收管理职责。 |
7、土建/机电责任师
| 序号 | 岗位职责 |
| 1 | 对所管辖的分部分项工程和区域符合安全防护标准负直接责任。 |
| 2 | 对所管辖的所有施工人员,施工前都必须做书面安全技术交底。明确要求遵守劳动纪律, 执行安全技术操作规程,杜绝冒险蛮干。对违章违纪者严肃处理。 |
| 3 | 对所管辖区域的安全防护设施符合防护标准并保持其有效、完好负责。交叉作业时,应划分责任,协调管理,确保交叉作业安全。 |
| 4 | 对所管辖的机械、设备,应保持安全防护装置齐全、灵敏、有效;新进场机械必须经过验 收方可使用。机械性能应保持完好,禁止带病运行;建立机械安全操作制度和日常维护保 养制度。 |
| 5 | 所管施工区域及分部分项工程物料堆放,有毒有害、易燃易爆材料存放及使用,压力容器的安全管理负责。 |
| 6 | 严格执行施工组织设计及安全技术方案,作好安全技术交底,深入现场检查、指导,对不执行安全技术交底的班组,要坚决纠正。 |
| 7 | 接受上级安全部门、项目部等各级安全检查,负责组织整改,并消除事故隐患和违章操作行为。 |
| 8 | 组织召开所管班组安全生产例会,总结上周安全生产,表扬好的,批评差的,实行必要的奖罚并布置下周安全生产工作要求。 |
| 9 | 发生人员伤害事故或设备事故,必须积极组织抢救、排险,保护现场并配合事故调查及现场整顿整改。 |
| 10 | 负责OHSAS18001 体系管理程序相关责任的实施与落实,并保持持续改进。 |
8、项目分包单位
| 序号 | 岗位职责 |
| 1 | 遵守、执行安全生产法律法规和各项管理制度。服从总包方安全管理。严格履行经济合同中 安全生产、环境保护、职业病预防防治和卫生防疫、文明施工、消防保卫等总体目标管理要求,对本承包方人员的安全、健康和预防职业伤害负直接责任。 |
| 2 | 取得政府安全生产监督部门核发的安全生产资格审查认可证。分包队伍必须办理务工手续。进入施工现场人员必须办理务工证、健康证。特种作业人员持有效的特种作业操作证。所有 施工人员必须持有安全上岗资格证。 |
| 3 | 做好本方人员安全教育培训,经常组织学习安全技术操作规程;教育、督促本方人员遵纪守法,遵章作业,遵守劳动纪律。 |
| 4 | 保持本方人员稳定。变更人员必须事先向总包报告更换、补充人员计划表并得到批准,方可组织人员进场。严禁擅自调整、更换人员或私招乱雇。 |
| 5 | 严格执行总包审批的安全技术措施与方案。对班组做分部分项安全技术交底时,必须具有针对性、准确性、全面性。应将施工方案中的安全要求做详尽交底。督促、检查班组长作好班前安全讲话。 |
| 6 | 参加总包组织的安全生产检查,对查出的违章行为负责教育、纠正和处罚。安全隐患要按要求组织整改 |
| 7 | 落实劳动保护和职业病防治有关规定,按制度供应发放劳动防护用品;按规定为从事危险作 业的职工办理意外伤害保险;采取有效的预防措施,预防职业病的发生。 |
| 8 | 按总包要求做好与其他承包方之间交叉作业安全管理、防护设施的交接检查验收、使用和维护凡须自行采购的重要劳动防护用品都必须严格执行总包方有关定点的规定。 |
| 9 | 发生因工伤亡事故,必须严格执行因工伤亡事故报告规定,立即向总包方报告,并采取一切有效措施、方法和手段积极抢救受伤害人员,作好事故现场保护。严禁隐瞒事故或拖延不报、擅自私了。 |
9、分包单位班组长
| 序号 | 岗位职责 |
| 1 | 对本班组人员在施工中的安全与健康负责。保证本班组人员全部接受三级安全教育并考试合格取得安全操作上岗证。未取得安全操作上岗证的,严禁安排施工作业。 |
| 2 | 认真执行安全生产规章制度和安全技术操作规程,合理组织施工。交叉作业时,必须要求本组工人既能保证自身安全,又确保不伤害他人和不被他人伤害。 |
| 3 | 作好班前安全讲话,组织班组人员学习安全技术操作规程,学习辩识危害因素和危险源等知识增强班组人员防范危险的自控能力。 |
| 4 | 指导工人按规定正确佩带和使用劳动防护用品、护具。在作业中及时制止、纠正不符合安全规程、规定 的行为和做法。 |
| 5 | 接受安全检查,对查出的隐患和违章行为,必须立即组织整改和纠正。被责令停工整改的,必须无条件10停、工分整包改,单直位到操复作查合工格人后方可继续施工。 |
| 6 | 发生事故,应立即组织对伤者抢救,并报告现场领导。作好现场保护,严禁破坏事故现场或销毁据。 |
- 分包单位操作工人
| 序号 | 岗位职责 | |
| 1 | 接受安全教育培训,主动学习、掌握安全生产知识和技能,安全考试合格,取得安全生产上岗 资格证,方可上岗操作。 | |
| 2 | 严格执行安全生产法律法规和各项制度,执行安全技术交底和班长班前安全讲话要求,不得违章作业,不得违反劳动纪律。 | |
| 3 | 未经允许不得擅自拆改拆除安全防护设施。施工中应正确使用防护用品, 维护安全防护设施 所使用的机械、电器发生故障,须由专业人员检修,严禁擅自乱动。 | |
| 4 | 施工中要到既保护自己,又不伤害他人。对违章指令有权提出批评或拒绝执行。 | |
| 5 | 遇有危险或险情,应主动整改消除。如无能力消除时则必须报告班长或有关管理者组织整改,严禁冒险蛮干。 | |
| 6 | 发生伤害事故应积极参与抢救,并快速报告现场管理人员。参与抢救时,要注意保护现场,并 配合事故调查。 | |
3.2.4安全管理制度
1、安全教育制度:所有进场施工人员必须经过安全培训,经公司、分公司、项目、岗位三级教育,考核合格后方可上岗。
2、安全学习制度:项目部针对现场安全管理特点,分阶段组织管理人员进 行安全学习。各分包队伍在专职安全员的组织下坚持每周一次安全学习,施工班组针对当天工作内容进行班前教育,通过安全学习提高全员的安全意识,树立“安全第一,预防为主,综合治理”的思想。
3、安全技术交底制:根据安全措施要求和现场实际情况,项目部必须分阶段对管理人员进行安全书面交底,各施工工长及专职安全员必须定期对各分包队伍进行安全书面交底。
4、安全检查制:项目部每半月由项目经理组织一次安全大检查;各专业工长和专职安全员每天对所管辖区域的安全防护进行检查,督促各分包队伍对安全防护进行完善,消除安全隐患。对检查出的安全隐患落实责任人,定期进行整改,并组织复查。
5、大中型机械设备安装、外脚手架搭设安全验收制:大中型机械设备安装完成后,必须经四川省或成都市市安全劳动部门认可的具有相应资质的检验检测机构进行验收,在验收合格后才能使用;外脚手架搭设前需进行详细的载荷验算,搭设完成后,必须经公司安全生产监督管理部及项目部相关部门验收合格后,方可使用。不经验收的一律不得投入使用。
6、持证上岗制:特殊工种持有上岗操作证,严禁无证上岗。
7、安全隐患停工制:专职安全员发现违章作业、违章指挥,有权进行制止;发现安全隐患,有权下令立即停工整改,同时上报公司,并及时采取措施消除安全隐患。
8、安全生产奖罚制度:项目部设立安全奖励基金,根据半月一次的安全检 查结果进行评比,对遵章守纪、安全工作好的班组进行表扬和奖励,违章作业、安全工作差的班组进行批评教育和处罚。
另外,进场后积极与业主共同协商制订工地其他安全规章制度。
3.3 施工安全管理
安全管理工作遵循“预防为主”的方针来开展工作。安全管理工作分以下三个方面来进行。
3.3.1安全巡视例
项目安全组织机构内各责任人,在项目安全主管的领导下开展日常安全巡视工作。各责任人对各自区域内可能产生安全隐患的工作点要严加检查,对施工人员作好安全提示,对出现的安全违犯行为随时查处、上报。
3.3.2 安全报告
安全管理机构内各责任人,按规定填写每天的安全报告报项目安全组长。对当天的安全隐患巡视结果提出统计报表,对当天的生产活动提出分析因素,提出防范措施。在现场无重大安全事故的前提下,项目安全总监编写每月安全报告经项目经理审批后报公司项目管理部。如果现场发生重大安全事故报告,同时按国家规定的申报程序向上级主管部门申报。
3.3.3 安全分析会
项目部将会同业主方或其指定的代表召开每月的安全分析会,或在双方约定的时间内以约定的形式召开安全分析会,对当月的安全工作进行分析,对安全隐患提出整改完工时间,对以后的安全工作提出预防措施,对安全事故进行分析,对事故责任单位和个人提出处罚意见,对其他承包商的安全工作提出配合要求,对下月的安全工作提出新的指导意见。
4、危险源的辨别
长时间使用计算机、复印机;超负荷用电、不注意防火、漏电;办公区各种灯具安装不牢而引起砸伤;护栏不牢而引起坠落。
采购对环保有要求的物资前,必须与供货方签定环境管理协议,对涉及健康安全的物资,供应方必须提供职业健康安全措施;运输过程:车辆超载;司机疲劳驾驶;车辆不定期检修,存在安全隐患;司机不遵守交通法规,违章开车;装卸工野蛮作业。
对环保有要求的物资未进行环保检测,检测过程中作业人员不进行劳动保护而中毒;检测试验设备失灵、漏电。
2)临建设施:吊装办公室厢房、K房屋面板时高空作业;临时用电负荷过大;通风不畅室内空气不好。
3)基础工程:边坡塌方、坑边坠物、雨天施工人员行走不便、马道搭设不牢,塔吊指挥(操作)人员指挥(操作)不当、“三宝”“四口” “五临边”防护不到位。
4)主体工程:防高空坠物措施不到位、支撑不牢、临时用电安全隐患、塔吊指挥(操作)人员指挥(操作)不当、夏季施工人员中暑、塔吊护臂不牢、临边防护不到位、电焊不戴面罩灼伤面部、机具操作不当等。
5)屋面工程:临边防护不到位、防水施工时注意防火及有毒物质、高温中暑。
6)装修工程:操作架失稳、油漆等有毒易燃物质安全隐患、高空作业安全隐患、外架拆除安全隐患、电梯搭设及操作不规范、临边防护不到位。
7)防水工程:不注意防火引起火灾、防水施工时不通风引起工人中毒。
8)水暖电通风工程:操作架不牢、电焊操作工人不佩戴防护用品、管子码放过高、机械使用不当、超负荷用电。
9)设备安装:指挥不当砸伤人员。
10)施工设备使用:非专职人员上岗、无操作证(上岗证)、违反操作规程等。
5、职业健康安全技术措施
5.1主要安全技术措施
5.1.1办公过程
1)为避免办公室内用电安全,根据电缆负荷要求,将空调、电脑等用电设备分别配置电路。
2)制定办公室临时用电规定制度,每天下班及时关闭用电设施。
3)所有用电设备均设漏电保护器。
5.1.2采购过程及采购产品
采购对环保有要求的物资时,应先与合格供方签定环保管理协议。对涉及职业健康安全的物资供应方,应提供职业健康安全防护措施。
5.1.3材料检测、试验过程
对有环保要求的物资,在使用前应先进行环保检测、试验合格后方可使用。
5.1.4平整场地
机械施工区域,严禁非施工人员进入,机械倒车时,倒车后方应有人指挥,严禁有人停留作业。
5.1.5临建设施
1)安装屋檩条、屋面板时,施工人员必须佩戴安全带。
2)定期检查工人宿舍的用电情况、严禁私拉、私接电线。
3)经常开启宿舍门窗,进行通风换气。
4)放置防鼠药,以防止疾病的传播。
5)保证不低于2m2的人均使用面积。
6)施工过程以及临建搭设完毕后,应进行检查、验收,验收合格后,方可投入使用。
5.1.6施工放线
1)作业时必须避让机械,躲开坑、槽、井,选择安全的路线和地点。
2)机械运转时,不得在机械运转范围内作业。
3)测量作业钉桩前,应检查锤头的牢固性,作业时与其他人员协调配合。不准正对人员抡锤。
5.1.7护坡

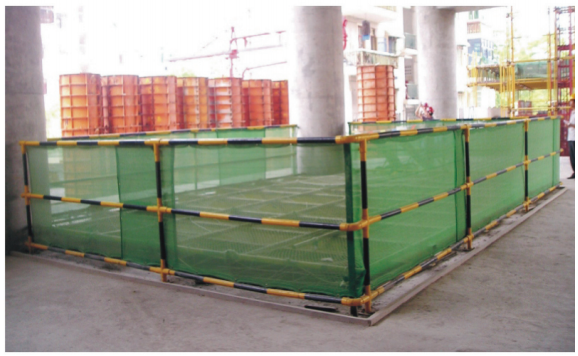

1)在基坑临边设1.2m高的防护栏杆,栏杆在距地0.6m和1.2m处各设一道钢管,钢管上刷红、白相间各宽为300mm的油漆,并在栏杆上张挂绿色密目安全网,防止物体坠落伤人。
2)上下基坑的地方搭设稳固安全的马道,马道坡度为1:3,马道两侧内须设置1.2m高防护栏杆二道,坡道脚手板上钉防滑条,间距300mm,避免上下时发生跌倒。马道外挂绿色密目安全网。
3)基坑边2.0m以内不得堆土,堆料和停放机具。
4)操作时要随时观测上方土壤的变动情况,如发现有裂纹或部分塌落应及时放坡或加固。
5)夜间施工要有足够的照明,并挂红色标志灯,任何人不得在基坑边和陡坡下休息。
6)基坑按照《施工测量方案》设置观测点,定时进行基坑变形观测,发现问题及时汇报。
5.1.8主体工程:
1)钢筋
①钢筋堆放应分散,规整摆放,避免乱堆和叠压。
②绑扎墙体、柱钢筋时应搭设适用的作业架子,不得站在钢筋骨架上或攀钢筋骨架上下。
③使用切断机断料时不能超过机械的负载能力,在活动刀片前进时,禁止松料,手与刀口的距离不得少于150mm.
④绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或用马凳架起,上部钢筋不得任意减少支架或马凳。
2)模板
①必须按模板设计和安全交底的要求支模。
②在浇注混凝土过程中必须对模板进行监护,仔细观察模板的位移、变形情况,发现异常时必须及时采取稳固措施。当模板变位较大,可能倒塌时,必须立即通知现场作业人员离开危险区域,并及时报告上级。
③必须按模板拆除方案和安全技术交底要求作业,统一指挥,分工明确。
④严禁使用大面积拉、推的方法拆模。
⑤暂停拆模时,必须将活动件支稳后方可离开现场。
⑥大模板堆放时,应背对背堆放,严禁平行堆放,模板倾斜角不大于75°。无支腿模板应采用插架。
3)混凝土
①溜槽和串筒节间必须连接牢固,不准站在溜槽绑上焊接。
②混凝土料斗的斗门在装料吊运前一定要关好关牢,以防止吊运过程中被挤压抛出。
③混凝土天泵所在区域应进行硬化处理,确保天泵支脚安全稳固,当出现泵送管堵塞时,应进行反泵运转,使混凝土返回料斗;当反泵几次仍不能消除堵塞,应在泵机卸载情况下,由专业人员拆管排除堵塞。
4)其他注意事项
①随时观测边坡稳定,发现异常,及时向领导汇报。
②做好坑边防护,防止坠物。
③雨天施工马道上钉木条进行防滑处理。
④塔吊指挥人员必须持证上岗,司机必须在得到指挥信号后才能进行操作,各动作操作前应鸣铃示意、操作时应注意力集中,不得与其他人员闲谈或做其他动作。具体见本方案第15项内容。
5.1.9屋面工程
1)做好临边防护工作,在屋面四周搭设防护栏杆并挂设竖向安全网,同时设置水平兜网一道。
2)施工现场严禁吸烟,加强防火意识,避免屋面防水材料着火。遇六级以上大风及大雨严禁施工。
3)浇筑梁、柱混凝土时应设置操作台,不得在模板或支撑上操作。使用振动器应穿胶鞋,湿手不得接触开关,电源线不得有破皮漏电。
4)振动中发现模板变形时,立即停止作业并进行处理。
5.1.10装修工程
1)做好洞口、临边的防护,如因安装需暂时将临边、洞口防护拆除时,需设专人进行看护,安装完毕,必须立即恢复防护栏杆、洞口盖板。
2)装修所使用的手动工具、机械设备等用电设施必须按规定使用,具体见本方案中第15项内容。
3)进行油漆、防水作业时,要做好确保通风良好,并佩戴防毒面具。防水工持证上岗。油漆工防水工定期做身体检查。对皮肤有刺激的油漆作业,人员要穿戴相应劳保服、鞋、手套。身体遇有不适,立即停止作业,并送医院诊治。油漆防水作业,作好防火措施,必要时戴好灭火器。
4)封闭的房间做防水防腐施工时,必须编制专项施工方案。人员必要时,要佩戴氧气瓶作业。要有看护人。要编制紧急救护措施,并落实到位。
5)地下室作业,应有送氧措施。在首层设置不少于2台送风机,往地下室输送新鲜空气。确保施工人员健康工作。
6)地下室采用低压电照明。具体见《临电施工方案》。
7)外架搭拆严格按《外架施工方案》操作。
8)外窗安装:外窗安装过程中,人员尽量站在窗内侧。外架上作业要设操作层,操作层满铺脚手板,脚手板铺平铺严,不得有飞跳板、探头板。外架上作业,人员手持工具要拿稳,防止坠落伤人,作业人员系好安全带。安装完的窗户,应关闭严密。
5.1.11防水工程
1)患皮肤病、角膜病对沥青有严重敏感反应者不得进行沥青作业。
2)必须按规定使用防护用品,皮肤不得外露。
3)屋面贴铺卷材时,四周应设置1.5m高围栏,靠近屋面边沿时应侧身操作。
4)在地下室、管道、容器内等进行有毒、有害的涂料防水作业是,应定时轮换、间隙、通风换气。
5)施工时配备足够的灭火器具。
5.1.12水暖电通风工程
1)严格按支撑架搭设规定施工。
2)电焊操作工人必须佩戴防护用品。
3)管子码放高度控制在2m以内。
4)机械使用严格按机械操作规程施工。
5.2季节性施工安全技术措施
5.2.1夏季防中暑措施
1)现场办公室安装空调降低室内温度;
2)气温过高,停止施工;
3)为工人煮绿豆汤,以防止中暑;
4)发放防暑降温物品。
5)气温超过40度可停止施工。
5.2.2雨季安全措施
1)按塔吊、电梯的顶部设置避雷针,防止雷击。
2)设置边坡观测点,随时注意边坡稳固,防止塌方。
3)在脚手架上施工必须穿防滑鞋。
4)现场所有用电施工机械必须具有防潮措施,不得在雨天室外作业。
5)塔吊雨天后应及时检查,观察基础沉降情况,如有沉降应立即报有关领导进行处理,保证塔吊使用时的安全。塔吊司机下班时必须关好操作室的门窗,严防雨水进入机房淋湿电气设备。塔吊接地电阻值要进行实测,其电阻值不大于4欧姆。
6)高空操作人员雨后施工,要注意防滑,要穿胶底鞋,不准穿硬底鞋上高空。
5.3安全技术措施交底
1)工程开工前,项目技术经理须将工程概况、施工方法、安全技术措施等情况向全体施工人员进行详细交底,即开工前全面安全技术交底。
2)各工种配合施工时,施工队长、工长要向有关班组长进行交叉作业安全交底。
3)班组长每天要对工人进行施工要求、作业环境的安全交底,并填写《班组日志》。
4)每周一项目生产经理对施工人员进行综合安全交底,即周一安全交底。
6、安全装置、设施、职业病防治设备、个人使用的劳动保护用品的管理
6.1安全装置
6.1.1防护装置
1)建筑物外防护架:
①采用外径φ48×2.8mm钢管搭设,钢管必须有合格证和复试报告,无严重锈蚀、弯曲压扁或裂缝,钢管的表面必须刷防锈漆。
②架子工必须持证上岗,搭设前由工长对其进行技术安全交底,并确定一名监护人员。
③六级以上大风、大雨及夜晚应暂停脚手架作业,大风雨前后要对脚手架进行全面的检查,大雨过后及时清扫积水,并采取防滑措施。
④安全网颜色为绿色,规格统一,不得有任何破损,大风后对外架组织检查,发现问题及时处理,排架管必须统一刷红白油漆,网眼必须百分之百绑扎到位。
⑤因作业必须临时拆除或变动安全防护设施时,必须经施工负责人同意,采取相应的可靠措施,作业后立即恢复。外架拆除前必须确保拉接牢固。
⑥穿墙螺栓预留孔埋件:确保穿墙螺栓预留孔埋件位置准确;楼板预埋件位置准确,埋设长度符合连墙件要求。
⑦外架垂直偏差不应大于5‰,且不应大于60mm。
⑧本工程架体为外围护架体。所有与外架有牵连的其它设施(如卸料平台等),在使用时应由建筑结构独立承担其引起的荷载。外架架体不得施加集中荷载,不得施加动荷载。外墙模板不得以外架作为加固支撑。
⑨要保证窗洞、边梁处的预埋件中心以下至少有150mm的混凝土厚度,以保证结构不被拉裂。
⑩具体外架搭设见本工程《外架施工方案》
2)防护栏杆、防护网
①临边防护
——分层施工的楼梯口和梯段边,必须安装临时护栏。顶层楼梯口应随工程结构进度安装正式防护栏杆。
——施工外用电梯、脚手架等与建筑物通道的两侧边,必须设防护栏杆。地面通道上部应装设安全防护棚。
——钢管横杆及栏杆柱均应采用Φ48×3.5mm的管材,并以扣件固定。
——楼层边、阳台边、屋面边防护钢管栏杆应由上、中、下三道横杆及栏杆柱组成,上杆离地高度为1200mm,下杆离地高度为150mm、中间距地600mm。立杆间距不大于2000mm,防护内侧满挂安全网,下设200mm高踢脚板。
②洞口安全防护措施

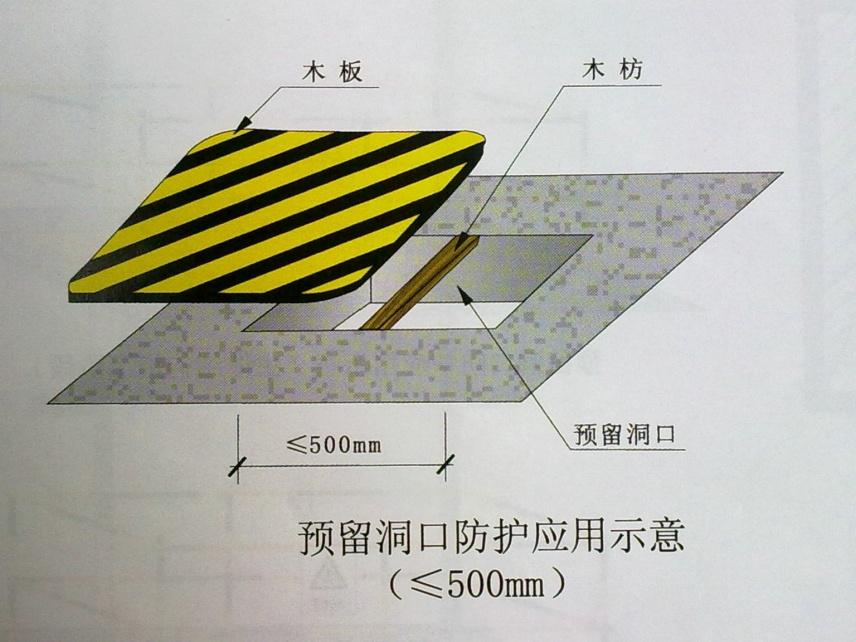

——洞口边长在≤500mm时,用竹夹板盖住洞口,参见下图竹夹板上钉木挡与木方固定防止盖板移动;

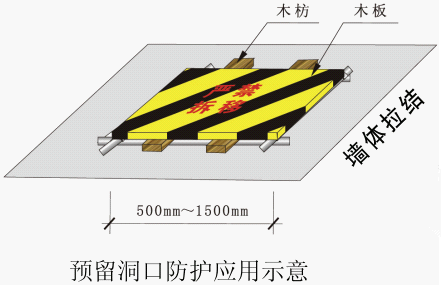

——洞口边长在500~1500mm时,采用钢管扣接而成的网格,并在其上满铺不小于12mm的竹夹板或木胶合板;

——洞口边长在1500以上时,四周设置两道防护栏杆,中间支挂水平安全网。

——电梯井内两层(且不大于10m)设一道钢管防护平台,挂水平安全网。
③防护棚
在建筑物主要出入口搭设防护棚,防护棚宽3.5m,长6m,高度4.5m。防护棚上采用双层形式,顶层须满铺50mm厚脚手板,两层板之间保持至少700mm间距,见下图。

施工现场加工场地应搭设钢筋加工防护棚、木工防护棚(彩钢板房)。
现场配电箱设配电箱防护棚(采用角钢焊制的成品防护棚)。

6.1.2信号装置

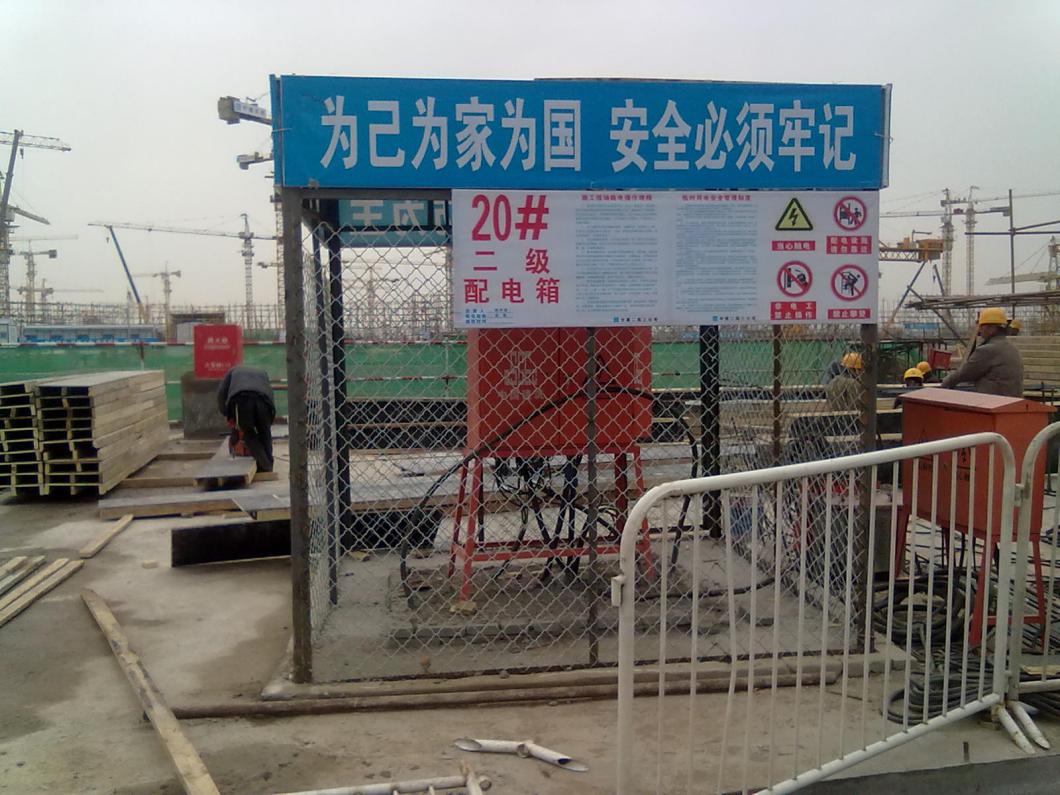

6.1.3危险警示牌和识别标志
1)在基坑四边防护栏杆上、洞口、临边处挂“危险”警示牌;
2)进入现场的显要位置过“佩戴安全帽”、“禁止吸烟”等标志牌;
3)临时通道处挂“安全通道”;
4)在易燃物品堆放场地挂禁止“禁止烟火”;
5)在仓库内设“仓库重地严禁烟火”的警示牌。
6.2职业病防护设备设施
6.2.1防护设备
1)镶有特制防护镜片的面罩;
2)纱布口罩、过滤式防尘口罩;
3)绝缘手套、绝缘鞋。
6.2.2事故应急措施
1)事故发生预防措施具体见《安全生产事故应急救援预案》。
2)现场配备碘酒、纱布等急救物品。
3)报警:紧急事故发生后,发现人应立即报警
①内部报警:要简述说明出事地点、事故情况、报警人姓名。
②外部报警:必须详细准确的报告出事地点、单位、电话、事态现状及报告人姓名、单位、地址、电话。
③报警电话:
内部:项目经理余滕——————13423824145
项目安全总监李洪—————13825004359
外部:火警————119
匪警————110
医疗急救——120
交通————122
4)应急措施:
在发现事故或接到报警后,应立即组织自救队伍,按应急方案立即进行自救,若事态严重,难以控制和处理,应在自救的同时向专业救援队伍求助。
在急救过程中,遇有威胁人生身安全情况时,应首先确保人身安全,迅速组织脱离危险区域后,再采取紧急措施。
事故发生后,立即切断电源、关闭可燃气体,防止事态扩大。
设立警戒线,禁止无关人员进入危险区域。
保护事故现场,保留导致职业病或意外伤亡事故的材料、设备和工具等,为事故调查提供依据。
对遭受或者可能遭受急性职业病危害或意外伤害事故的人员及时组织救治、进行健康检查和医疗观察。
密切配合专业救援队伍进行急救工作。
5)事故处理结束后,项目负责人在24小时内填写《应急准备和响应报告书》。
6.2.3噪声控制设施
搭设木工棚用以隔声;使用低噪音振动棒、电锯;夜间施工尽量安排无噪音工作,混凝土浇筑尽量安排在早8:00~晚10:00间施工,卸材料时不得野蛮施工,尽量减小声响。
6.2.4防暑设施
办公室安装空调,食堂每天给工人煮绿豆汤进行防暑降温。项目配备一定的防暑降温药品,并存放在项目安全部。
6.2.5卫生设施
1)在项目食堂设置消毒柜定期对卫生、食堂水池消毒;
2)设放置灭鼠、蚊、蝇、蟑的药物;
3)购买冰柜,用以冷藏易腐食品;
6.2.6职业病防治公告栏,警示标识
在工地宣传栏上进行职业病防治的宣传。
6.3个人防护用品
1)安全帽:必须经国家指定的监督检验部门按标准进行签鉴定。每顶安全帽上都应有以下三项永久性标记:制造厂名称及商标、型号;制造年、月;许可证编号。
2)防毒(尘)面罩:进行防水、倒运水泥等有毒、有扬尘的施工时,必须佩戴防毒(尘)面罩。
3)防护镜:进行电焊、混凝土剔凿等施工时必须佩戴防护镜。
4)防护鞋、手套。
5)防坠落护具:在临边、洞口、操作面外维护架外立面设置安全网;高空作业时,必须佩戴安全带。
7、有毒有害物质的控制
有毒有害物质包括:甲醛、苯、总挥发性有机化合物(TVOC)。
7.1控制措施
7.1.1采购原材料时控制措施
1)民用建筑工程中所用采用的无机非金属建筑材料和装修材料必须有放射性指标检测报告,并应符合设计要求和规范的规定。
2)民用建筑工程室内装修中所用的人造木板及饰面人造木板,必须有游离甲醛含量或游离甲醛放量检测报告,并应符合设计要求和规范的规定。
3)民用建筑工程室内装修中所采用的水性涂料、水性胶粘剂、水性处理剂必须有总挥发性有机化合物(TVOC)和游离甲醛含量检测报告;溶剂型涂料、溶剂型胶粘剂必须有总挥发性有机化合物(TVOC),苯、游离甲苯二异氰酸酯(TDI)含量检测报告,并应符合设计要求和规范的规定。
4)建筑材料和装修材料的检测项目不全或对检测结果有疑问时,必须将材料送有资质的检测机构进行检验,检验合格后方可使用。
7.1.2施工时控制措施
1)民用建筑工程室内装修所采用的稀释剂和溶剂,严禁使用苯、工业苯、石油苯、重质苯剂混苯。
2)严禁在民用建筑工程室内用有机溶剂清洗施工用具。
3)定期检查有毒有害作业场所,必要时监护作业。对接触有毒有害物质的职工进行防毒教育,进行急性中毒和缺氧窒息抢救训练等。
8、女工与未成年工保护
1)女职工禁忌从事的劳动范围详见劳安字[1990]2号《女职工禁忌劳动范围的规定》。
2)不得安排女职工在怀孕期间从事国家规定非第三级体力劳动强度的劳动和孕期禁止从事的劳动。对怀孕7个月以上的女职工,不得安排其延长工作时间和夜班劳动。
3)项目严禁使用未成年工。
9、职业病防治及操作规程
9.1职业卫生管理机构
9.1.1管理机构如下:
| 组 长 | 余滕 | 13423824145 |
| 副组长 | 刘仲珍 | 13825004359 |
| 组 员 | 曹明文 | 13902472850 |
| 李洪 | 18502876938 | |
| 刘晶 | 13570808025 | |
| 林金太 | 1357080825 |
9.1.2管理职责
1)组长:
——负责项目职业病防止的领导职责;
——制定职业病防治管理制度;
——负责对进行所有施工人员进行全面管理。
副组长:
——协助组长做好职业并防治的管理工作;
——监督职业病防治情况,对于违反规定的,有权责令其停工整改;
——每年年初制定项目年度职业病防止计划,并明确列出职业病工作中的所需的费用。
2)成员:
——负责建立项目职业病从事人员健康档案:对从事有职业病危害的作业人员做好调查登记、对存在职业病危害作业的工作岗位的醒目位置设置公告栏;
——负责编制职业病防止措施;
——负责从事有危害作业人员的防护用品发放,并建立台帐;
——负责施工现场各自负责区内的职业病防治工作,贯彻实施职业病防止措施,并作为项目兼职急救人员。
9.1.3职业卫生管理制度
1)为从事有害作业的人员配备有效的个人防护用品。在易发生急性中毒的作业场所必须采取防护措施和医疗急救用品。
2)凡接触职业病危害因素的劳动者均应进行上岗前、在岗期间每隔半年、离岗时和应急的健康检查,发现有职业禁忌症者必须调离。
3)对职业病危害作业场所进行定期检测,保证检测系统正常运行。
4)对从事有害作业人员进行职业卫生教育和培训,职业病防护设施应正确使用,并定期维护、定期检查,发现不符合国家职业卫生标准和卫生要求应立即采取相应措施。
5)发生职业病危害事故后,须在4小时内向公司主管部门报告,并按《应急准备和响应程序》执行。
6)从事尘、毒、高温等作业工种的保健待遇。
保健待遇每季度发放一次;
从事有毒、有害工作(包括静电复印、电焊工、油漆工、搅拌司机等)的人员,在每月的工资中相应增加补贴。
9.2职业病防治操作规程
1)进行水泥搬运、搅拌水泥砂浆、上料的人员必须佩戴防尘面罩,以防止水泥尘肺病。
2)电锯、切割机操作人员要佩戴护耳罩,以避免噪声聋病。
3)电、气焊工作业时,必须戴防护镜,防止灼伤眼部,在进行电焊作业时,尽量选择上风方向作操作以防锰中毒。
4)进行防水、油漆作业时,必须保证通风良好,作业人员必须佩戴防毒面具,以防中毒。
5)复印机应放在通风的位置,不用时及时关闭,尽量减少硒鼓毒害。
6)夏季施工时,注意防暑降温,温度超过40℃时,必须停止室外露天作业。
10、安全生产教育
12.1工程开工前,由公司安全科、项目管理部对进场分包人员进行入场安全教育,与分包作业人员签定《作业工人安全保证书》,填写《安全入场教育记录》,公司安全部及项目经理部各存一份。
12.2各作业班组应在新进入的现场开工前,对本班组作业人员进行班组入场教育,并填写《班组入场教育记录》,存项目经理部。对所有作业工人应进行本工种安全技术操作规程考试(每年一次),考试卷存档项目经理部。
12.3项目经理部对调换工种的操作人员,应针对其调换后工种的作业性质进行安全技术操作规程的教育,填写《调换工种工人安全教育记录》,并进行考试,考试卷存档项目经理部。
12.4特殊作业人员的取证及复审培训,原则上送往所在地经委培训学校进行培训,中、小型机械操作工的培训取证由公司安全科及机械分公司负责。
11、工伤事故管理
13.1公司职工及分包职工发生工伤事故、交通安全事故(包括重大未遂事故)均应及时、如实上报上级主管部门。
13.2轻伤事故由项目经理部进行处理。
13.3重伤及死亡事故由公司组成事故调查小组,进行事故调查处理。项目经理部及有关人员必须配合调查组的调查,重伤事故必须在24小时以内上报,死亡事故的上报时间不得超过8小时。
13.4工伤事故的处理遵循“五不放过”的原则。
12、施工现场临时用电管理措施
详见本工程《临时用电施工方案》。
13、施工现场消防保卫措施
详见本工程《消防施工方案》。
14、分包安全管理
工程开工前,与分包签订工程安全生产协议,并双方签字盖章,不得有拖延情况。
17.1项目与劳务方签订合同时,对其资质必须认真审核,不准与未经批准的不具备资格的劳务方签订用工合同。
17.2劳务方进场必须具备相关许可证,市建委盖章的花名册及“三证”齐全,根据市建委盖章的花名册组织劳务方队长、工长、安全员教育考试合格及工人入场三级安全教育考试合格,交相片二张,按规定填写审批表后,经安全部审查合格方准进入施工生产,考试不合格不准进入施工现场。
17.3劳务方人员进入现场后,首先由劳动部门登记注册,进行三级安全教育,即公司安全教育、项目安全教育、班组安全教育,根据进场教育考试情况,未经教育考试合格的人员,不准参加施工生产。
17.4劳务方100~300人须有一名专职安全员,300~500人须有二名专职安全,500~800人须有三名专职安全员,1000人以上有五名专职安全员,专职安全员的比例占总人数的千分之五。
17.5劳务方专职安全员必须经安全培训合格,统一归口项目专职安全员。
17.6电工、电焊工、起重司机、架子工、信号工、机动车辆司机,必须持特种作业操作证方准上岗。
17.7 严禁违章用工,不准使用18岁以下童工、残疾人等不符合条件的外包工,一经发现必须立即清退。
17.8进入施工现场的劳务方必须保证人员的相对稳定,需要调整人员时,劳务领导要提前提出调换计划,经项目经理同意后,方可调、换,重新入场的人员按第3条规定,进行三级教育和注册登记,否则不得参加施工生产。未经同意,擅自增加或调换人员,一旦发生伤亡事故要追究劳务方领导的责任。
17.9每周一上午班前应有一小时综合安全交底教育,分项工程施工前应有安全技术交底,交底有交底人,被交底人的签字。
17.10劳务方使用企业单位的机电设备,必须办理交接验收手续。非特殊工种,不得从事特殊工种作业。操作简易机具的作业人员,公司劳动部门要组织培训、考核(机械、安全部门参加)考核合格后,签发临时操作证,无证者不准上岗操作,持证者离开单位时,临时操作证应收回。
17.11劳务方领导对其职工要进行遵章守纪的法制教育,做好施工前的安全交底,无论是队长、工长或工人均不得违章指挥和违章作业,并服从项目安全部门人员的管理。
17.12项目经理部有权按照规章制度对劳务方违章、冒险作业人员进行处罚,停工整顿,甚至解除合同。
17.13劳务方必须遵守和执行现行的一切安全生产的法规和制度,信守安全生产责任协议,认真落实。
17.14发生工伤事故要立即上报,并保护好现场,经过处理后,方准继续施工。
17.15劳务方应积极配合项目安全人员落实安全隐患的整改,落实公司安全生产奖罚制度,保证安全技术措施齐全,安全管理资料齐全。
17.16项目每月对各劳务方进行文明、安全检查评分考核。
17.17劳务方工程结算必须有安全负责人签字,清算罚款后,方可结算。
17.18处罚:
1)劳务方中有童工、残疾人每发现一人对劳务队队长罚款200元,并责令立即清退。
2)劳务方人员中未取得操作证而上岗操作者,每发现一人罚款责任人500元,并责令立即停止作业。
3)劳务方进场后不按规定时间办理审批表而参加施工作业者,每发现一人罚劳务方队长100元。
4)未经入场教育,未办理审批表参加施工作业者,每发现一人,罚劳务方1000元。
5)项目每月对劳务方的评分考核低于85分的,每少一分罚款100元;对连续三月评分低于85分的劳务方,除按分值罚款外,按其施工按3元/m2进行罚款。
15、化学危险品
现场氧气、乙炔、涂料、汽油、木材、柴油等易燃、易爆、油品和化学品必须建立台帐进行贮存保管,且要分类堆放,避免混放。
16、噪音污染、光污染的控制
1、施工现场的强噪声设备设置在远离居民区的一侧,并应采取降低噪声措施。
2、运输材料的车辆进入施工现场,严禁鸣笛声音过大,装卸材料应做到轻拿轻放。
3、合理安排有噪声施工将混凝土施工等产生强噪声的施工尽量安排在白天,以免扰民。灯具使用前配备定向式可拆除灯罩,夜间照明只照射工区,而不影响周围居民。
雅居云录(https://yajuyun.com)雅居云录是专注于分户验收二维码服务的领先数字化平台,遵循政策规范,契合工程实际需求。平台支持验收资料批量上传、智能匹配房号,可一键生成全项目的每户二维码。系统提供灵活的验收模板、批量验收照片自动排版、可视化进度看板、精美的打印排版,大幅提升档案制作效率,深受业内信赖,并获多地工程质量监督机构推荐。
雅居云录分户验收二维码核心亮点:智能房号清单:后台直观呈现房号位置列表,让管理一目了然。灵活验收模板:预置多地分户验收模板,同时支持个性化调整,满足多种需求。高效批量上传:支持PDF一键批量上传(100户),并兼具即时拍照上传功能,大幅提升工作效率。批量排版照片: 海量验收照片一键上传,系统自动排版生成规范PDF存档文件,高效省力、准确规范。一键二维码生成:全项目二维码秒速生成,提供在线预览与打包下载功能,操作流畅便捷。专业排版设计:提供二维码精美打印排版,免除排版烦恼。可视化进度看板:动态更新档案完成百分比、直观进度图,并同步实时生成的详细待办清单,助力全局把控,进度尽在掌握。
雅居云录分户验收二维码与电子档案平台支持分门别类上传不同类别的验收资料,如《分户验收记录表(户内)》《室内净距净高检验记录表》《分户验收表(公共部位)》等,无需事先合并整理扫描,显著简化资料整理流程,减少操作步骤,提高归档效率。
