中心项目
蒸压砂加气混凝土砌体施工方案
编号:GXDW-55

编制:
审核:
审批:

目录
| 序号 | 类 别 | 文件名称 | 备注 |
|---|---|---|---|
| 1 | 国家规范
行业规范 相关规定 |
《建筑工程施工质量验收统一标准》 | GB50300-2013 |
| 2 | 《砌体结构工程施工质量验收规范》 | GB50203-2011 | |
| 3 | 《砌体填充墙结构构造》 | 12G614-1 | |
| 4 | 《混凝土结构后锚固技术规程》 | JGJ145-2013 | |
| 5 | 《施工现场临时用电安全技术规范》 | JGJ46-2005 | |
| 6 | 《建筑施工临时支撑结构技术规范》 | JGJ300-2013 | |
| 7 | 《建筑结构荷载规范》 | GB50009-2012 | |
| 8 | 《砌体结构设计规范》 | GB50003-2011 | |
| 9 | 《建设工程施工现场消防安全技术规范》 | GB50720-2011 | |
| 10 | 《建筑施工安全检查标准》 | JGJ59-2011 | |
| 11 | 合 同 | 《广西电网公司电力生产调度指挥中心项目总承包合同》 | |
| 12 | 设计文件 | 施工图纸、变更、工程联系单 | |
| 13 | 本工程施工组织设计 | ||
2.1工程建设概况
表2.1-1 工程建设概况一览表
| 工程名称 | 广西电网公司电力生产调度指挥中心项目 | 工程性质 | 省级电力调度建筑 | |
| 建设规模 | 项目总建筑面积60503㎡。其中地上七层,建筑面积32700㎡;地下三层,建筑面积27803㎡ | 工程地址 | 南宁市五象新区凯旋路6号 | |
| 总占地面积 | 22741.18㎡ | 总建筑面积 | 60503㎡ | |
| 建设单位 | 广西电网有限责任公司 | 项目承包范围 | 包括基坑支护换撑及支护结构拆除、地基与基础、主体结构、建筑屋面、装修装饰、建筑幕墙、附建人防工程以及给排水、污水处理、通风与空调等; | |
| 设计单位 | 中国建筑设计研究院有限公司 | 主要分包工程 | 主体劳务、安装工程、钢结构工程、建筑幕墙、装饰装修工程等 | |
| 勘察单位 | 广西华蓝岩土工程有限公司 | 合同要求 | 质量 | 广西区优质工程奖 |
| 监理单位 | 广西中信恒泰工程顾问有限公司 | 工期 | 740日历天
开工日期:2020年10月22日 竣工日期:2022年10月31日 |
|
| 总承包单位 | 中国建筑第八工程局有限公司 | 安全 | 广西区绿色施工示范工程 | |
| 分包单位 | 华予、中江国际、华辉、新峰等 | 科技 | 工法1项、论文2篇、QC1项、专利1项、双优化≥4% | |
| 主要功能或用途 | 建设电力调度控制中心、信息中心和电力交易中心等技术业务用房。 | |||
2.2 工程设计概况
表2.2-1 工程设计概况
| 序号 | 项目 | 设计概况 |
|---|---|---|
| 电力调度控制中心和信息中心技术业务用房 | ||
| 1 | 建筑面积 | 项目总建筑面积60503㎡。其中地上七层,建筑面积32700㎡;地下三层,建筑面积27803㎡。 |
| 2 | 层数 | 地上七层,地下三层 |
| 3 | 高度 | 建筑总高度36m |
| 4 | 结构形式 | 钢筋混凝土框架-抗震墙结构 |
| 5 | 基础类型 | 筏板基础 |
| 6 | 混凝土强度等级 | 筏板基础C40P8、基础垫层C15
墙、柱C40~C60、梁、板C35(覆土直接接触梁板、人防顶板P6) 地下室外墙C35(地下三层P8、地下一、二层P6) 地下室内墙C35 楼梯、坡道C30 消防水池C30P6 其他(构造柱、圈梁、压顶、抱箍、窗框等)C25 |
| 7 | 地基基础设计等级 | 甲级 |
| 8 | 设计使用年限 | 50年 |
| 9 | 建筑结构安全等级 | 一级 |
| 10 | 抗震设防烈度 | 7度 |
| 11 | 防水等级 | 地下Ⅰ级,屋面Ⅰ级 |
| 12 | 防水混凝土抗渗等级 | P6、P8 |
| 13 | 耐火等级 | 一级 |
| 人防工程 | ||
| 1 | 面积 | 地下三层建筑面积9495.92㎡,人防区总建筑面积1821㎡ |
| 2 | 结构形式 | 框架结构 |
| 3 | 防护等级 | 甲类,核6、常6级标准,防护等级为丙类 |
| 4 | 使用功能 | 平战两用工程,平时为小汽车停车库 |
2.3 砌体工程设计概况
1、除钢筋混凝土墙、柱外,卫生间、设备管井、楼电梯井道及防火墙墙体采用蒸压砂加气混凝土砌块墙体,砌块强度等级为A3.5,干密度级别为B06,采用专用砂浆砌筑。不同的砌块材料不得在墙体中混砌,墙体砌筑完成最少7天后,方可进行砂浆抹面。
2、砌筑砂浆均采用专用配套的预拌砂浆。
3、当墙高≤5米或砌体墙侧向支撑间距≤5米时,墙厚为200mm;当墙高>5米且砌体墙侧向支撑间距>5米时,墙厚为300mm。
4、砌体填充墙未另加说明的,均应按照《填充墙》12G614-1相关大样与要求进行施工。砌体工程设计构造要求:
1)构造柱的平面布置参照国标图集12G614-1第18~20页在以下部位设置:
①填充墙转角处及纵横墙交接处。
②当墙长度超过5m,应在填充墙中部设置构造柱,且构造柱间距不应大于4m。
③当填充墙顶部为自由端时,构造柱应加密,其间距不应大于2m。
④当填充墙端部无主体结构或垂直墙体与之拉结时,应在端部设置。
⑤当门窗洞口宽度不小于2.1m时,应在洞口两侧设置。
⑥当电梯井道采用砌体时,应在电梯井道四角设置。
2)构造柱做法见下图:

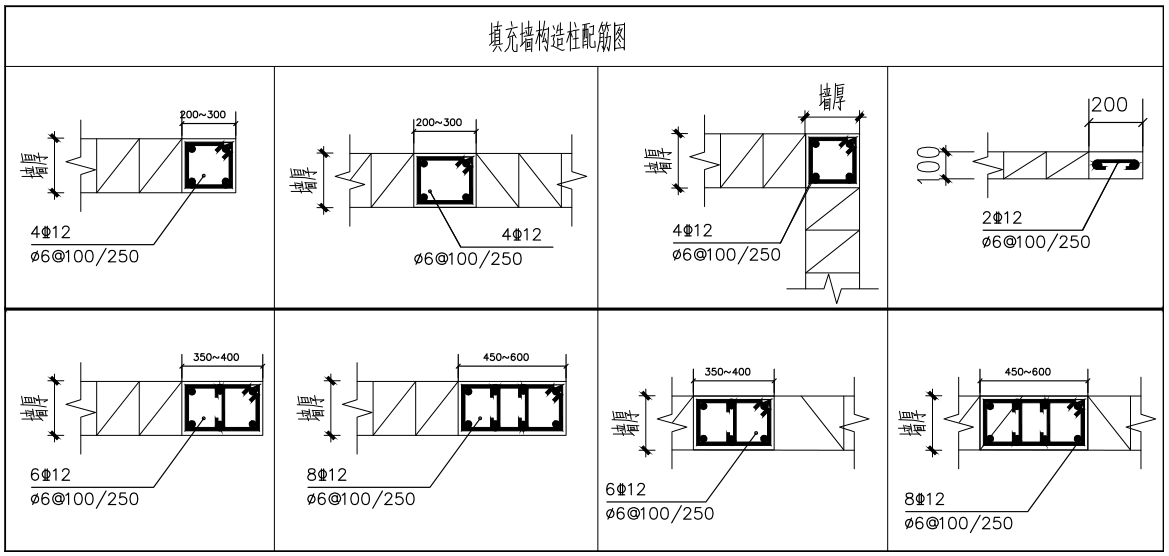

表 2.3-1 填充墙构造柱配筋图

3)后砌填充墙中水平系梁的构造要求:
①当后砌填充墙高度超过4.0m时,应在墙高中部设置与框架柱、剪力墙及构造柱拉结且沿墙全长贯通的水平系梁(各道系梁中心间距沿墙高不大于2m)。水平系梁截面尺寸为墙厚×150mm,纵筋212(当墙厚大于240mm时,纵筋312),横向钢筋6@300。
②当水平系梁与门窗洞顶过梁标高相近时,应与过梁合并设置,截面尺寸及配筋取水平系梁与过梁之大值,做法参见国标图集12G614-1第19、20页。当水平系梁被门窗洞口切断时,水平系梁纵筋应锚入洞边构造柱中或与洞边抱框拉结牢固。
③当墙体顶部与主体结构无连接时,应在墙体顶部设置一道压顶圈梁,圈梁截面尺寸为墙厚×180mm,纵筋为410,箍筋为6@200。
4)门窗过梁构造:
①在各层门窗洞顶标高处,凡无梁(KL及L)时,均应设圈梁一道,圈梁兼作过梁时,其截面及配筋均取圈梁及过梁之大值。过梁配筋见下表∶
表 2.3-1 过梁断面及配筋表

②凡柱、墙与现浇过梁、系梁连接时,均应在柱、墙(暗柱)内预留锚固长度为LaE的插筋,插筋伸出柱、墙外的最小长度为LaE并与过梁主筋焊接。过梁的支承长度每边不得小于240。
③混凝土墙在门洞处开洞高于门洞洞口高度时,应在门洞顶标高处加过梁,按表2.3-1施工。如果建筑门洞顶面与楼层梁梁底距离≤300mm,可在门洞范围内的梁下局部挂板处理,详见下图:

④本工程地下车库设防火卷帘或挡烟垂壁处需在相应位置的梁底或板底设混凝土挂板(具体防火卷帘或挡烟垂壁位置见建施图),挂板平面位置与防火卷帘或挡烟垂壁两侧填充墙平齐,挂板高度h根据卷帘门高度确定,挂板竖向钢筋锚入板内La,水平钢筋伸入两侧柱内La,相应防火卷帘或挡烟垂壁预埋件需提前预留。
4)门、窗框构造要求:
①当门窗洞口宽度小于2.1m时,洞边应设抱框;当门窗洞口宽度大于等于2.1m时,洞边应设构造柱,做法详见国标图集12G614-1第17页。当填充墙采用混凝土小型空心砌块砌筑时,洞口两侧也可设置芯柱代替抱框,做法详见国标图集12G614-1第28页。
②墙窗洞下部做法应按建筑图施工,当建筑图未表示时,可在窗洞下墙顶设水平现浇带,截面尺寸为墙厚×60mm,纵筋为210,横向钢筋6@300,纵筋应锚入两侧构造柱中或与抱框可靠拉结。

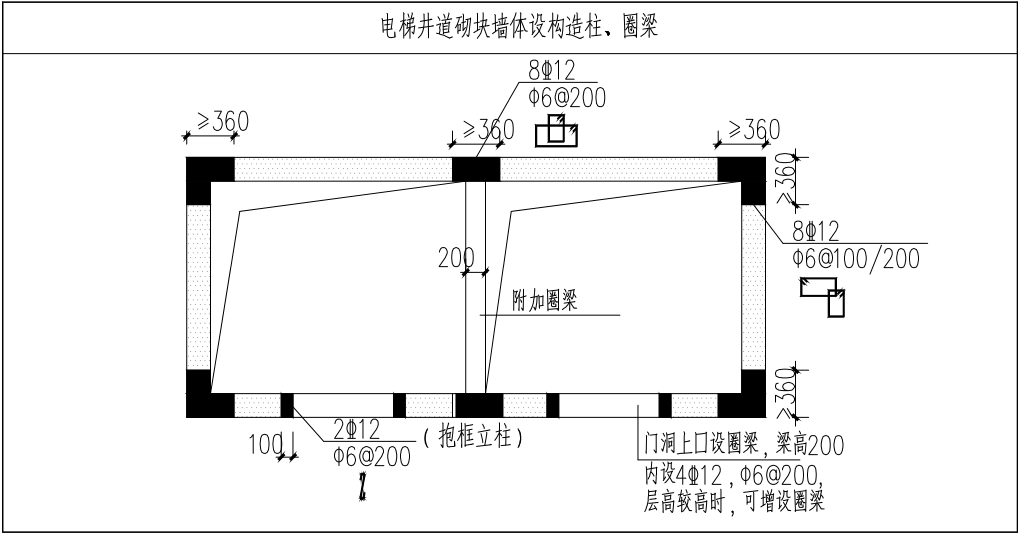

5)电梯井道墙为砌体墙时,除按砌体隔墙要求设置构造柱、圈梁外,还应设置用于预埋井道埋件的附加圈梁(或将圈梁位置进行调整),附加圈梁的位置和间距由电梯厂家提供的井道埋件位置确定。埋件应按电梯厂家图纸加工并预埋于附加圈梁上。需预留埋件的圈梁截面尺寸不小于墙厚×250mm,配筋412(梁高>250时,加212腰筋),6@150(箍)。

6)当后砌填充墙墙肢长度小于240mm无法砌筑时,可采用C20混凝土浇筑,做法详见国标图集12G614-1第9页节点11。当填充墙采用混凝土小型空心砌块砌筑时,长度不大于400mm的墙肢做法详见国标图集12G614-1第26页节点1~3。
7)楼梯间和人流通道的填充墙,应采用钢丝网砂浆面层加强(4@150×150)。
8)后砌墙体不得预留和剐凿水平沟槽。
9)后砌填充墙施工要求详见国标图集12G614-1第2~5页,还应满足以下要求:
①砌体施工质量控制等级为B级。
②后砌填充墙应在主体结构施工完毕后自上而下逐层砌筑,特别是悬挑构件上的填充墙必须自上而下砌筑。也可根据施工具体情况,在相应楼层混凝土达到设计强度时砌筑,每层砌至楼盖底应留出一皮砌块高度,待在主体结构施工完毕后,由上层至下层将留出的一皮砌块逐块敲紧、挤实、填满砂浆。
③填充墙下为回填土时,回填过程中应分层夯实,压实系数不小于0.94。墙下地基承载力特征值不小于100kPa,做法见下图:

10)当填充墙顶部与梁错位相接时,应采取可靠做法处理,见下图:

11)女儿墙构造要求
砌体女儿墙,墙厚240mm,高度不宜超过0.5米,且应与主体结构可靠拉结,每隔2~2.5米设构造柱,截面240×240,配筋412,6@100,纵筋应由屋面梁或板留出。女儿墙中部设26通长拉结钢筋,置于灰缝。女儿墙顶部设压顶,断面240×60,纵筋210,横筋6@200。
3.1 项目管理组织
项目管理组织机构见图3.1-1:
图3.1-1 项目管理组织机构图
项目管理人员及职责分工见表3.1-1:
表3.1-1 项目管理人员及职责分工
| 序号 | 管理职务 | 姓名 | 职责和权限 |
| 1 | 项目经理 | 青立兴 | 1)负责落实人员、物质、设备、资金等主要生产要素的供给。
2)施工过程中与业主、监理保持沟通和协调,落实业主和监理安排的重大的事项。 3)负责整个外脚手架工程的总体部署工作。 |
| 2 | 项目总工 | 张昱瑜 | 1)贯彻执行技术规范、标准。
2)负责项目部全面技术、质量工作,做好外架搭拆工程的技术交底工作。 |
| 3 | 生产经理 | 黄桂焕 | 1)对外脚手架工程的施工生产、进度计划、现场总平面协调及管理全面负责,确保工程施工顺利进行。
2)对外脚手架工程施工与其他各专业分包之间的施工生产进行协调。 3)负责落实外脚手架工程劳动力的组织安排、材料计划。 |
| 4 | 质量总监 | 周广超 | 1)指导和监督质量工作的实施,有权对外脚手架劳务班组和操作人员提出处罚和奖励意见,并有质量一票否决权。
2)负责对施工中外脚手架工程的质量进行全过程控制。 |
| 5 | 商务经理 | 马媛 | 做好财务、资金管理工作,确保资金满足施工的需要,负责监督劳务分包农民工工资的分配与发放。 |
| 6 | 安全总监 | 王保清 | 全面负责工程的安全管理、文明施工及CI策划等,并落实解决工程相关安全问题等。 |
| 7 | 施工员 | 毛辉昉
刘承林 刘伟 |
1)负责制定外脚手架工程每月、每周的施工计划、材料计划和劳力需求计划,向进入施工现场作业的班组下达施工任务书,同时协助技术负责人下达技术安全交底。
2)负责外脚手架工程量、用工数量的申报、核算。 3)负责外脚手架工程质量检查及验收。 4)负责施工现场外脚手架工程机械设备、塔吊、电动工具的安全使用、管理与维护,负责现场用电安全、用气安全和施工安全的管理。 |
| 8 | 试验取样员 | 夏松 | 1)负责对原材料取样、送样和委托工作。
2)及时整理记录、试验资料,按时交资料员归档。 |
| 9 | 物资管理员 | 王跃华 | 1)负责外脚手架使用钢管和施工机械现场管理,组织外脚手架搭设材料盘点和施工机械盘点。
2)严格控制材料进货质量,确保材料及时供应。 |
| 10 | 质量员 | 冯靖 | 1)督促班组搞好自检、互检工作,负责满足项目部检测器具使用要求。
2)做好外脚手架工程质量信息的收集、整理、反馈工作。 3)对外脚手架工程质量进行监控、检查,负责监督不合格项目的整改及复查工作。 |
| 11 | 安全员 | 孙刚海
黄福刚 |
1)负责外脚手架施工现场的安全管理工作。
2)做好安全生产的安全教育工作,组织好安全生产、文明施工达标活动。 3)对外脚手架工程施工安全进行监控、检查,督促对安全隐患的整改。 4)对外脚手架搭设体系进行检查验收。 |
| 12 | 资料员 | 谢加 | 1)负责收集原材料的产品质量证明文件,做到及时整理归档,资料整理应做到可追溯和跟踪条件。
2)根据施工进程做好施工管理资料的填写的报审工作。 3)做好材料、施工机具和设备的检验和报审工作,确保其各项指标符合相应的施工规范要求。 |
| 13 | 测量员 | 陆建波 | 1)负责工程的全部放线工作、保护控制桩、水准点。
2)负责复核轴线、标高。 |
| 14 | 机械管理员 | 罗楚涵 | 负责机械设备保养和操作的安全管理工作。 |
| 15 | 外架班组长 | 刘忠敏 | 对本班组外脚手架搭设施工质量、安全、进度负全面负责任。 |
3.2 项目管理目标
项目管理目标见表3.2-1:
表3.2-1 项目管理目标
| 项目管理目标名称 | 目 标 值 |
| 工 期 | 740日历天 |
| 质量目标 | 广西区优质工程奖 |
| 安全文明目标 | 广西区安全文明工地 |
| 绿色施工目标 | 广西区绿色施工示范工程 |
| 科技目标 | 工法1项、论文2篇、QC1项、专利2项、双优化≥4% |
第四章 施工进度计划
4.1 工期安排
根据施工总进度计划及现场实际情况,砌体工程施工进度要求见表4.1-1.
表4.1-1砌体工程施工进度计划
| 序号 | 施工部位 | 开始施工时间 | 施工完成时间 |
| 1 | 负三层 | 2021年5月10日 | 2021年5月22日 |
| 2 | 负二层 | 2021年5月23日 | 2021年6月10日 |
| 3 | 负一层 | 2021年6月11日 | 2021年6月25日 |
| 4 | 一层 | 2021年6月5日 | 2021年6月14日 |
| 5 | 二层 | 2021年6月13日 | 2021年6月21日 |
| 6 | 三层 | 2021年6月22日 | 2021年6月30日 |
| 7 | 四层 | 2021年6月31日 | 2021年7月8日 |
| 8 | 五层 | 2021年7月12日 | 2021年7月20日 |
| 9 | 六层 | 2021年7月26日 | 2021年8月4日 |
| 10 | 七层 | 2021年7月30日 | 2021年8月8日 |
4.2 保证措施
保证机械、人员充足,参与施工的所有设备均完好有效,所有人员均经过交底后明确施工工艺流程顺序、安全、环保、职业健康、文明施工的要求及各自工作职责、工期要求;
1、按照已分好的施工段进行流水施工,配合穿插的工序及时穿插组织施工;
2、签订分包合同时明确工期要求及各方责、权、利,实行经济杠杆,保证工期计划的完成。
5.1 施工准备
1) 项目管理人员审图,开展图纸会审,综合考虑工程实际、国家现行相关标准及施工难度、经济性、合理性、实用性等进行深化设计。
2) 复核主体结构截面尺寸、标高等。
3) 施工前应编制施工方案和技术交底,根据“样板引路”制度相关要求,制作砌体工程施工样板,经业主、监理和设计单位确认后方可大面积施工。
4) 绘制构造柱位置图和确定砌体组砌方法。
2、材料准备
1) 砖、砌块
砖、砌块的品种、规格、强度等级必须符合设计要求,规格应一致。有出厂证明、材料检测报告,施工时所用砌块的龄期不应小于28d。砌块进场后经复试合格后方可使用。
内填充墙采用预拌混合砂浆,强度等级为Mb5;与土接触的墙体采用强度等级为M7.5的预拌水泥砂浆。
垂直运输机械(施工电梯)、搅拌机、磅秤、吊斗、手推车、胶皮管、铁锹、灰桶、喷水壶、线坠、水平尺、白线、大铲、瓦刀、工具袋手动滑轮、电动葫芦等。
5.2资源配置计划
砌体工程计划于主体施工至3层后开展施工,具体施工进度计划根据工程部周、月进度计划进行实施。根据此进度要求,按表5.2-1组织劳动力。当砌体施工至高峰期时,适时按照进度要求予以劳动力调整。
本工程涉及到的主要材料见表5.2-2主要材料配备计划表,主要机械设备见表5.2-3主要配置机械计划表。
表5.2-1劳动力计划表
| 瓦工 | 普工 | 钢筋工 | 砼工 | 植筋 | 架子工 | 电工 | 合计 |
| 30 | 15 | 15 | 20 | 15 | 10 | 2 | 107 |
表5.2-2主要材料配备计划表
| 序号 | 名 称 | 规格 | 数量 | 备 注 |
| 1 | 蒸压砂加气混凝土砌块 | 600×200(300)×200
(B06 A3.5) |
60000块 | 内墙、隔墙 |
| 2 | 专用混合砂浆 | Mb5、Mb7.5 | 930M³ | |
| 3 | 钢筋 | 6.5、12 | 87.481吨 | 用于砌体拉结筋、圈梁、构造柱等 |
| 4 | 15厚九夹板 | 1830×915×15 | 1000张 | 构造柱及圈梁模板 |
| 5 | 脚手板 | 3000×50×400 | 1000块 | 用于操作架水平防护 |
| 6 | 对拉螺栓 | 1000根 | 用于模板加固 |
表5.2-3主要机械配备计划表
| 序号 | 名 称 | 规格 | 数量 | 备 注 |
| 1 | 施工电梯 | SC200/200EB | 2台 | 用于施工材料运输 |
| 2 | 预拌砂浆搅拌机 | JS1000 | 2台 | 用于砌筑砂浆搅拌 |
| 3 | 振动棒 | ZX-7 | 3 | 构造柱、圈梁砼浇筑振捣 |
| 4 | 木工圆盘锯 | MJ-104 | 3 | 构造柱模板加工 |
| 5 | 木工平刨机 | MB-206 | 3 | 构造柱模板加工 |
5.3作业条件
2、弹出轴线、墙边线、门窗洞口线,经项目部测量人员复核,办理预检手续。
3、立皮数杆:用30mm×40mm木料制作或采用铝合金成品皮数杆,皮数杆上注明门窗洞口、圈梁、混凝土板带等的尺寸标高。也可采用在结构柱上弹线代替皮数杆。皮数杆应垂直牢固、标高一致,经复核,办理预检手续。
4、砌筑用双排扣件式脚手架,根据墙体位置,沿着墙体的支撑满堂架体系保留双排扣件式脚手架不拆,利用此部分支撑满堂架作为砌体工程的施工操作架,若无原支撑满堂架体系,则搭建双排扣件脚手架,参照《外脚手架施工方案》进行搭设。
5、砂浆配合比试配完成。
6、垂直运输机具准备就绪。
7、对进场的砖及砌块的型号、规格、数量、质量和堆放位置、次序等已经进行检查、验收,能满足施工要求。
8、所需机具设备已准备就绪,并已安装就位。
6.1 一般要求
砌体材料:本工程除钢筋混凝土墙、柱外卫生间、设备管井、楼电梯井道及防火墙墙体为蒸压砂加气混凝土砌块墙体;使用200或300厚加气混凝土砌块墙,当墙高≤5米或砌体墙侧向支撑间距≤5米时,墙厚为200mm;当墙高>5米且砌体墙侧向支撑间距>5米时,墙厚为300mm。砌块容重不大于8.0kN/m³,强度等级为A3.5。
砌筑砂浆:与土壤接触的砌体砂浆为M7.5水泥砂浆,其它部位的填充墙均为Mb5混合砂浆。
拉结筋:混凝土构件之间的蒸压砂加气混凝土砌块填充墙,每500mm-600mm高设置2根φ6.5通长拉结筋(墙厚大于240mm时为3φ6.5通长拉结筋,拉结筋的竖向间距视填充墙块体模数在50mm范围内调整),拉结筋沿墙全长布置。
当后砌填充墙墙肢长度小于240mm无法砌筑时,可用C25混凝土浇筑,做法见图6.1-1 小于240mm墙肢做法:

6.1-1 小于240mm墙肢做法
砌体结构底部若无混凝土反边,需先浇筑200mm高素混凝土反边,厚度同墙厚,作为墙体基础。
本砌体工程构造柱、部分过梁、圈梁及填充墙拉结筋采用植筋方式,混凝土强度等级为C25。植筋技术是运用高强度的化学粘合剂,使钢筋、螺杆等与混凝土产生握固力,从而达到预留效果。广泛应用建筑、桥梁等工程中螺纹钢、圆钢、螺杆、地脚螺栓、金属型材与混凝土、岩石、砖墙等基材的锚固生根。
6.2 构造柱的设置要求
根据设计及《砌体填充墙结构构造》(12G614-1)的要求按以下原则设置构造柱(详见后附图):
1、填充墙转角处及纵横墙交接处。
2、当墙长度超过5m,应在填充墙中部设置构造柱,且构造柱间距不应大于4m。
3、当填充墙顶部为自由端时,构造柱应加密,其间距不应大于2m。
4、当填充墙端部无主体结构或垂直墙体与之拉结时,应在端部设置。
5、当门窗洞口宽度不小于2.1m时,应在洞口两侧设置构造柱。
6、当电梯井道采用砌体时,应在电梯井道四角设置(具体以电梯安装单位深化图为准)。
7、普通构造柱截面为墙宽×200,四角筋412,箍筋6@250(上下部500mm内为加密区6@100,且加密区不低于[层高/6])。马牙槎必须先退后进,高度为200mm(同砖高)、宽度60mm。构造柱的做法详见下图6.2-1、6.2-2。
其他图纸有要求的GZ配筋、尺寸按图纸要求进行施工。

图6.2-1 构造柱植筋做法

图6.2-2 马牙槎先退后进、封模前先贴双面胶
8、构造柱模板采用15mm厚胶合板,次龙骨采用50×100钢方木,主龙骨采用Φ48×3.0双钢管,加固采用扣件及M14对拉螺杆,螺杆间距500mm。构造柱模板支设如图6.2-3所示。构造柱顶部留置200×200mm的喇叭口以进行混凝土浇筑,后期将构造柱顶部牛腿部分切除。
图6.2-3 构造柱模板支设
6.3 过梁、圈梁的设置
凡门窗洞顶没有结构梁的,均设置洞顶过梁,过梁按表6.3.1-1选用。过梁两端伸入墙内240mm。凡柱、墙与现浇过梁、系梁连接时,均应在柱、墙(暗柱)内预留锚固长度为LaE的插筋,插筋伸出柱、墙外的最小长度为LaE并与过梁主筋焊接,过梁的支承长度每边不得小于240。混凝土墙在门洞处开洞高于门洞洞口高度时,应在门洞顶标高处加过梁。如果建筑门洞,顶面与楼层梁梁底距离≤300mm,可在门洞范围内的梁下局部挂板处理,见图6.3-1。
表 6.3.1-1 过梁断面及配筋表


图6.3-1 门窗顶挂板构造
1)当后砌填充墙高度超过4.0m时,应在墙高中部设置与框架柱、剪力墙及构造柱拉结且沿墙全长贯通的水平系梁(各道系梁中心间距沿墙高不大于2m)。水平系梁截面尺寸为墙厚×150mm,纵筋212(当墙厚大于240mm时,纵筋312),横向钢筋6@300。
2)当水平系梁与门窗洞顶过梁标高相近时,应与过梁合并设置,截面尺寸及配筋取水平系梁与过梁之大值,做法参见国标图集12G614-1第19、20页。当水平系梁被门窗洞口切断时,水平系梁纵筋应锚入洞边构造柱中或与洞边抱框拉结牢固。
3)当墙体顶部与主体结构无连接时,应在墙体顶部设置一道压顶圈梁,圈梁截面尺寸为墙厚×180mm,纵筋为410,箍筋为6@200。
4)当电梯井道采用砌体砌筑时,应按电梯厂家要求,在电梯导轨支架预埋件相应位置设置圈梁(具体位置以电梯厂家要求为准)。电梯井道圈梁截面宽同墙厚,截面高250mm,纵筋412,箍筋6@200。
6.4 填充墙与墙柱、梁的连接
1、填充墙与柱、剪力墙连接,沿墙高采用植筋埋设26@500-600(间隔布置)钢筋,钢筋沿墙长全长布置。
2、填充墙与梁、板的拉结采用砌块斜砌的方式。即待下部墙体沉实后(14天以上),墙顶部用实心砌块斜砌,用砂浆填满挤实。砌块斜砌的角度为450~600。
6.5门窗洞口处砌体施工要求
当门窗洞口宽度小于2.1m时,洞边应设抱框;当门窗洞口宽度大于等于2.1m时,洞边应设构造柱,做法详见国标图集12G614-1第17页。如图6.5-1:

6.5-1 门洞口做法
墙窗洞下部做法应按建筑图施工,当建筑图未表示时,可在窗洞下墙顶设水平现浇带,截面尺寸为墙厚×60mm,纵筋为210,横向钢筋6@300,纵筋应锚入两侧构造柱中或与抱框可靠拉结。
6.6 其他设置要求
1、水湿房间隔墙底部做20混凝土反坎高出建筑完成面300mm,。风井洞边做混凝土坎边,高150mm(相对建筑完成面),出屋面(含地下室顶板)砌体墙下做混凝土坎边,高度不低于500mm(相对标准屋面结构)且不小于建筑完成面250mm,增加构造配筋。
2、通风竖井施工时,边砌边抹水泥砂浆(内外均抹),保证管井内壁光滑平整,气密性良好。

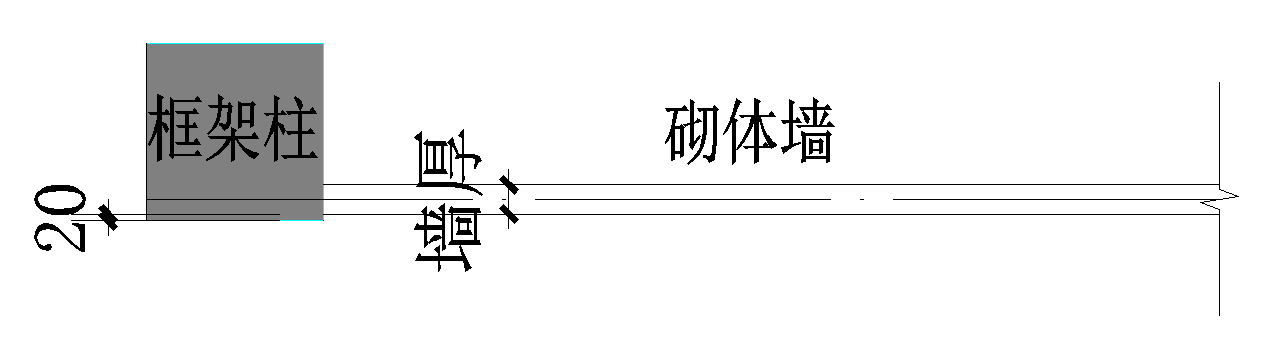

3、由于框架柱无抹灰,若砌体结构与框架柱衔接处位于柱外边,则需留出墙体抹灰厚度,确保砌体墙抹灰施工后,与框架柱面持平。见图6.6-1
![C:\Users\yh\AppData\Roaming\Tencent\Users\330195106\QQ\WinTemp\RichOle\)V3B)_]`NXHL7DLEMLWQBWY.png](https://yajuyun.com/cms/wp-content/uploads/2025/05/c-users-yh-appdata-roaming-tencent-users-33019510-1.png)
图6.6-1框柱边砌体墙砌筑示意图
4、管道井检修门除特殊注明外门槛高均为距建筑完成面100mm,做C15细石混凝土,门槛宽同墙厚一半,内皮与墙内皮平,门落地。
5、有窗台房间,除特殊注明外,窗台均为距离楼面标高900mm。
7.1 工艺流程
基层处理(表面处理、冲洗)→放线(轴线、楼面、墙柱墙线、五零线)→植筋→反边支模(基层冲洗)→浇筑反边砼→构造柱钢筋绑扎→拉线→砂浆拌制→砌筑→封顶砖→构造柱封模、过梁支模、绑钢筋→浇筑构造柱、过梁→拆模→砌体质量验收
7.2 施工要点
1、定位放线:砌筑前应在基础面或楼面上定出各层的轴线位置和1m标高,并用1:2水泥砂浆或C15细石混凝土找平。
2、植拉结筋:填充墙与剪力墙或柱交接处,应沿墙高每隔500-600mm,采用植筋方式设置26钢筋与剪力墙或柱拉结,拉结筋沿墙全长布置。
3、浇筑卫生间砼坎台:根据设计图纸支墙厚宽模板,浇筑300mm高C20砼翻边。
4、立皮数杆、拉线:在房屋四角或楼梯间转角处设立皮数杆,皮数杆间距不得超过15m。根据砌块高度和灰缝厚度计算皮数杆和排数,皮树杆上应画出各皮小砌块的高度及灰缝厚度。在皮树杆上相对小砌块上边线之间拉准线。
5、拌制砂浆:砂浆拌制应采用机械搅拌,搅拌加料顺序和时间:先加砂、掺合料和水泥干拌1min,再加水湿拌。总的搅拌时间不得少于4min。若加外加剂,则在湿拌1min后加入。
6、砌筑
1)砌筑一般采用“披灰挤浆”,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度不得超过800mm,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑。砌体排砖方式按照图集、规范要求,可选择“三顺一丁”、“一顺一丁”、“梅花丁”等。
2)上下皮砌块应错缝搭砌,搭接长度不宜小于砌块长度的1/3。墙体的个别部位不能满足上述要求时,应在灰缝中设置拉结钢筋或钢筋网片,但竖向通缝仍不能超过两皮小砌块。不能满足要求时,灰缝中设置2根直径6mm的HPB400级钢筋;采用钢筋网片时,可采用直径4mm的钢筋焊接而成。拉结钢筋或钢筋网片每端均应超过该垂直灰缝,其长度不得小于300mm(图7.2-1)。
图7.2-1 小砌块墙灰缝中设置拉结钢筋或网片
3)小砌块墙临时洞口的处理:作为施工通道的临时洞口,其侧边离交接处的墙面不应小于600mm,并在顶部设过梁。填砌临时洞口的砌筑砂浆强度等级宜提高一级。
4)门窗洞口处砌体应在加固件位置用混凝土实心砌块砌筑或普通多孔砖砌筑后用砂浆进行填实,确保门窗加固时不会造成墙体崩角、嵌固不到位等问题。
5)脚手眼设置及处理:砌体内不宜设脚手眼,如必须设置时,可用190mm×190mm×190mm小砌块侧砌,利用其孔洞作脚手眼,砌体完工后用C15混凝土填实。不得在下列墙体或部位设置脚手眼:
(1)120mm厚墙、独立柱;
(2)过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;
(3)宽度小于1m的窗间墙;
(4)砌体门窗洞口两侧200mm和转角处450mm范围内;
(5)梁或梁垫下及其左右500mm范围内;
(6)设计不允许设置脚手眼的部位。
7.3 质量标准
1、主控项目
1)砖、砌块和砌筑砂浆的强度等级应符合设计要求。
2)检验方法:检查砖或砌块的产品合格证书、产品性能检测报告和砂浆试块试验报告。
2、一般项目
填充墙砌体一般尺寸的允许偏差应符合表7.3-1的规定。
每一检验批抽检数量:
1)对表中1、2项,在检验批的标准间中随机抽查10%,但不应少于3间;大面积房间和楼。
2)对表中3、4项、在检验批中抽检10%,且不应少于5处。
表7.3-1 填充墙砌体一般尺寸允许偏差
| 项次 | 项目 | 允许偏差(mm) | 检验方法 | |
| 1 | 轴线位移 | 10 | 用尺检查 | |
| 垂直度 | 小于或等于3m | 5 | 用2m托线板或吊线、尺检查 | |
| 大于3m | 10 | |||
| 2 | 表面平整度 | 8 | 用2m靠尽和楔形塞尽检查 | |
| 3 | 门窗洞口高、宽(后塞口) | ±5 | 用尺检查 | |
| 4 | 外墙上、下窗口偏移 | 20 | 用经纬仪或吊线检查 | |
3、填充墙砌体的砂浆饱满度及检验方法应符合表7.3-2的规定。
表7.3-2 填充墙砌体的砂浆饱满度及检验方法
| 砌体分类 | 灰缝 | 饱满度及要求 | 检验方法 |
| 空心砖砌体 | 水平 | ≥80% | 采用百格网检查块材底面砂浆的粘结痕迹面积 |
| 垂直 | 填满砂浆,不得有透明缝、瞎缝、假缝 |
抽检数量:每步架子不少于3处,且每处不应少于3块。
4、填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求,竖向位置偏差不应超过一皮高度。
抽检数量:在检验批中抽检20%,且不应少于5处。
检验方法:观察和用尺量检查。
5、填充墙砌筑时应错缝搭砌,混凝土小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮。
抽检数量:在检验批的标准间中抽查10%,且不应少于3间。
检查方法:观察和用尺检查。
6、填充墙砌体的灰缝厚度和宽度应正确。混凝土小型空心砌块的砌体灰缝应为8-12mm。
抽检数量:在检验批的标准间中抽查10%,且不应少于3间。
检查方法:用尺量5皮空心砖或小砌块的高度和2m砌体长度折算。
7、填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌完并应至少间隔14d后,再将其补砌挤紧。
抽检数量:每验收批抽10%填充墙片(每两柱间的填充墙为一墙片),且不应少于3片墙。
检验方法:观察检查。
7.4 质量验收
1、验收时应检验各种原材料试验报告以及砂浆强度试验报告。
2、检验批合格质量应符合下列规定:
1)主控项目和一般项目的质量经抽样检验合格。
2)具有完整的施工操作依据、质量检查记录。
8.1材料与质量控制
1、填充墙用的砼空心砌块等品种、规格、强度等级必须符合设计要求,规格一致。进场时,现场应对其外观质量和尺寸进行检查,同时检查其合格证和送试验进行检验。施工时所用的小砌块的产品龄期不应小于28d。
2、砌块检验内容:包括外观质量、尺寸偏差、强度检验。
3、抽样规则:每一生产厂家的砖到现场后,蒸压砂加气混凝土砌块每1万块为一验收批。
4、保管要求:按照设计选用的规格组织砌块进场,运到现场的砌块应分规格分等级堆放,堆垛上应设标志,堆放现场必须平整,并做好排水。砌块堆放时,注意堆放高度不宜超过2m,堆垛之间应保持适当的通道。
5、其他材料
拉结筋:钢筋的级别、直径应符合设计要求。进场时,应对其规格、级别或品种进行检查,同时检查其出厂合格证,并按批量取样送试验室进行复验。
结构胶力学性能,正常操作应达到钢筋拔断而锚固端无损。植筋7天后可进行拉拔试验,应委托专门的检测机构进行试验,出具检验报告。根据规范,抽样检验。试验合格后方可进行砌筑。
8.2质量保证措施
1、砌块应用切砖机切割,严禁砍砖,优先使用整体块砖,半截砖用锯截成需要尺寸,不得小于砌块长1/3;上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。
2、灰缝要求饱满,控制在8~12mm,随砌随勾缝,勾缝应为3~4mm的凹缝。不得有透明缝、假缝、瞎缝。
3、构造柱与墙体的连接处应砌成马牙槎,马牙槎先退后进,长度统一,并不应小于60mm。
4、封顶砖要求砌筑间隔14d以上,角度在45-75度间(60度为宜);3m以上倒八字砌筑,中部用混凝土预制块填充。
5、圈梁、构造柱、拉结筋植筋要求保证植筋深度,受力满足设计要求;圈梁、构造柱混凝土浇筑要求使用小型振捣棒,保证混凝土密实度、观感质量。
6、内外墙、纵横墙交接处每隔2-3皮砖(500mm-600mm)设置2,6拉结筋,拉结筋伸入墙内不得少于1m或墙长的1/4。
7、对层高不超过3m的填充墙垂直度控制在5mm内,层高大于3m的控制在10mm内。表面平整度控制在8mm内。对不符合要求的,严禁在砌体灰浆结硬后敲击砌块。
8、砌体压顶留设高度为20~30cm,压顶在墙体砌筑14天后方可砌筑,压顶砖采用斜砌,斜角为45°~60°,用同材料小实心砌块砌筑。
9、严禁采用断裂了的砌块,以防止下、下层拉裂。砌时不得用砖头或手锤敲击砌块面。
10、墙体砌筑每天不得超过1.5m。
11、砌块在装卸过程中严禁倾卸和抛掷,以保证砌块棱角方正完好和砌块不开裂。
12、砌体组砌应上下错缝,内外搭砌;组砌方式宜采用一顺一丁、梅花丁、三顺一丁。
9.1 安全措施
砌体工程施工墙身砌体高度超过地坪1.2m以上时,应搭设脚手架。当墙身高度≤3m时,采用移动式门架;墙身高度>3m时,采用扣件式双排钢管脚手架。
1、移动式门架操作平台的面积不应超过10m2,高度不应超过3m,荷载不宜超过1.5KN/m2。操作平台的轮子与平台的连接必须牢固可靠,行走脚轮和导向脚轮应配有制动器或刹车闸等使脚轮切实固定的措施,如无固定措施,架体立柱底部离地面不得超过80mm,且平台就位后平台四角底部与地面设置垫衬,防止平台滑移。在斜坡上作业时,可在脚轮与平台架体之间设伸缩螺杆调节,并应保证工作平台的水平承载,防止平台架体滑移。移动式门架操作平台脚轮的承载力不应小于5KN,脚轮的制动器应不小于250kg·mm 的制动力矩,移动式操作平台架体必须保持直正,不得弯曲变形,平台脚轮的制动器除在移动情况外,均应保持在制动状态。
门架应能配套使用,在不同组合情况下,均应保证连接方便、可靠,且应具有良好的互换性;不同型号的门架与配件严禁混合使用;上下榀门架立杆应在同一轴线位置上,门架立杆轴线的对接偏差不应大于2mm。移动式门架操作平台作业层上应满铺脚手板做铺板,并应设置防护栏杆,交叉支撑、锁臂、连接棒等配件与门架相连时,应有防止退出的止退机构,脚手板、钢梯与门架相连的挂扣,应有防止脱落的扣紧机构。平台在施工中,不得在倾斜或移动状态时上下人,不得载人移动。
2、墙体高度>3m时,墙体两侧采用扣件式双排脚手架操作平台。脚手架采用Ф48×3.0mm钢管搭设,立杆横距为1.1m,纵距为1.5m,步距为1.8m,每根立杆底部设置50×200×2000mm的木垫板。脚手架操作平台在有条件位置与主体结构设置连墙件或抱柱加固,设置连墙件或抱柱时,不应在砌体墙上留设脚手眼。无法设置连墙件或抱柱时,沿脚手架纵向每3跨设置钢管抛撑,抛撑与地面夹角为60°。整个架体设置连续竖向剪刀撑。
操作架作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2,并在纵向水平杆中间增设1根纵向水平杆便于钢筋网片铺设。脚手架作业层位置应设置栏杆和挡脚板,上栏杆上皮高度应为1.2m,中栏杆应居中设置。挡脚板高度为200mm,沿操作架外立杆全长布置。脚手板采用规格800×1000mmφ6焊接钢筋网片,钢筋网片脚手板应平铺、满铺、铺稳。作业层下部加设一道水平兜网,随作业层上升。砌筑、抹灰施工操作架搭设做法见9.1-1图。
图9.1-1 脚手架操作平台搭设做法图
操作架操作层护身栏杆和挡脚板搭设完成后,方可进行砌筑施工。脚手架和移动式门架上总荷载不得超过规定荷载。操作架上的砌体、砂浆等材料应当天用完,下班前应经行检查,将未使用完的砂浆、浆桶等材料及工具清理至楼地面。在操作架上进行抹灰作业时,操作架作业层以下严禁人员行走;砌块、砂浆等材料垂直运输时,应暂停砌筑抹灰作业,运输过程中不应碰撞墙体,避免破坏新抹灰的墙体。
3、在脚手架全外侧立面上设置连续剪刀撑,剪刀撑的宽度为6~8m,剪刀撑斜杆与地面的倾角宜为45°~60°,剪刀撑应采用扣件与立杆扣紧。剪刀撑斜杆若采用搭接接长,搭接长度不宜小于1000mm,搭接处应采用三个及以上旋转扣件扣紧。脚手架抱柱装置的搭设必须随脚手架搭设同步进行,严禁滞后设置或搭设完毕后补做。
作业人员上下脚手架的斜梯采用钢管扣件搭设,踏步板采用18厚双面覆膜胶合板,并采用“之'字形式,一个梯段宜跨越两步或三步。斜梯两边设栏杆扶手、挡脚板,踏步板上钉防滑木条。脚手架搭设及拆除等其他要求详见《落地式外脚手架施工方案》。
1、施工人员戴好安全帽,高空作业系好安全带。
2、电器设备由专人管理维护并安装保护器。
3、 配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射。
4、所以材料及工具应放在安全地方。
5、夜间施工要有足够照明。
6、在高空作业时一切工具要放稳,以防掉下伤人。
7、施工操作必须严格按照操作规程进行,手持冲击钻时必须穿绝缘鞋,戴绝缘手套。
8、高空作业时,应搭设脚手架,并设置操作平台,做好安全防护工作。
9、在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。
10、墙身砌体高度超过地坪1.5m以上时,应搭设脚手架。在一层以上或高度超过4m时,采用里脚手架必须支搭安全网,采用外脚手架应设护身栏杆和档脚板后方可砌筑。
11、严禁使用砖及砌块做脚手架的支撑;脚手架搭设后应经检查方可使用,施工用的脚手板不得少于两块,其端头必须伸出架的支承横杆约200mm,但也不许伸过太长做成探头板;砌筑时不准随意拆改和移动脚手架,楼层屋盖上的盖板或防护栏杆不得随意挪动拆除。
12、脚手架站脚的高度,应低于已砌砖的高度;每块脚手板上的操作人员不得超过两人;堆放砖块不得超过单行3皮。
13、在楼层施工时,堆放机具、砖块等物品不得超过使用荷载。如超过荷载时,必须经过验算采取有效加固措施后,方可进行堆放及施工。
14、不得站在墙顶上做划线、吊线、清扫墙面等工作;上下脚手架应走斜道,严禁踏上窗台出入。
15、在架子上砍砖时,操作人员应面向里把碎砖打在脚手板上,严禁把砖头打向架外;挂线用的坠砖,应绑扎牢固,以免坠落伤人。禁止用手向上抛砖运送,人工传递时,应稳递稳接,两人位置避免在同一垂直线上作业。不得在砌块运至操作地点时淋湿砌块,以免造成场地湿滑。
16、砖运输车辆两车前后距离平道上不小于2m,坡道上不小于10m;装砖时要先取高处后取低处,防止垛倒砸人。
17、在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员应戴好安全帽。
18、砌砖使用的工具、材料应放在稳妥的地方,工作完毕应将脚手板和砖墙上的碎砖、灰浆等清扫干净,防止掉落伤人。
9.2 环保措施
1、砖堆放及停放预拌砂浆设备的地面必须夯实,用混凝土硬化,并做好排水措施。
2、现场拌制砂浆时,应采取措施防止水泥、砂子扬尘污染环境。
3、施工中的噪音排放,昼间<80dB,夜间<60dB。施工现场烟尘排放浓度<400mg/m3。夜间照明不影响周围社区。
4、施工垃圾分类处理,尽量回收利用。
5、清孔操作人员要戴风镜和多层口罩,防止吹出的粉尘眯眼和进入口鼻。
6、注胶、植筋时,要戴手套进行操作,防止胶体粘染手和皮肤表面,如不慎“触胶”,可立即用丙酮溶液进行清洗。
7、管理人员要跟班作业,经常进行施工质量过程检查和安全提醒、教育。
8、废弃的灌浆器注胶咀和皮囊要按固体废弃物分类回收办法进行回收处理, 不可在现场随处乱扔。
9、清孔时吹出的浮尘要及时清扫,保持施工现场干净整齐。
10施工时要求做到工完场清,每天下班前要检查和清理施工场地,保持现场整洁美观,做到文明施工。
第十章 应急预案
10.2 应急救援准备
1、应急救援知识培训
工程项目配备有经过急救知识培训管理人员;负责在工程开工前,根据国家法律法规的要求、公司的规定和项目部领导的指示,组织本工程管理人员进行预案宣贯,并对进场施工的作业工人进行预案内容交底。
2、现场应急救援器材、应备药品清单及存放地点
(1)应备器材
① 现场应急救援器材清单
| 序号 | 品名 | 规格 | 数量 | 用途 |
| 1 | 绝缘手套 | 50双 | 防电 | |
| 2 | 绝缘棒 | 10支 | 防电 | |
| 3 | 电工绝缘钳 | 20副 | 防电 | |
| 4 | 防毒面罩 | 30套 | 防止毒气进入人体 | |
| 5 | 送风设备 | 2台 | 供风 | |
| 6 | 安全救援带(包括绳索) | 30条 | 高低危险地带作业 | |
| 7 | 药箱(纱布、棉花、木夹板、橡皮管、三角巾、带状布条、药品等) | 2个 | 伤病患者 | |
| 8 | 帆布担架 | 2副 | 抬重伤(病)的患者 | |
| 现场已有的大、中、小型机具(切割机、手提电锯)、人力工具(铁锹、千斤顶)等。 | ||||
② 存放地点:工地现场
③ 使用与保管要求:现场应急救援器材为应急救援使用工具;人力工具及小型机具设置专用仓库保管,只能作为紧急救援使用。
(2)应备药品
① 应备药品清单
| 序号 | 品名 | 适应症 | 品名 | 适应症 |
| 1 | 创可贴 | 小创伤出血 | 紫药水 | 消毒防腐 |
| 2 | 万花油 | 烧烫伤 | 京万红软膏 | 烧烫伤 |
| 3 | 碘酊(2%) | 局部消毒 | 酒精(70%) | 局部消毒 |
| 4 | 红药水 | 清毒止血 | 清凉油 | 驱暑醒脑 |
| 5 | 棉垫、崩带 | 外伤出血 | 止血胶带 | 外伤出血 |
② 存放地点:项目办公室
③ 使用与保管要求:所有的药品必须有出品合格证,并在有效期内使用;过期的药品必须更换。药品的贮藏必须放置于阴凉处、防潮且满足药品有关贮藏规定。所有的药品必须由现场的医护人员专人保管。
10.1 应急救援组织机构
为了保护本项目人员在生产活动中的身体健康和生命安全,保证在出现生产安全事故时,能够及时进行应急救援,从最大限度地降低生产安全事故给本项目及员工所造成的损失,成立项目生产安全事故应急救援小组。
1)应急救援机构
成立以项目经理为第一责任人的应急救援小组,本以“以人为本、预防为主、统一指挥、分工负责”为原则,对基坑的安全进行严密管理,防止安全事故的发生。
| 序号 | 小组职务 | 姓名 | 职责 | 联系方式 |
|---|---|---|---|---|
| 1 | 组长 | 青立兴 | 主持施工现场全面工作 | 18697960861 |
| 2 | 副组长 | 黄桂焕 | 实施施工现场管理工作 | 18269276909 |
| 3 | 张昱瑜 | 负责收集现场相关数据资料进行分析 | 18978966664 | |
| 4 | 组员 | 刘伟 | 协助现场救援 | 18277978362 |
| 5 | 刘承林 | 协助现场救援 | 13737734600 | |
| 6 | 王保清 | 协助现场救援 | 15296584092 | |
| 7 | 孙刚海 | 协助现场救援 | 18648812211 | |
| 8 | 马媛 | 负责救援资金 | 13481123329 | |
| 9 | 周广超 | 负责对外联络通迅 | 18587552299 | |
| 10 | 王跃华 | 负责抢险物资供应 | 15277159361 |
(1)成立项目应急救援指挥小组。
组 长:青立兴(电话:18697960861)
副组长:黄桂焕(电话:18269276909)、张昱瑜(电话:18978966664)、
组 员:刘伟、王保清、孙刚海、马媛、周广超、王跃华及各分包负责人。
(2)工作职责
应急救援小组职责:
① 组织检查各施工现场及其它生产部门的安全隐患,落实各项安全生产责任制,贯彻执行各项安全防范措施及各种安全管理制度。
② 进行教育培训,使小组成员掌握应急救援的基本常识,同时具备安全生产管理相应的素质水平,小组成员定期对职工进行安全生产教育,提高职工安全生产技能和安全生产素质。
③ 制定生产安全应急救援预案,制定安全技术措施并组织实施,确定企业和现场的安全防范和应急救援重点,有针对的进行检查、验收、监控和危险预测。
2)应急领导小组职责
(1)负责指挥、协调应急救援工作,进行应急任务的分配和人员、应急资源设备调度,保证在最短时间内完成对事故现场的应急行动;在第一时间分别向上级领导及有关部门报告,及时反馈后续紧急情况的处置。
(2)救援结束后,小组全体成员根据预案实施过程中发生的变化和发现的问题,及时对预案提出调整、修改和补充意见,安全员负责收集意见并修订预案。
(3)安环部、工程部负责组织预案的培训和演练。
值班人员一旦收到紧急情况信息,应快速反应,及时准确地把情况报告应急领导小组,领导小组组长担任总指挥,按以下分组进行救援工作,过程中人员可协调。
(1)组长:青立兴
① 全面管理本工程施工过程中安全生产工作。
② 统一部署应急预案的实施工作,对应急工作发生争议采取紧急处理措施。
③ 紧急情况发生后,负责紧急救援现场的总指挥工作,批准本预案启动终止;
(2)危险源控制组:黄桂焕、张昱瑜
① 负责对紧急情况的控制和处置工作;
② 配合上级部门进行事故调查处理工作;
③ 必要时,负责联系119、110、120进行救助。
(3)伤员抢救组:刘伟、王保清、孙刚海、马媛、周广超、王跃华。
① 负责伤员的搜索和抢救;
② 负责联系120,协同、配合消防、卫生部门开展人员抢救。
(4)安全疏散警戒组:保安科全体人员。负责危险区域人员疏散物资抢救工作。
(5)后勤组:综合办公室全体人员
① 在项目所属范围内紧急调用各类物资、设备、人员;
② 事故抢险救援期间的交通运输车辆的组织、调动工作。
10.3 应急响应流程及联系电话
(1)救援公司及工地建立安全值班制度,设值班电话并保证24小时轮流值班。如发现生产事故立即上报,具体上报程序如下:现场第一发现人员 → 现场应急救援小组组长 → 项目生产安全事故应急救援小组 → 上级部门报告
(2)生产安全事故发生后,应急救援组织立即启动如下应急救援程序:
组织组员进行现场急救,组织车辆保证道路畅通→公司值班人员:了解事故及伤亡人员情况→公司生产安全应急救援小组:了解事故及伤亡人员各简况及采取措施,成立生产安全事故临时指挥小组,进行善后处理事故调查,预防事故发生措施的落实,并上报上级部门。

施工过程中施工现场或驻地发生无法预料的需要紧急抢救处理的危险时,应迅速逐级上报,次序为现场操作人员向项目安全主管及设备按拆单位报告、项目安全主管向项目经理或现场经理报告、现场经理向公司抢险领导小组报告、公司抢险领导小组向上级主管部门报告。由项目部安全部收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。事故处理根据事故大小情况来确定,如果事故特别小,根据上级指示可由施工单位自行直接进行处理。如果事故较大或施工单位处理不了则由施工单位向建设单位主管部门进行请示,请求启动建设单位的救援预案,建设单位的救援预案仍不能进行处理,则由建设单位的安全管理部门向建管局质安站或政府部门请示启动上一级救援预案。
10.4 应急措施
当发生高处坠落事故后,抢救的重点放在对休克、骨折和出血上进行处理。
(1)发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。
(2)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。
(3)发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后。搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程,严禁只抬伤者的两肩与两腿或单肩背运。
(4)发现伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或剌伤肌肉,神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹头等,在无材料的情况下,上肢可固定在身侧,下肢与腱侧下肢缚在一起。
(5)遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。正确的现场止血处理措施。
1)一般伤口小的止血法:先用生理盐水(0.9%Nacl溶液)冲洗伤口,涂上红汞水,然后盖上消毒纱布,用绷带;较紧地包扎。
2)加压包扎止血法:用纱布、棉花等作成软垫,放在伤口上再加包扎,来增强压力而达到止血。
3)止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂上1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉垫。每隔25—40分钟放松一次,每次放松0.5—1分钟。
(6)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时,密切注意伤者的呼吸、脉搏、血压及伤口的情况。
当发生物体打击事故后,抢救的重点放在对颅脑损伤、胸部骨折和出血上进行处理。
(1)发生物体打击事故,应马上组织抢救伤者脱离危险现场,以免再发生损伤。
(2)在移动昏迷的颅脑损伤伤员时,应保持头、颈、胸在一直线上,不能任意旋曲。若伴颈椎骨折,更应避免头颈的摆动,以防引起颈部血管神经及脊髓的附加损伤。
(3)观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。
(4)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。
(5)防止伤口污染:在现场,相对清洁的伤口,可用浸有双氧水的敷料包扎;污染较重的伤口,可简单清除伤口表面异物,剪除伤口周围的毛发。但切勿拔出创口内的毛发及异物、凝血块或碎骨片等,再用浸有双氧水或抗生素的敷料覆盖包扎创口。
(6)在送运伤员到医院就医时,昏迷伤员应侧卧位或仰卧偏头,以防止呕吐后误吸。对烦燥不安者可因地置宜地予以手足约束,以防伤及开放伤口。脊柱有骨折者应用硬板担架运送,勿使脊柱扭曲。以防途中颠簸使脊柱骨折或脱位加重。造成或加重脊髓损伤。
(1)发生机械伤害事故应立即切断动力电源,首先抢救伤员,观察伤员的伤害情况,如手前臂、小腿以下位置出血,应选用橡胶带或布带或止血纱布等进行绑扎止血.
(2)如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸处心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。
(3)出现颅脑损伤,必须保持呼吸道畅通。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再移动。遇有凹陷骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送邻近的医院治疗。
(4)发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后。移动时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,导致死亡。抢救脊椎受伤者,移动过程中,严禁只抬伤者的两肩与两腿或单肩背运。
(5)发现伤者手足骨折,不要盲目移动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉,神经或血管。固定方法:以固定骨折处以上下关节为原则,可就地取材,用木板、竹板等,在无材料的情况下,上肢可固定在身侧,下肢与提侧下肢缚在一起。
(6)遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。
(7)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时密切注意伤者的呼吸、脉搏、血压及伤口的情况。
(8)当机械发生重大事故时,必须及时上报有关单位和组织抢救,保护现场,设置危险区域,专人监护,拍摄事故现场照片。
火灾扑救的基本方法:
发生火灾事故,要根据燃烧物质,燃烧特点,火场的具体情况,正确使用消防器材,组织扑救初起火灾。组织人员疏散,转移贵重物品到安全地方,拨119号电话报警等。
(1)起火时,普通电梯不能作安全疏散用,一是电梯并拨烟火的作用很强。容易扩大火势。二是在火灾时,电梯井内烟雾浓,不能保证安全。三是在火灾时对非消防用电都要断电。
(2)楼梯是建筑物唯一的疏散设施,楼梯间要有效地防止烟火侵入。
(3)火场上出现浓烟、高热、缺氧等致人伤亡时间,早在5~6分钟,晚的在10~20分钟,所以人员疏散时间必须控制在3分钟内全面疏散到安全地方。
(4)施工现场发生的火灾,多数是由于烧焊作业或遗留火种而引起的,如可燃什物,可用冷却灭火方法,将水或灭火剂直接喷射在燃烧的物体上,使其温度降低到燃点以下,达到灭火效果。
(5)如电器设备火灾,可用窒息灭火法,用不导电的灭火剂,加二氧化碳灭火器、干粉灭火器等,直接喷射在燃烧的电器设备上,阻止空气接触,并立刻关闭电源,达到灭火效果。
(6)油类火灾同样可用窒息灭火法,用泡沫灭火器、二氧化碳灭火器、干粉灭火器等(严禁用水扑救)直接喷射在燃烧载油的器具上,阻止和氧气接触,达到灭火效果。
(7)火灾事故扑灭后,要保护好事故现场,由主管部门或消防部门对事故现场进行调查、鉴定、确定起火原因。依照对发生火灾事故“四不放过”的原则,依法、依规对事故责任人进行处理。吸取火灾事故教训,落实整改措施,改进消防工作。通过火灾事例,教育全体员工,提高员工防火意识。
(1)外用药
| 品名 | 适应症 | 品名 | 适应症 |
| 创可贴 | 小创伤出血 | 酒精(70%) | 局部消毒 |
| 万花油 | 烧烫伤 | 清凉油 | 驱暑醒脑 |
| 风油精 | 虫咬、牙痛 | 止血胶带 | 外伤出血 |
| 红药水 | 清毒止血 | 棉垫、绷带 | 外伤出血 |
(2)工具:绝缘手套、绝缘棒、电工绝缘钳、防毒面罩、氧气包、送风抽风机、担架等。
当发生事故时应按有关规定,立即报告企业安全管理部门和本企业安全生产负责人,及请求救援。现场有关人员应立即报告现场负责人及事故应急救援组组长,由救援组长指挥对伤员立即组织抢救,采取有效措施防止事故扩大和保护现场。
除以上所述安全应急救援措施外,如有不详尽之处,还应参照公司的安全事故应急救援预案执行
10.5 事故事后处理
(1)工程项目安全负责人接到突发事故情况后,认真保护事故现场。凡与事故有关的物体、痕迹、状态不得破坏,并划出保护区禁止无关人员进入。
(2)因抢救受伤(害)人员,以及疏导交通等原因,需要移动现场某些物体时,必须做好现场标记、拍照、录像或绘制现场简图,并写出书面记录,妥善保存现场重要痕迹、物证等。
(3)利用一切可行的通讯工具按规定时间内将事故情况进行层级上报。
(4)应积极妥善做好各项善后工作及恢复生产工作。
(5)协助事故调查组开展事故调查工作,清理事故现场应在调查组确认的情况下进行,并充分记录后才能进行;不得借口以恢复生产为名清理现场造成掩盖真相。
(6)项目安全负责人负责对事故发生全过程向公司及有关部门作书面汇报。
(7)出现重大事故时,公司生产、安全部门领导立即组织召开现场会议
雅居云录(https://yajuyun.com)雅居云录是专注于分户验收二维码服务的领先数字化平台,遵循政策规范,契合工程实际需求。平台支持验收资料批量上传、智能匹配房号,可一键生成全项目的每户二维码。系统提供灵活的验收模板、批量验收照片自动排版、可视化进度看板、精美的打印排版,大幅提升档案制作效率,深受业内信赖,并获多地工程质量监督机构推荐。
雅居云录分户验收二维码核心亮点:智能房号清单:后台直观呈现房号位置列表,让管理一目了然。灵活验收模板:预置多地分户验收模板,同时支持个性化调整,满足多种需求。高效批量上传:支持PDF一键批量上传(100户),并兼具即时拍照上传功能,大幅提升工作效率。批量排版照片: 海量验收照片一键上传,系统自动排版生成规范PDF存档文件,高效省力、准确规范。一键二维码生成:全项目二维码秒速生成,提供在线预览与打包下载功能,操作流畅便捷。专业排版设计:提供二维码精美打印排版,免除排版烦恼。可视化进度看板:动态更新档案完成百分比、直观进度图,并同步实时生成的详细待办清单,助力全局把控,进度尽在掌握。
雅居云录分户验收:批量上传,自动排版,省时省力,规范标准。
