【优秀施组】施工组织设计--高华五期经济适用房(拆迁安置房)项目(装饰文旅分--装修工程)

2025-05-06 325点热度

高华五期经济适用房(拆迁安置房)项目装修工程

编制单位:中建八局装饰工程有限公司

编 制 人:夏乐旺

日 期:2021年07月01日

目录

1 编制依据 1

2 工程概况 4

2.1 工程建设概况 4

2.2设计概况 4

3 施工部署 5

3.1 项目管理组织 5

3.2 项目管理目标 7

3.3 各项资源安排 7

3.4 施工流水段划分及施工工艺流程 10

3.5 工程施工重点和难点分析及应对措施 10

3.6 新技术应用计划 14

4 施工进度计划 16

5 施工准备与资源配置计划 16

5.2 资源配置计划 19

6 主要施工方案 23

6.1 地面工程施工方法 23

6.2 天棚工程施工方法 25

6.3墙面工程施工方法 27

6.4涂饰工程施工方法 29

6.5木质材料施工方法 30

6.6 安装工程施工方法 33

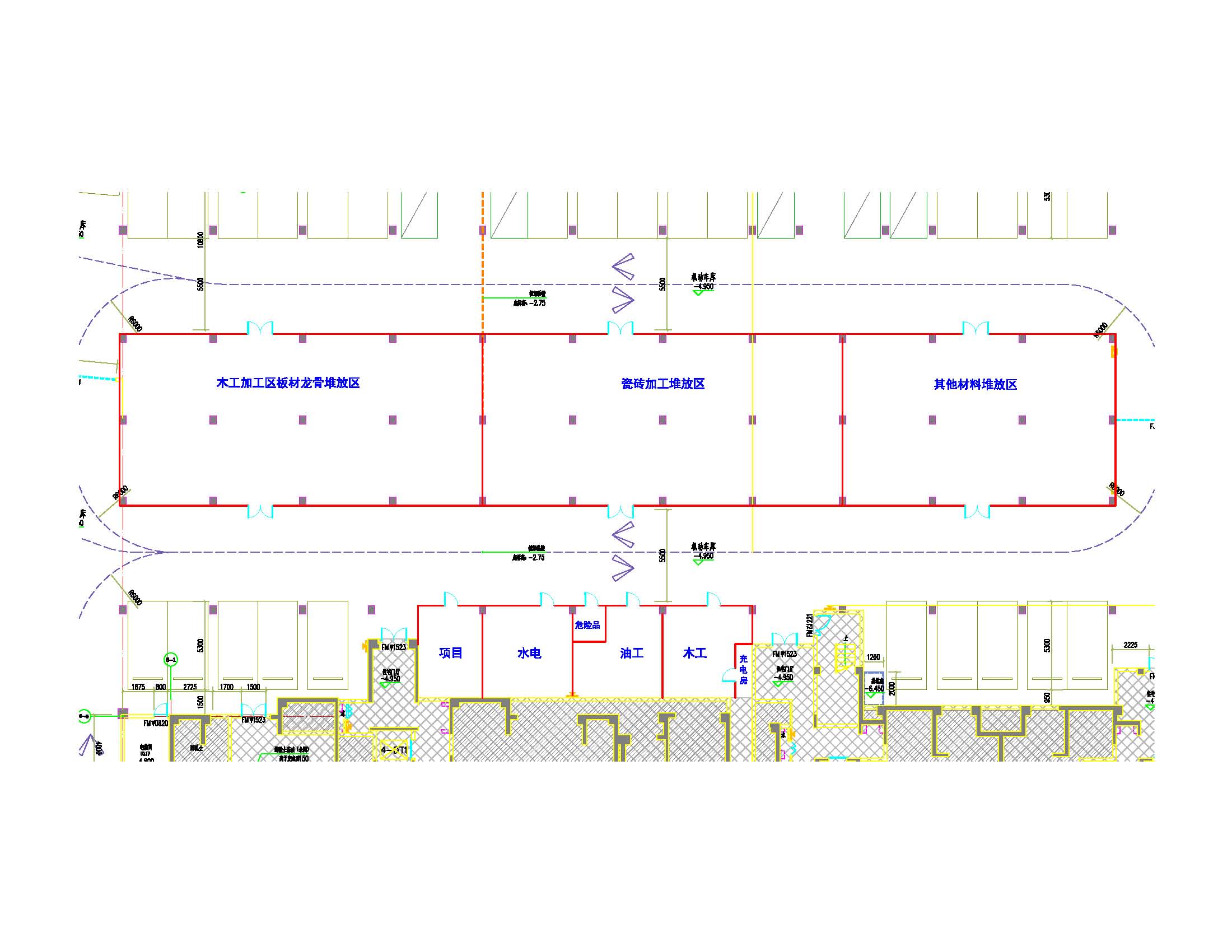

7 施工现场平面布置 38

8 绿色施工管理计划 38

8.1 资源利用管理计划 38

8.2 环境管理计划 41

9 进度管理计划 44

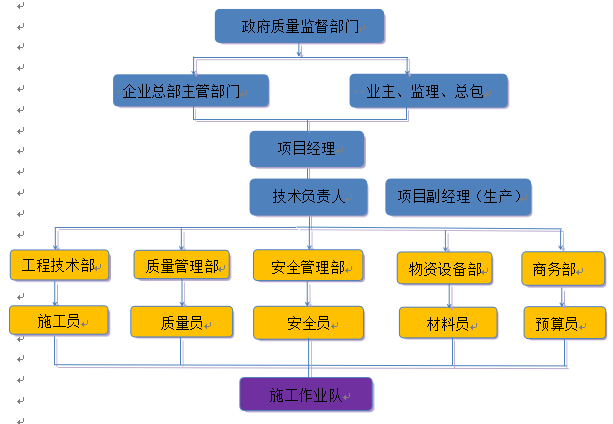

9.1 施工进度管理组织机构和职责分工 44

9.2 进度管理措施 46

10 质量管理计划 51

10.1 工程施工质量目标 51

10.2 项目质量管理组织机构和职责分工 51

10.3 现场质量管理制度 53

10.4 质量保证措施 56

11 职业健康安全管理计划 57

11.1 职业健康安全管理目标 57

11.2 现场职业健康安全管理组织机构和职责分工 57

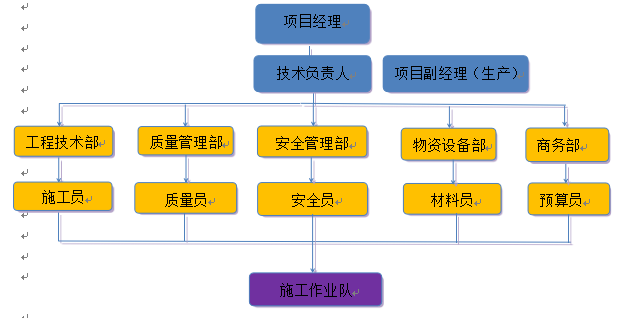

11.3 职业健康安全重大危险源 61

11.4 职业健康安全资源配置计划 62

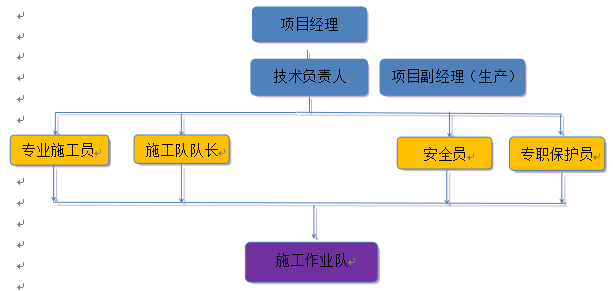

11.5 施工现场安全生产管理制度 63

11.6 职业健康安全保证措施 63

12 成本管理计划 69

12.1 施工成本目标及其成本目标分解 69

12.2 现场成本管理组织机构和职责分工 69

13 成品保护计划 73

13.1 成品和设备保护的组织机构与职责 73

13.2 成品和设备保护的管理制度 74

13.3 成品和设备保护措施 75

13.4对相邻其他装修工程的成品保护措施 76

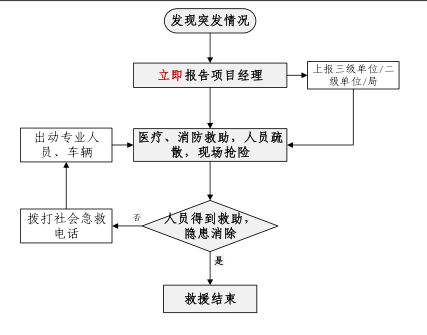

14.应急救援 75

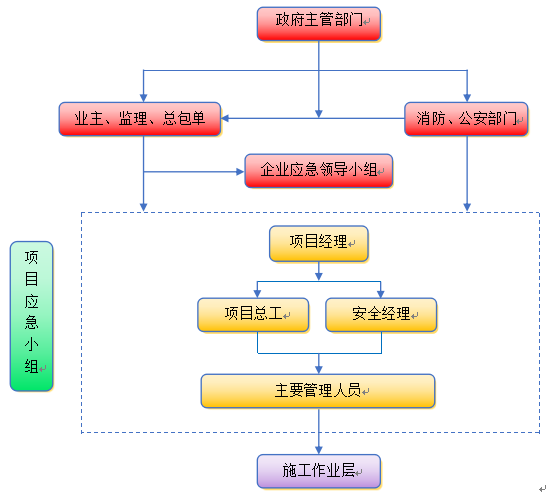

14.1 应急救援程序 75

14.2 应急措施 77

14.3 应急救援医院及路线 79

15 附图 81

1 编制依据

序号 类别 文件名称 编号
1 国家行政文件 《中华人民共和国建筑法》 中华人民共和国主席令第91号
2 《中华人民共和国招标投标法》 中华人民共和国主席令第21号
3 《》 中华人民共和国国务院令第613号
4 《中华人民共和国安全生产法》 中华人民共和国主席令第70号
5 《中华人民共和国环境保护法》 中华人民共和国主席令第22号
6 《建设工程质量管理条例》 国务院第279号令
7 《建设工程安全生产管理条例》 中华人民共和国国务院令第393号
8 《安全生产许可证条例》 中华人民共和国国务院令第397号
9 《民用建筑节能条例》 中华人民共和国国务院令第530号
10 国家行业规范 建筑内部装修设计防火规范 GB50222-2017
11 建筑设计防火规范 GB500l6-2014
12 建筑装饰装修工程质量验收规范 GB 50210-2018
13 建筑工程文件归档整理规范 GB/T50328-2014
14 建筑地面工程施工质量验收规范 GB50209-2010
15 建筑材料放射性核素限量 GB6656-2010
16 《给水排水管道工程施工及验收规范》 GB50268-2008
17 建筑施工组织设计规范 GB/T50502-2009
18 建筑工程施工质量验收统一标准 GB/T50300-2013
19 建筑工程施工质量评价标准 GB/T 50375-2016
20 水泥标准稠度用水量、凝结时间、安定性检验方法 GB/T1346-2011
21 砌墙砖试验方法 GB/T2542-2012
22 手持式电动工具的安全 GB3883.2-2012
23 建设工程施工现场环境与卫生标准 JGJ146-2013
24 自流平地面工程技术标准[附条文说明] JGJ/T175-2018
25 建筑工程检测试验技术管理规范 JGJ190-2010
26 抹灰砂浆技术规程 JGJ/T220-2010
27 住宅室内装饰装修工程质量验收规范 JGJ/T304-2013
28 施工企业工程建设技术标准化管理规范 JGJ/T198-2010
29 公共建筑节能设计标准 GB 50189-2015
30 建筑施工作业劳动防护用品配备及使用标准 JGJ184-2009
31 建筑工程资料管理规程 JGJ/T185-2009
32 建筑工程饰面砖粘结强度检验标准 JGJ110-2017
33 房屋建筑和市政基础设施工程质量检测技术管理规范 GB/50618-2011
34 钢产品镀锌层质量试验方法 GB/T1839-2008
35 地方规范标准 《江苏省建筑防水工程技术规程》
36 《江苏省民用建筑信息模型设计应用标准》
37 《建设工程质量检测规程》
38 合同 《高华五期经济适用房(拆迁安置房)项目装修工程合同》 /
39 设计文件 《高华五期经济适用房(拆迁安置房)项目装修工程施工图》 /
40 《内装修施工图集》 13J502-1~3
41 招投标文件 高华五期经济适用房(拆迁安置房)项目装修工程招标文件 /
42 企业管理文件 《施工生产管理手册》 第三版
43 《安全生产管理手册》 第三版
44 《物资管理手册》 第三版
45 《合约法务管理手册》 第三版
46 《商务管理手册》 第三版
47 《科技与质量管理手册》 第三版
48 《财务资金管理手册》 第三版
49 企业技术标准 建筑地面工程施工技术标准 ZJQ08-SGJB209-2017
50 建筑装饰装修工程施工技术标准 ZJQ08-SGJB210-2017
51 建筑电气工程施工技术标准 ZJQ08-SGJB303-2017
52 《建筑装饰装修工程施工质量标准》 ZJQ00-SG-021-2006
53 《建筑装饰装修工程施工工艺标准》 ZJQ00-SG-001-2003
54 《绿色施工评价标准》 ZJQ00-SG-027-2009
55 施工技术交底编制与管理标准 ZJQ08-SGJB002-2017

2 工程概况

2.1 工程建设概况

工程名称 高华五期经济适用房(拆迁安置房) 项目装修工程 工程性质 住宅精装修
建设规模 178965.2平方米 工程地址 江苏省南京市浦口区汤泉街道
总装修面积 178965.2平方米 承接装修面积 116108.44平方米
结构类型 框剪结构 层数(檐高) 1-11#楼9层,12-20#楼11层及地下室一层
建设单位 南南京宁浦房地产开发有限责任公司 设计单位 江苏龙腾工程设计股份有限公司
监理单位 江苏顺悦建设监理有限公司 土建单位 中国核工业华兴建设有限公司
合同要求 质量 符合国家质量验收标准
工期 2021年9月1日-2022年2月28日(具体以发包人批准之日期为准)
安全 1、杜绝死亡、重伤、火灾、食物中毒事故,杜绝环境污染事件;

2、控制杜绝经济损失在2万元以上各类事故;

3、职业健康体系100%达标;

4、确保上级安全检查达标;

5、确保公司安全资质良好运行,健康发展;

6、注重企业安全文化宣传,加强安全文化建设。

项目承包范围 1-20#楼户内和公区精装及地下室机房通风消防系统。
工程主要功能或用途 住宅

2.2设计概况

项目共计20个单体工程,占地面积71411.25m2,建筑总面积178965.2m2,其中地上住宅建筑面积116108.44平方米;地下62856.76平方米,1-11栋为9层,12-20栋为11层,户内分别为A1、A2、B1、B2、C、D共计6个户型,其中A1户型109户,A2户型33户,B1户型83户,B2户型117户,C户型462户,D户型362户。公区共计54个单元。

室内装修方面:玄关、卧室、走廊、客餐厅顶面为石膏线走边、白色无机涂料漆饰面,墙面为乳胶漆饰面;玄关、走廊、客餐厅地面为瓷砖饰面,卧室地面为木地板饰面;卫生间、厨房为集成扣板吊顶,墙地面为瓷砖饰面;阳台顶面为白色防水无机涂料饰面;墙面为防水乳胶漆饰面,地面为瓷砖饰面。

公区装修方面:地下室及一层电梯厅、部分顶面为石膏板造型吊顶、白色无机涂料饰面无石膏板吊顶部分顶面为原顶白色无机涂料饰面,墙面、地面为瓷砖饰面;标准层、夹层、楼梯间顶面为白色无机涂料饰面,墙面为白色乳胶漆饰面,地面为瓷砖饰面

机房方面:小部分气体灭火、警报、手报、烟感等设备及强排烟管道设备

3 施工部署

3.1 项目管理组织

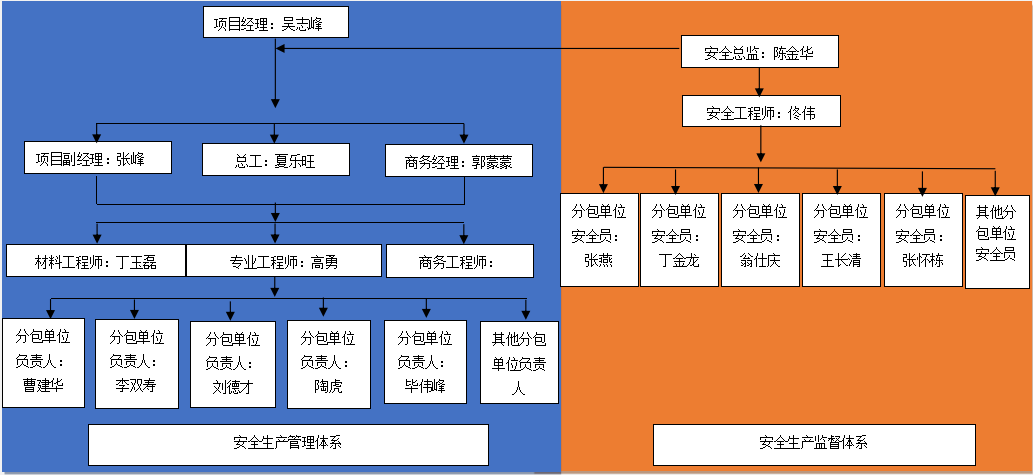

1 项目管理组织机构

2 项目管理人员及职责权限

序号 岗位名称 姓名 职责权限
1 项目经理 吴志峰 履行项目承包合同,执行质量方针,遵守公司规定,实现工程质量目标。组织项目质量策划和质量计划的编制,实施及修改工作。

组织编制工程项目施工组织设计,包括工程进度计划和技术方案,制定安全生产和质量保证措施,并组织实施。

科学组织和管理进入项目工地的人财物资源协调关系,做好人力、物力和机械设备的调配与供应,及时解决施工中出现的问题,保证履行与公司签订的承包合同。

2 项目技术质量负责人

夏乐旺

直接领导各级技术人员,施工员和有关职能部门人员的技术工作,承担项目的技术领导责任,贯彻执行技术规范、标准,制订施工项目的技术管理制度,组织工程的施工验收工作,领导工程安全事故的预防和处理工作,组织工程的施工安全验收工作等。

与设计、监理、总包保持经常沟通,保证设计、监理、总包的要求与指令在各施工队中贯彻实施。组织对本项目的关键技术难题进行科技攻关,进行新工艺、新技术的研究。

3 项目生产负责人 张峰 统一领导和管理所辖工程项目各工区项目部的施工生产,搞好与建设、监理、设计单位和地方政府的关系。组织编制合同段的指导性(实施性、施工组织、重要工程的施工组织计划,掌握施工的动态和工程进度;协调所属各施工单位间的关系,保证计划任务的完成。
4 项目商务负责人 郭蒙蒙 负责建立成本核算保证体系、合同管理保证体系。编制项目工程施工图预算,做好预算的签发审核工作。及时、准确的提供月、季、年度预算资料;及时完成工程竣工结算。根据施工图计算材料用量,为材料供应部门提供材料总需用量和节点需用量,协助材料部门编制材料需用计划。
5 项目安全负责人 陈金华 对工程中任何工作的安全标准进行监督,在发现缺陷的时候,及时向项目经理进行汇报;要确保所有工作都同当前的法律法规,公司及施工地点的安全条例相符;按照总承包商以及监理公司的要求,及时排除现场安全隐患。将法定的安全文件和资料进行存档;按现行规定对事故进行调查;按照现行法律的要求,确保个人保护设施的正常使用。
6 物资资负责人 丁玉磊 按项目施工进度计划编制、申报材料分阶段使用计划,落实材料、半成品的外加工 、订货的质量和供应时间。按现场材料计量要求,对进场材料的规格、质量、数量把好验收关,负责监督、检查工程部位和材料耗用情况。
7 资料员 / 熟悉建筑施工流程,从开工到竣工全过程施工流程要熟悉。手工整理资料的能力。熟悉资料整理归档规范。
熟练掌握资料整理软件。熟练掌握隐蔽验收、分部验收、竣工验收的报验监理和质监站程序。熟悉资料整理的内容和流程。
8 项目施工员 / 做好第一手资料的收集、整理工作,填写施工日记。负责现场的施工与指导,执行技术方案、组织样板施工,指导现场施工,督促劳务队伍遵守规范、规程和按图施工,发现问题及时解决。

3.2 项目管理目标

项目管理目标名称 目标值
工期 开工日期: 2021年9月1日 (具体以发包人批准之日期为准)竣工日期:2022年2月28日,总日历工期天数:180天。
质量目标 符合国家质量验收标准
安全目标 1、杜绝死亡、重伤、火灾、食物中毒事故,杜绝环境污染事件;

2、控制杜绝经济损失在2万元以上各类事故;

3、职业健康体系100%达标;

4、确保上级安全检查达标;

5、确保公司安全资质良好运行,健康发展;

6、注重企业安全文化宣传,加强安全文化建设。

环保施工、CI目标 (1)施工现场安全和环境体系达标率100%,安全质量标准化优良;

(2)杜绝重大环境污染事故、粉尘、污水、噪音、达到城市管理要求;

3.3 各项资源安排

1.劳务资源安排一览表

施工项目

名称

专业施工队

名称

资质

要求

开始施工

时间

建设工期 分包

方式

分包商

选择方式

责任人
高华五期经济适用房(拆迁安置房) 项目装修工程 安徽坤宇建筑工程有限公司 施工劳务资质 2022.09.01 180天 劳务分包 公开招标 吴志峰

郭蒙蒙

高华五期经济适用房(拆迁安置房) 项目装修工程 六安博嘉建筑工程有限公司 施工劳务资质 2022.09.01 180天 劳务分包 公开招标 吴志峰

郭蒙蒙

高华五期经济适用房(拆迁安置房) 项目装修工程 杭州中迈建筑劳务有限公司 施工劳务资质 2022.09.01 180天 劳务分包 公开招标 吴志峰

郭蒙蒙

高华五期经济适用房(拆迁安置房) 项目装修工程 南京龙威建筑劳务有限公司 施工劳务资质 2022.09.01 180天 劳务分包 公开招标 吴志峰

郭蒙蒙

高华五期经济适用房(拆迁安置房) 项目装修工程 江苏顺利达建筑劳务有限公司 施工劳务资质 2022.09.01 180天 劳务分包 公开招标 吴志峰

郭蒙蒙

2.工程用大宗物资供应安排一览表

物资名称 采购单位 拟选供应商 采购地点 要求进场时间 责任人
水泥 乙供 / 南京 21/9/15 丁玉磊
乙供 / 南京 21/9/15 丁玉磊
干混砂浆 乙供 / 南京 21/9/15 丁玉磊
小灰砖 乙供 / 南京 21/9/15 丁玉磊
龙骨 乙供 龙牌 南京 21/9/15 丁玉磊
石膏板 乙供 龙牌 南京 21/9/15 丁玉磊
细木工板 乙供 莫干山 南京 21/9/15 丁玉磊
水泥压力板 乙供 / 南京 21/9/15 丁玉磊
强电弱电线管 乙供 / 南京 21/9/20 丁玉磊
线盒 乙供 / 南京 21/9/20 丁玉磊
给排水管 乙供 / 南京 21/9/20 丁玉磊
瓷砖 乙供 蒙娜丽莎、冠珠 / 21/11/1 丁玉磊
强弱电线 乙供 / / 21/9/30 丁玉磊
消防材料 乙供 / / 21/10/10 丁玉磊
通风材料 乙供 / / 21/10/10 丁玉磊
石膏线条 乙供 / 南京 21/10/15 丁玉磊
消防设备 乙供 / / 21/11/1 丁玉磊
通风设备 乙供 / / 21/11/1 丁玉磊
石材 乙供 / 南京 21/11/15 丁玉磊
木门 乙供 圣象、王力 / 21/12/15 丁玉磊
厨房铝合金门 乙供 / / 21/12/15 丁玉磊
阳台移门套线 乙供 / / 21/12/15 丁玉磊
卫生间台盆柜 乙供 欧派、圣象 / 21/12/30 丁玉磊
卫生间镜柜 乙供 欧派、圣象 / 21/12/30 丁玉磊
厨房橱柜 乙供 欧派、圣象 / 21/12/30 丁玉磊
涂料 乙供 多乐士、嘉宝莉 / 21/11/20 丁玉磊
铝扣板 乙供 名族 / 21/12/15 丁玉磊
卫浴隔断 乙供 九牧 / 21/12/10 丁玉磊
开关插座 乙供 施耐德 / 21/12/25 丁玉磊
卫浴 乙供 箭牌 南京 22/1/4 丁玉磊
五金 乙供 国强 / 22/1/4 丁玉磊
复合地板及踢脚线 乙供 圣象 / 21/11/30 丁玉磊
照明灯具 乙供 欧普 / 21/11/14 丁玉磊
油烟机灶台 乙供 方太 / 22/1/15 丁玉磊
燃气灶 乙供 方太 / 22/1/15 丁玉磊
不锈钢 乙供 / / 22/1/15 丁玉磊

3.4 施工流水段划分及施工工艺流程

1. 施工流水段的划分

根据施工班组安排,我们将本工程划分为5个独立施工区域:其中第一施工区为1-6#楼及对应夹层地下室;第二施工区为7-11#楼及对应夹层地下室;第三施工区域为12-15#楼及对应夹层地下室;第四施工区域为16/17/20#楼及对应夹层地下室;第五施工区域为18-19#楼及对应夹层地下室;根据工程设计特点、工程自身特点及施工条件,本着合理安排工序,精心组织的施工原则,每个独立施工段划进行流水作业以确保各工序有序开展。本工程实行平面分段流水作业,遵循由上至下,先顶棚后地面的原则,形成有效的流水施工。

施工区 施工段 施工流向
第一流水段 6-9(11)层户内 第一施工段:现场放线及深化设计

第二施工段: 基层施工

第三施工段:面层施工

第二流水段 1-5层户内 第一施工段:现场放线及深化设计

第二施工段: 基层施工

第三施工段:面层施工

第三流水段 6-9(11)层公区 第一施工段:现场放线及深化设计

第二施工段: 基层施工

第三施工段:面层施工

第四流水段 -1-5层公区 第一施工段:现场放线及深化设计

第二施工段: 基层施工

第三施工段:面层施工

2 施工总流程

为使各专业之间的施工在时间及空间上更为合理紧凑,原则上各专业的施工应按先管线、设备安装后装修;先高空,后地面;先湿后干;先里后外的程序。

同施工段的施工顺序

遵循“顶棚→墙面→地面→门安装”的施工顺序。

专业配合的施工顺序

不同专业施工配合的大致顺序为“各专业管线安装(配合)→装饰基层→装修面层→水电终端安装”的施工程序。

分部分项施工顺序

本工程按照“顶、墙、地”的施工顺序确定施工节点,分项施工工序包含交叉作业,保证施工的流水进程,使工程施工顺利进行。

先放线,做吊顶的吊杆和主龙骨,墙面龙骨安装,再做安装天花饰面板,后做墙面装饰板,地面面层,最后安装成品隔断、门及五金件等零星项目。

1)吊顶工程中,吊顶龙骨、饰面板安装、涂饰等节点;

2)墙面工程可分为龙骨制作安装、基层板制作安装、饰面板安装等节点;

3)地面工程为找平层施工、石材、瓷砖等;

4)其他工程为门及五金、成品隔断、洗漱台盆、洁具、灯具等。

在不影响其它工序施工的条件下,工序可进行穿插施工;易受污损的施工面和材料不易保护的应后做。

3.5 工程施工重点和难点分析及应对措施

1 组织管理重点分析及应对措施

序号 组织管理重点 具体分析 应对措施 责任人
1 材料运输难度大 本工程的工程体量较大,工期较紧张,易造成材料运输困难。同时还要做好项目部内部之间及与其他专业施工单位之间的材料运输协调工作。 1、材料运输时间安排

根据我司对现场实际考察,了解到总包单位室外垂直电梯将按计划进行拆除,室外电梯的拆除势必会给装修施工的材料运输增加难度。根据这种情况,我公司将尽量把一些大宗材料、加工周期长的材料,提前做好材料加工、材料进场、材料运输计划,保证在室外电梯拆除前,按计划把材料运至相应楼层,解决材料运输难的问题。

2、材料运输协调

本工程各类专业施工单位多,材料垂直运输可能与其他专业发生冲突,各专业应严格服从业主及总包的安排,根据各专业提交的材料运输计划,由业主及总包进行整体协调。

3、确保材料运输质量

配合业主、总包做好各专业之间的材料运输协调工作,选择最合理的运输线路,最安全的运输方式,最科学的运输计划来保证所有材料及时安全运输至各施工面,并确保在到达现场无破损、无划伤等现象。

张峰
2 场地大、单体多、工期紧、施工人员多
  1. 单体多,管理难度大
  2. 体量大,劳动人员需求量大
  3. 作业人员多,管理难度大

4、工期紧,交叉作业多

1、非生产管理人员,在力所能及的情况下,也要到现场协助管理,加强与班组带班长的沟通。

2、提前评估现场生产劳动力,与各班组提前沟通,做好人员储备工作

3、严格执行公司的制度,每个劳务必须配备专职安全员,如人员过多,超过50个,则劳务需配备2个专职安全员。

4、合理安排施工部位,提前与各班组沟通好,约定好施工周期,达到流水作业的节拍

张峰

2 施工技术难点分析及应对措施

序号 施工技术难点 具体分析 应对措施 责任人
1 石膏线安装阴角等开裂及脱落现象 1、基层表面浮灰,表面不洁,沾有油渍、污渍等,附着力差

2、基层表面光滑,底层打磨不到位,导致附着力差

3、石膏线水分过大,导致阴角开裂及脱落

4、粘结材料问题,导致脱落

5、阴角预留拼接缝过小,热胀冷缩易开裂

1、施工前对基浮灰清理干净及石膏线进场质量检查

2、粘贴前对基层充分打磨及涂刷墙固界面剂

3、问清楚生产到使用的周期(即干燥周期),安装时严格把握周期

4、控制粘贴材料质量,严格按照说明控制水、石膏粉胶的配比

5、石膏线接缝处留缝3-5mm,满批粘结石膏后再安装固定;接缝处背面采用石膏拌纤维丝进行拉结

夏乐旺、高勇
2 墙地面瓷砖空鼓 1、墙面玻化砖瓷砖未刷背胶或背胶涂刷不到位或泡水砖瓷砖未充分泡水,导致空鼓脱落

2、墙地面基层浮灰过多不干净,或过于干燥,导致空鼓脱落

3、粘结剂配比,粘结剂或水泥搅拌不充分不均匀

4、沙子过细,或铺贴层过厚

5、瓷砖缝隙过小

6、成品保护不到位,铺贴完成养护不到位

1、施工前对劳务交底,按照要求涂刷,若为泡水砖则需充分注意泡水时间(一般不得低于2H)

2、粘贴前对墙面进行洒水清洗,必要时滚涂墙固界面剂;地面清理后泼上素水泥浆

3、要求班组按照交底内容施工

4、选用中粗砂,对于铺贴层过后的,需提前找平,或先将砂浆铺贴一层,压实后再次铺贴

5、铺贴时使用十字卡,控制缝隙大小

6铺贴完成禁止上人及时洒水养护到位

夏乐旺、高勇
3 地板安装质量控制 1、地板基层平整度差

2、地板缝起灰

3、地板起拱、发霉

找平时地面时弹找平线,增加灰饼数量,及时复核地面平整度

2、严格要求保证铺贴前地面干净

3、施工前控制木地板含水率(8%-12%),待基层干燥后再进行铺贴等

夏乐旺、高勇
4 防水关键过程控制 管口吊模

2、地面及墙面基层处理

3、地面清理吹干

4、管口部位防水特5、殊处理

6、凝固期

7、蓄水试验

1、管口位置上端剔凿成漏斗形,使用微膨胀混凝土浇筑振捣

2、将地面找补平整,墙面线槽等抹平,淋浴房挡水坎浇注完,最后将地面阴角部位抽成直径30MM的内圆

3、基层处理后让其自然风干,并做好围挡保护

4、等地面风干后先对管口位置进行防水涂抹1-2遍,或水不漏涂抹,待地面及管口处理干燥后开始大面积防水施工

5、防水施工完成后应设有保护措施,将门洞封堵,并打印提示标识

6、防水层干燥后,进行防水试验,定期检测水位,检测有误渗漏,待验收合格后,进行防水保护层施工

夏乐旺、高勇
5 乳胶漆质量控制
  1. 腻子基层空鼓,粘接层出现脱落

2、乳胶漆表面有凸起或颗粒,不光洁

3、电管线槽部位的乳胶漆墙面产生裂缝

4、墙面出现明显裂缝

1、首先要把基体表面清理干净,如基体表面尘埃及疏松物、脱模剂和油渍等影响抹灰粘结牢固的物质彻底清除干净;把基体表面光滑面作毛化处理;把水气吹干,腻子未干前不能做涂料面层;合理配比水和涂料;遵循操作说明。

2、清除基层表面污物、流坠灰浆,要用铁铲或砂轮磨光。腻子疤等凸起部分用砂纸打磨平整;

操作现场及使用材料、工具等应保持洁净,以防止污物混入腻子或胶粘剂中;表面粗糙的粉饰,要用细砂纸打磨光滑或用铲刀铲扫平整,并上底油。

3、管槽内垃圾必须清理干净。槽内粉刷前需浇水湿润,并冲洗干净;预埋管线外表面应与原粉刷面层(或原砖墙面)的深度达到15mm以上,并使管卡固定牢固。水泥砂浆粉刷时必需分层粉刷,待基层强度达成50%以上方可粉刷面层水泥砂浆,不得一次性操作。(针对槽深大于5CM以上的水泥砂浆因分层粉刷,浅槽2至3CM的可一次粉刷成型;基层水泥砂浆粉上后必需压紧压密实。粉刷后,做界面剂贴网格布,然后贴纸胶带批腻子;按规范要求认真做好养护工作(建议至少三天以上)。

4、以裂缝为中心线凿去墙壁粉刷层,宽度为20-25cm ,覆以细钢丝网,用铁钉固定,洒水,再用正确的砂浆配比(1:3)进行重新粉刷。确保墙面不开裂。

夏乐旺、高勇

3.6 新技术应用计划

传统施工方式现场线路凌乱,材料损耗大,不易管理。

装配化、产品化、无电化施工优势:

1.无电化:策划规划现场材料堆放区、仓库区、班组充电房等区域,施工机械使用充电式,实现现场无电化施工,降低施工安全风险;

2.产品化:精细计算统计户内材料使用量(水泥砂浆、瓷砖、基层板、龙骨等),现场测量尺寸,按户型分类材料后场定尺统一加工,把控材料施工损耗,降低成本;

3.装配化:材料定尺加工完成,根据每户需用量,分类运输至各户内,现场直接组装,提高施工工效;

4 施工进度计划

合同约定施工工期180日历天。实际开工时间2021年9月1日,实际完工时间2022年2月28日详见进度计划。

5 施工准备与资源配置计划

5.1 施工准备计划

1 技术准备

1)技术文件准备计划一览表

序号 文件名称 文件编号 配备数量 持有人
1 工程测量规范》 GB50026-2007 1 高勇
2 《建设工程施工现场供用电安全规范》 GB50194-2014 1 高勇
3 《建筑地面工程施工质量验收规范》 GB50209-2010 1 高勇
4 《建筑装饰装修工程质量验收规范》 GB50210-2001 1 高勇
5 《建筑给水排水及采暖工程施工质量验收规范》 GB50242-2002 1 高勇
6 《建筑工程施工质量验收统一标准》 GB50300-2013 1 高勇
7 《城市建设档案著录规范》 GB/T50323-2001 1 高勇
8 《建设工程文件归档整理规范》 GB/T50328-2014 1 高勇
9 《建筑内部装修防火施工及验收规范》 GB50354-2005 1 高勇
10 《建筑工程施工质量评价标准》 GB/T 50375-2016 1 高勇
11 绿色建筑评价标准》 GB/T50378-2021 1 高勇
12 《建筑施工组织设计规范》 GB/T50502-2009 1 高勇
13 《建筑电气照明装置施工与验收规范》 GB50617-2010 1 高勇
14 《职业健康安全管理体系》 ISO45001-2018 1 高勇
15 《环境空气质量标准》 1 高勇
16 《建筑施工场界环境噪声排放标准》 GB 12523-2011 1 高勇
17 《建筑涂饰工程施工及验收规范》 JGJ∕T 29-2015 1 高勇
18 《建筑机械使用安全技术规程》 JGJ33-2012 1 高勇
19 《施工现场临时用电安全技术规范》 JGJ46-2005 1 高勇
20 《建筑施工安全检查标准》 JGJ59-2011 1 高勇
21 《建筑施工高处作业安全技术规范》 1 高勇
22 《建筑工程资料管理规程》 JGJ/T185-2009 1 高勇
23 《轻钢龙骨内隔墙图集》 03J111-1 1 高勇
24 《内装修图集》 13J502-1~3 1 高勇

2)施工方案编制计划表

序号 施工方案名称 编制单位 负责人 审批 完成时间
1 临电施工方案 项目部 夏乐旺 公司 施工前15天
2 防水专项方案 项目部 夏乐旺 分公司 施工前15天
3 消防专项方案 项目部 夏乐旺 公司 施工前15天
4 绿色施工施工方案 项目部 夏乐旺 公司 施工前15天
5 瓷砖工程施工方案 项目部 夏乐旺 分公司 施工前15天

3)施工试验检验计划表

序号 工程部位 检验项目 单位 检验频率 检验时间 责任人
1 石膏板吊顶 静载试验、拉拔试验 M 1 2021.11 夏乐旺、高勇
2 环境检测 户内环境,甲醛等 1 2022.2 夏乐旺、高勇
3 乳胶漆 施工性

干燥时间

涂膜外观

对比率

1 2021.12 夏乐旺、高勇
4 墙地砖 放射性 1 2021.10 夏乐旺、高勇
5 木地板 甲醛释放限量等 1 2021.12 夏乐旺、高勇
6 石材 放射性 1 2021.10 夏乐旺、高勇

施工单位进场材料经品质部确认封样,其中有消防及环保要求的材料需现场抽检封样两块签字,一块甲方品质部留存,一块报省检测部门按新消复检(不得提报材料厂家所提供的检测报告)后提供检测报告。

4)机电安装工程试验、检测及调试计划表

序号 调试项目 工程部位 试验、检测及调试方式 试验、检测及调试时间 责任人
1 洁具 满水试验 现场检测 / 夏乐旺、高勇
2 灯具安装 全负荷试验 现场检测 / 夏乐旺、高勇
3 开关、插座安装 接地检验 现场检测 / 夏乐旺、高勇

5)技术复核和隐蔽验收计划表

序号 技术复核、隐蔽验收部位 复核和隐蔽内容 责任人
1 测量工程
  1. 复核墙面、地面、吊顶块料面材龙骨。
  2. 复核面层安装是否符合深化排版。
夏乐旺、高勇
2 吊顶工程 1、管道、设备安装,消防等管路试水、试压

2、吊杆安装

3、龙骨安装

夏乐旺、高勇
3 防水
  1. 基层坡度处理
  2. 防水材料配合比
夏乐旺、高勇
4 木地板
  1. 基层平整度
  2. 基层清理
夏乐旺、高勇
5 墙面瓷砖面层 基层处理隐蔽工程验收 夏乐旺、高勇

6)施工图深化设计(C类)计划表

序号 分部工程名称 深化设计项目 出图时间 责任人
1 铝扣板吊顶 铝扣板排版设计 2021.10 夏乐旺、高勇
2 卫生间、厨房墙砖 墙砖排版设计 2021.10 夏乐旺、高勇
3 卫生间、厨房地砖 地砖排版设计 2021.10 夏乐旺、高勇

7)班组技术交底计划

序号 技术交底内容 交底人 审批人 交底班组 完成时间
1 抹灰工程施工全技术交底 高勇、张峰 分公司总工 瓦工班组 施工前一周
2 防水工程施工安全技术交底 高勇、张峰 分公司总工 防水施工班组 施工前一周
3 门窗工程安全技术交底 高勇、张峰 分公司总工 木工班组 施工前一周
4 吊顶工程施工安全技术交底 高勇、张峰 分公司总工 木工班组组 施工前一周
5 木饰面板工程施工安全技术交底 高勇、张峰 分公司总工 木工班组 施工前一周
6 饰面砖工程施工安全技术交底 高勇、张峰 分公司总工 瓦工班组 施工前一周
7 涂饰工程施工安全技术交底 高勇、张峰 分公司总工 油工班组 施工前一周
8 细部工程施工安全技术交底 高勇、张峰 分公司总工 所有班组 施工前一周

8)工程技术资料收集计划

序号 资料名称 资料内容 资料提交人 资料审核人 提交时间
1 施工管理资料 施工过程中的管理资料 张峰 夏乐旺 施工全过程
2 施工技术资料 施组、方案、技术交底、图纸会审、设计变更等 高勇 夏乐旺 施工全过程
3 施工物资管理资料 材料、构配件进场检验记录、进场复试、复验报告等 丁玉磊 夏乐旺 施工全过程
4 施工记录资料 验收记录、测量记录、检查记录等 张峰 夏乐旺 施工全过程
5 施工试验与检测资料 实验检测记录等 高勇 夏乐旺 施工全过程
6 施工质量验收资料 质量验收记录及汇总表等 高勇 夏乐旺 施工全过程
7 竣工图 工程竣工图纸 高勇 夏乐旺 施工全过程
8 影像资料 施工照片和录像资料 张峰 夏乐旺 施工全过程

2 施工现场准备计划

序号 设施名称 种类 数量

(或面积)

规模

(或可存储量)

设施构造类型 完成时间 责任人
1 办公室 生产性 5 100㎡ / 2021.9 吴志峰
2 材料仓库 生产性 3 200㎡ / 2021.9 吴志峰
3 机具库房 生产性 每个班组1间 60㎡ / 2021.9 吴志峰
4 危险品库房 生产性 每个班组1间 60㎡ / 2021.9 吴志峰

3 资金准备

根据施工工料分析结果、施工进度计划表、劳动力计划及进场时间、《施工合同》约定的工程款支付时间和进度、材料采购计划和人员工资编制资金计划书及项目投资计划。资金计划书包括材料资金、人工费资金、管理费用资金、不可预见费资金。

资金计划将考虑到我司的资金周转情况,考虑到工程款支付的延误情况,材料市场价格的变化情况,工程量的变更情况等。

根据我司批准的资金数量、资金的使用时间来准备支付各种计划中的费用,根据《施工合同》的约定支付工程款及额度,计算各种费用的支出、各种税费的交纳。

5.2 资源配置计划

1)劳动力配置计划

工种 高华五期经济适用房(拆迁安置房) 项目装修工程项目部

施工阶段投入劳动力情况(单位:人)

2021-09-2022-02
9月 10月 11月 12月 1月 2月
木工(含铝扣板、木门等安装) 10 30 20 80 60 40
瓦工(含找平、砌筑等) 20 50 150 100 80 10
油漆工 50 50 100 100 100 40
地板工 0 0 0 0 20 20
水电工 20 30 30 40 50 10
通风 5 5 5 2 2 2
消防 6 6 6 6 2 2
普工 30 80 80 80 80 20
保洁 0 0 0 0 20 50
合计 141 251 391 408 414 194
  1. 工程用原材料需要量计划
序号 材料名称 规格 需要量 需求时间2021-09-2022-02
单位 数量
9月 10月 11月 12月 1月 2月 责任人
1 普通石膏板 2400*1200*9.5 M2 2400 2400 夏乐旺
2 吊顶主龙骨 50型 2400 2400 夏乐旺
3 吊顶副龙骨 50型 8500 8500 夏乐旺
4 延边龙骨 25U型 1000 1000 夏乐旺
5 细木工板 2400*1200*17 M2 1000 1000 夏乐旺
6 石膏线 定制 90000 30000 30000 30000 夏乐旺
7 瓷砖 / M2 120000 60000 40000 20000 夏乐旺
8 石材 / M2 18000 4000 8000 6000 夏乐旺
9 乳胶漆 / M2 300000 100000 200000 夏乐旺
10 铝扣板 300*300 M2 11000 8000 3000 夏乐旺
11 木地板 12mm厚 M2 33000 20000 13000 夏乐旺

3)工程用成品、半成品需要量计划

序号 成品、半成品名称 规格 需要量 需要时间2021-09-2022-02
单位 数量 9月 10月 11月 12月 1月 2月 责任人
1 开关 16000 6000 10000 夏乐旺
2 插座 80000 40000 40000 夏乐旺
3 筒灯 61 61 夏乐旺
4 吸顶灯 1050 500 550 夏乐旺
5 灯带 M 800 800 夏乐旺
6 灯泡 9500 4500 5000 夏乐旺
7 厨房嵌入灯 3900 2500 1400 夏乐旺
8 户内门 5400 2000 3400 夏乐旺
9 厨房移门 362 362 夏乐旺
10 淋浴玻璃门 1528 600 928 夏乐旺
11 门锁五金 5400 3400 2000 夏乐旺
12 马桶 1540 1000 540 夏乐旺
13 台盆 1540 1000 540 夏乐旺
14 龙头 1540 1000 540 夏乐旺
15 洗菜盆 1170 400 770 夏乐旺
16 洗菜盆龙头 1170 800 370 夏乐旺
17 油烟机 1166 700 466 夏乐旺
18 灶台 1166 700 466 夏乐旺

4)施工机具配置计划

序号 生产设备名称 型号 规格 电功率(kVA) 需要量(台) 进场时间 责任人
1 空压机 1.5HP型 0.75 12 5 2021.9-2022.2 丁玉磊
2 石材切割机 φ100 1.2 16 5 2021.9-2022.2 丁玉磊
3 充电式电锤 东成MZC22 0.57 19 20 2021.9-2022.2 丁玉磊
4 充电式手电钻 东成DCJZ18 0.35 34 40 2021.9-2022.2 丁玉磊
5 木工圆锯机 MJ-104 2.5 8 5 2021.9-2022.2 丁玉磊
6 手提电锯 513N 1.75 13 20 2021.9-2022.2 丁玉磊
7 直钉枪 力宝ST64 -- 28 20 2021.9-2022.2 丁玉磊
8 交流电焊机 16KVA 15KWA 3 5 2021.9-2022.2 丁玉磊
9 铝材切割机 335型 20.5KWA 3 1 2021.9-2022.2 丁玉磊
10 角向磨光机 博世 15KWA 3 5 2021.9-2022.2 丁玉磊
11 修边机 博世Bosch100 0.55 12 2 2021.9-2022.2 丁玉磊

5)测量设备配置计划

序号 测量设备名称 分类 数量 使用特征 检定周期 保管人
1 水准仪 DS3 5 水平 1年 丁玉磊
2 直角尺 250×500 20 方正 1年 丁玉磊
3 角尺 德盛 20 角度 1年 丁玉磊
4 水平尺 涞沃牌160mm 10 水平 1年 丁玉磊
5 靠尺 2m 10 垂直平整 1年 丁玉磊

6 主要施工方案

6.1 地面工程施工方法

6.1.1 地面地砖铺贴

1、施工流程

清扫整理基层地面→水泥砂浆找平→定标高、弹线→安装标准块→选料→浸润→铺贴→灌鏠→清洁→养护交工

2、施工技术措施

序号 施工步骤 施工技术措施
1 基层处理 将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。
2 找标高、弹线 根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上。
3 抹找平层砂浆 1.洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。

2.抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(又叫冲筋)。有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度。抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于2cm。

3.装档(即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆(水灰比为0.4-0.5)粘结层,要随涂刷随铺砂浆。然后根据标筋的标高,用小平锹或木抹子将已拌合的水泥砂浆(配合比为1:3-1:4)铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24h后浇水养护。

4 弹铺砖控制线 当找平层砂浆抗压强度达到1.2Mpa时,开始上人弹砖的控制线。预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度,当设计无规定时,紧密铺贴缝隙宽度不宜大于1mm,虚缝铺贴缝隙宽度宜为5-10mm。在房间分中、从纵、横两个方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,横向平行于门口的第一排应为整砖,将非整砖排在靠墙位置,纵向(垂直门口)应在房间内分中,非整砖对称排放在两墙边处。根据已确定的砖数和缝宽,在地面上弹纵、横控制线(每隔4块砖弹一根控制线)。
5 铺砖 为了找好位置和标高,应从门口开始,纵向先铺2-3行砖,以此为标筋拉纵横水平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖在由,每块砖应跟线,操作程序是:

1.铺砌前将砖板块放入半裁水桶中浸水湿润,晾干后表面无明水时,方可使用。

2.找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.4-0.5),涂刷面积不要过大,铺多少刷多少。

3.结合层的厚度:如采用水泥砂浆铺设时应为10-15mm,采用沥青胶结料铺设时应为2-5mm,采用胶粘剂铺设时应为2-3mm。

4.结合层组合材料拌合:采用沥青胶结材料和胶粘剂时,除了按出厂说明书操作外还应经试验室试验后确定配合比,拌合时要拌均匀,不得有灰团,一次拌合不得太多,并在要求在规定时间内用完。如使用水泥砂浆结合层时,配合比宜为1:2.5(水泥:砂)干硬性砂浆。亦应随拌随用,初凝前用完,防止影响粘结质量。

5.铺砌时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满、相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺砌。

6.拨缝、修整:铺完2至3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。

6 勾缝擦缝 1.将专用搅拌液倒入洁净容器中,缓缓加入填缝剂,搅拌均匀至无生粉团的均匀膏状,静置3-5min,再加搅拌即可。

2.将拌好的填缝剂沿砖石对角线方向挤压至预留的缝隙中,不得留空,用与缝隙成斜角的动作将多余的浆料刮去,小心避免将嵌进缝隙内的浆料带出。

3.待10-15分钟或表面干燥后,用海绵、微湿棉布或毛巾以画圈动作擦拭表面,进一步按压填缝剂,以便填缝剂密实且表面光滑。

4.待填缝剂干后再用海绵或干净棉布擦拭砖石表面,除去残留填缝剂。

7 养护 铺完砖24h后,洒水养护,时间不应少于7d。
8 备注 面两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比为1:2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线并立即拍实,随之将挤出的砂浆刮掉,将面层清擦干净(在粘贴前,砖块材要浸水晾干,墙面刷湿润)。

6.1.2防水施工方案

1、施工流程

清理基层→配料搅拌→底面聚氨酯防水层→细部附加层→配料搅拌→涂刷中间聚氨酯防水层→涂刷表面聚氨酯防水层→一次试水→防水保护层施工→第二次试水→工程质量验收。

2、施工技术措施

序号 施工步骤 施工技术措施
1 清理基层 ①清除基层的浮灰、油污或疏松物等杂质。

②基面要求必须牢固、平整、对于凹凸不平或有裂缝的基面应先找平层后再施工。

③基面必须清除干净,不得有浮尘、杂物、明水等。

2 配料 配料由专人负责称取材料配制,先按公司提供的配合比(按基材干湿状况和不同材料的吸水率对加水量进行调整)分别称出配料所用的液料、粉料、水,先将水加入液料,用手提电动搅拌器搅拌,在搅拌过程中再将粉料徐徐加入,搅拌均匀使其不含有未分散的粉料。已拌合好的涂料必须在3h内用完,各层涂料应分别配制。
3 涂刷防水层 ①底层用料:由专人负责称取材料配制,先按配合比分别称出配料所用的乳剂、粉剂,用手提电动搅拌器搅拌均匀,建议搅拌7-10分钟,使其不含有未分散的粉料。

②涂料涂刷前应对基面进行湿润至饱和,但不应留有明水。

③用滚刷或油漆刷均匀地涂刷多遍,直到达到规定的涂膜厚度要求,不得漏底,待涂层干固后,才能进行下一道工序。当多遍涂布时,每遍涂刷方向应与上一遍方向相垂直,以达到更好的覆盖。

4 蓄水试验 蓄水试验分二次进行,第一次为聚氨酯防水层施工完毕以后,进行蓄水试验,项目部要求蓄水深度为20mm,24h内无渗漏为合格,并做好蓄水试验记录,第二次蓄水为地面面层施工完成后再进行一次蓄水试验。自楼下顶板观测管道周边及其他墙边角处等部位是否有渗水、湿润现象,经监理单位/业主验收合格后报送隐蔽验收记录。
5 保护层或饰面层施工 保护层为20mm厚水泥砂浆,防水层上的保护层要一次完成。施工时要做好成品保护,防止破坏防水层。20厚水泥砂浆保护层配比为1:2.5,稠度不大于35mm,使用机器搅拌,投料完毕后的搅拌时间不少于2分钟,要求拌合均匀,颜色一致。砂浆铺设时,严格要求所贴灰饼厚度铺设,操作人员施工时,特别注意不得损坏下边聚氨酯防水层,随铺随用铝合金杆刮平拍实,表面塌陷处用砂浆找平,再用长铝合金杆子刮一次。当面层开始凝结,砼保护层上有脚印但不下陷时,砂浆保护层面层用铁抹子轻轻抹压一遍,以表面不留蜂窝状的小凹坑为好。砼保护层在施工完毕24小时后,开始人工洒水养护,每天浇水不少于两次,保证面层处于湿润状态。

6.2 天棚工程施工方法

6.2.1天棚石膏板安装

1、施工流程

弹线→安装吊杆→安装龙骨架→安装面板

2、施工技术措施

序号 施工步骤 施工技术措施
1 弹线 根据楼层标高线,用尺竖向量至顶[棚设计标高,沿墙,柱四周弹顶棚标高,并沿顶棚的标高水平线,在 墙上划好分挡位置线。
2 安装大龙骨吊杆 在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋刚筋连接固定。
3 安装大龙骨 ①配装好吊杆螺母。

②在大龙骨上预先安装好吊挂件。

③安装大龙骨:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入想应的吊杆螺母,拧好螺母。

④大龙骨相接:装好连接件,拉线调整标高起拱和平直。

⑤安装洞口附加大龙骨,按照图集相应节点构造设置连接卡。

⑥固定边龙骨,采用射钉固定,设计无要求时射钉间距为1000mm。

4 安装中龙骨 ①按以弹好的中龙骨分档线,卡放中龙骨吊挂件。

②吊挂中龙骨:按设计规定的中龙骨间距,将中龙骨通过吊挂件,吊挂在大龙骨上,设计无要求时,一般间距为500~600mm。

③当中龙骨长度需多根延续接长时,用中龙骨连接件 ,在吊挂中龙骨的同时相连,调直固定。

5 安装小龙骨 ①按以弹好的小龙骨线 分挡线,卡装小龙骨掉挂件。

②吊挂小龙骨:按设计规定的小龙骨间距,将小龙骨通过吊挂件,吊 挂在中龙骨上,设计无 要求时,一般间距在500~600mm。

③当小龙骨长度需多根延续接长时,用小龙骨连接件,在吊挂小龙骨的同时,将相对端头相连接,并先调直后固定。

④当采用T型龙骨组成轻钢骨架时,小龙骨应在安装罩面板时,每装一块罩面板先后各装一根卡挡小龙骨。

6 安装罩面板 在以装好并经验收的轻刚骨架下面,按罩面板的规格,拉缝间隙进行分块弹线,从顶棚中间顺中龙骨方向开始先装一行罩面板,作为基准,然后向两侧分行安装,固定罩面板的自攻螺钉间距为200~300mm。

6.2.2石膏线安装工艺

1、施工流程

弹线→粘贴→修补

2、施工技术措施

序号 施工步骤 施工技术措施
1 定位与划线 安装石膏线,应按设计图要求的位置、标高进行中心定位,弹好找平线,找好吊顶构造关系。
2 粘贴 粘贴石膏线用专用与石膏粉调成的粘结剂,按墙身线与天花线进行粘贴并且 使用自攻螺丝对石膏线进行固定,而且每条石膏线接口必须采用 45°斜接口。当天花 灯槽外口粘贴石膏线时,粘贴的位置必须预先做夹板基层,保证灯槽上的石膏线紧密 粘贴在夹板上,确保石膏线的平直。
3 修补 对石膏线接缝、阴阳角拼缝,必须进行精心修补,达到棱角分明,无掉角、烂角 现象。  三、安装 质量

6.3 墙面工程施工方法

6.3.1墙面砖镶贴

1、施工流程

基层处理→吊垂直、套方、找规矩、贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝

2、施工技术措施

序号 施工步骤 施工技术措施
1 基层处理 首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙

面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的建筑胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。

2 吊垂直、套方、找规矩、贴灰饼 大墙面和四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线,并决定面砖出墙尺寸,分层设点、做灰饼(间距为1.6m)。横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天垛、柱子为基准线控制。每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。

3 抹底层砂浆 先刷一道掺水重10%的建筑胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),每一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约8-12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直到把底层砂浆抹平为止。
4 弹线分格 待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制出墙尺寸及垂直、平整。
5 排砖 根据大样图及墙面尺寸进行横竖向排砖,以保证砖缝隙均匀,符合设计图纸要求,注意大墙面要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但也要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
6 浸砖 釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。
7 镶贴面砖 镶贴应自上而下进行,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面。在面砖外皮上口拉水平通线,作为镶贴的标准。在面砖背面宜采用1:2水泥砂浆镶贴,砂浆厚度为6-10mm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠通过标准点调整平面和垂直度。
8 面砖勾缝与擦缝 面砖铺贴拉缝时,用同墙砖颜色的的勾缝剂,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2-3mm。若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。面砖缝子勾完后,用布或绵丝蘸稀盐酸擦洗干净。

6.3.2复合装饰板施工

  1. 工艺流程

基层放线→木楔制作→木楔固定及龙骨卡固定→安装副龙骨→安装基层板→安装防火板

2、施工技术措施

序号 施工步骤 施工技术措施
1 基层处理 根据图纸要求尺寸,对空间进行找方、找方后进行墙面完成面放线,一般墙面完成面为20mm,带有管井门的墙面完成面为40mm,根据墙面找平结果进行适量增加。
2 木楔制作 将20*30木方切为50mm长度后削为楔形,将木楔放入防腐液中浸泡十分钟后取出晾干备用。
3 木楔固定及龙骨卡固定 将木楔根据墙面完成面缩进20mm为一线用水泥钉固定于墙面,带有管井门的墙面为缩进70mm,木楔及龙骨卡间距300mm,龙骨卡固定采用自攻螺丝固定到位。
4 安装副龙骨 龙骨卡与副龙骨U型固定的方式固定在墙面并调平安装。
5 安装基层板 用汽钉将玻镁板满封固定于已调平的50副龙骨上。水平激光仪调平,测量墙体方正及地面瓷砖的关系。
6 安装复合装饰板 使用结构胶与发泡胶结合的方式将防火板固定于玻镁板上,发泡胶起临时固定。结构胶横竖向粘接间距均不大于300mm。

6.3.3不锈钢踢脚线和电梯门套线施工工艺

1、施工流程

施工准备→固定木楔安装→防腐剂刷涂→基板安装→不锈钢板安装

2、施工技术措施

序号 施工步骤 施工技术措施
1 找位与弹线 根据设计图及要求,事先找好标高,平面位置、竖向尺寸进行弹线。
2 固定木楔安装 在墙内安装踢脚板基板的位置,每隔400mm 打入木楔。安装前,先按设计标高将控制线弹到墙面,使不锈钢脚板上口与标高控制线重合。
3 基板安装 不锈钢脚板与地面转角处安装木压条或安装圆角成品木条。

不锈钢脚板基板接缝处应做陪榫或斜坡压槎,在90°转角处做成45°斜角接槎。

4 不锈钢板安装 安装时,不锈钢脚板基板要与立墙贴紧,上口要平直,钉接要牢固,用气动打钉枪直接钉在木楔,若用明打钉接,钉帽要砸扁,并冲入板内2-3mm,钉子的长度是板厚度的2.0-2.5 倍,且间距不宜大于1.5m。

不锈钢饰面工作待室内一切施工完毕后进行。表面保护膜竣工前撕毁,亚光不锈钢饰面板与基层板胶结时,应间隔胶结,间隔距<300mm,接口处应采用压条压平整。

6.4 涂饰工程施工方法

6.4.1乳胶漆涂刷

1、施工流程

基层处理 → 满刮腻子两遍 → 底层涂料 → 面层两遍 → 清扫

2、施工技术措施

序号 施工步骤 施工技术措施
1 清理墙面 将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。
2 修补墙面 用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸凸出处磨掉,将浮尘扫净。
3 刮腻子 刮腻子遍数可由墙面平整程度决定,一般情况为三遍,腻子重量配比为乳胶:滑石粉(或大白粉):2%羧甲基纤维素=1:5:3.5。厨房、厕所、浴室用聚醋酸乙烯乳液:水泥:水=1:5:1耐水性腻子。第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。
4 刷第一遍乳胶漆 涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。先将墙面清扫干净,用布将墙面粉尘擦掉。乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢固的毛理掉。乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。
5 刷第二遍乳胶漆 操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底。漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
6 刷第三遍乳胶漆 做法同第二遍乳胶漆。由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头

6.5 木质材料施工方法

6.5.1木门安装

1、施工流程

弹线找规矩→确定门窗框安装位置→决定安装标高→掩扇、门框安装样板→窗框、扇、安装→门框安装→门扇安装

2、施工技术措施

序号 施工步骤 施工技术措施
1 找规矩弹线 结构工程经过核验合格后,即可从顶层开始用大线坠吊垂直,检查门位置的准确度,并在墙上弹出墨线,门窗洞口结构凸出窗框线时进行剔凿处理。

室外内门框应根据图纸位置和标高安装,并根据门的高度合理设置木砖数量,且每块木砖应钉2个10cm长的钉子并应将钉帽砸扁钉入木砖内,使门框安装牢固。

轻质隔墙应预设带木砖的混凝土块,以保证其门窗安装的牢固性。

2 门框安装 1.木门框安装:应在地面工程施工前完成,门框安装应保证牢固,门框应用钉子与木砖钉牢,一般每边不少于2点固定,间距不大于1.2m。若隔墙为加气混凝土条板时,应按要求间距预留45mm的孔,孔深7-10cm,并在孔内预埋木橛粘建筑胶水泥浆加入孔中(木橛直径应大于孔径1mm以使其打入牢固)。待其凝固后再安装门框。
3 木门扇的安装 1.先确定门的开启方向及小五金型号和安装位置,对开门扇扇口的裁口位置开启方向,一般右扇为盖口扇。

2.检查门口是否尺寸正确,边角是否方正,有无窜角;检查门口高度应量门的两侧;检查门口宽度应量门口的上、中、下三点并在扇的相应部位定点画线。

3.将门扇靠在框上划出相应的尺寸线,如果扇大,则应根据框的尺寸将大出部分刨去,若扇小应帮木条,用胶和钉子钉牢,钉帽要砸扁,并钉入木材内1-2mm。

4.第一修刨后的门扇应以能塞入口内为宜,塞好后用木楔顶住临时固定。按门扇与口边缝宽合适尺寸,画第二次修刨线,标上合页槽的位置(距门扇的上、下端1/10,且避开上、下冒头)。同时应注意口与扇安装的平整。

5.门扇二次修刨,缝隙尺寸合适后即安装合页。应先用线勒子勒出合页的宽度,根据上、下冒头1/10的要求,钉出合页安装边线,分别从上、下边线往里量出合页长度,剔合页槽时应留线,不应剔的过大、过深。

6.合页槽剔好后,即安装上、下合页,安装时应先拧一个螺丝,然后关上门检查缝隙是否合适,口与扇是否平整,无问题后方可将螺丝全部拧上拧紧。木螺丝应钉入全长1/3拧入2/3。如门窗为黄花松或其他硬木时,安装前应先打眼。眼的孔径为木螺丝0.9倍,眼深为螺线长的2/3,打眼后再拧螺丝,以防安装劈裂或螺丝拧断。

7.安装对开扇:应将门扇的宽度用尺量好再确定中间对口缝的裁口深度。如采用企口榫时,对口缝的裁口深度及裁口方向应满足装锁的要求,然后对四周修刨到准确尺寸。

8.五金安装应按设计图纸要求,不得遗漏。一般门锁、碰珠、拉手等距地高度95-100cm,插销应在拉手下面,对开门扇装暗插销时,安装工艺同自由门。不宜在中冒头与立挺的结合处安装门锁。

9.安装玻璃门时,一般玻璃裁口在走廊内,厨房、厕所玻璃裁口在室内。

10.门扇开启后易碰墙,为固定门扇位置应安装定门器,对有特殊要求的门应安装门扇开启器。

6.5.2木窗帘盒安装

1、施工流程

弹线→预埋件检查和处理→安装窗帘盒

2、施工技术措施

序号 施工步骤 施工技术措施
1 定位与划线 安装窗帘盒,应按设计图要求的位置、标高进行中心定位,弹好找平线,找好窗口、挂镜线等构造关系。
2 预埋件检查和处理 找线后检查固定窗帘盒(杆)的预埋固定件的位置、规格、预埋方式是否能满足安装固定的要求,对于标高、平度、中心位置、出墙距离有误差的应采取措施进行处理。
3 核查加工品 核对已现场的加工好的窗帘盒品种、规格、组装构造是否符合设计及安装要求。
4 安装窗帘盒 1.安装窗帘盒:先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线、盒的靠墙部位要贴严、固定方法按个体设计。

2.安装窗帘轨:窗帘轨有单、双或三轨道之分。当窗宽大于1200mm时,窗帘轨应断开,断开处煨弯错开,煨弯应平缓曲线,搭接长度不小于200mm。明窗帘盒一般先安轨道。重窗帘轨应加机螺丝;暗窗帘盒应后安轨道。重窗帘轨道小角应加密间距,木螺丝规格不小于30mm。轨安装后保持在一条直线上。

3.窗帘杆安装:校正连接固定件,将杆或铁丝装上,拉于固定件上。做到平、正同房间标高一致。

4、窗帘盒要求大芯板接口处采用燕尾榫结构,石膏板封板严禁使用直钉固定。

6.5.3橱柜制作和安装

本工程的橱柜按设计造型和规格尺寸,由生产厂家制作安装,施工现场只按设计规定的位置和标高,测设固定位置和安装标高。

1、施工流程

弹线定位→安装框架→安装隔板支点→安装柜扇→安装五金

2、施工技术措施

序号 施工步骤 施工技术措施
1 找线定位 抹灰前利用室内统一标高线,按设计施工图要求的壁柜、吊柜标高及上下口高度,考虑抹灰厚度的关系,确定相应的位置。
2 框、架安装 壁柜、吊柜的框和架应在室内抹灰前进行,安装在正确位置后,两侧框每个固定件钉2个钉子与墙体木砖钉固,钉帽不得外露。若隔断墙为加气混凝土或轻质隔板墙时,应按设计要求的构造固定。如设计无要求时可预钻Φ5mm孔,深70-100mm,并事先在孔内预埋木楔粘107胶水泥浆,打入孔内粘结牢固后再安装固定柜。采用钢柜时,需在安装洞口固定框的位置预埋铁件,进行框件的焊固。在框、架固定时,应先校正、套方、吊直、核对标高、尺寸、位置准确无误后再进行固定。
3 壁柜隔板支点安装 按施工图隔板标高位置及要求的支点构造安设隔板支点条(架)。木隔板的支点,一般是将支点木条钉在墙体木砖上,混凝土隔板一般是匚形铁件或设置角钢支架。
4 壁(吊)柜扇安装 1.按扇的安装位置确定五金型号、对开扇裁口方向,一般应以开启方向的右扇为盖口扇。

2.检查框口尺寸:框口高度应量上口两端;框口宽度,应两侧框间上、中、下三点,并在扇的相应部位定点划线。

3.根据划线进行框扇第一次修刨,使框、扇留缝合适,试装并划第二次修刨线,同时划出框、扇合页槽位置,注意划线时避开上下冒头。

4.铲、剔合页槽安装合页:根据标划的合页位置,用扁铲凿出合页边线,即可剔合页槽。

5.安装:安装时应将合页先压入扇的合页槽内,找正拧好固定螺丝,试装时修合页槽的深度等,调好框扇缝隙,框上每支合页先拧一个螺丝,然后关闭,检查框与扇平整、无缺陷,符合要求后将全部螺丝安上拧紧。木螺丝应钉入全长1/3,拧入2/3,如框、扇为黄花楹或其他硬木时,合页安装螺丝应划位打眼,孔径为木螺丝的0.9倍直径,眼深为螺丝的2/3长度。

6.安装对开扇:先将框、扇尺寸量好,确定中间对口缝、裁口深度,划线后进行刨槽,试装合适时,先装左扇,后装盖扇。

5 五金安装 五金的品种、规格、数量按设计要求安装,安装时注意位置的选择,无具体尺寸时操作就按技术交底进行,一般应先安装样板,经确认后大面积安装。

6.6 安装工程施工方法

6.6.1 灯具安装

1、灯具安装要求

序号 安装要求
1 灯具距地面高度不能低于2.4m。
2 灯具的各种金属构件应进行防腐处理。
3 灯具应配件齐全。无机械损伤、变形、油漆剥落、灯罩破裂等缺陷。不带电的金属部分要绝缘良好。
4 室内照明回路连接的灯头数(含插座)不应超过25个(不含花灯回路),并应有15A以下的熔丝保护;室内照明回路连接灯头数不应超过10个,但每个灯都设有溶丝保护的不受此限。
5 室内灯具内部配线:截面积不得小于0.4mm2,室外灯具内部配线不得小于1.0mm2。并应使用多芯铜软线。导线端头线芯应持锡。灯线绝缘强度不低于500V。
6 低于2.4m高度的灯具,电压36V以上,其金属部分要做好接零保护。
7 灯螺口应连接零线,中心柱(点)应连接相线。
8 重量在3kg及以上的灯具在棚面上安装,应将其固定在预埋件上,预埋件承重能力应是灯具重量的10倍以上。3kg以下的灯具可采用胀管螺栓、铁螺栓在棚面上直接固定。凡在吊棚上用螺栓固定、安装的灯具,不应让吊棚面板承受重力,否则应采取加强措施,在倒T形龙骨棚面上安装灯具,其龙骨、面板均不能承受重力,应采取加强措施。
9 灯具在面板上安装,不得用木螺钉等直接拧入固定。应预先在板材后面加装木方或采取其他加强措施。加强件应和龙骨做牢固连接。
10 在吊棚上暗装的灯具及发热附件,应在灯的周边或发热附件下衬以石棉垫、石棉布等做防火隔热处理。
11 灯具的圆形底台直径在100mm以下可用一个螺栓紧固,直径在100mm以上或椭圆形、方形底台要用两个或两个以上螺栓紧固。
12 导线在灯具上压接、要紧密牢固。导线线心如需弯环压接、应按螺栓(螺钉)旋紧方向弯环,不得反向。

2、灯具安装方法

序号 灯具 施工技术措施
1 筒灯 筒灯是嵌入式灯具,适于在吊棚上安装。灯具基本形体为圆筒形,煤口为镀铜、镀钛或镀镍的金属宽边圆环,在灯具安装上以后,紧贴棚面,有很好的装饰性。灯具筒体对称两侧各有一只卡簧作为固定筒灯的装置,开合处在炮口方向,用蝶形螺帽调整卡簧的间距。

筒灯安装前应首先按筒灯的排列方向挂线。要求筒灯前后、左右方向均能成排排列,其成排灯中心线误差不能大于5mm。一般公用建筑筒灯间距为1-1.2m为宜;对于较高的堂馆穹顶的直射式点光源灯具的安装可根据设计施工。

安装时依据灯具排列中心线,用笔勾画出灯具中心点,然后用钻孔机钻孔,其孔洞大小应与灯具外径相配合,其误差为≤5mm,孔洞钻好后可将灯具送入孔内,令灯口紧贴棚面,然后调整灯具内蝶形螺母,用卡簧将灯具固定。

2 吸顶灯 大型吸顶灯安装:

1.在混凝土顶面上安装,大型或多头吸顶灯允许采用金属胀管螺栓紧固在混凝土顶面上。但螺栓规格不得小于M6;圆形底盘吸顶灯紧固螺栓数量不得少于3枚;方形或矩形底盘吸顶灯紧固螺栓不得少于4枚。

2.在吊顶顶面上安装,较大型的吸顶灯在吊棚上安装,原则是不应让吊棚承受更大的重力。其安装方法有三种:一是用吊杆将灯具悬吊固定在建筑物主体顶棚上,可参考光盒用吊杆安装的方法。二是在吊棚的主骨上加设悬吊灯具附件(装置),类似吊灯在吊棚上安装的方法。三是采用轻钢龙骨定型紧固配件,将灯具安装在吊棚主龙骨上。

小型吸顶灯安装:

1.在混凝土顶棚上安装,小型单头吸顶灯一般在灯具配用的底台上安装。而灯具底台是紧固在顶棚上的,所以灯具底台安装的牢固程度、位置的准确性,也决定着灯具的安装质量。灯具底台可以用胀管螺栓紧固;也可以用木螺丝在预埋木砖上紧固。如果灯具底台直径超过100mm必须用2枚螺钉。灯具底台安装如果采用预埋螺栓,穿透螺栓其螺栓直径不得小于φ6。灯具在底台上固定可采用木螺丝。木螺丝数量不得少于灯具给定的安装孔数。如果不用底台而将灯具在吊棚上直接安装,紧固螺栓(或螺丝)不得少于2枚。

2.在吊顶顶面上安装,小型、体轻的吸顶灯可以直接在吊棚上安装,但不得用吊棚的罩面板作为螺钉的紧固基面。安装时应在罩面板上面加装木方,木方规格为60mm×40mm,木方要固定在吊棚的主龙骨上。安装灯具的紧固螺钉应拧紧在木方上。

3 线性LED灯 1.线性LED灯用于室内装饰时,撕去3M双面胶表面的贴纸,然后把灯条固定在需要安装的地方,用手按平。如需要转角,则在每3颗LED处剪断单独使用。

2.电源连接方法:线性LED灯一般电压为直流12V,因此需要使用开关电源供电,电源的大小根据线性LED灯的功率和连接 长度来定。

3.控制器连接方式:LED跑马灯带和RGB全彩灯带需要使用控制器来实现变幻效果,而每个控制器的控制距离不一样,一 般而言,简易控制器的控制距离为10到15米,遥控控制器的控制距离为15到20米,最长可以控制到30米距离。如果线性LED灯的连接距离较长,而控制器 不能控制那么长的灯带,那么就需要使用功率放大器来进行分接。

6.6.2 卫生洁具安装

1、施工流程

安装准备—→卫生洁具及配件检验—→卫生洁具安装

2、技术措施

序号 施工步骤 技术措施
1 安装准备 卫生洁具的规格、型号必须符合设计要求;并有出厂产品合格证。卫生洁具外观应规矩、造型周正,表面光滑、美观、无裂纹,边缘平滑,色调一致。
2 卫生洁具及配件检验 卫生洁具零件规格应标准,质量可靠,外表光滑,电镀均匀,螺纹清晰,锁母松紧适度,无砂眼、裂纹等缺陷。
3 卫生洁具安装 根据安装说明书,按照安装步骤安装

6.6.3 开关插座安装

1、技术要求

序号 技术措施
1 在装饰工程中主要是暗配管线,开关盒、插座盒均为暗设。所以,开关、插座都固定在开关、插座盒上。开关、插座安装前,应将盒内异物、积尘除去,铁管管口应戴上护口,再进行导线接头和与开关、插座连接,开关、插座的接线应有明显的标识,相线用黄、绿、红色表示,单相负荷开关的二次线也可专用红色表示,零线用淡蓝色,保护线用黄绿相间色表示等,如不用颜色表示,也可用端子牌以符号或文字标注。
2 盒内导线应有足够的预留长度。在开关、插座上压接的导线预留长度从墙面算起,不应少于100mm。
3 如插座与邻近插座的导线需要在盒分支,应采用导线接头的方法,不应将根分支导线共同压接在压线螺丝上,这样容易松动、脱落,造成导电不良、断路或短路。
4 开关、插座的导线压接螺丝,每只宜接一根导线,最多不得超过两根导线。在压接一根导线时,如接线孔孔过大,不易压牢,可以将导线线芯折回并在一起,再插入接线孔内,以增加螺丝的压接面积。如果采用导线挪环,压接环直径的大小应以螺丝帽压接牢固为准,被压接的线芯长度,应不小于圆环周长的3/4。
5 装开关、插座应固定在底台上,底台要固定在暗埋盒上。圆形底台可用直径75mm或100mm的方形底台,可根据需要采用双联或三联等。底台安装固定均不得少于2个螺钉。面板开关均直接固定在暗设盒上。固定用的螺钉必须用镀镍或镀锌的。
6 开关、插座安装在墙面上要平贴,端正周边不得缺灰,有洞或有墙布,涂料的毛边、毛茬。

6.7 外墙石材幕墙工程

1.工艺流程

测量放线→墙面开孔→钢埋板安装→钢骨架安装→挂件及石材安装→打胶

2.施工要点及方法

序号 施工步骤 技术措施
1 测量放线 确定好的控制点为基准将每对水平控制点用拉线连接,将每对竖向控制点用拉线连接。连接后拉线在空中形成网面,用记号笔将每个网交叉点作上标记以确保在施工过程中拉线的交叉点不变。
2 墙面开孔 根据图纸要求,需在有保温层的墙面上进行开孔,开孔尺寸根据钢埋板尺寸为200*300mm,开孔至墙面结构面。无保温层的,埋板可直接安装在原墙面上。
3 钢埋板安装 找准锚固点位置后,用和埋件孔距一致的模具进行画点;电锤开槽至结构面,标尺定深为140㎜,垂直于结构面(对角)进行膨胀螺栓的钻孔,垂直于结构面(对角)进行化学锚栓的钻孔,钻孔完成后,经过反复多次的吹、刷,直至孔内的灰尘干净为止,将化学锚栓的药剂放入孔内,用电钻把螺杆旋转植入孔内,植入深度为160㎜;将膨胀螺栓的螺母拧至螺栓顶端,用手锤将螺杆整体砸入孔内;植筋完成后,将螺母及垫片取下后安装钢板,待化学锚栓凝固时间达到后方可进行下道工序; 埋件和结构的接触面要完全吻合,把螺母紧固到位。
4 钢骨架安装 (1)立柱安装,依据放线的位置进行安装。安装立柱施工一般是从底层开始,然后逐层向上推移进行。

(2)为确保幕墙外面的平整,首先角位垂直钢丝布置好。安装施工人员依据钢丝作为定位基准,进行角位立柱的安装。

(3)立柱在安装之前,首先对立柱进行直线度的检查,检查的方法采用拉进法、若不符合要求,经矫正后再上墙进行安装,将误差控制在允许的范围内。

(4)先对照施工图检查主梁的加工孔位是否正确,然后用螺栓将立柱与连接件连接,调整立柱的垂直度与水平度,然后上紧螺母。立柱的前后位置依据连接件上长孔进行调节。上下依据方通长孔进行调节。

(5)立柱就位后,依据所布置的钢丝线、综合施工图进行安装检查,各尺寸符合要求后,对钢龙骨进行直线的检查,确保钢龙骨的轴线偏差。

(6)整个墙面立柱的安装尺寸误差要在控制尺寸范围内消化,误差数不得向外伸延,各竖龙骨安装以靠近轴线的钢丝线为准进行分格检查。

(7)钢龙骨竖向留伸缩缝,每个楼层间一处,竖向伸缩缝留20mm间隙,采用插芯连接,连接长度不小于400mm。在缝隙处用硅酮耐候密封胶填充。

(8)立柱安装完成后进行横梁安装。横梁安装时要注意分格位置,先进行位置确定,再安装固定横梁的角码。角码安装完后,将横梁用螺栓固定在角码上,安装时注意调整前后位置,使得横梁和立柱之间的距离符合设计要求。

5 保温层处理 墙面孔洞的保温处理,使用发泡胶粘接满铺EPS保温板,后进行挂网粉刷。保温处理前,钢埋板位置的钢架需按规范要求做好焊渣清理、刷好防腐防火涂料。
6 挂件及石材安装 (1)根据现场实际尺寸,按图纸做出分格控制线,做出准确的排版,石材加工后按图纸进行编号。

(2)石材在安装前应对石材的外观和资料进行检查,外观为观察石板外露面及连接处无崩坏、暗裂,外体尺寸、厚度、颜色等符合设计要求,资料主要为石材的检测报告和合格证等性能报告符合技术要求。

(3)按照石材的编号,将石材运到安装部位。

(4)石材与次龙骨的连接是通过挂件来实现的,靠挂件上的长孔调整石板的进出,因此次龙骨要求水平偏差±3mm。挂座通过螺栓与次龙骨连接。

(5)选择规定直径钻头在石材背面钻孔,检查孔径与深度是否合格,放置背栓并轻轻敲入套环,然后安装挂件。

(6)石材初次定位,调校挂件的进出,并挂水平、竖直位置线以控制调校石材的垂直度、水平;待石材的平整度达到要求后,拧紧挂件上的螺栓使石材准确定位。

(7)检查石板与相邻石板的各项数据、平整度、对缝间隙、平行度、高差等符合要求。

7 注胶 (1)充分清洁板材间缝隙,不应有水、油渍、涂料、铁锈、灰尘等。充分清洁粘结面,加以干燥。

(2)为调整缝的深度,避免三边粘胶,缝内填泡沫塑料棒。在缝两侧贴保护胶纸保护石材面板不被污染。

(3)注胶后将胶缝表面抹平,去掉多余的胶。注胶完毕,将保护纸撕掉。

7 施工现场平面布置

1)装饰装修阶段施工平面布置图(见附图)

8 绿色施工管理计划

8.1 资源利用管理计划

8.1.1 资源利用管理目标

序号 绿色施工总目标 责任人
1 能源消耗指标 1、严禁使用淘汰的施工设备、机具和产品;万元产值耗电量指标控制75KWh;

2、公共区域内照明,采用节能照明灯具的比率

大于80%;

张峰
2 用水量指标 生活用水节水器具配置比率达到60%,万元产值用水量指标控制在7.8t; 张峰
3 材料损耗率 合理安排材料进场计划,使材料损耗率比定额要求降低10%,积极推广应用“四新”计划; 丁玉磊
4 其他指标 1、节地与施工用地保护:禁止使用粘土砖;平面布置尽量减少临时用地面积,充分利用原有建筑物、道路等;

2、环境保护:噪声排放达标,符合《建筑施工场界噪声限值》规定;污水排放达标,生产及生活污水经沉淀后排放,达到《污水综合排放标准》标准规定;控制粉尘排放,施工现场道路硬化,达到现场目测无扬尘;达到ISO14001环保认证的要求;达到“零污染”要求的目标。

张峰

8.1.2 资源利用管理机构和职责分工

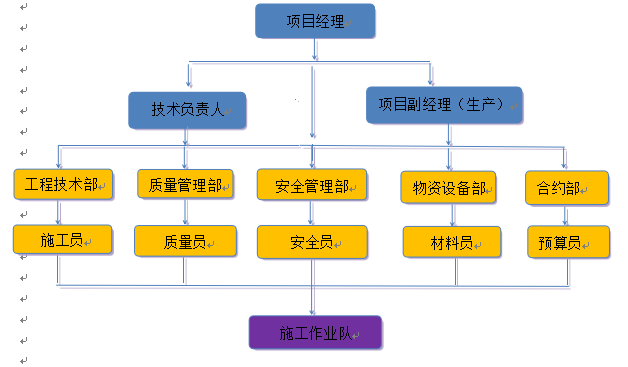

  1. 资源利用管理组织机构

2、资源利用管理职责分工

序号 管理部门 主要管理职责
1 项目经理 项目经理为本项目绿色施工第一责任人,对本项目的文明施工和环境保护负责,组织制定本项目文明施工和环境保护的办法和要求,组织项目技术负责人、生产部、材料部、安全部制定本项目文明施工和环境保护管理制度,每月定期领导组织施工现场的文明施工和环境保护检查,发现不符合因素,发出整改指令。组织制定整改措施,并负责落实,对各级提出的文明施工和环境保护管理方面的问题,定时、定人、定措施予以解决。
2 项目副经理(生产) 生产经理为本项目绿色施工主要责任人,对本项目的文明施工和环境保护负主要责任,参与组织制定本项目文明施工和环境保护的办法和要求,协助项目经理开展工作,主持领导标段内部例会或各类专题会,协调标段内各施工队及相关方绿色施工管理工作。
3 技术负责人 1.组织落实资源利用的法规、标准、规范及规章制度,定期检查落实情况。

3.组织编制专项方案和技术措施,技术交底。

4.组织对现场机械设备设施、物资材料的资源利用符合性验收。

5.组织涵盖资源利用的文明施工检查,对发现的问题落实整改。

6.负责项目管理人员的节能减排教育,提高管理层的资源利用意识。

4 工程技术部 负责绿色施工方案管理工作,组织编制绿色施工方案,按方案要求组织实施。
5 质量管理部 监督施工工程中按绿色施工实行环境保护、污染防治、垃圾处理等,保留相关图片和音像资料。
6 安全管理部 负责施工范围内的安全,工人的文明施工区及环境保护。参与组织制定本项目文明施工和环境保护的办法和要求,协助项目经理开展工作,主持领导部例会或各类专题会,协调内各施工队及相关方绿色施工管理工作。
7 物资设备部 在材料、设备采购合同中,明确绿色施工相关要求(包括技术、质量要求和资料要求);对施工队的采购提出要求;在材料、设备进场时按绿色施工要求验收,保留相关记录。
8 造价合约部 拟定、审查劳务合同、采购合同,明确绿色施工要求(包括技术、质量要求和资料要求)。
9 施工队伍 对工人进行相关培训,按交底要求执行绿色施工相关要求。绿色施工小组每一个月召开一次工作会议,汇报工作的进展情况,并将每个月各施工范围内的资料收集汇总上报总包单位。

8.1.3 资源节约及利用计划及保证措施

序号 资源名称 节约及利用措施 责任人
1 用电计划、节约措施 (1)编制科学的用电施工方案,使电线网布置规范,不凭经验只讲计算,配线选材合理,避免电流过大或电阻过大,导致电源向热源转化,造成不必要的浪费。

(2)加强施工机械的保养、保修、检验制度,建立设备档案。

(3)加强用电管理,现场施工区派现场保安管理照明灯具。使晚上无人加班灯不开,晚上下班或早上及时关闭现场灯具;

(4)照明灯具采用高效节能长寿命施工照明灯具;

(5)尽量采用环保高效节能施工机械。

高勇
2 用水计划、节约措施 (1) 提高用水效率,施工中采用先进的节水施工工艺。

(2)阀门开关钥匙交有专人保管,其他人不得随意打开阀门等。

(3)施工现场供水管网应根据用水量设计布置,管径合理、管路简捷,采取有效措施减少管网和用水器具的漏损。

高勇
3 现场场地使用计划、节约措施 1、临时用地指标及保护

(1)要求平面布置合理、紧凑,在满足环境、职业健康与安全及文明施工要求的前提下尽可能减少废弃地和死角,临时设施占地面积有效利用率大于90%。

(2) 利用和保护施工用地范围内原有绿色植被。

2、施工总平面布置

(1)施工总平面布置应做到科学、合理,充分利用原有建筑物、构筑物、道路、管线为施工服务。

(2)施工现场仓库、作业棚、材料堆场等布置应尽量靠近已有交通线路或即将修建的正式或临时交通线路,缩短运输距离。

高勇
4 材料使用计划、节约措施 (1)施工现场设专门场地和专职人员负责对施工垃圾进行收集,分类回收加工。

(2)对不可回收有害的施工垃圾打包封袋,按照城市环保部门规定要求送往指定处理中心集中进行无害化处理等。

(3)要在施工生产中注意按照自然生态环保的内在联系和规律组织施工,项目施工社会逐渐形成一个“资源——产品——再资源”的良性局面。

高勇

8.1.4 资源利用管理制度

1、开工前进行全员资源利用的学习,明确资源利用施工现场制度。

2、一周举行一次资源利用管理小组例会,进行统计汇报,对不合理、不符合要求的进行改正。

3、每月进行一次大会,对现场用水、用电量和生活区用水、用电量进行公示;对违反规定和方案4、要求的,造成资源浪费和环境污染的相关管理人员和该工种班组长进行一次100元的处罚。

5、对已处罚人员,在三个月内未被再次处罚的返回其前次已罚金额。

6、整个工程结束后,按方案进行现场施工和管理进行评审,找出存在问题和改进措施,并

对有关责任人进行奖励和批评,总结提高绿色施工实施、管理水平。

8.2 环境管理计划

8.2.1 环境管理目标

序号 环境目标和指标 实现方法 责任人 协管部门 监管部门 实施时间
1 粉尘目测无尘 拆下材料不得随意乱掷;清扫前场地洒水 施工

负责人

施工管理部 公司施工管理部 全过程
2 垃圾堆放不超过7天 与环保部门联系,及时清理;及时清理、回收 施工

负责人

施工管理部 公司施工管理部 全过程
3 夜间强光对周围环境无影响 灯光使用灯罩 施工

负责人

施工管理部 公司施工管理部 全过程

8.2.2 环境管理组织机构和职责分工

  1. 环境管理组织机构

2、环境管理职责分工

序号 名 称 职 责
1 项目经理 环境保护的第一责任人,对项目施工全过程的环境保护工作负全面领导责任。
2 项目副经理(生产) 协助项目经理进行环境保护工作的管理,负责监督各项目部的环保规章制度和操作规程的落实。
3 项目技术负责人 对工程项目的环保负技术责任,贯彻落实国家环境保护方针、政策,严格执行安全环保技术规程、规范、标准及上级安全环保技术文件。
4 施工员 1) 组织人员进行环境因素辨识,编制重大环境因素清单和环境保护措施,组织环保措施交底并督促措施的落实。

2) 参加环保检查和监测,并根据监测结果,确定是否需要采取更为严格的防控措施,确保现场污染排放始终控制在国家及保定市有关环保法规的允许范围内。

4 相关部门 负责监督所管辖范围内的环境保护规章制度和操作规程的落实

8.2.3 辨识重大环境因素

序号 工序/工作活动 环境因素 环境影响 评价方法
1 木工机具使用噪声 噪声 重大 仪器检测
2 现场清扫引起的灰尘 粉尘 重大 目测
3 石材、瓷砖的切割引起的灰尘、噪声 噪声、粉尘 重大 仪器测试、目测
4 金属切割引起的噪声 噪声 重大 仪器检测
5 有毒气体挥发 气体 重大 仪器检测
6 建筑垃圾 垃圾 重大 目测

8.2.4 环境保护资源配置计划

序号 环境保护用资源名称 数量 使用特征 保管人
1 粉尘测定仪 4 测环境空气中的粉尘浓度 逯理亚
2 噪声测定仪 2 实时检测施工工作环境噪声 逯理亚
3 有毒气体测定仪 5 实时检测施工环境毒气体的浓度,以确保工人的安全 逯理亚
4 自制手推洒水车 5 每天早晚各一次洒水 逯理亚

8.2.5 环境管理制度

序号 管理制度 内容
1 现场卫生管理制度 建筑材料要合理堆放,现场产生的建筑垃圾要集中堆放统一处理。
2 现场化学危险品管理制度 现场要设置专门的危险品仓库,远离材料库房及材料堆场,出入库要有详细记录。
3 现场用水、用电管理制度 现场用水用电进行统一管理,接拔电线时要让现场配置的专业电工进行操作,严禁非专业配备人员私自乱扯电线。
4 现场有毒有害废弃物管理制度 现场产生的有毒有害废弃物要设置专门的堆放场地,专人专管及时清理。
5 消防管理制度 按照消防方案配置足够的灭火器,制定安全巡视制度,编制消防应急预案

8.2.6施工环境保证措施

序号 管理制度 内容
1 大气污染控制措施 施工现场不得使用无组织排放尘埃的中小型粉碎、切割、锯等机械设备,要在有措施的条件下进行作业,如在切割大理石、面砖等块体材料时,采用湿作法。
2 固体废弃物控制措施 本工程施工中产生的固体废弃物主要有建筑垃圾和办公垃圾。

1 建筑垃圾的控制

建筑垃圾可分为可利用建筑垃圾和不可利用建筑垃圾,按现场平面布置图确定的建筑垃圾存放点分类集中封闭堆放。稀料类垃圾采用桶类容器存放,并遵照当地有关规定及时清运出场。

2 办公垃圾的控制

办公垃圾按可回收、有毒有害等分类存放,严禁任意丢弃,并由安全管理部负责同环卫部门、焚烧处置单位等联系处理。施工中要求“活完、料净、脚下清”,建筑材料随用随取,减少建筑垃圾的产生。

3 水污染控制措施 对于化学品等有毒材料、油料的储存地,应有严格的隔水层设计,做好渗漏液收集和处理。利用现场设置的排水沟和雨水沟,所有排水和雨水沟向一个方向找坡汇集到一汇水处再流入市政排水管。
4 噪声污染控制措施 现场噪音排放不得超过国家标准《建筑施工场界环境噪声排放标准》GB12523-2011的规定。使用低噪音、低振动的机具,采取隔音与隔振措施,避免或减少施工噪音和振动。施工人员远距离通话使用对讲机,严禁大声喊叫喧哗。严禁机器空转。型材、钢材安装,脚手架支拆时,做到轻拿轻放,严禁抛掷。
5 其他污染控制措施 1 卫生防疫措施

掌握务工人员来源、数量和健康情况。必须每天对施工人员进行清点。一旦发现传染病患者,及时就地收治,不得推回原籍或者推向社会,并及时向当地建设行政主管部门报告。发现传染病疫情的施工人员不得擅自离开务工项目,各工地之间禁止人员流动调配。

2 光污染的控制

尽量避免或减少施工过程中的光污染。夜间室外照明灯加设灯罩,透光方向集中在施工范围。电焊作业采取遮挡措施,避免电焊弧光外泄。项目将选择即能满足照明要求又不刺眼的新型灯具使夜间照明只照射施工区而不影响周围环境,夜间焊接作业设挡板遮挡弧光。

3 土壤保护

对于有毒有害废弃物如电池、墨盒、油漆、涂料等应回收后交有资质的单位处理,不能作为建筑垃圾外运,避免污染土壤和地下水。

9 进度管理计划

9.1 施工进度管理组织机构和职责分工

1、施工进度管理组织机构

2、施工进度管理职责分工

序号 名 称 职 责
1 项目经理 1、代表公司履行对业主的进度承诺,督促项目部认真执行公司的管理制度和规定,全面负责项目部的施工进度管理工作,实现工程进度目标。

2、组织编制和实施工程进度计划和施工进度控制管理规定。在施工进度计划控制范围内审查批准各部门、各部位上报汇总的施工进度计划。

3、组织对项目的周、月、年度进度计划的落实情况检查。

4、在计划、布置、检查考核、总结、评比工作时,要同时计划、布置、检查考核、总结、评比质量、安全文明施工工作,并奖惩兑现。

5、督促职能部门及时、准确、真实地报告施工进度控制中的重大事项,报送有关文件和报表。

6、负责与业主、监理、设计等各方的沟通和协调。

2 项目副经理(生产) 1、执行公司的管理制度和规定,协助项目经理,全面负责现场施工协调工作,实现工程进度目标。

2、从宏观、全局考虑,协调、解决处理影响施工进度计划管理的各种因素,特别是影响施工进度的三大因素“人”“机”“料”。

3、根据施工进度计划,编制分解周计划,布置各部位、各时段的生产安排。

4、负责劳动力、生产设备、物资等资源的合理调配。

3 项目技术负责 1、执行公司的管理制度和规定,协助项目经理,全面负责施工进度管理中的技术工作,实现工程进度目标。

2、负责组织本工程项目的总体施工进度计划、项目年度施工进度计划的编制工作。

3、负责其他部门编制节点工期进度计划的审查工作。

4、负责参与检查各级进度计划的落实情况,并参与分析存在的原因,确定赶工措施。

5、负责组织施工方案的编制及技术交底工作,其编写的方案、技术交底必须具有可操作性、方便施工、满足进度管理的要求。

6、负责施工技术方案满足进度计划要求,协调物资、机械设备、工程技术、计划经营等部门对进度管理工作的支持。

4 造价员 1、管理和掌握工程合同及工程量完成情况,及时向项目部提供工程结算、变更、索赔等信息。

2、根据施工进度计划制定产值计划,及时办理进度款结算及概预算工作以便施工的顺利进行。

3、负责合同履行情况的管理,督促合同的履行,以推进工程的进展。

4、参与工程进度管理,协助项目部领导制定施工进度考核及奖惩措施。

5 材料员 1、负责工程设备、物资的采购、运输和催交,确保按期到货,以确保工程施工所需物资、设备的正常供应。

2、进场设备、物资及时组织报验、复检,以免影响现场施工进度,现场保管必须完善,防止出现施工设备、物资的遗失影响进度。

3、负责及时办理设备和重要物资的随货同行资料的整理、归档和移交,以避免设备、物资及技术资料的不完善而影响现场施工进度。

4、负责组织施工设备的日常使用、维护和保养工作,确保施工设备的完好。

5、参加项目部组织的生产会,协调、解决、处理现场施工中存在的设备、物资供应问题。

6 质量员 1、根据施工进度计划,编制现场质量检验、验收计划,并组织实施。

2、加强现场巡视及检查几率,把质量问题处理在施工过程中,防止出现返工而影响进度。

3、参与工程施工进度管理的监督、落实和考核,根据现场施工质量对进度的影响提出建议和意见。

6 施工员 1、负责施工现场日常的施工管理、安排、人员组织、督促、协调等工作。

2、负责分管部位的“人”“机”“料”的组织调配,尤其是“人”的组织及管理。

3、负责落实进度计划于现场施工中,随时将影响进度计划管理的各种问题反映与项目部相关部门和人员,并督促其解决。

4、配合项目部做好进度计划的检查与落实情况,并对进度滞后的情况查找原因,提出并落实赶工、抢工措施,接受项目部对进度管理的决定。

5、负责按照项目部的相关规定提前提出设备、物资进场计划,以避免因设备、物资的进场延误而影响现场施工进度。

6、参加项目部组织的“生产会”,对所负责的施工部位的进度情况、施工组织、管理、安排及下一步计划、安排进行汇报,提出影响施工进度的各项因素及所需项目部解决的问题。

7、认真做好施工日志。

9.2 进度管理措施

1、确保工期的组织措施表

序号 措施类别 措施内容 责任人
1 工期管理组织机构 项目管理组织机构在投标期间确定,项目管理人员提前做好就位工作,熟悉工程特点,在最快的时间内进入角色; 吴志峰
2 合同管理 1)施工前和各施工队伍签订施工合同,规定完工日期及不能按期完成的惩罚措施等。施工合同是施工和支付工程款的依据,一定要在施工前签订。

2)在合同中添加专款专用制度以防止施工中因不可预见因素而影响工程的进展,充分保障劳动力、机械的充足配备,材料的及时进场。随着工程各阶段控制日期的完成,及时支付各作业队伍的劳务及材料费用,为施工作业人员及材料的充足准备提供保障。

何强
3 专题例会制度 1)项目部定期召开施工生产协调会议,会议由项目经理主持,各施工队伍主管生产的负责人参加。主要是检查计划的执行情况,提出存在的问题,分析原因,研究对策,采取措施。

2)项目部随时召集并提前下达会议通知单。各施工队伍必须派符合条件的人参加,参加者具有决策权。

3)计划管理人员定期进行进度分析,掌握指标的完成情况是否影响总目标。劳动力和机械设备的投入是否满足工程进度的要求,通过分析、暴露问题、找出原因、制定措施,总结经验,确保进度计划的顺利进行。

4)针对现场出现新情况时由项目经理直接签发指令的形式,取得短、平、快的效果,其次是针对在穿插施工时,必须在规定的时间内完成相应的施工任务。否则影响下道工序的施工计划。

5)各施工队伍及时根据项目部的安排调整进度计划,在进度上有任何提前及延误应及时向项目部进行说明。

吴志峰
4 开展工期竞赛 1)拿出一定资金作为工期竞赛奖励基金,引入经济奖励机制,结合质量管理情况,奖优罚劣,充分调动全体施工人员的积极性,力保各项工期目标顺利实现。

2)根据本工程特点,在施工期间,组织进行全方位的劳动竞赛,比工期、比质量、比安全、比文明施工,根据竞赛结果奖优罚劣,互相促进。

逯理亚
5 项目法施工 1)严格按照项目法施工管理,实行项目施工负责制,对本工程行使计划、组织、指挥、协调、控制、监督六项基本职能,对本工程实行全方位全过程的有效管理。

2)立足于项目部地位,发挥综合协调管理的优势。以合约为控制手段,以总进度计划为准绳,调动各施工队伍的积极性,发挥综合协调管理的优势,确保各项目标的实现。

何强
6 计划编制 1)依据合同总工期。

2)空间上按一定的位置,在时间上按先后顺序,在数量上按不同的比例,合理地组织起来,在统一指挥下,有序地进行,确保达到预定的目的;

3)总进度计划依据施工承包合同,以整个工程为对象,综合考虑各方面的情况,对施工过程作出战略性的部署,确定主要施工阶段的开始时间及关键线路、工序,明确施工的主攻方向;

4)根据总进度计划要求,编制所施工专业的分部、分项工程进度计划,在工序的安排上服从施工总进度计划的要求和规定,时间上保障留有余地,确保施工总目标(承诺工期)的实现。

5)编制进度计划时必须很严谨地分析和考虑工作之间的逻辑关系,网络计划的关键线路清晰、明了。

6)每周,每旬,每月编制横道图对比实际进度与计划进度的偏差,并认真分析偏差产生的原因,及时调整进度计划。

吴志峰
7 进度控制 1)利用计算机及专用软件,推行全面计划管理,控制工程进度,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法。做到周保旬,旬保月,坚持月平衡、周调度、工期倒排,确保总进度计划实施。

2)认真做好施工中的计划统筹、协助与控制。严格坚持落实每周工地施工协调会制度,做好每日工程进度安排,确保各项计划落实。编制详细的工程施工总进度计划,并采用计算机管理技术,对施工计划实行动态管理;建立主要的工程形象进度控制点,围绕总进度计划,编制月、周工程进度计划,作到各分部分项工程的实际进度按计划要求进行;每期根据前期完成情况和其他预测变化情况,对当期计划和后期计划、总计划进行重新调整和部署,确保按原定或因非施工原因调整了的期限交工。

吴志峰
8 进度考核 严格按照合同条款中规定的工期对施工队伍进行考核,合同中明确的工期责任,必须履行,实行奖惩罚制度。 吴志峰
9 工序质量 加强质量检查和成品保护工作,尤其是关键部位的贯彻和施工过程中的监督检查工作,严格控制工序施工质量,确保一次验收合格,杜绝返工,以一次成优的施工过程,获取缩短工期的效果。 吴志峰
10 设备进场 按设备进度表进场,并办理有关手续。 丁玉磊
11 协调管理 1)强化项目部内部管理人员效率与协调,增强与业主的联系,加强对各劳务队伍的控制和与各供货厂商的协作,并明确职责分工,减少扯皮现象,围绕本工程建设的各方面人员充分调动起来,共同完成工期总目标。

2)创造和保持施工现场各方面各专业之间的良好的人际关系,使现场各方认清其间的相互依赖和相互制约的关系。

3)加强对设计的配合工作。我公司将密切配合一切设计工作,并提供合理化建议,共同消除设计对工程进度的影响。

4)加强业主、监理、设计方的合作与协调。我公司将通过在现场业主、监理以及专业施工队之间建立网络环境,加强现场内部参战各方的配合与协调,使现场发生的技术问题、洽商变更、质量问题以及施工报验等能够及时快捷地解决。

吴志峰
12 总平面

管理

加强总平面管理,特别是机械停放,材料堆放等不得占用施工道路,不得影响其他设备、物资的进场和就位,实现施工现场秩序化。我公司将根据不同阶段的特点和需求设计现场平面布置图,各阶段的现场平面布置图和物资采购、资源配备等辅助计划相配合,对现场进行宏观调控,在即使施工紧张的情况下,也保持现场秩序井然,保障工程进度计划的有序实施。 吴志峰
13 后勤服务 专人负责做好各项后勤服务工作,解除后顾之忧,激发和调动职工的积极性。 逯理亚

2、赶工措施

当现场工期无法满足要求时,项目部将积极应对并采取有效地、有针对性的赶工期措施,确保工程工期满足业主要求,并按时完成。

1)赶工措施

序号 措施项目 具体内容
1 建立赶工管理组织机构 (1)赶工时,首先建立有效地管理组织机构,我公司将在本项目部建立线性组织结构。在线性组织结构中,每一个工作部门只能对其直接的下属部门下达工作指令,每一个工作部门也只有一个直接的上级部门,所以每一个工作部门只有一个指令源,避免了由于矛盾指令而影响赶工组织系统的运行。

(2)在赶工时,将责任分解,落实到各部门,各部门负责人再将具体工作分配到具体责任人,促使项目管理人员优质高效的完成本职工作,同时做好与各工序的协调配合工作,保证赶工期目标的实现。

2 制定赶工管理制度 (1)根据总工期和每个控制点,按工期拖延情况调整原施工进度计划,并深化细化拖延部分的施工进度计划,编制实际可行的月计划、周计划,确保赶工计划的落实,使其得以实现。

(2)项目经理为赶工期第一责任人,根据赶工计划分段进行控制,并落实到相关的责任人,确保赶工计划各节点目标的实现。

(3)根据节点目标,每天举行进度碰头会,解决施工生产过程中各种影响赶工进度的问题,对施工进度计划作适当调整。

(4)赶工期期间,在施工中不但要按计划施工,而且要严格按施工程序办,切不可为赶进度而违背施工程序,进而影响整体赶工期的施工进度。

(5)赶工全过程都必须认真地落实有关的质量、安全措施,避免返工,杜绝质量事故和重大安全事故发生。

(6)实行动态进度管理

1)在赶工期过程中,应充分运用“动态”的管理方法,严密注意其工程进度及施工中出现的各种问题,并主动与业主、监理公司、设计单位沟通,及时处理好施工问题,以确保工程质量和施工工期。

2)建立工地例会制度。每周召开一次工程例会,检查上次例会中关于赶工计划的执行情况,布置下一次例会前的计划安排。对于拖延进度计划要求工作内容的应分析讨论原因,及时调整进度计划安排,并采取有效措施保证计划完成。

(7)严格执行专款专用的资金调度原则,赶工专项资金不得挪作他用,根据材料、人工计划合理安排资金使用,保证施工需要。

(8)与业主、监理之间建立快速沟通体制,保证出现的任何问题都能随时得到解决。

(9)在赶工过程中采取各种有效措施,如开展劳动竞赛、开展群众性活动和合理化建议、设立各种奖罚制度等方式充分调动项目全体施工人员的工作积极性与创造性,以达到赶工目的。

3 编制赶工进度计划 (1)施工进度计划作为工程施工的纲领性文件,对指导工程施工具有重要的不可替代的作业。在赶工时,根据实际调整原工作计划,并编制赶工进度计划,对管理人员、劳务管理人员进行详细部署,并严格落实。

(2)赶工进度计划应该进行“动态”调整,针对每天、每周的现场实际进度情况,随时调整进度计划:若现场进度较计划提前了,则相应提前后续工序的工期,争取更早完成;若现场进度较计划落后了,则压缩后续工序的工期,确保按时完成赶工。

4 调整施工组织 (1)将原计划的区段间流水施工改为平行施工,缩短工期;

(2)对关键线路的施工组织进行调整,延长工序间的搭接时间,从而有效缩短工期;

(3)确定主要施工内容,并以之为主体,调整其他施工内容的施工顺序,为该主要内容提供便利;

(4)对于受主体结构、机电安装等专业影响而又对总工期起决定作用的工序,首先通过业主、总承包及施工总承包积极与各专业施工单位沟通交流,共同研究制定切合实际的施工顺序,并确定小节点,互相配合,紧密协作,为赶工期提供有效保证。

(5)加大人力资源投入

1)管理人员:充分发挥公司的人才优势,抽调具有丰富赶工经验的、业务精、技术好、能力强的项目管理班子,专门负责赶工的组织管理工作,人员不足时公司将加派人手。

2)劳务工人:在要求原有劳务队伍按照进度要求增加劳动力投入的同时,项目准备充足的赶工备用队伍,备用队伍也与公司长期合作的并且素质好、技术水平高、有类似工程施工经验的施工队伍。在现场劳动力无法满足进度要求时,及时安排备用队伍进场并合理安排人力,使施工流水均衡作业,根据现场情况作出相应的调整,确保每个分项工程都控制在计划工期内。

5 加大机械、设备、材料投入 (1)机械、设备:若现场机械、设备数量无法满足赶工期时的使用要求时,项目部及时组织相应部门的人员测算预计需求量,并根据预计需求量添购或租赁机械、设备,进场后尽快组织业主、监理进行验收,并投入使用。

(2)材料物资:项目部提前列出赶工阶段所需材料物资的种类、规格、数量等清单,由物资部门负责采购,确保材料物资能完全满足施工需求。

6 经济措施 (1)项目部制定赶工奖罚措施,以正式文件在项目部下发,明确各部门、各管理人员、各劳务队伍的管理职责、考核办法及奖罚措施,提高广大员工及劳务公司的积极性,从而促进赶工期制度的实施和完成。

(2)根据赶工关键节点编写责任状,要求项目领导班子、项目管理人员签署。对于按期或提前完成赶工任务的,予以现金奖励;对于未按期完成的,予以重罚。

7 开展劳动竞赛 在赶工前夕,项目部将组织各参建劳务队伍举行劳动竞赛。项目部与各劳务队伍签订《工期协议》,明确具体工期节点,以及相应的奖罚金额,在劳务队伍中间掀起“比、赶、超”大干抢干局面,从而大大促进工程质量、进度及安全文明施工向既快又好的方向发展。

(1)对于质量、进度或安全文明施工未达到协议要求的坚决按责任状规定予以处罚;

(2)对于连续两次考核不合格的劳务队伍加大处罚力度,并加强教育;对于仍无改进的劳务队伍,坚决予以清退,并尽快组织备用队伍进场,从而确保现场工期、质量及安全文明施工;

(3)对于质量、进度、安全文明施工均达到项目部要求的,予以现金奖励。

2)关键节点工期延误的回补措施

(1)首先组织项目领导班子、项目部管理人员,共同探讨关键节点工期被延误的原因,必要时可邀请公司领导参加。对可行性进行充分论证后,制定切合实际的回补措施。

(2)积极主动地对接业主、总承包及监理单位,向其详细解释关键节点工期延误的原因,并以书面形式明确将采取的回补方案并保证对延误的关键节点进行回补,以重新得到业主的信任和支持。

(3)回补方案得到业主、总承包及监理单位认可后,尽快组织人力、物力、财力按照方案实施,确保措施到位、组织有效、效果显著。

10 质量管理计划

10.1 工程施工质量目标

质量标准:工程质量符合《建筑工程施工质量验收统一标准》(GB50300-2013)和相关专业工程施工质量验收规范的规定,一次性验收合格。

10.2 项目质量管理组织机构和职责分工

  1. 质量管理组织机构

2、质量管理职责分工

序号 岗位 职责
1 项目经理 (1)项目经理是本工程的第一质量责任人,对本工程的质量负全面责任,是工程质量管理的组织者和领导者。组织贯彻执行质量标准、质量管理制度、质量保证措施及质量控制措施,并督促检查实施情况。坚持“质量第一”的方针,正确处理进度与质量的关系。

(2)负责组织编制项目质量计划,并组织实施。组织项目管理人员按规定的质量职责和工作程序开展施工管理,落实过程控制和奖惩办法。组织有关人员对施工过程进行质量检查和质量评定,主持质量事故分析处理会,及时报告重大事故,参与事故的调查和处理。

(3)严格执行各项质量控制程序,执行质量否决权和质量奖罚制度。组织好生产过程中的各种原始记录及统计工作,保证各种原始资料的完整性,准确性和可追溯性。组织并积极开展QC小组活动,有效地提高职工质量意识,对本项目部人员违反工序纪律造成的质量问题负领导责任。

2 技术负责人 (1)根据工程质量策划和质量计划,组织专项施工方案、工艺标准、操作规程编制,提出质量保证措施。

(2)参加工程质量事故的处理工作,对工程施工过程不合格的纠正措施及原因、责任的落实等负有重要责任,对原材料、半成品中的不合格品进行评审处置。负责制定项目纠正和预防措施,审查并签发设计变更,提出实施和索赔意见。

(3)督促项目各级人员认真做好质量记录,并按要求归档。技术资料要求及时准确并具有可追溯性。组织对分部分项工程进行质量评定,指定人员填写分部分项工程质量评定表。协助领导搞好各种技术培训工作,参加并指导QC小组活动。

3 项目副经理(生产) 组织好生产过程中的各种原始记录及统计工作,保证各种原始资料的完整性,准确性和可追溯性。过程中把控好质量,现场交底质量合格要求。
4 质量员 (1)随时跟踪检查工程质量,掌握工程质量动态,对分部、分项工程质量进行评定。对达不到质量要求的有权行使停工权、返工权、罚款权。对不合格的原材料有权禁止使用。并参加隐蔽工程的验收,监督班组进行自检、互检。

(2)对进场的原材料及时按批量送检,材料试验不合格时应立即通知材料员。对现场计量进行监督检查,维护保养计量器具设备,对损坏计量器具者有权进行处罚。及时对特种材料进行取样送检,若有不合格,要及时通知项目技术负责人进行处理。

5 施工员 (1)熟悉并掌握设计图纸、质量检验评定标准、施工验收规范、规程和施工工艺,熟悉并掌握质量体系文件。施工前认真向班组进行技术交底,施工中认真监督实施,保证工程质量符合标准。

(2)对施工用材料、半成品和质量资料进行检查,发现质量问题有权拒绝使用。参与施工方案和作业指导书的编制,并按施工方案、技术要求和作业指导书组织施工。

(3)遵守质量管理制度,组织工序质量自检,交接检查和分项工程的验评,发现问题及时组织整改,并参加上级组织的质量检查,对存在的问题实施纠正措施。负责做好成品保护工作。

6 材料员 把好材料的质量关、采购关、进场关。材料进场后要及时进行取样复试,对材料无法确定时要协同质量员共同检评。对不合格材料负责清退,对因不合格材料引发的质量问题负有直接责任。

10.3 现场质量管理制度

序号 制度名称 制 度 内 容
1 施工组织设计审批制度 (1)施工组织设计必须有项目经理、技术负责人等签字。

(2)施工组织设计必须经建设、监理与总包单位进行审批,并按审批意见进行修改完善,经审批同意后方可进行施工。

(3)在施工过程中,我单位对已批准的施工组织设计进行调整、补充或变动时,应由建设、监理及总包单位签认。

2 技术质量交底制度 根据质量管理组织机构,技术质量交底采用三级交底模式进行技术交底。

(1)第一级为项目技术负责人交底,即项目技术负责人给项目部相关部门进行交底。

(2)第二级为技术质量相关部门交底,即对质量员、施工员、材料员等具体管理人员进行交底。

(3)第三级为技术质量管理人员交底,技术质量管理人员给各专业施工队交底。

3 技术复核隐蔽工程验收制度 (1)在施工组织设计中编制技术复核计划,明确复核内容、部位、复核人员及复核方法,如水平线、标高、预留预埋等。技术复核结果填写《分部分项工程技术复核记录》,作为施工技术资料归档。

(2)隐蔽工程的检查坚持“三检制”,即自检、交接检、专检,实现“监督上工序、保证本工序、服务下工序”的控制目标。

4 质量检查、评定制度 (1)施工过程中,各管理人员必须督促班组做好自检工作,确保当天问题当天整改完毕。

(2)每道工序完工后,由分管该工序的质量员、施工员组织施工班组长,按规范和验收标准进行验收,对不符合质量验收标准的,返工重做,直至再次验收合格。

(3)工序中间交接时,应填写工序交接清单和工序质量自检评定表并签字认可。各班组对各工序要严格执行“三控制”。

(4)项目经理每月组织一次施工班组之间的质量互检,并进行质量讲评。

(5)项目部对分项工程进行不定期抽样检查,对发现问题以书面形式发出限期整改指令单,各班组必须在指定期限内将整改情况以书面形式反馈到项目部。

(6)分部分项工程质量验收前,质量员需提前填写分部分项工程质量验收单,经建设单位与监理单位签字,并归档保存。

5 样板引路制度 为充分体现设计意图,确定材料样品、施工工艺,为大面积施工提供技术依据和标准。通过样板施工,摸索装饰工程与其他专业工程的协调程序、方法及途径,以便为大面积施工协调做好各方面的准备工作。
6 例会制度 (1)外部工程例会

汇报工程进展情况;听取建设、监理、设计及总包等各方面的指导和意见,提出施工或图纸上的问题与方案措施。

(2)内部工程例会

总结工程施工的进度、质量、安全情况,明确各专业的施工顺序、工序交接关系及质量责任,加强各专业之间的协调、配合及工序交接管理,保证施工顺利进行。

7 材料检验、试验管理制度 为保证材料质量,要求材料管理部门严格按有关规定及相关质量管理体系进行操作及管理。对采购的原材料、构(配)件、半成品等,均要建立完善的验收及送检制度,杜绝不合格材料进入现场,更不允许不合格材料用于施工。

材料供应使用过程中,必须做到“四验”、“三把关”。确保本工程各种材料均是合格优质材料。

在各种材料进场时,要求供货商随货提供产品的合格证或质保书,同时对特殊材料及时做复验分析,只有当复验报告、分析报告等全部合格后方能允许用于施工。

8 成品保护制度 (1)根据施工组织设计和工程进展的不同阶段、不同部位编制成品保护方案;以合同、协议等形式明确成品的交接和保护责任,明确项目部对现场保护成品工作的协调监督责任。

(2)项目部对所有入场施工队伍都要进行定期的成品保护教育,依据合同、规章制度、各项保护措施,使各施工队认识到做好成品保护工作的重要性。

(3)项目部与班组签订成品保护责任制,由班组把责任落实并分解到每一作业岗位。当前工班组对前一班组作业完成的成品有责任进行保护。后施工班组不得对前施工班组完成的成品有污染或损坏。对进场的材料、成品、半成品等应指定位置堆放,并有专人负责保护,避免在施工安装前损坏或缺少。

9 计量管理制度 在计量工作中,加强各种计量器具的检测工作,按公司计量管理制度进行周密的管理。保证计量工作符合国家的计量规定要求,使整个计量工作完全受控,从而确保工程的施工质量。

(1)由专人负责本工程所有计量器材的鉴定及管理工作。

(2)现场计量器具由专人保管、专人使用。他人不能随意动用,以免造成人为损坏。

(3)计量器具要定期进行校对、鉴定,损坏的计量器具必须及时申报维修调换。

10 质量奖罚制度 (1)遵循“谁施工、谁负责”的原则,对施工进行全面质量管理和追踪管理。

(2)在施工中,对违反操作规程,不按图施工,屡教不改或发生质量问题的施工班组进行处罚,处罚形式为整改、罚款等。

(3)在施工过程中,按图施工,对表现优良的施工班组进行奖励,奖励形式为表彰、奖金等。

11 技术资料管理制度 (1)技术资料的收集、编制与施工进度同步,从签订合约及施工准备阶段,即应开始资料的积累、整理、核算工作,工程竣工验收资料的编制、归档工作。

(2)技术资料的填写必须符合合同要求、国家规范和相关标准,反映工程情况,做到内容真实可信、数据准确、字迹清晰、手续完备等。

(3)各种资料编制人员要熟悉技术资料各种表格填写的要求,对填写的质量技术资料的正确性、完整性负责。项目技术负责人对分部工程质量技术资料负责核查,在工程完工时,负责全面核查,符合验收要求后,才能向建设、监理、总包单位提出验收要求。

12 工程竣工验收、移交制度 (1)工程竣工验收

为保证工程及时投入使用,我单位按计划竣工验收后及时退场,尽早恢复占用建设单位场地,除留下必要的维修人员和材料外其余一律退场。

1)竣工前,由竣工领导小组组织有关人员根据施工图及其它有关资料对工程进行预验收,作一次彻底清查,并及时处理发现的问题。同时对所有的技术文件和资料进行全面系统的整理,为工程竣工创造条件。

2)具备竣工验收条件后,项目部向建设、监理、总包单位提交书面通知即竣工报告。

3)由竣工验收领导小组根据施工图纸、其它有关资料和施工验收规范的要求,会同建设、监理、总包单位进行质量技术检查,经各方确认合格后,即可签署竣工报告。

4)配合建设单位验收并获得通过,在此期间经业主组织初步验收合格的工程,将在业主统一安排下进行保护管理。

以上工作完成后,请建设单位签署竣工验收书,但竣工日期以通过建设单位初步验收日期为准。

(2)工程移交

办完工程竣工手续后,项目部在提交竣工报告前及时向建设单位提交装订成册的全套移交资料,并办理交接手续。最后,向建设单位提供移交资料和竣工图纸。

13 工程回访与保修制度 (1)工程回访

在我单位工程部的监督指导下,定期组织回访小组对本工程进行回访,回访小组由我单位总工程师带队,工程部、质量部及项目经理等参加。

(2)工程保修

装饰装修保修期为2年,有防水要求的卫生间防渗漏为5年。

10.4 质量保证措施

序号 措施名称 内容
1 组织保证措施 (1)以项目经理的管理目标和职责为中心,合理组建项目管理机构,配合优秀的管理人员。

(2)严格控制施工队伍的整体素质,包括技术素质、管理素质、服务态度和社会信誉等。

(3)坚持作业人员持证上岗,特别是重要技术工种、特殊工种、高空作业等,做到持证上岗。

(4)加强对现场管理和作业人员的质量意识教育及技术培训,开展作业质量保证的研讨交流活动等。

(5)严格现场管理制度和施工纪律,规范人的作业技术和管理活动行为。

(6)加强沟通,调动人的积极性。

2 技术保证措施 本工程采取的技术方案、工艺流程、检验手段、施工程序安排等,对施工方法的控制,着重抓好以下几个关键内容:

(1)施工方案应随施工进展而不断细化和深化。

(2)选择施工方案时,要突出主要矛盾,摆出其主要优劣点,以便反复讨论与比较,选出最佳方案。

(3)对关键工序和重要部位,制定方案时要充分估计到可能发生的施工质量问题和处理方法。

(4)由项目技术负责人牵头,根据施工图纸、设计交底等文件要求,收集本工程中涉及到的施工工艺、质量验收规范、强制性标准条文和施工图集。

(5)组织全部技术管理人员、班组长认真学习质量验收规范、强制性标准条文,掌握各工序质量控制中的关键环节。

(6)组织相应的技术员和施工员等针对本工程的重点、关键点成立相应的QC小组,编制攻关计划,并就有关的资源占用计划报项目经理批准。

(7)由项目技术负责人组织相关专业技术人员,认真研究施工图纸和施工方案,积极与上级部门联系,编制“四新”技术推广应用计划,并报业主、设计单位批准。

(8)针对工程中可能出现的质量通病,编制相应的预防措施及作业指导书,并就措施中的资源利用计划报项目经理批准

3 经济保证措施 (1)项目管理班子内部建立质量奖罚激励机制。公司与项目经理签定质量保证责任状,项目管理人员需缴纳质量保证金,按所从事工作的责任大小进行分摊;奖罚措施采用如下主要条款的标准:如果工程竣工验收后质量达不到验收标准或者是工程质量末获取质量目标所需的奖项,则质量保证金全数扣罚;如果施工中出现一项分部项工程质量达不到验收标准则按保证金20%进行罚款;如果出现两项分部项质量达不到验收标准则再扣除总额的40%作为罚款,如果出现三项分部项工程质量达不到验收标准要求则质量保证金全数被扣罚。如果工程竣工后实现质量目标,则公司将立即兑现奖励资金。

(2)公司将加强对项目成本的监控,避免项目资金的流失,同时加强对项目质量监督检查控制,确保奖罚制度在项目得到有效执行,及时对影响质量目标形为进行纠正。

(3)项目经理有权对任一违反质量管理制度的不称职管理人员或劳务人员,进行处罚或清退出施工现场。

(4)在分部、分项工程的施工过程中,对质量处罚措施进行细化规定,在确保主楼项目、一般项目全部合格的基础上,实测:项目班组以不合格点实测频率数以8%为度,个人以实测不合格频率3%为度,超过这一标准则实施处罚规定。

11 职业健康安全管理计划

11.1 职业健康安全管理目标

安全生产管理目标:

1、杜绝死亡、重伤、火灾、食物中毒事故,杜绝环境污染事件;

2、控制杜绝经济损失在2万元以上各类事故;

3、确保省级文明工地;

4、职业健康体系100%达标,杜绝出现职业病病例;

5、确保上级安全检查达标,创建安全达标示范工程;

6、注重企业安全文化宣传,加强安全文化建设;

7、在建项目过程、竣工考核等级为优良;

11.2 现场职业健康安全管理组织机构和职责分工

1、现场职业健康安全管理组织机构

  1. 现场职业健康安全管理职责分工
机构与岗位 主要安全职责
安全生产领导小组 执行组长:吴志峰

组员:何强、丁玉磊、逯理亚、沈龙

认真贯彻执行国家安全法律法规、方针政策、地方政府及局和公司的各项安全生产规定,坚持“安全第一、预防为主、综合治理”的方针,督促本项目部各项安全生产管理制度的有效实施

建立健全安全生产管理机构,配备安全生产管理人员,建立健全项目部安全生产责任制

组织相关部门制定项目部安全生产规章制度和操作规程

督促检查本项目部安全生产各项投入的有效实施

每月由组长至少组织召开一次安全会议,形成书面会议纪要(与会人员手写签名),并于次日将会议纪要扫描件上报公司安全生产监督管理部

项目经理 吴志峰 1.项目安全生产第一责任人,对项目的安全生产工作负全面责任。

2.建立项目安全生产责任制,与项目管理人员签订安全生产责任书,组织对项目管理人员的安全生产责任考核。

3.组织项目班子及各部门负责人编制项目安全策划。

4.负责安全生产措施费用的足额投入,有效实施。

5.组织并参加项目安全生产周检查,及时消除生产安全、职业健康、消防事故隐患。每月带班生产时间不得少于本月施工时间的80%。

6.组织召开安全生产领导小组会议、安全生产周例会,研究解决安全生产中的难题。

7.组织应急预案的编制、评审及演练。

8.及时、如实报告生产安全事故,负责本项目应急救援预案的实施,配合事故调查和处理。

项目副经理 陈达镜 1.组织项目施工生产,对项目的安全生产负主要领导责任。

2.参加本项目安全策划的编制工作,并组织实施。

3.协助项目经理组织制定本项目的安全生产管理制度。

4.组织对建筑起重机械、临时设施、消防设施、职业健康防护设施设备的验收,参与危险性较大的分部分项工程的安全验收。

5.组织各类危险作业的审批。

6.配合项目经理组织安全生产周检查,对发现的问题落实整改。

7.参加安全生产周例会,组织安全生产日例会。

8.发生伤亡事故时,按照应急预案处理,组织抢救人员、保护现场。

9.组织工人月度安全教育、季节性安全教育、节假日安全教育等。

10.组织落实职业健康防控措施。

专业工程师 逯理亚 1.对其管理的单位工程(施工区域或专业)范围内的安全生产、文明施工、消防、职业健康全面负责。

2.严格执行专项安全方案,按施工技术措施和安全技术操作规程要求,结合工程特点,以书面方式向班组进行安全技术交底,履行签字手续,做好交底记录。

3.对临边、洞口防护设施、消防设施及器材、危险性较大的分部分项工程提出验收申请,并参加验收。

4.参加危险作业审核、安生生产例会、安全检查,对管辖范围内的安全隐患制定整改措施,落实整改。

5.负责对危险性较大分部分项工程施工的现场指导和管理。

6.负责对管辖范围内的特种作业人员开展定期安全教育,督促指导班组开展班前安全活动并做好记录。

7.监督劳务分包单位组织作业工人进行入场体检,建立劳动者健康监护档案

8.发生生产安全事故,立即向项目经理报告,组织抢救伤员和人员疏散,并保护好现场,配合事故调查,认真落实防范措施。

总工程师 吴志峰 1.对项目安全生产负技术领导责任。

2.参与编制项目安全策划,组织编制专项施工方案并按规定组织专家论证。

3.组织安全专项方案的技术交底,检查安全专项方案中安全技术措施落实情况。

4.组织对危险性较大的分部分项工程的验收,参与安全防护设施、大型机械设备、职业健康防护设施设备及特殊结构防护的验收。

5.组织作业场所危险源、职业病危害因素的识别、分析和评价,编制危险源清单、职业病危害因素清单。

6. 牵头编制项目应急救援预案及演练计划,并参加演练。

7. 发生伤亡事故时,按照应急预案处理,组织抢救人员,配合事故调查。

安全总监 沈龙 1.对项目的安全生产、职业健康监督工作负领导责任。

2.监督项目安全生产费用落实。

3.参与项目安全策划的编制,对落实情况进行监督。

4.参与制定项目有关安全生产管理制度、生产安全事故应急救援预案。

5.参加各类安全交底、验收、危险作业审批及安全生产例会。

6.参加定期安全生产、消防、职业健康检查,组织日巡查,督促隐患整改。对存在重大安全隐患的分部分项工程,有下达停工整改决定,并直接向上级单位报告的权利。

7.组织作业人员入场安全教育,监督员工持证上岗、班前安全活动开展。

8.记录安全生产监督日志。

9.发生事故应立即向项目经理、公司安全总监报告,并立即参与抢救。

安全工程师 沈龙 1.对项目安全生产工作进行监督检查,负责机具设备的安全管理。

2.每月组织机械特种作业安全教育,督促劳务单位对作业人员开展三级安全教育,并将教育记录归档。

3.参加各类安全检查,针对发现的安全隐患,督促专业工程师及时做好隐患整改并复查验证。每天对机械设备运行情况进行巡查,每半月组织一次专项检查,并复查整改落实情况。

4.参加现场机械设备、用电设施、安全防护设施和消防设施的验收,督促起重机械安装单位及时检测、办理使用登记。

5.建立项目安全管理资料档案。

6.参加各类安全教育培训活动及安全技术交底工作。

7.记录安全生产监督日志。

8.发生生产安全事故时,立即报告,参与抢救,保护现场,并对事故的经过、应急、处理过程做好详细记录。

商务负责 何强 1.确定工程合同中安全生产措施费,在业主支付工程款时确保安全生产措施费同时得到支付。

2.在组织工程合同交底、签订分包合同时,明确安全生产、文明施工措施费范围、比例(或数量)及支付方式。

3.保证安全生产措施费的及时支付,做到专款专用,优先保证现场安全防护和安全隐患整改的资金。

4.协助项目经理编制项目安全投入计划,并审核项目安全生产投入费用清单,对该费用的统筹、统计工作负责;

5.负责组织签订与分包单位项目安全生产协议,监督分包单位专职安全管理人员配备。

材料负责人 丁玉磊 1.负责物资、劳动防护用品的安全管理,对采购的劳动防护用品的质量负责。

2.负责安全物资费用的ERP录入工作。

3. 组织进场料具、用品的验收,建立台帐。按发票或送货单填写安全费用投入台账。

4.参加应急救援,负责所需设备、材料、用品等的及时供应。

5.负责按照施工平面图布置堆放各种材料,对进场的原材料和半成品进行标识,做好材料的文明施工管理。

注:本表中未明确的安全职责及其他人员按国家法律法规及公司管理制度规定执行。

11.3 职业健康安全重大危险源

序号 工序/工作活动 危险源 可能导致的事故 受伤害人员
1 脚手架搭拆作业 架体与建筑物未按规定拉结或拉结不符规范要求、不按规定搭设、转料平台、架上荷载超过设计规定、操作面未满铺脚手板,下层未设水平安全网等 高处坠落、物体打击 其他施工人员

违章人员

2 临边高处作业 楼层临边不按规定防护 高处坠落 违章人员
3 人员不按规定正确使用“三宝” 安全帽不符合要求,不正确佩戴安全帽 物体打击

高空坠落

其他施工人员

违章人员

4 石材干挂 高处作业不正确系好安全带 高空坠落 违章人员
5 “四口”防护 楼梯口、电梯井口、预留洞口、通道口无防护 高空坠落 违章人员
6 现场临时用电 未达到“三级配电、两级保护、一机一闸一漏保” 触电 其他施工人员

违章人员

7 施工用电 乱搭乱设用电线路,未按规定设漏电保护器 触电、火灾事故 施工人员
8 正式用电 项目收尾临电与正式电转换,作业人员维修使用 触电 施工人员
9 手持电动工具 潮湿环境未使用2、3类工具 触电 违章人员
10 焊接作业 无漏电保护、防护措施不力,周围附近有易燃易爆物品 火灾、触电 施工人员
11 切割机械使用 切割转动部位无护罩 机械伤害 违章人员
12 交叉作业 高空落物 物体打击 其他施工人员

违章人员

13 材料堆放 在临边1.5m范围内堆放材料 倒塌

物体打击

其他施工人员

违章人员

14 夏季施工 高温施工、无防暑降温用品 中暑 违章人员
15 运输、装卸及搬运 装载货物捆绑不牢;装载物超长、超宽、超高 物体打击

机械伤害

违章人员

其他施工人员

16 食堂就餐 食物不清洁 中毒、疾病 施工人员

11.4 职业健康安全资源配置计划

序号 职业健康安全资源名称 数量 使用特征 保管人
1 安全帽 300 防止冲击物伤害头部的防护用品 仓管员
2 安全带 80 保护作业人员不坠落、减小冲击伤害 仓管员
3 安全网 1000平方米 在楼盘修建中,为避免高处落物砸伤下面施工者,用修建用防护横网阻挡落物。 仓管员
4 环保型灭火器 3000个 可携式灭火工具。灭火器内放置化学物品,用以救灭火灾。 仓管员
5 消火栓及消防水管接通处 20处 固定的消防工具。 有效的控制可燃物、隔绝助燃物、消除着火源。 仓管员
6 绝缘电阻仪 20 测量各绝缘材料的电阻值以及电缆及电器设备等的绝缘电阻。 仓管员
7 接地电阻仪 20 测量各种装置的接地电阻以及测量低电阻的导体电阻值 仓管员

11.5 施工现场安全生产管理制度

序号 管理制度 内容
1 安全技术

交底制

根据安全规定和现场实际情况,各级管理人员需亲自逐级进行书面的安全技术交底。
2 班前检查制 安全员必须在施工前检查施工队、施工班组的安全防护措施是否合格到位。
3 重要设施

安全验收制

重要设施实行安全验收制,凡不经验收的,一律不得投入使用。
4 定期

安全例会制

项目部定期组织召开安全例会,对上一阶段安全生产方面存在的问题进行总结,对本阶段的安全生产重点和注意事项做全面的交底,提高全体工人的安全生产意识与安全防范能力。
5 定期检查与

隐患整改制

项目部定期组织安全生产检查,对存在的安全隐患定措施、定时间、定人员整改,并做好安全隐患整改记录。
6 管理人员

年审制

每年由公司总部统一组织进行,加强施工管理人员的安全生产考核,增强安全生产意识,避免现场违章指挥的发生。
7 紧急情况

停工制

一旦出现难以控制的安全隐患或险情,立即停止有关作业,并报告有关部门,及时采取措施排除险情。
8 事故报告制 发生安全生产事故必须立即报告,及时抢救伤员并采取措施保护现场,按“四不放过”原则对事故进行处理。
9 安全生产

奖罚制

对安全生产检查中表现优异的施工队、施工班组或个人按照项目部规定给予奖励,对不合格者给予处罚、整顿、直至撤场处理。
10 持证上岗制 特殊工种必须持有上岗操作证,严禁无证操作。
11 重要过程

旁站制

对于危险性大、工艺特殊的生产过程,须有管理人员现场监督。

11.6 职业健康安全保证措施

序号 措施项目 措施内容
1 安全教育与培训 (1)项目所有工作人员都需接受适当的培训,尤其是要使各人注意本身及他人的安全及健康,以避免发生意外。

(2)对新进场的工人实行上岗前的三级安全教育、变换工种时进行安全教育、特种作业人员上岗培训、继续教育等,通过教育培训,使所有施工人员掌握“不伤害自己、不伤害别人、不被别人伤害”的安全防范能力。

(3)采取专家集中授课、播放幻灯片、张挂宣传图片三种形式进行安全教育培训。

(4)安全教育培训的内容包括《建筑施工安全检查标准》、《专业工种安全要求》。建筑施工安全小常识、用电安全知识、应急救援、特种作业人员的上岗培训等。

2 班前安全活动 施工班组每天由班组长主持开展班前安全活动并作详细记录,活动内容如下:学习作业安全交底的内容、措施;了解将进行作业的环节和危险度;熟悉操作规程;检查劳保用品是否配备到位并正确使用。
3 安全标志及标牌 在施工现场易发伤亡事故(或危险)处设置明显的、符合国家标准要求的安全警示标志牌或警示灯,场内设立足够的安全宣传画、标语、指示牌、火警和急救电话提示牌等,提醒施工人员时刻注意预防安全事故。
4 安全技术交底 根据施工组织设计中规定的工艺流程和施工方法,编写具有针对性、可操作性的分部(分项)安全技术交底,形成书面材料,由交底人与被交底人双方履行交底程序并签字确认。
5 安全检查 安全员对施工现场安全巡查并做好日检记录,对检查出的隐患定人、定时间、定措施落实整改;公司安全部门定期或不定期到现场进行安全检查,指导督促项目安全管理工作并提供相关支持保障。

(1)安全巡查识别危害及改善:在工程进行期间,项目人员必须认识本身的责任,遵从工地安全及健康政策、工地安全计划、有关法定安全、健康要求及合约要求。

(2)联合安全巡查:建设、监理、总包单位及项目部定期联合巡查,以检视所有安全措施是否符合安全标准、操作程序是否符合安全要求。

(3)工地巡查

1)现场管理人员,必须检视施工时的安全,一旦发现有潜在危险,及时报告有关部门负责人,并在规定的日期内完成整改措施。

2)安全相关人员定期巡查工地各处,并作记录,有关记录需妥善跟进及存档,并跟进所发现的任何安全隐患,确保有关事项已妥善处理。

3)需定期对机械或电器作例行检查,并使用已制订的表格记录巡查结果,若发现问题须立即解决,以确保一切机械及电器设备均符合有关的安全标准。

6 个人防护 个人防护用品主要有:安全帽、安全带、绝缘手套、绝缘鞋、面罩、护目镜、耳塞、工作服等,在施工过程中重点加强安全防护用品的采购和使用管理。

(1)防护用品的采购

进场前,由项目部安全员提出个人防护用品的采购计划,材料员负责采购,要求所有防护用品必须具有产品合格证,质量必须符合国家标准。

(2)防护用品的正确使用

1)所有施工人员必须佩戴安全帽,佩戴时必须系紧帽带。

2)在坠落高度基准面2米以上(含2米),无法采取可靠防护措施的高处作业人员均须系好安全带。安全带要正确使用,使用时高挂低用,拉平,不要扭曲;三点式腰部安全带应系得尽可能低些,最好系在髋部,不要系在腰部;肩部安全带不能放在胳膊下面,应斜挂胸前。

3)进行带电操作时必须按规定佩戴绝缘手套,穿绝缘鞋。

4)进行石材及金属材料切割时,操作人员必须佩戴耳塞及护目镜。

5)切割作业人员必须佩戴面罩和护目镜。

7 交叉作业 凡在同一立面上、同时进行上下作业时,属于交叉作业,应遵守下列要求:

(1)禁止在同一垂直面的上下位置作业,否则中间应有隔离防护措施。

(2)在进行架子搭设拆除、电焊、气割等作业时,其下方不得有人操作。架子拆除必须遵守安全操作规程,并应设立警戒标志,专人监护。

(3)楼层堆物应整齐、牢固,且距离楼板外沿的距离不得小于1米。

(4)高空作业人员应带工具袋,严禁从高处向下抛掷物料。高空作业人员使用工具应做保护绳。

(5)严格执行“三宝一器”使用制度。凡进入施工现场的人员必须按规定戴好安全帽,按规定要求使用安全带和安全网。用电设备必须安装质量好的漏电保护器。现场作业人员不准赤背,高空作业不得穿硬底鞋。

8 安全用电 按照《施工现场临时用电安全技术规范》的要求,主要采用三级配电、TN-S接零保护和二极漏电保护系统,必须实行“一机一闸一漏一箱”,必须在设备负荷线的首端处设置漏电保护装置,并安排专业电工随时维护检修。

(1)临时用电管理

1)施工现场用电编制专项施工方案,报经公司主管部门、总包及监理单位批准后实施。

2)施工现场临时用电按有关要求建立安全技术档案,应定期对施工用电的安全状况进行检查。

3)用电管理由具备相应专业资质的持证电工管理。非电工严禁私拆乱接电气线路、插头、插座、电气设备、照明设备等。电气线路或机具发生故障时,应找电工处理,非电工不得自行修理或排除故障。

4)为了防止意外带电体上的触电事故,根据不同部位应采取相应的保护措施。保护接地和保护接零是防止电气设备意外带电造成触电事故的基本技术措施。

5)施工现场必须采用标准电气设施。室内灯具距地面低于2.5米时,应使用安全电压。

(2)整个施工现场临时用电线路由一级配电箱接引,施工现场安装二级配电箱与三级配电箱,并作漏电两级保护。对配电箱、开关箱进行检查、维修时,必须将其前一级设备相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。

(3)电线电缆必须架空设置,不得在地面、施工作业面随意乱拖,若必须通过地面、应加钢套管,四周填砂保护,物料、车、人不准压踏碾磨电线。当在架空线路一侧作业时,必须保持安全操作距离。不能满足最小安全操作距离时,应设置防护性遮拦、栅栏并悬挂警告牌等防护措施。

(4)照明灯具

1)照明灯具和器材必须绝缘,并应符合现行国家有关标准的规定。

2)照明线路布线整齐,室内安装的固定式照明灯具悬挂高度不得低于2.5m。

3)现场照明线路,必须为橡胶套软电缆或塑料护套线,还应固定在绝缘环上,并应分开敷设,穿过墙壁时应套绝缘保护管。

4)照明线路不得接触潮湿地面,并不得接近热源和直接挂在金属架上,在脚手架上空敷设临时照明时,应设木横担和绝缘子。

5)照明开关应控制相线,当采用螺口灯头时,相线应接在中心触头上。

6)使用行灯应符合下列要求:电压不得超过36V;应有保护罩;行灯的手柄应绝缘良好,且耐热、防潮;行灯的电源线应采用橡胶套软电缆。

7)照明灯具与易燃物之间,应保持一定的安全距离,普通灯具不宜小于300mm,灯具不宜小于500mm,且不得直接照射易燃物,当距离不够时,应采取隔热措施。

(5)分配电箱和开关箱

1)分配电箱及开关箱的设置

在总配电箱以下设分配电箱,分配电箱以下设开关箱,开关箱以下就是用电设备。

2)分配电箱及开关箱的安装要求:分配电箱、开关箱的安装高度为箱底距地面1.3~1.5m,箱体材料一般应选用铁板,亦可选用绝缘板,而不宜选用木质材料;分配电箱所有开关电器必须是合格产品,不论是选用新电器还是延用旧电器,必须完整无损、动作可靠、绝缘良好,严禁使用破损电器;开关箱与用电设备之间应实行“一机一闸”制,禁止“一闸多机”;开关箱的开关电器额定值应与用电设备额定值相适应;开关箱内应设置漏电保护器,其额定漏电动作电流和额定漏电动作时间应安全可靠;所有分配电箱与开关箱应在其箱门处标注其编号、名称、用途和分路情况。

3)配电箱及开关箱的操作

为防止停、送电时电源手动开关带负荷操作,以及便于对用电设备在停、送电时进行监护,配电箱、开关箱之间应当遵循合理的操作顺序。

(6)熔断器和插座

1)熔断器的规格应满足被保护线路和设备的要求;熔体不得削小或合股使用,严禁用金属线代替熔丝。

2)熔体应有保护罩。管型熔断器不得无管使用,有填充材料的熔断器不得改装使用。

3)熔体熔断后,必须查明原因并排除故障后方可更换,装好保护罩后方可送电。

4)更换熔体时严禁采用不合规格的熔体代替。

5)插头和插座必须配套使用。一类电气设备应采用可接保护线的三孔插座,其保护端子应与保护地线或保护零线连结。

(7)施工现场必须采用标准电气设施。室内灯具距地面低于2.5米灯情况应使用安全电压。使用电气设备前必须要检查线路、插头、插座、漏电保护装置是否完好。使用手持电动机械和其他电动机械时,操作者必须佩戴好绝缘鞋、绝缘手套后方可进行作业。

(8)触电急救

加强安全用电教育及培训,施工人员熟练掌握触电急救技能,触电急救遵循切断电源、开放气道、恢复呼吸、恢复循环的步骤进行。

9 机械设备安全使用 严格执行《建筑机械使用安全技术规程》的规定,强化日常安全管理和维护,确保机械设备的安全使用。机械设备在使用前必须取得使用许可证。此许可证必须附着于相应的施工机具上,直至使用完毕,复印件留现场安全管理部门备查。定期对机械设备的安全使用状况进行检查并填写检查记录,留现场安全管理办公室备查。

施工作业前,操作人员对机械设备的安全装置进行检查,各机械进行空载运转,发现不正常时,应及时排除。处于工作状态时,严禁进行保养、维修及人工润滑作业。当需要进行维修作业时,必须在醒目位置挂警示牌。

操作人员必须持证上岗,且不得擅自离开岗位或交给其他操作者。工作结束后应将所有控制手柄扳至零位,断开主要电源,锁好电箱。维修更换零部件应与原机械零部件的材料、性能相同;维修后,应按相关标准要求重新检测;机械维修资料应纳入该机设备档案。

(1)手持电动工具

1)本工程选用II类手持式电动工具。电动工具上装设额定动作电流不大于15mA,额定漏电动作时间小于0.1的漏电保护器。

2)负荷线采用耐候型的橡皮保护套铜芯软电缆,不得有接头。

3)手持式电动工具的外壳、手柄、负荷线、插头、开关等必须完好无损,使用前必须作空载检查,运转正常方可使用。

4)手持电动工具应采用单独的电源开关和保护,严禁1台开关箱接2台以上手持电动工具。

5)使用手持式电动工具应配戴个人防护用品如绝缘手套、绝缘胶鞋等方可进行操作。

6)不得随意接长手持式电动工具电源,开关箱与手持电动工具距离不超过3m。

(2)切割机械

1)切割物件前,先戴好(手套、口罩、眼镜),避免飞溅物伤人。

2)切割机械在使用前必须检查能否正常使用(如电源线有无破损,切割片有无破损等)。

3)更换切割片时,先关掉电源,挂警示牌,切割片必须同心、紧固,以免脱落伤人。

4)切割机械必须在指定的区域使用,且不能正对易燃物和人员进行切割。

5)启动时,必须检查切割机械运转方向是否正确。

6)运行时,如切割片损坏,须立即停止使用,更换完好的切割片后方可继续操作。

7)切割操作完毕后,应先关掉电源,待切割片停止转动时,再取物件,以免飞转的切割片伤人。

8)严禁在切割片上砂磨物件。

10 季节施工 (1)雨季施工前,编制雨季实施性施工组织计划,报监理工程师批准后实施。

(2)加强雨季施工期间的安全值班制度,对现场职工进行雨季施工安全教育,克服麻痹思想。发现险情及时报告,组织好抢险工作。

(3)防触电。电源线不得使用裸导线和塑料线,不得沿地面敷设。配电箱必须防雨、防水,电器布置符合要求,电器元件不应破损,严禁带电明露。机电设备的金属外壳,必须采取可靠的接地或接零保护。手持电动工具和机械设备使用时,必须安装合格的漏电保护器。

(4)防台风、大风。大型机械在风力达到六级时,要采取各种措施(如固定行走装置等)防止发生各类事故。

(5)加强雨季施工期间的现场安全施工检查力度,经常对现场内的各种配电箱、施工机械、电焊机等进行检查、维修。将施工隐患提前控制与消除。

(6)风雨后组织有关人员对工程进行全面检查和维护,及时排除安全隐患。

(7)执行班前教育制度,明确强调雨期施工的安全注意事项,提高施工人员的自我安全防范意识。加强检查现场堆料场的防雨、防雷击、排水措施的执行落实情况。将现场制定的预防措施及交底,向下认真进行传达、落实,做到管理跟踪到位。

(9)认真贯彻实施“《中华人民共和国防汛条例》细则”,以“预防为主,以消为辅”为指导思想,结合本工程的实际情况,落实防汛安全工作,制定防汛、防洪计划,确保施工期间安全渡汛。

(10)洪汛期之前,对驻地、工地、料库、料场进行全面检查,了解水情和排水情况,查看有无水害隐患,对施工点及时疏通排水设施,保证排水畅通。

11 疫情防控 (1)建立疫情防控应急机制。应急小组须提前联系就近的医疗机构,建立联动机制。

(2)项目部设置隔离室,对医疗机构要求“自我隔离”或符合进行监督性医学观察的人员,启用项目隔离室,观察时间不少于 14 天。观察维护人员必须经过防疫交底并配备有效防疫防护装备。隔离期间,隔离人员不得离开隔离区,并安排专人日监护、日消毒和日生活保障工作。

(3)在进行监督性医学观察期间,隔离人员无故不得离开隔离区,特殊情况需要外出的,需要向总包、监理、业主单位报告,相关单位将情况及时报告属地街道、社区等相关部门。

(4)项目部一旦发现有疑似病例或确诊病例,施工现场一律停工,并启动应急机制,及时报告属地建设和卫生防疫行政主管部门,积极配合疾控部门开展防治。同时,将疫情以快报方式上报监理和业主单位,上报不得超过 1 小时。

12 成本管理计划

12.1 施工成本目标及其成本目标分解

序号 控制方式 成本总目标 责任人
1 材料采购
材料成本占工程成本比重约为70%—75%,因此材料成本比其他一项都重要,材料采购的成本降低10%,将直接导致工程施工成本降低6%—7%,在材料订购前,应与供应商协商好,严格控制材料的偏差范围。并且利用BIM技术,让材料用量统计十分准确及时,使采购很从容随进度的用量准确到位,避免由于数量统计错误导致大量余料库存。
丁玉磊
2 技术管理
应用BIM模型模拟施工,地面、墙面、天花及洁具布置处理,保证使用功能及美观效果,控制并减少材料损耗。
吴志峰
3 施工管理 合理应用BIM三维可视化特点,进行碰撞检查,优化工程施工顺序,减少在建筑施工阶段可能存在的错误返工及误工,合理化安排劳动力。 逯理亚

12.2 现场成本管理组织机构和职责分工

1、现场成本管理组织机构

2、现场成本管理职责分工

岗位名称 主要管理职责
项目经理 项目经理的主要职责:组织并协调各方(业主单位、监理单位、总包单位、设计单位、其它施工单位等)实现工程项目的总目标,节约投资,保证工期、保证质量。

(1)负责制订施工组织设计和前期工作实施计划;

(2)主持项目实施中的重要会议,组织并主持每周初各种工作例会和周末总结评定会,作出周报表和月报表上报公司和甲方备案;

(3)对项目进度、工期、成本费用支出、质量进行有效控制,并与计划预算对比分析,发现问题,及时处理解决;

(4)对设计方、甲方提出的设计变更、工程项目增减和合同变动按时上报,及时对工作范围作相应调整,并马上通知各方作出相应安排;

(5)制订文件管理制度,以保存完整的工程档案、会议纪要和洽商涵、通知单及各类重要文件;

(6)审查批准与工程有关的采购和现场行政支出;

(7)向甲方(建设单位或主管部门)提出阶段检查验收及完工通知,取得对方认可的正式接受文件;

(8)严格按设计图纸、施工规范、施工程序组织施工,按质量检验评定标准主持检查,对不合格工程坚决不予交付使用。

项目副经理(生产) (1)组织制定项目工程的年度、季度施工生产和红线计划,检查计划的实施情况、验工计价和统计监察。

(2)做好管理,认真履行合同规定的权力和,负责统一向办理验工计价及往来、结算,抓好。

技术负责人 (1)负责对设计图纸的技术管理,全面了解设计意图,对施工图进行技术交底,按照图纸会审签字后的图纸文件安排施工;

(2)与设计单位就设计图的修改、变更和完善进行洽商,按照设计规范要求进行施工;

(3)协助项目经理对重大技术组织措施提供决策依据,当好项目经理的技术参谋。必要时,在项目经理的授意下,直接参与重大技术组织措施的决策;

(4)制定施工技术方案,按照有关验收规范要求,对所有的材料、施工工艺,进行质量监督和控制,制订工程进度计划的落实措施;

(5)安排专人对技术文件进行妥善保管,对往来技术文件进行登记、签收和归档;

(6)认真协助并配合项目经理开展工作,严格按照国家技术规范进行施工,严格质量把关,确保项目过程技术指标的落实;

(7)组织学习推广新技术、新工艺、新材料和先进的施工方法,建立QC小组,组织研究技术方面的疑难问题,并提出解决办法;

(8)及时总结施工过程中的各种经验,好的要推广,不足的要纠正;

(9)检查进度计划的落实情况,及时调整劳动力和材料进场计划,积极推进工程进度计划的按期完成。

质量员 (1)负责班组内的质量自检、互检,经常分析质量状况,掌握质量动态。各分项工程开工前作好质量及规范要求布置会,分项工程工长填写质量保证书,方可施工;

(2)收集整理质量资料,对现场情况随时随地进行监控,及时填报分项工程质量检查评定表,协助建立质量档案,作为奖罚依据和验收依据;

(3)按质量标准及时对工程质量进行验评,对不合格的有权责令返工或停工,并将经济损失如实上报;

(4)验评工程质量时要在自检合格的基础上进行,发现问题要及时予以以处理,对于发生的质量事故如实上报;

(5)参加质量会议及质量检查,参加工程质量事故的分析、调查和处理;

(6)积极助理领导开展全面质量管理,指导质量攻关小组的活动。根据实行检验情况,经常提出质量研究课题;

(7)在工程质量验评中,严格掌握质量标准,对检验评定的工程质量负责;

(8)坚持原则,正确反映质量情况,对隐瞒工程质量事故的,有权越级反映情况;

(9)认真实行目标管理和全面质量管理;

(10)认真贯彻谁施工谁负责的原则,严格按设计图纸、施工规范、施工程序组织施工,按照质量检验评定标准主持检查,对不合格工程坚决不予交付使用;

(11)对职工进行质量教育,组织开展自检、互检和专检的验评,组织阶段验收和完工验收,主持质量分析会,并严格实行质量奖、罚措施,不断提高工程质量;

造价员 (1) 直接领导合约、物资、设备的各项管理工作。

(2) 监督履约情况,控制工程造价和工程进度款的支付情况,确保投资控制目标的实现。

(3) 负责项目预算成本的编制及施工成本控制工作,工程款请付工作及项目招标文件的编制工作。

(4) 负责与业主和各施工队的结算工作,编制项目月度请款、各施工队付款文件。

(5) 负责项目合同管理、造价确定、准备竣工决算报告及其他商务方面的工作。

施工员 (1)根据管理手册编制项目技术管理的具体措施并报项目经理审批。

(2)编制项目质量管理措施,报项目经理审批后执行。

(3)分析招标文件,组织概算处进行现场勘察和图纸会审并作书面交底,解决投标人员在图纸文件中存在的问题。

(4)编制施工组织方案,工艺标准及工序设计。

(5)检查落实竣工资料的完成和编制工作。

(6)编制各项保证措施,并报技术负责人审批后监督执行。

(7)负责项目的技术交底工作,负责工程洽商,并做好竣工总结。

(8)协调项目部于设计单位(部)的图纸完善时间,确保技术指导施工的正常秩序。

(9)落实公司管理手册中相关工作。

(10)机电施工、水暖施工负责各专业的协调工作。

材料员 (1)按照设计施工图中的用材要求,准确核对并计算出所需材料的品牌、规格、数量以及费用,提交完整准确的材料清单和采购计划,负责控制材料按时进场并验收,确保材料对板和质量要求;

(2)提供材料供应商(包括厂家)的营业执照和材料样品、样本、价格表等资料,确认材料供应商的资格和资信情况能满足项目工程所要求的条件;

(3)同种材料应比较价格、供货期、售后服务方面,择优选择合格供应商,并与之签定购货合同;

(4)确保主要材料和特种材料,能由供应商、厂家及时提供材料的产品合格证和检验报告,并保证真实可靠;

(5)按新购机具清单所列机具名称、型号、规格和质量要求,采购合适的机具;

(6)仓库保管员负责入库材料及新工具的登记、标识、储存、维护,保存好所有材料的合格证及其他证明文件;

(7)按主管材料调配的负责人的签字发放材料,并如实登记。加强对仓库的安全保管。

安全员 (1)编制安全技术措施计划,负责组织安全措施的实施,为项目安全生产直接负责;

(2)按照公司的《安全生产管理暂行规定》,逐项做好施工现场安全用电、安全防火、临时洞口和高处作业的安全防护工作;

(3)按照《安全生产管理暂行规定》自检评分,必须达标;

(4)对入场工人进行安全教育和书面安全技术交底,并履行签字,填报《三级教育登记表》,检查特种工人是否持证上岗;

(5)督促、监督班组进行班前安全教育活动,定期组织召开安全会议,填写安全会议记录;

(6)经常检查工地安全情况,发现问题隐患,及时填报《事故隐患整改记录》报项目经理审批处理,保证施工顺利进行;

(7)解决生产中的安全问题,制止违章指挥和违章作业,遇到严重问题可令其停工整顿;

(8)发生工伤事故及时上报,参加事故调整、分析和处理工作;

12.3 施工成本控制措施

序号 措施 措施内容
1 施工成本控制措施 在项目施工的成本控制中,对于成本的主要构成进行合理的分解分析,根据项目经理部与公司签订的目标成本来控制施工成本支出,以便采取有效措施来加强成本的控制与管理,管好用好资金,实行“以收定支”来达到降低成本,提高效益,增收利润的目的。本工程的技术经济指标的控制难点在于过程监控和新技术的采用。
2 人工费的控制 根据工程特点和施工范围通过招标确定劳务队伍。在施工过程中,严格按合同核定的劳务分包费用,严格控制支出。发现超支现象及时分析原因,同时在施工过程中,加强预控管理,防止额外费用发生。
3 材料的控制 要求作到合理使用和节约材料,尽可能降低材料成本。材料的采购由物资部门统一进行采购,对外面向社会建材市场,对内建立内部材料市场,对主要材料实行统一计划、统一供应、统一调配。以单位工程为对象,计算各种材料的需用量,按分部分项工程计算出各种材料的消耗量,分别汇总,即可得出单位工程的定额消耗量,同时结合施工现场管理水平和节约措施,做出材料的实际需用量,以此作为材料的采购和发放依据。材料进场后,根据施工平面布置图,做好材料的堆放保存,要求作到方便施工,避免、减少场内材料的二次倒运。材料进场必须有进场计划、送料凭证、质量保证书、产品合格证、准用证等相关资料。使用前必须按规范要求做好抽检检验工作。办理好验收手续,不符合计划、质量要求的材料,拒绝进场。进库材料验收后,建立台帐,并做好放火、防潮、防变质、防盗措施。严格执行限额领料制度,收发料具手续齐全。超出限额时,须办理手续,说明超用原因,经批准后方可领用。
4 现场经费的控制 现场经费包括项目经理部管理人员工资、奖金、临时设施费、交通费、业务费等,现场经费内容多,人为因素多,不易控制,超支现象较为严重。控制的办法是根据现场经费的收入,实行全面预算管理。对某些不易控制的项目如交通费等可实行包干制。对一些不易包干的项目如业务费,可通过建立严格的审批手续来进行控制。
5 工程索赔的控制 通过加强项目管理,尽量减少业主和分包单位的反索赔,同时增加自己的索赔力度和额度,增加效益,降低成本。
6 资金管理 为控制施工过程中的工程造价,必须编制合理的资金使用计划,合理地确定造价控制目标。

13 成品保护计划

13.1 成品和设备保护的组织机构与职责

成品保护组织机构将从成品保护的事前策划(如保护方案的编制、评审与批准)、事中控制(如工作面的统筹安排、交接检查的落实和互相避让与协调及相关的实施记录)、事后检查(含纠偏和经济补偿确认)等成品保护的全过程进行科学管理。其职责分工见表13.1-1所示。

表13.1-1 成品保护小组职责

序号 岗位名称 成品保护职责
1 项目部职责 依据与业主所签订的合同,对整个工程的保护方案进行整体策划,对各施工专业班组的成品保护措施进行审查,并报送给合同中明确的单位进行审批。项目部负责提供在成品保护方面的规章制度或工作程序。负责对工作顺序、作业时间、资源投入进行审查指导并力争使各施工班组作业做到科学、有序、高效,加强交叉作业和前后作业时的协调管理工作。
2 项目技术负责人职责 制定成品保护措施或方案;对保护不当的方法制定纠正措施;督促有关人员落实保护措施。
3 材料员、施工员、安全员职责 对相关进场的原材料、构配件、制成品进行保护。对保护不当的方法制定纠正并且督促操作人员对成品保护的重视。
4 班组长职责 对上道工序成品进行保护;本道工序产品交付前进行保护。

成品保护的分工、原材料存放、场内搬运的保护由材料员负责;加工产品在进场之前由加工车间保护,进场后由材料员负责保护;工序产品在验收之前,由该工序的班组负责人负责保护,验收后下道工序班组负责人负责保护;最终的工程产品由项目经理指定人负责保护,直至产品交付为止。

13.2 成品和设备保护的管理制度

序号 岗位名称 成品保护职责
1 施工进度计划统筹安排与现场协调制度 1) 本制度将从进度计划编审到计划调整,以及计划完成的考核,特别是交叉作业时的协调等方面进行规范。

2) 深入了解工程施工工序并在需要时根据实际情况进行调整,事先制定好成品保护措施,避免或减少后续工序造成前一工序成品的损伤和污染。一旦发生成品的损伤或污染,要及时采取有效措施处理,保证施工进度和质量。

2 工序交接检制度 1) 本制度将交叉作业或流水施工做到先交接后施工,使前后工序的质量和成品保护责任界定清楚,便于成品损害时的责任追究。

2)施工班组在某区域完成任务后,须向项目部书面提出作业面移交申请,批准后办理作业面移交手续。

3 成品和设备保护措施的编制和审核制度 本制度规定在不同施工阶段(包括施工技术准备期和工程完成到一定程度时)成品和设备保护措施的编制内容和相关要求。
4 成品和设备保护措施执行状况的过程记录制度 坚持“谁施工、谁负责”的惯例,作业队应及时如实记录在相应施工时段的产品保护情况。
5 成品和设备保护巡查制度 1) 每天对各类成品进行检查,发现有异常情况立即进行处理, 不能及时处理的马上上报, 研究制订切实可行的弥补措施。

2) 将按事先策划的时间间隔,组织各班组进行安全、文明施工等方面巡查的同时,也要把成品保护方面的情况同时一并纳入。

6 损坏登记制度 成品造成损坏,成品保护责任单位应立即到项目部进行登记。班组需提供责任人,项目部确认后,由班组自行协商解决或由项目部取证裁决,责任方须无条件接受。未提供责任人的,责任自负。
7 成品和设备损害的追查、补偿、处罚制度 对任何成品或者设备损害事件,项目部将预以调查处置,由失误造成的损害照价补偿,对故意破坏将加重处罚,甚至移交当地政府司法部门追究肇事者的责任。
8 成品和设备保护举报与奖罚制度 项目现场将设置举报电话和举报箱。对于署名举报者能够及时真实举报的一经查实将给予一定的经济奖励。
9 垃圾清运与工完场清制度 坚持这一制度,有利于产品的保护。
10 进入楼层或房间施工、检查、视察的许可制度 防止无关人员进入成品保护区, 凡需进入保护区域者,需经成品保护小组同意,否则不得放行。除了进入工地实行胸卡制度外,当施工形象进度达到一定程度时,各楼层和主要房间将对进入该区的人员实行进入准许制度,以杜绝人为的产品损害事件发生。

13.3 成品和设备保护措施

成品名称 成品伤害 保护方法 保护时间 保护要点
成品、半成品材料 变色、变形、磨损 贮存、包裹、专人看护 全过程 (1)场外加工的成品、半成品运至现场,必须有专用场地,专人保管,保持清洁、通风、干燥;

(2)高级五金件安装后,应立即用保护纸包裹好;

(3)任何地面不得直接搅拌或存放灰浆;

(4)卫生间的器具应用木罩保护;

(5)所有半成品存放应有防水措施,吊顶板、龙骨都必须分规格用木方垫好,防止雨水浸湿后变色;

(6)不锈钢制品、铝合金制品易磨擦部位,应用塑料薄膜包扎,严禁将门窗、扶手等作为脚手板支点或固定点使用,防止被砸碰损坏和位移变形;

(7)对已完的房间要及时加以封闭,出入采用登记办法,以保证已完工程的质量;

(8)在工程收尾阶段,应有专人分层、分片看管,以防产品损坏。

天花吊顶 变形、受潮 贮存、覆盖 全过程 (1)铝板在进场、存放、安装过程中,应妥善管理,使其不损坏、不变形、不污染;

(2)龙骨吊顶施工时应注意保护顶棚内的各种管线,龙骨吊杆不得吊挂在通风管道(如有)及其他设备上面;

(3)已经安装好的吊顶骨架不得上人踩踏,其他工种的吊杆不得固定在龙骨上面;

(4)安装金属板时安装人员要戴手套,防止污染板面;

(5)顶棚铝板安装完后不允许其他专业再拆掉安装其他设备,特别是通风。

石膏、砂浆墙面 污染、划痕 看护、张贴警示 标语 全过程
  1. 门窗护角做完以后,及时将门窗框上的水泥浆用水洗刷干净。
  2. 抹灰前在门框根部以上500~600mm范围内,钉铁皮或木板加以保护,防止施工中碰坏。
  3. 地面、踢脚板、墙裙及管道背后及时清扫干净,暖气片背面事先刷(喷)好一道罩面材料。
  4. 搬运物料及拆除脚手架水要轻抬、轻放,及时清除杂物,工具、材料码放整齐,不要撞坏和污染门窗、墙面和护角。不许破坏地面面层,不许在地面拌灰,避免硬伤。保护地面完好。
  5. 保护好墙面的预埋件,通风篦子,管线槽、盒、电气设备所预留的孔洞不要抹死。
  6. 抹灰层在凝结、硬化前防止快干、水冲、撞击、剔凿。保证灰层增长到足够的强度。
地面工程 污染、损伤 遮盖、拦挡 全过程 (1)施工时应注意对定位定高的标准杆、尺、线的保护,不得触动、移位。

(2)对所覆盖的隐蔽工程要有可靠保护措施,不得因浇筑砂浆造成漏水、堵塞、破坏或降低等级。

(3)砖面层完工后在养护过程中进行遮盖和拦挡,保持湿润,避免受侵害。当水泥砂浆结合层强度达到设计要求后,方可正常使用。

(4)地面砖刚铺贴完时,禁止上人,防止因上人引起地面砖空鼓,后续工程在砖面上施工时,必须先满铺一层彩条布,然后铺上夹板供人通行,严禁直接在砖面上动火、焊接、活灰、调漆、支铁梯、搭移动式脚手架等;进行上述工作时,必须采取可靠保护措施。

(5)应避免风吹雨淋、防潮、防火、防人踩、物压等,应设专人加强管理。

金属设施 腐蚀、污染 遮盖、隔离 全过程 (1)构件主体工程结束后,对整个工程进行一次全面细致的检查,发现问题立即修复;

(2)对整个已完工程等制定保护措施,不得使其发生碰撞变形、变色、污染、腐蚀等现象,对构件表面的粘着物或包装及时清除,并将表面清洗干净。

(3)清洗栏杆系统采用非腐蚀性清洁剂,并进行腐蚀性检验,合格后方可使用,清洗剂清洗后即用净水冲洗干净;

13.4对相邻其他装修工程的成品保护措施

1、坚持“谁施工、谁保护”,“保护自己的成品、不破坏他人的成品”,“谁破坏、谁赔偿”,“谁施工,谁维修”的原则。

2、积极与相邻其他标段装修工程施工公司协调沟通,错开相邻区域的施工安排,尽量不要同时展开施工。

3、对相邻区域的施工完成后,应及时采用技术措施予以临时分隔,如有必要,可以局部或暂时性的打开。

4、对相邻区域加强监管和巡查,及时发现有无施工作业产生对双方成品的破坏,及时处理解决,避免出现推诿扯皮现象。

5、双方规定严厉的对对方成品的破坏罚款制度,如有发现,一律严惩。

14.应急救援

14.1 应急救援程序

(一)应急组织机构

(2)应急管理职责

序号 职务 管理职责 责任人
1 小组组长 以项目经理为小组组长,主要贯彻执行施工法律、法规和各项规章制度,对本工程的安全用电生产负责;组织项目安全施工相关管理人员及部门制定本工程文明施工管理制度;定期组织施工现场的施工检查,发现不符合规定项,发出整改指令,组织制定整改措施,并负责落实,并制定应急措施方案;对出现的应急施工问题,要定时、定人、定措施予以解决。 吴志峰
2 小组副组长 以现场生产和安全作为小组副组长,主要负责整理应急预案和应急措施技术措施;参加项目部组织的应急措施检查,对检查出的问题编制相应的整改措施;负责贯彻项目部临电应急预案措施;对操作规程、技术措施与应急事件交底的执行情况进行经常检查,随时纠正违章情况,对应急措施进行监督。 陈金华、张峰
3 组员 主要组织学习并落实应急措施,并现场监督和跟踪现场应急事件,学习相关标准、规定,并且定期检查,对检查出的不符合规定项,督促相关人员进行整改; 佟伟、高勇

项目部应在现场办公室和施工场所明显位置公布项目的应急小组组长、副组长和联络员名单及联系电话。

有关负责人电话:

小组组长: 吴志峰(电话:18550501932)

副组长: 陈金华(电话:15951765556)

联络人: 佟伟(电话:18904089076)

生产安全事故报告流程图:

原则上,只要发生生产安全事故,项目经理应当启动项目部应急预案,地区经理负责人必须赶赴现场,指导并协助项目部开展应急工作;

当发生一般事故时,公司应急总指挥在接到事故报告后,必须至少派生产副总经理和安全总监立即赶赴现场,指导项目部开展应急工作。

当发生较大及以上事故时,公司应急指挥部(总指挥和副总指挥)必须赶赴现场,指导开展应急工作,并服从局总指挥和副总指挥安排。

14.2 应急措施

14.2.1 电气火灾应急措施

施工现场一旦发生电气火灾时,扑灭电气火灾应采取以下措施:

(1)迅速切断电源,以免事态扩大。切断电源时应戴绝缘手套,使用有绝缘柄的工具。当火场离开关较远需剪断电线时,火线和零线应分开错位剪断,以免在钳口处造成短路,并防止电源线掉在地上造成短路使人员触电。

(2)当电源线因其它原因不能及时切断时,一方面派人去供电端拉闸,另一方面灭火时,人体的各部位与带电体应保持一定充分距离,必须穿戴绝缘用品。

(3)扑灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火机,二氧化碳灭火器,1211灭火器或干燥砂子。严禁使用导电灭火剂进行扑救。

(4)火灾形势无法有效控制时,及时拨打火警救援电话,应继续进行扑救工作,直至消防人员到来,同时协助消防人员进行扑救。

14.2.2 触电事故应急措施

(1)当发生人身触电事故时,首先使触电者脱离心源。迅速急救,关键是“快”。

(2)如果触电地点附近有电源开关或插销,可立即拉开电源开关或拔下电源插头,以切断电源。

(3)可用有绝缘手柄的电工钳、干燥木柄的斧头、干燥木把的铁锹等切断电源线。也可采用干燥木板等绝缘物插入触电者身下,以隔离电源。

(4)当电线搭在触电者身上或被压在身下时,也可用干燥的衣服、手套、绳索、木板、木棒等绝缘物为工具,拉开提高或挑开电线,使触电者脱离电源。切不可直接去拉触电者。

(5)触电者如果在高空作业时触电,断开电源时,要防止触电者摔下来造成二次伤害

(6)如果触电者伤势不重,神志清醒,但有些心慌,四肢麻木,全身无力或者触电者曾一度昏迷,但已清醒过来,应使触电者安静休息,不要走动,严密观察并送医院。

(7)如故触电者伤势较重,已失去知觉,但心脏跳动和呼吸还存在,应将触电者抬至空气畅通处,解开衣服,让触电者平直仰卧,并用软衣服垫在身下,使其头部比肩稍低,一面妨碍呼吸,并迅速送往医院。如果发现触电者呼吸困难,发生痉挛,应立即准备对心脏停止跳动或者呼吸停止后的抢救。

(8)如果触电者伤势较重,呼吸停止或心脏跳动停止或二者都已停止,应立即进行口对口人工呼吸法及胸外心脏挤压法进行抢救,及时拨打医院急救电话,在最短时间内送往医院。在送往医院的途中,不应停止抢救,许多触电者就是在送往医院途中死亡的。

(9)人触电后会出现神经麻痹、呼吸中断、心脏停止跳动、呈现昏迷不醒状态,通常都是假死,万万不可当作“死人”草率从事。

(10)对于触电者,特别高空坠落的触电者,要特别注意搬运问题,很多触电者,除电伤外还有摔伤,搬运不当,如折断的肋骨扎入心脏等,可造成死亡。

(11)对于假死的触电者,要迅速持久的进行抢救,有不少的触电者,是经过四个小时甚至更长时间的抢救而抢救过来的。有经过六个小时的口对口人工呼吸及胸外挤压法抢救而活过来的实例。只有经过医生诊断确定死亡,停止抢救。

(12)人工呼吸是在触电者停止呼吸后应用的急救方法。各种人工呼吸方法中以口对口呼吸法效果最好。

(13)施行人工正呼吸前,应迅速将触电者身上妨碍呼吸的衣领、上衣等解开取出口腔内妨碍呼吸的食物,脱落的断齿、血块,粘液等,以免堵塞呼吸道,使触电者仰卧,并使其头部充分扣仰(可用一只于拖触电者颈后),鼻孔朝上以利呼吸道畅通。

(14)救护人员用手使触电者鼻孔紧闭,深吸一口气后紧贴触电者的口向内吹气,时间约2秒钟。吹气大小,要根据不同的触电人有所区别,每次呼气要个触电者胸部微微鼓起为宜。

(15)吹气后,立即离开触电者的口,并放松触电者的鼻子,使空气呼出,时间约3秒钟。然后再重复吹气动作。吹气要均匀,每分钟吹气呼气约12次。触电者已开始恢复自由呼吸后,还应仔细观察呼吸是否会再度停止。如果再度停止,应再继续进行人工呼吸,这时人工呼吸要与触电者微弱的自由呼吸规律一致。

(16)如无法使触电者把口张开时,可改用口对鼻人工呼吸法。即捏紧嘴巴紧贴鼻孔吹气。

(17)外心脏挤压法是触电者心脏停止跳动后的急救方法。

(18)做胸外挤压时使触电者仰卧在比较坚实的地方,姿势与口对口人工呼吸法相同,救护者跪在触电者一侧或跪在腰部两侧,两手相叠,手掌根部放在,心窝上方,胸骨下三分之一至二分之一处。掌根用力向下(脊背的方向)挤压压出心脏里面的血液。挤压3~5厘米,以每秒钟挤压一次,太快了效果不好,每分钟挤压60次为宜。挤压后掌根迅速全部放松,让触电者胸廓自动恢复,血液充满心脏。放松时掌根不必完全离开胸部。

(19)应当指出,心脏跳动和呼吸是无法联系的。心脏停止跳动了,呼吸很快会停止。呼吸停止了,心脏跳动也维持不了多久。一旦呼吸和心脏跳动都停止了,应当同时进行口对口人工I呼吸和胸外心脏挤压。如果现场只有一人抢救,两种方法交替进行。可以挤压4次后,吹气一次,而且吹气和挤压的速度都应提高一些,以不降低抢救效果。

14.3 应急救援医院及路线

浦口区门诊医疗机构一览表
编号 医疗机构名称 地址
1 江苏省人民医院浦口分院 浦口区上河街166号
2 南京鼓楼医院将别国际医院 浦口区平江大街与浦珠中路交汇处南
3 南京市浦口区中医院 浦口区珠江镇公园北路18号
4 浦口区汤泉街道社区卫生服务中心 浦口区银泉西路
5 三泉卫生服务站 浦口区泰来小区6号
6 汤泉街道泉东村卫生服务站 浦口区下余冲路与203县道交叉口西100米
  1. 距离最近医院

本工程附近距离最近门诊医院为南京市浦口区中医院,距项目约15.4km,用时约29分钟,电话:025-58883068 ; 025-58882536。

2、备选医院

本工程附近距离最近医疗救治定点医院为江苏省人民医院浦口分院,距项目约17.2km,用时约35分钟,电话025-58532829。

15 附图

附表一 施工进度计划

详见附件进度计划

附表二 装修阶段施工平面布置图

附表三 消防疏散图

雅居云录(https://yajuyun.com)雅居云录是专注于分户验收二维码服务的领先数字化平台,遵循政策规范,契合工程实际需求。平台支持验收资料批量上传、智能匹配房号,可一键生成全项目的每户二维码。系统提供灵活的验收模板、批量验收照片自动排版、可视化进度看板、精美的打印排版,大幅提升档案制作效率,深受业内信赖,并获多地工程质量监督机构推荐。

雅居云录分户验收二维码核心亮点:智能房号清单:后台直观呈现房号位置列表,让管理一目了然。灵活验收模板:预置多地分户验收模板,同时支持个性化调整,满足多种需求。高效批量上传:支持PDF一键批量上传(100户),并兼具即时拍照上传功能,大幅提升工作效率。批量排版照片: 海量验收照片一键上传,系统自动排版生成规范PDF存档文件,高效省力、准确规范。一键二维码生成:全项目二维码秒速生成,提供在线预览与打包下载功能,操作流畅便捷。专业排版设计:提供二维码精美打印排版,免除排版烦恼。可视化进度看板:动态更新档案完成百分比、直观进度图,并同步实时生成的详细待办清单,助力全局把控,进度尽在掌握。

雅居云录分户验收二维码系统介绍与操作指南

雅居云录分户验收,批量上传,自动排版,高效便捷,价值赋能。

雅居云录

.
